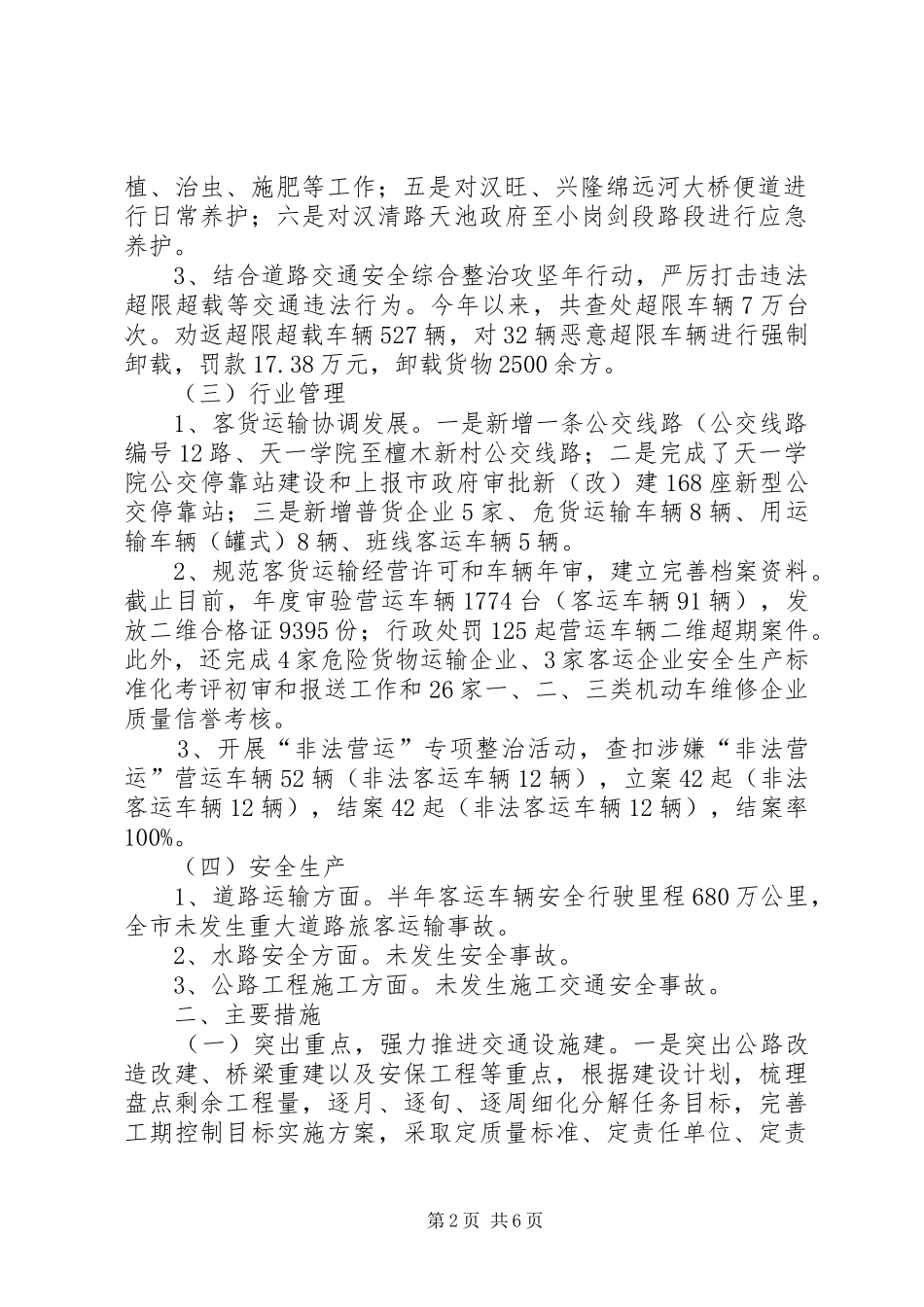

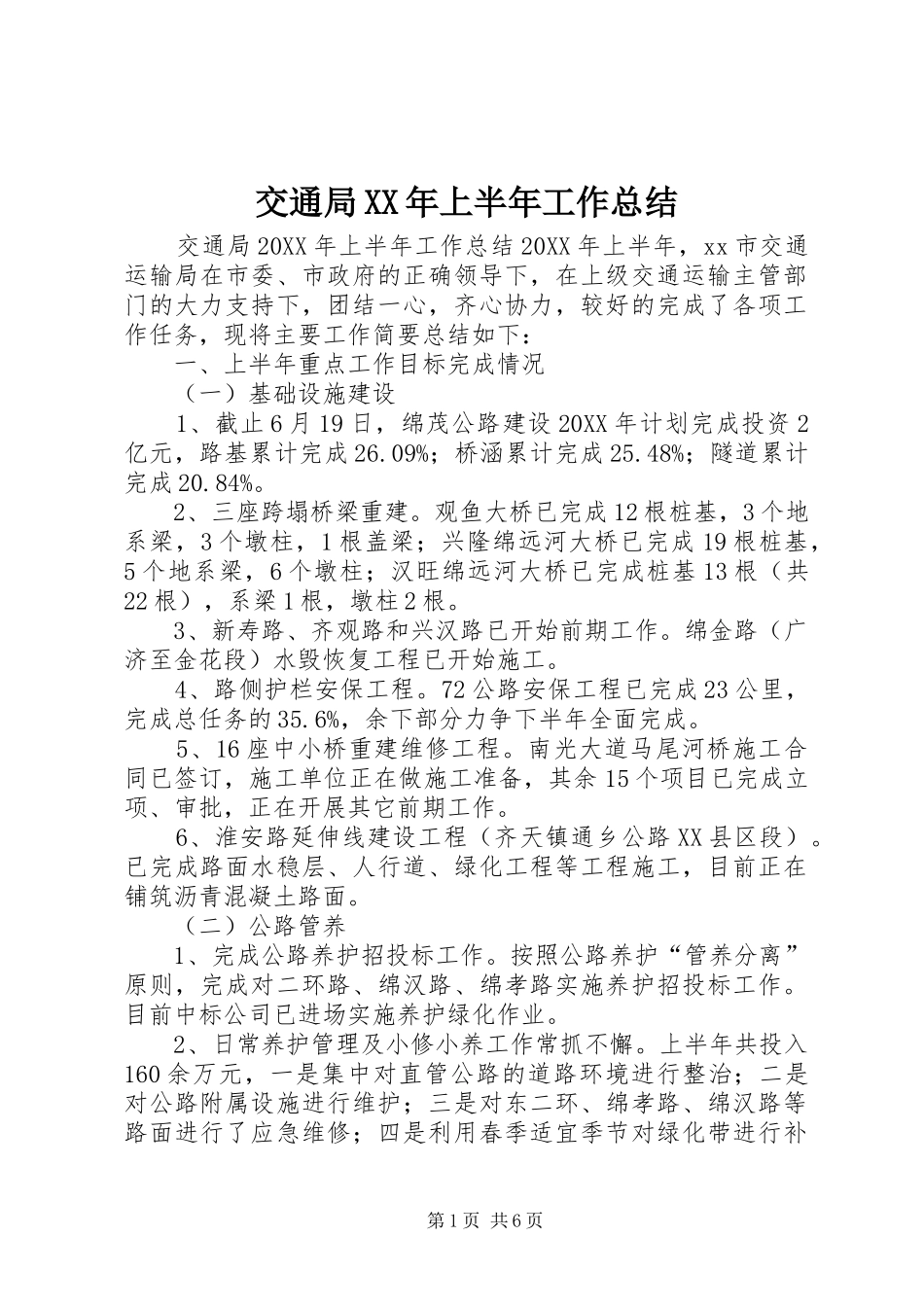

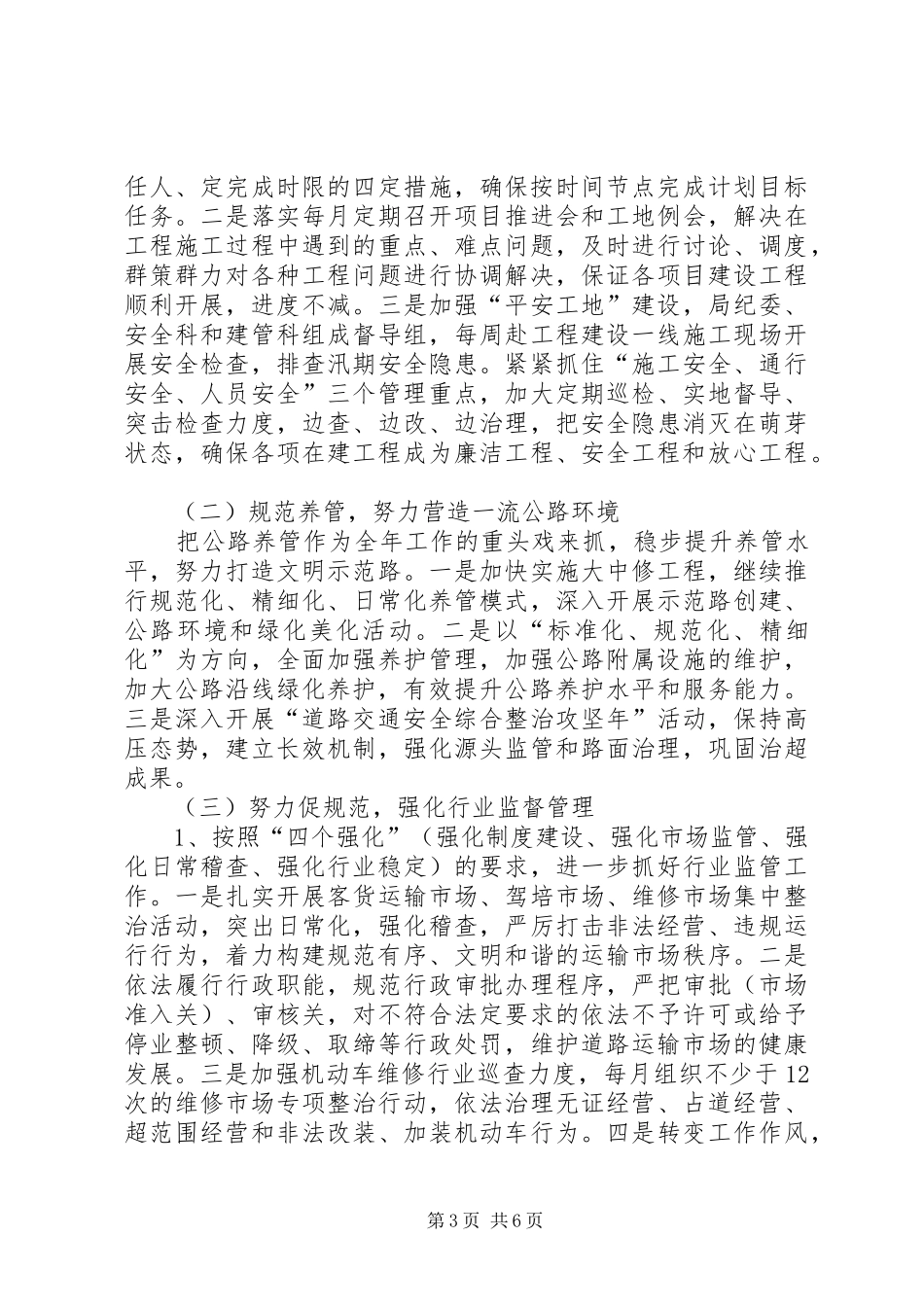

交通局XX年上半年工作总结交通局20XX年上半年工作总结20XX年上半年,xx市交通运输局在市委、市政府的正确领导下,在上级交通运输主管部门的大力支持下,团结一心,齐心协力,较好的完成了各项工作任务,现将主要工作简要总结如下:一、上半年重点工作目标完成情况(一)基础设施建设1、截止6月19日,绵茂公路建设20XX年计划完成投资2亿元,路基累计完成26.09%;桥涵累计完成25.48%;隧道累计完成20.84%。2、三座跨塌桥梁重建。观鱼大桥已完成12根桩基,3个地系梁,3个墩柱,1根盖梁;兴隆绵远河大桥已完成19根桩基,5个地系梁,6个墩柱;汉旺绵远河大桥已完成桩基13根(共22根),系梁1根,墩柱2根。3、新寿路、齐观路和兴汉路已开始前期工作。绵金路(广济至金花段)水毁恢复工程已开始施工。4、路侧护栏安保工程。72公路安保工程已完成23公里,完成总任务的35.6%,余下部分力争下半年全面完成。5、16座中小桥重建维修工程。南光大道马尾河桥施工合同已签订,施工单位正在做施工准备,其余15个项目已完成立项、审批,正在开展其它前期工作。6、淮安路延伸线建设工程(齐天镇通乡公路XX县区段)。已完成路面水稳层、人行道、绿化工程等工程施工,目前正在铺筑沥青混凝土路面。(二)公路管养1、完成公路养护招投标工作。按照公路养护“管养分离”原则,完成对二环路、绵汉路、绵孝路实施养护招投标工作。目前中标公司已进场实施养护绿化作业。2、日常养护管理及小修小养工作常抓不懈。上半年共投入160余万元,一是集中对直管公路的道路环境进行整治;二是对公路附属设施进行维护;三是对东二环、绵孝路、绵汉路等路面进行了应急维修;四是利用春季适宜季节对绿化带进行补第1页共6页植、治虫、施肥等工作;五是对汉旺、兴隆绵远河大桥便道进行日常养护;六是对汉清路天池政府至小岗剑段路段进行应急养护。3、结合道路交通安全综合整治攻坚年行动,严厉打击违法超限超载等交通违法行为。今年以来,共查处超限车辆7万台次。劝返超限超载车辆527辆,对32辆恶意超限车辆进行强制卸载,罚款17.38万元,卸载货物2500余方。(三)行业管理1、客货运输协调发展。一是新增一条公交线路(公交线路编号12路、天一学院至檀木新村公交线路;二是完成了天一学院公交停靠站建设和上报市政府审批新(改)建168座新型公交停靠站;三是新增普货企业5家、危货运输车辆8辆、用运输车辆(罐式)8辆、班线客运车辆5辆。2、规范客货运输经营许可和车辆年审,建立完善档案资料。截止目前,年度审验营运车辆1774台(客运车辆91辆),发放二维合格证9395份;行政处罚125起营运车辆二维超期案件。此外,还完成4家危险货物运输企业、3家客运企业安全生产标准化考评初审和报送工作和26家一、二、三类机动车维修企业质量信誉考核。3、开展“非法营运”专项整治活动,查扣涉嫌“非法营运”营运车辆52辆(非法客运车辆12辆),立案42起(非法客运车辆12辆),结案42起(非法客运车辆12辆),结案率100%。(四)安全生产1、道路运输方面。半年客运车辆安全行驶里程680万公里,全市未发生重大道路旅客运输事故。2、水路安全方面。未发生安全事故。3、公路工程施工方面。未发生施工交通安全事故。二、主要措施(一)突出重点,强力推进交通设施建。一是突出公路改造改建、桥梁重建以及安保工程等重点,根据建设计划,梳理盘点剩余工程量,逐月、逐旬、逐周细化分解任务目标,完善工期控制目标实施方案,采取定质量标准、定责任单位、定责第2页共6页任人、定完成时限的四定措施,确保按时间节点完成计划目标任务。二是落实每月定期召开项目推进会和工地例会,解决在工程施工过程中遇到的重点、难点问题,及时进行讨论、调度,群策群力对各种工程问题进行协调解决,保证各项目建设工程顺利开展,进度不减。三是加强“平安工地”建设,局纪委、安全科和建管科组成督导组,每周赴工程建设一线施工现场开展安全检查,排查汛期安全隐患。紧紧抓住“施工安全、通行安全、人员安全”三个管理重点,加大定期巡检、实地督导、突击检查力度,边查、边改、边治理,把安全隐患消灭在萌芽状态,确保各项在建工程成为廉洁工程、安全工程...
