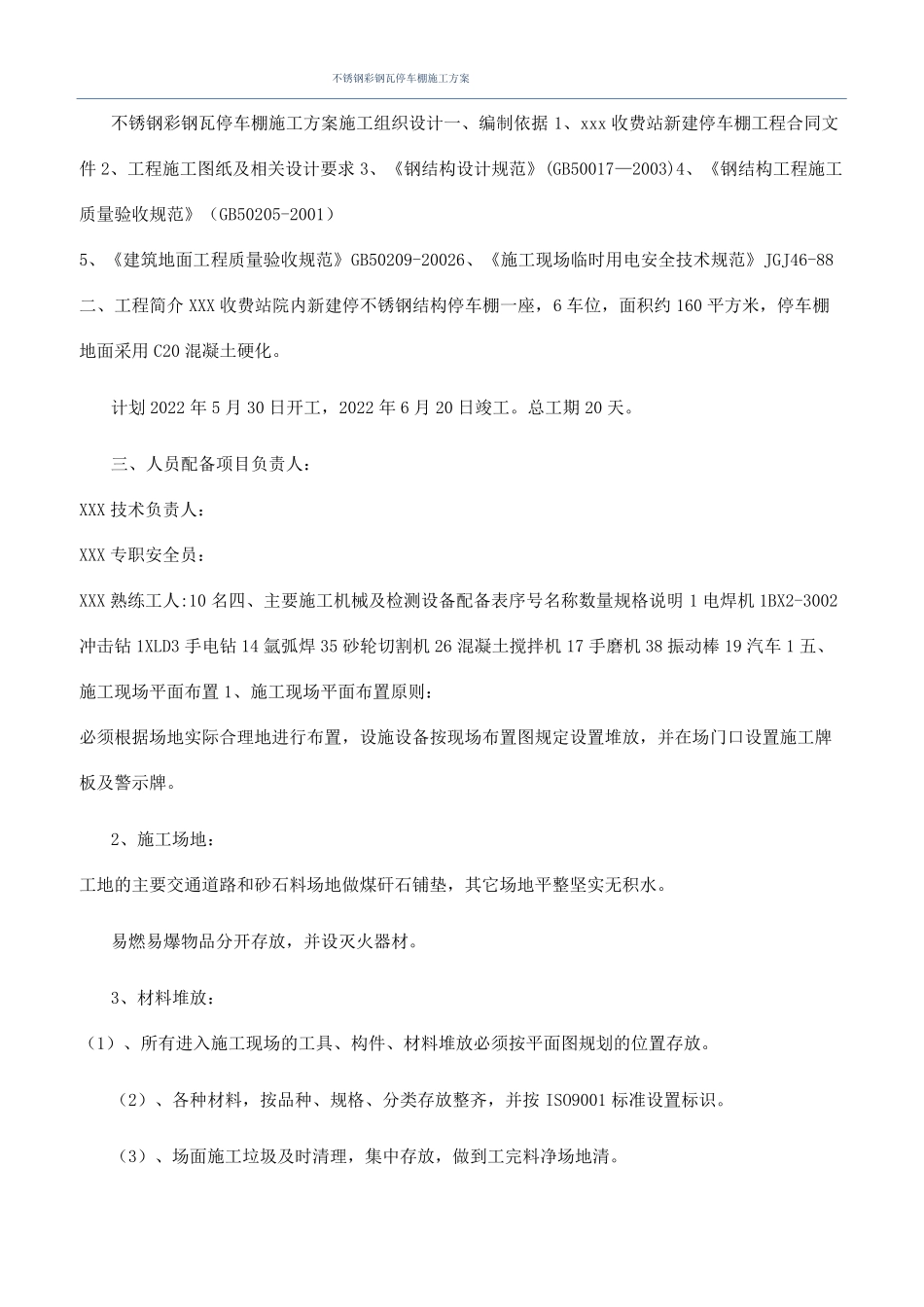

不锈钢彩钢瓦停车棚施工方案不锈钢彩钢瓦停车棚施工方案施工组织设计一、编制依据1、xxx收费站新建停车棚工程合同文件2、工程施工图纸及相关设计要求3、《钢结构设计规范》(GB50017—2003)4、《钢结构工程施工质量验收规范》(GB50205-2001)5、《建筑地面工程质量验收规范》GB50209-20026、《施工现场临时用电安全技术规范》JGJ46-88二、工程简介XXX收费站院内新建停不锈钢结构停车棚一座,6车位,面积约160平方米,停车棚地面采用C20混凝土硬化
计划2022年5月30日开工,2022年6月20日竣工
总工期20天
三、人员配备项目负责人:XXX技术负责人:XXX专职安全员:XXX熟练工人:10名四、主要施工机械及检测设备配备表序号名称数量规格说明1电焊机1BX2-3002冲击钻1XLD3手电钻14氩弧焊35砂轮切割机26混凝土搅拌机17手磨机38振动棒19汽车1五、施工现场平面布置1、施工现场平面布置原则:必须根据场地实际合理地进行布置,设施设备按现场布置图规定设置堆放,并在场门口设置施工牌板及警示牌
2、施工场地:工地的主要交通道路和砂石料场地做煤矸石铺垫,其它场地平整坚实无积水
易燃易爆物品分开存放,并设灭火器材
3、材料堆放:(1)、所有进入施工现场的工具、构件、材料堆放必须按平面图规划的位置存放
(2)、各种材料,按品种、规格、分类存放整齐,并按ISO9001标准设置标识
(3)、场面施工垃圾及时清理,集中存放,做到工完料净场地清

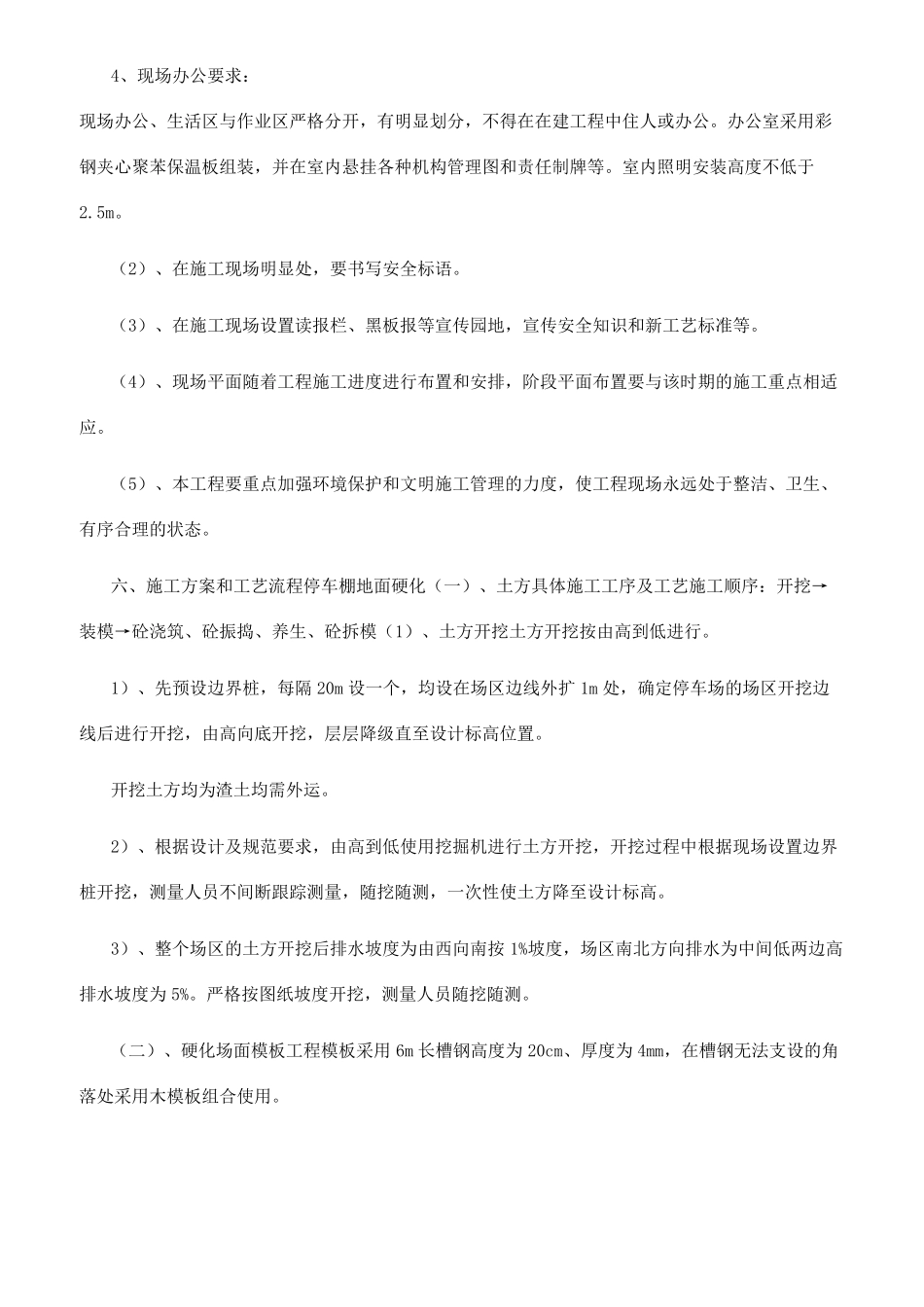

4、现场办公要求:现场办公、生活区与作业区严格分开,有明显划分,不得在在建工程中住人或办公
办公室采用彩钢夹心聚苯保温板组装,并在室内悬挂各种机构管理图和责任制牌等
室内照明安装高度不低于2
(2)、在施工现场明显处,要书写安全标语

(3)、在施工现场设置读报栏、黑板报等宣传园地,宣传安全知识和新工艺标
