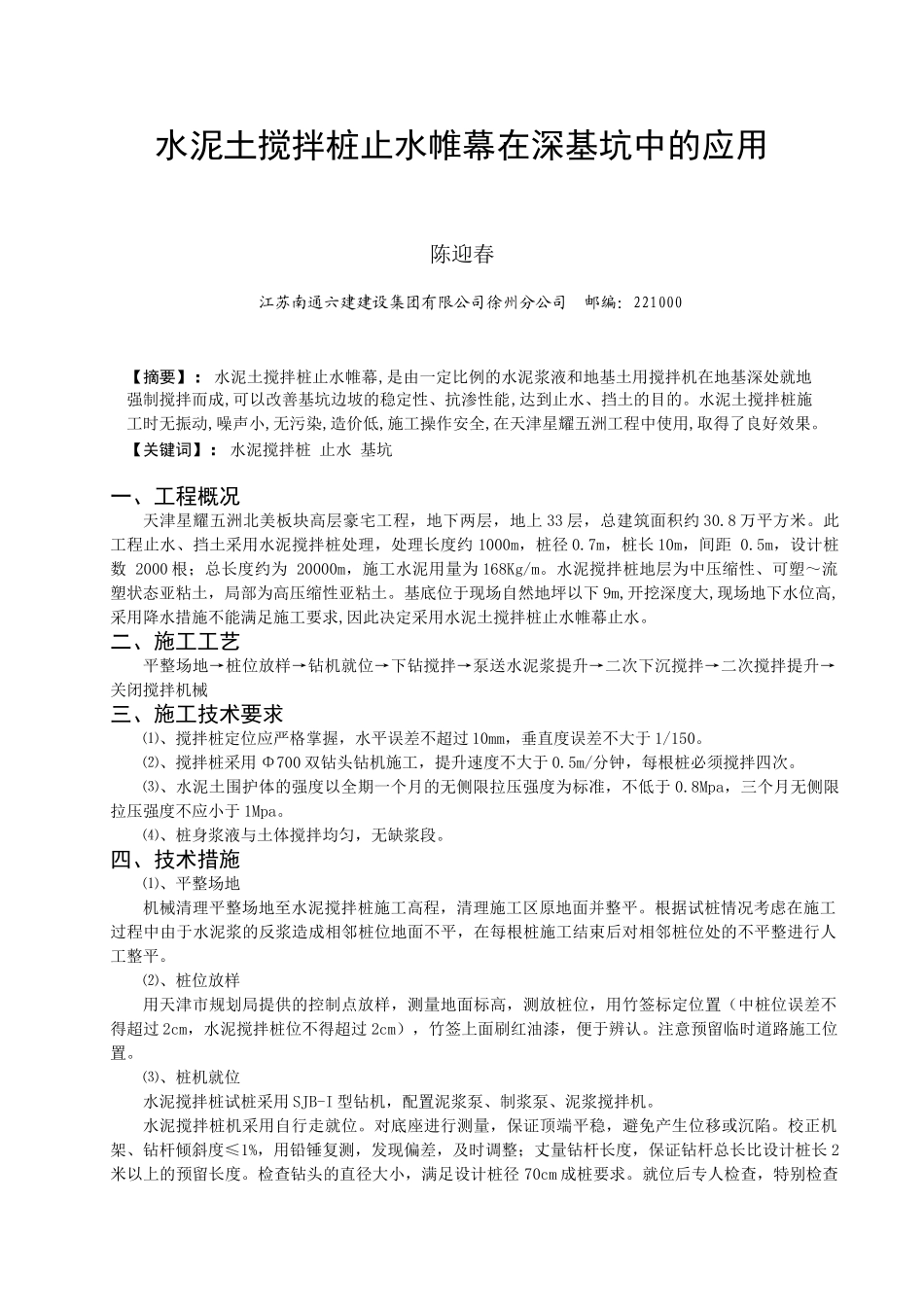

水泥土搅拌桩止水帷幕在深基坑中的应用陈迎春江苏南通六建建设集团有限公司徐州分公司邮编:221000【摘要】:水泥土搅拌桩止水帷幕,是由一定比例的水泥浆液和地基土用搅拌机在地基深处就地强制搅拌而成,可以改善基坑边坡的稳定性、抗渗性能,达到止水、挡土的目的
水泥土搅拌桩施工时无振动,噪声小,无污染,造价低,施工操作安全,在天津星耀五洲工程中使用,取得了良好效果
【关键词】:水泥搅拌桩止水基坑一、工程概况天津星耀五洲北美板块高层豪宅工程,地下两层,地上33层,总建筑面积约30
此工程止水、挡土采用水泥搅拌桩处理,处理长度约1000m,桩径0
7m,桩长10m,间距0
5m,设计桩数2000根;总长度约为20000m,施工水泥用量为168Kg/m
水泥搅拌桩地层为中压缩性、可塑~流塑状态亚粘土,局部为高压缩性亚粘土
基底位于现场自然地坪以下9m,开挖深度大,现场地下水位高,采用降水措施不能满足施工要求,因此决定采用水泥土搅拌桩止水帷幕止水

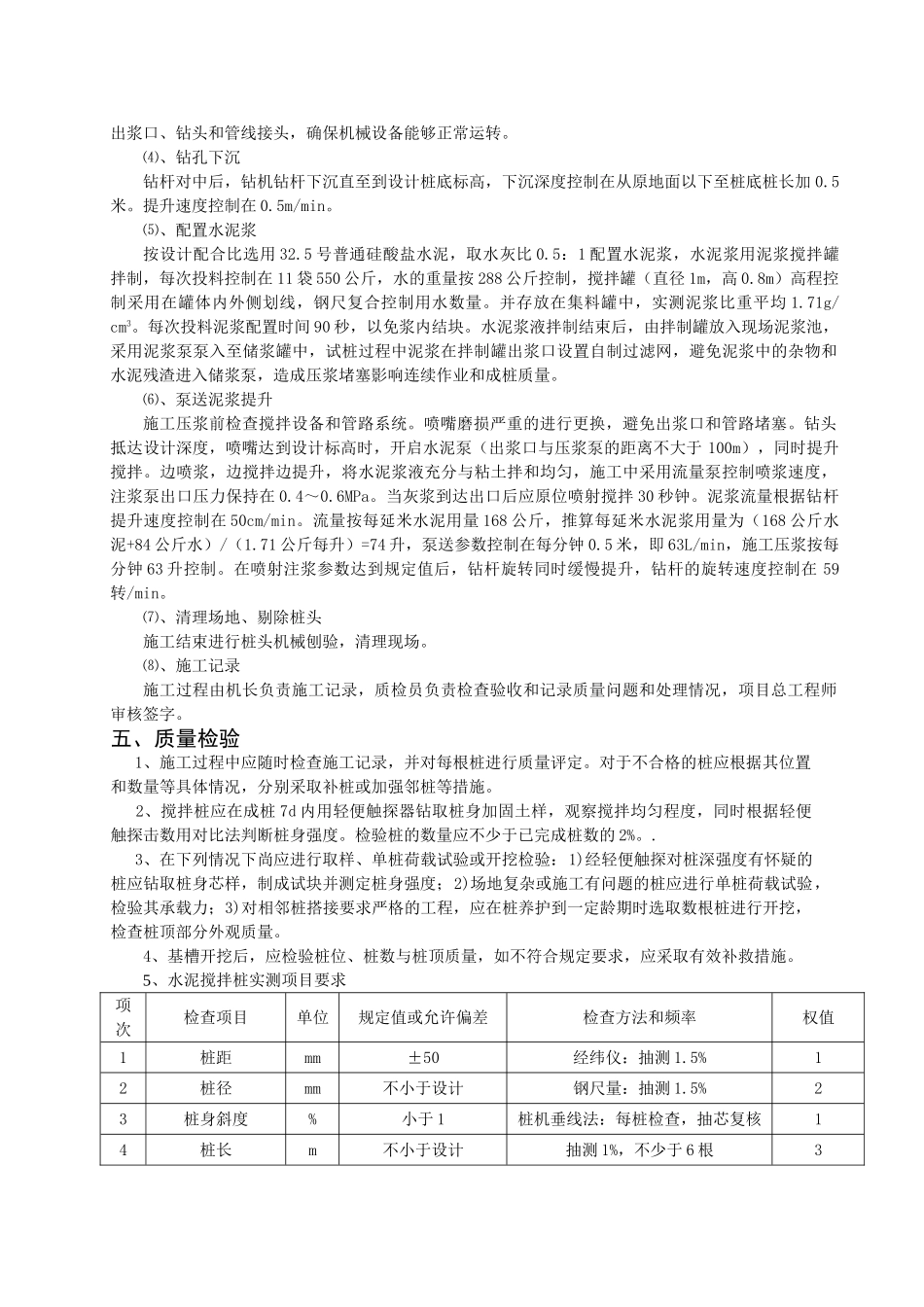

二、施工工艺平整场地→桩位放样→钻机就位→下钻搅拌→泵送水泥浆提升→二次下沉搅拌→二次搅拌提升→关闭搅拌机械三、施工技术要求⑴、搅拌桩定位应严格掌握,水平误差不超过10mm,垂直度误差不大于1/150
⑵、搅拌桩采用Φ700双钻头钻机施工,提升速度不大于0
5m/分钟,每根桩必须搅拌四次
⑶、水泥土围护体的强度以全期一个月的无侧限拉压强度为标准,不低于0
8Mpa,三个月无侧限拉压强度不应小于1Mpa
⑷、桩身浆液与土体搅拌均匀,无缺浆段
四、技术措施⑴、平整场地机械清理平整场地至水泥搅拌桩施工高程,清理施工区原地面并整平
根据试桩情况考虑在施工过程中由于水泥浆的反浆造成相邻桩位地面不平,在每根桩施工结束后对相邻桩位处的不平整进行人工整平

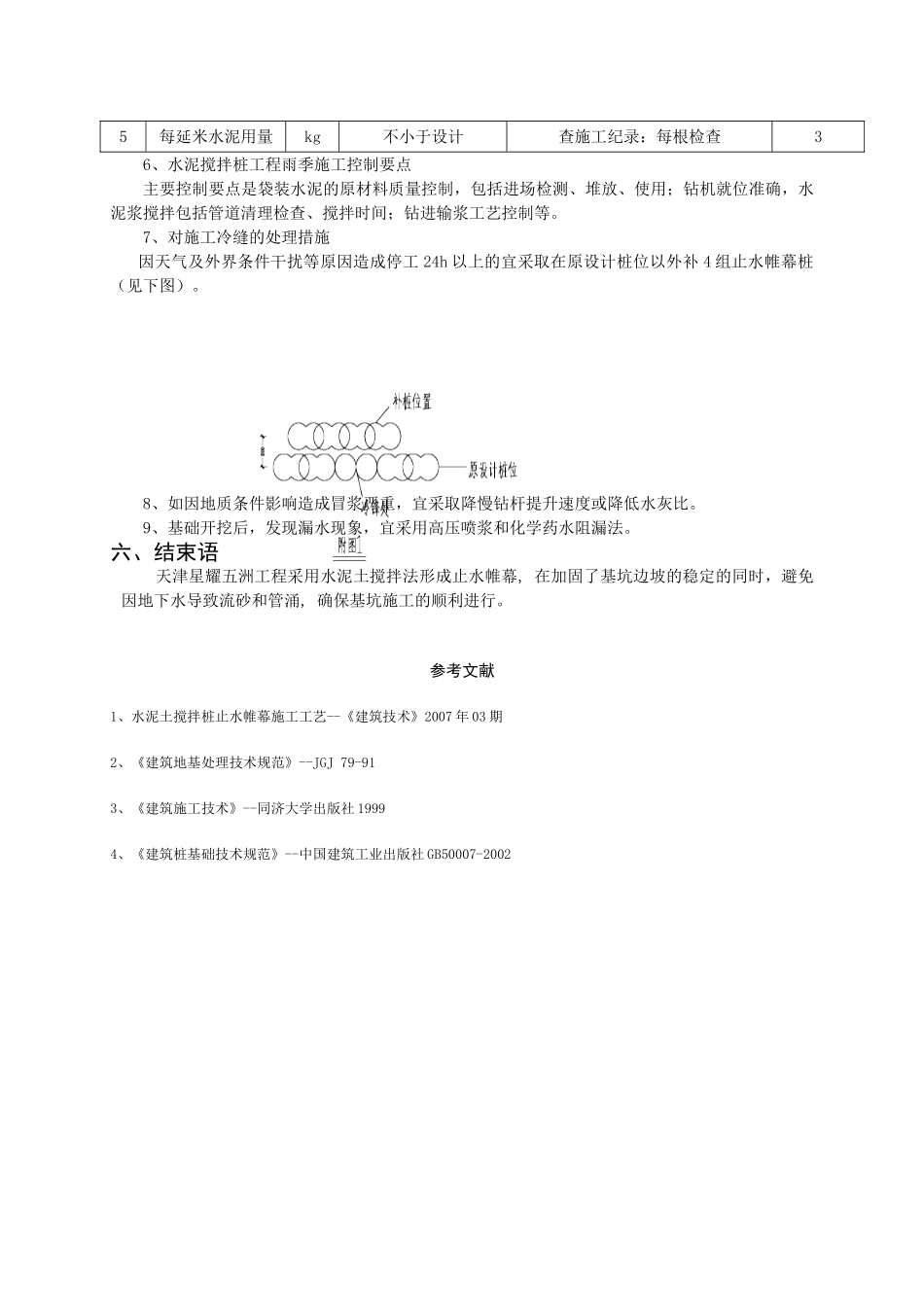

⑵、桩位放样用天津市规划局提供的控制点放样,测量地面标高,测放桩位,用竹签标定位置(中桩位误差不
