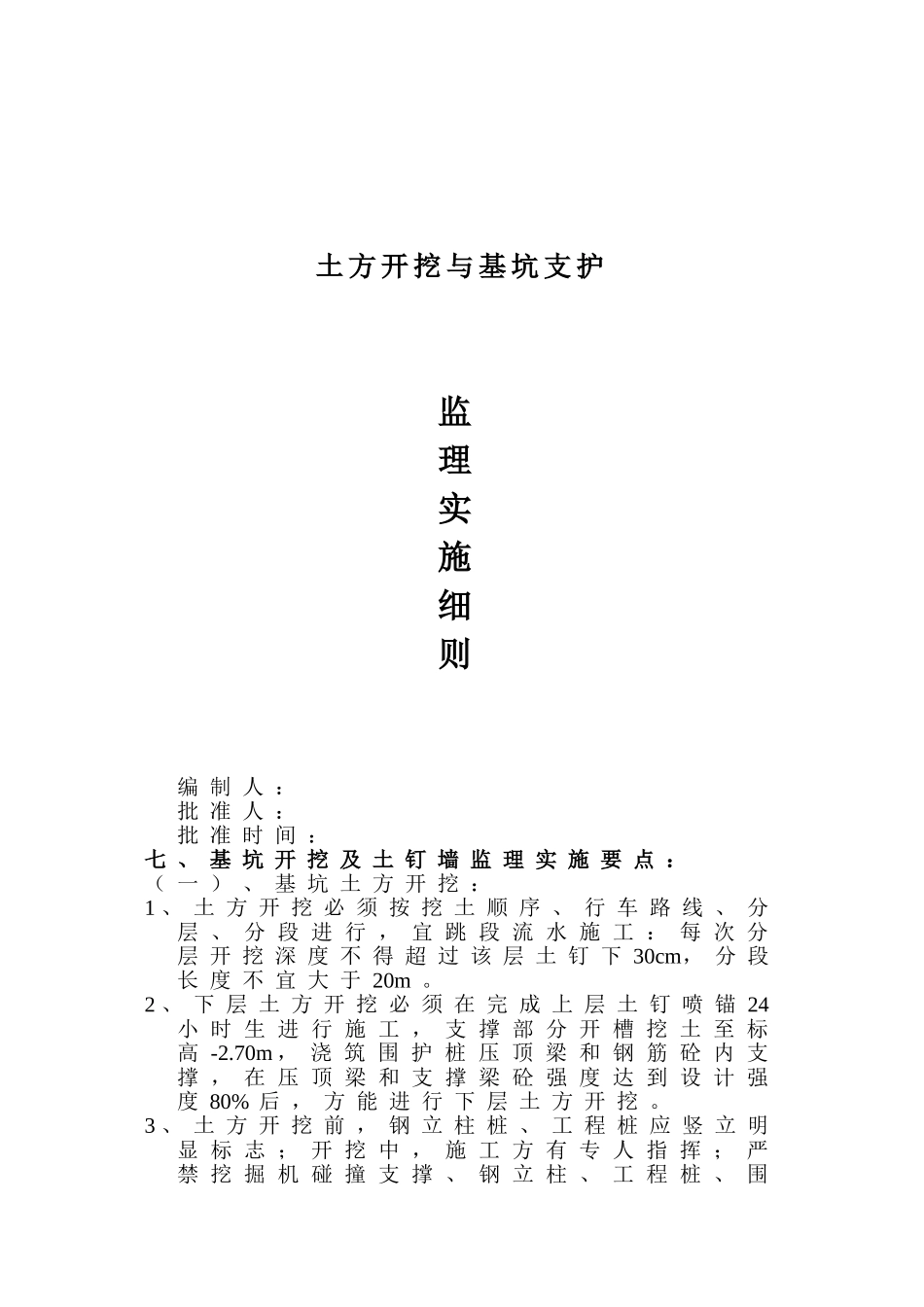

土方开挖与基坑支护监理实施细则编制人:批准人:批准时间:七、基坑开挖及土钉墙监理实施要点:(一)、基坑土方开挖:1、土方开挖必须按挖土顺序、行车路线、分层、分段进行,宜跳段流水施工:每次分层开挖深度不得超过该层土钉下30cm,分段长度不宜大于20m
2、下层土方开挖必须在完成上层土钉喷锚24小时生进行施工,支撑部分开槽挖土至标高-2
70m,浇筑围护桩压顶梁和钢筋砼内支撑,在压顶梁和支撑梁砼强度达到设计强度80%后,方能进行下层土方开挖
3、土方开挖前,钢立柱桩、工程桩应竖立明显标志;开挖中,施工方有专人指挥;严禁挖掘机碰撞支撑、钢立柱、工程桩、围护桩
4、挖土机械不得直压在砼支撑上,如需在支撑梁上通行,必须在支撑两侧填土,且填土高出支撑梁顶500mm以上,再在填土上面铺路基箱(板)
5、土方开挖时严禁超挖,应保留200mm厚原土,用人工挖除平整,当挖至设计坑底标高后,应立即铺摊片石及浇筑砼垫层,缩短基坑暴露时间,有效控制基坑底局部窿起
6、对施工中可能出现的管涌、塌方或基坑底窿起等险情,需有应急预案,并做好设备和有关材料的准备,基坑周围5m范围内堆载不得超过15KPa
7、基坑周边设300mm×400mm的雨水沟及间距20m设600×600×800集水坑;坑内采用明沟、集水井方式,及时排除积水

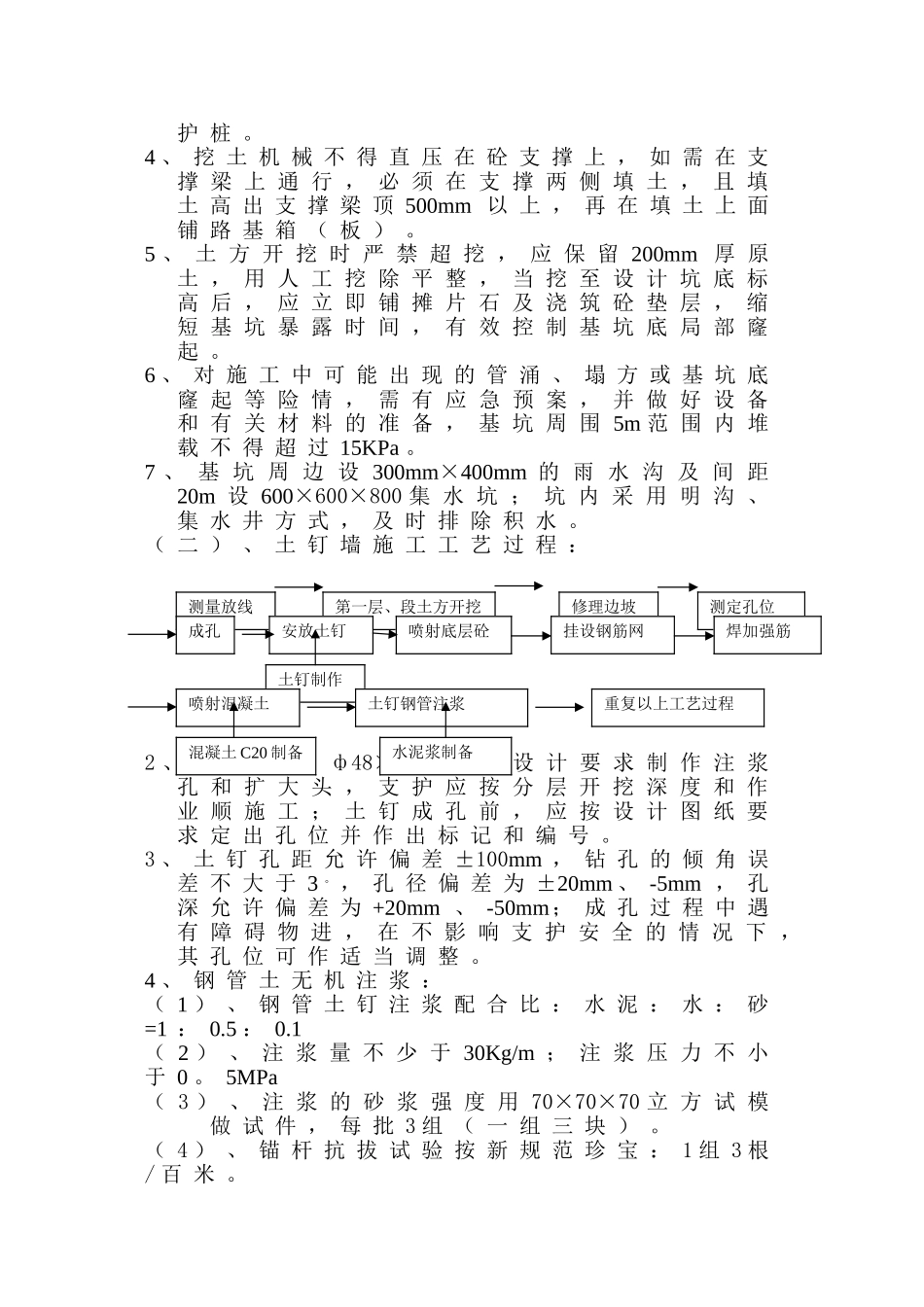

(二)、土钉墙施工工艺过程:2、土钉采用ф48×2钢管按设计要求制作注浆孔和扩大头,支护应按分层开挖深度和作业顺施工;土钉成孔前,应按设计图纸要求定出孔位并作出标记和编号
3、土钉孔距允许偏差±100mm,钻孔的倾角误差不大于3
,孔径偏差为±20mm、-5mm,孔深允许偏差为+20mm、-50mm;成孔过程中遇有障碍物进,在不影响支护安全的情况下,其孔位可作适当调整
4、钢管土无机注浆:(1)、钢管土钉注浆配合比:水泥:水:砂=1:0

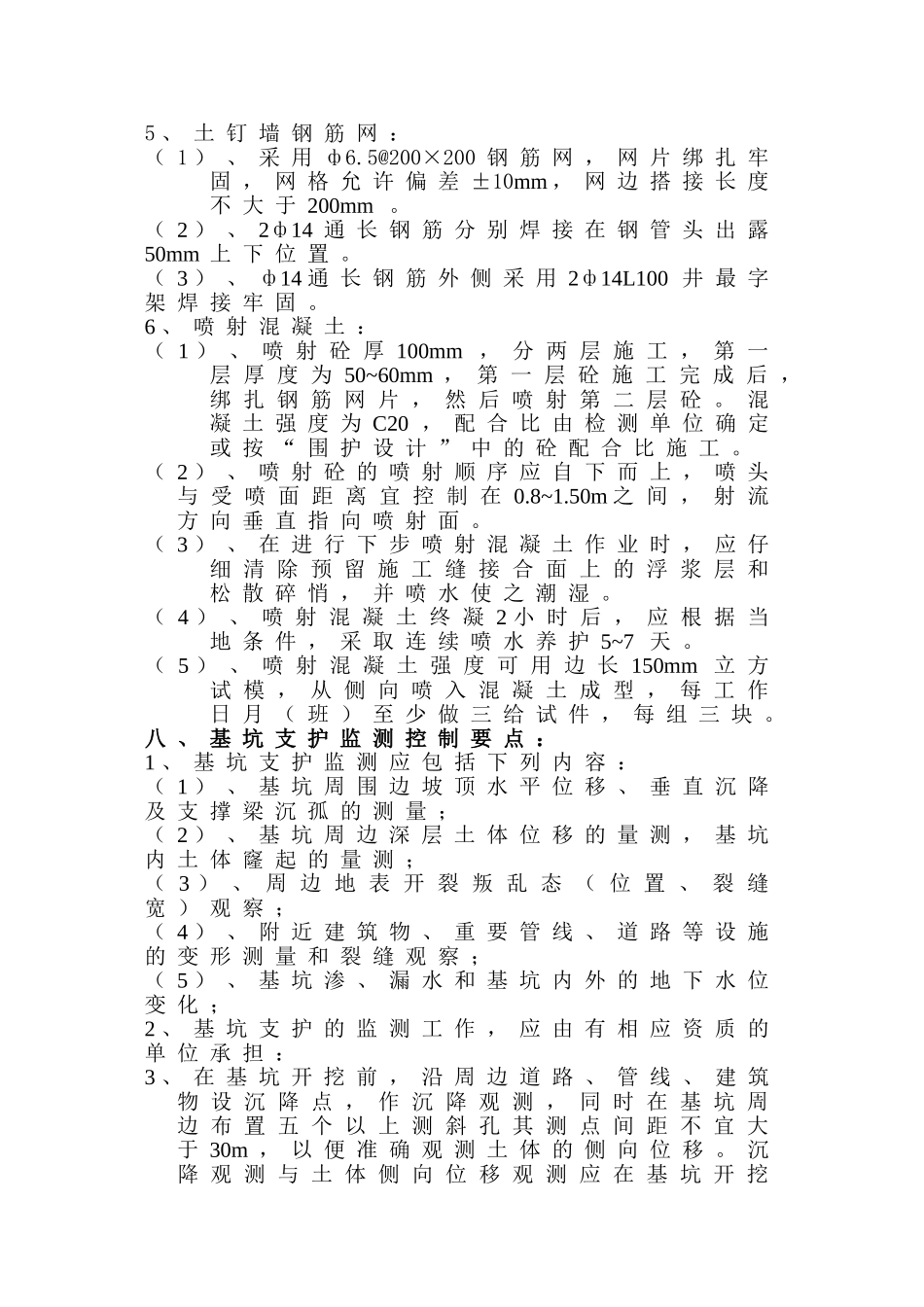

1(2)、注浆量不少于30Kg/m;
