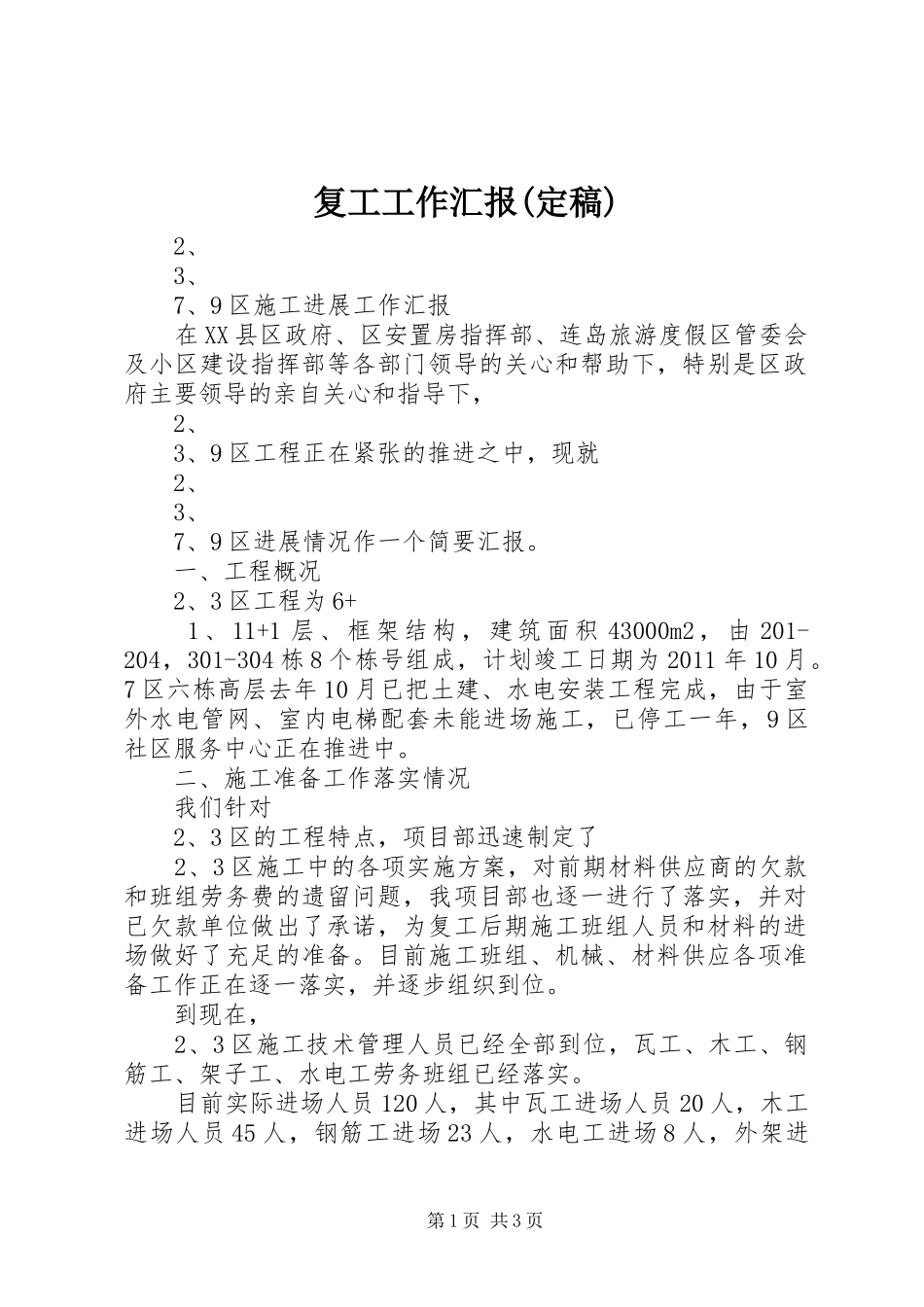

复工工作汇报(定稿)2、3、7、9区施工进展工作汇报在XX县区政府、区安置房指挥部、连岛旅游度假区管委会及小区建设指挥部等各部门领导的关心和帮助下,特别是区政府主要领导的亲自关心和指导下,2、3、9区工程正在紧张的推进之中,现就2、3、7、9区进展情况作一个简要汇报
一、工程概况2、3区工程为6+1、11+1层、框架结构,建筑面积43000m2,由201-204,301-304栋8个栋号组成,计划竣工日期为2011年10月
7区六栋高层去年10月已把土建、水电安装工程完成,由于室外水电管网、室内电梯配套未能进场施工,已停工一年,9区社区服务中心正在推进中
二、施工准备工作落实情况我们针对2、3区的工程特点,项目部迅速制定了2、3区施工中的各项实施方案,对前期材料供应商的欠款和班组劳务费的遗留问题,我项目部也逐一进行了落实,并对已欠款单位做出了承诺,为复工后期施工班组人员和材料的进场做好了充足的准备
目前施工班组、机械、材料供应各项准备工作正在逐一落实,并逐步组织到位
到现在,2、3区施工技术管理人员已经全部到位,瓦工、木工、钢筋工、架子工、水电工劳务班组已经落实
目前实际进场人员120人,其中瓦工进场人员20人,木工进场人员45人,钢筋工进场23人,水电工进场8人,外架进第1页共3页场18人,塔吊机械6人
到11月初施工人员将按330人的计划要求陆续组识到位

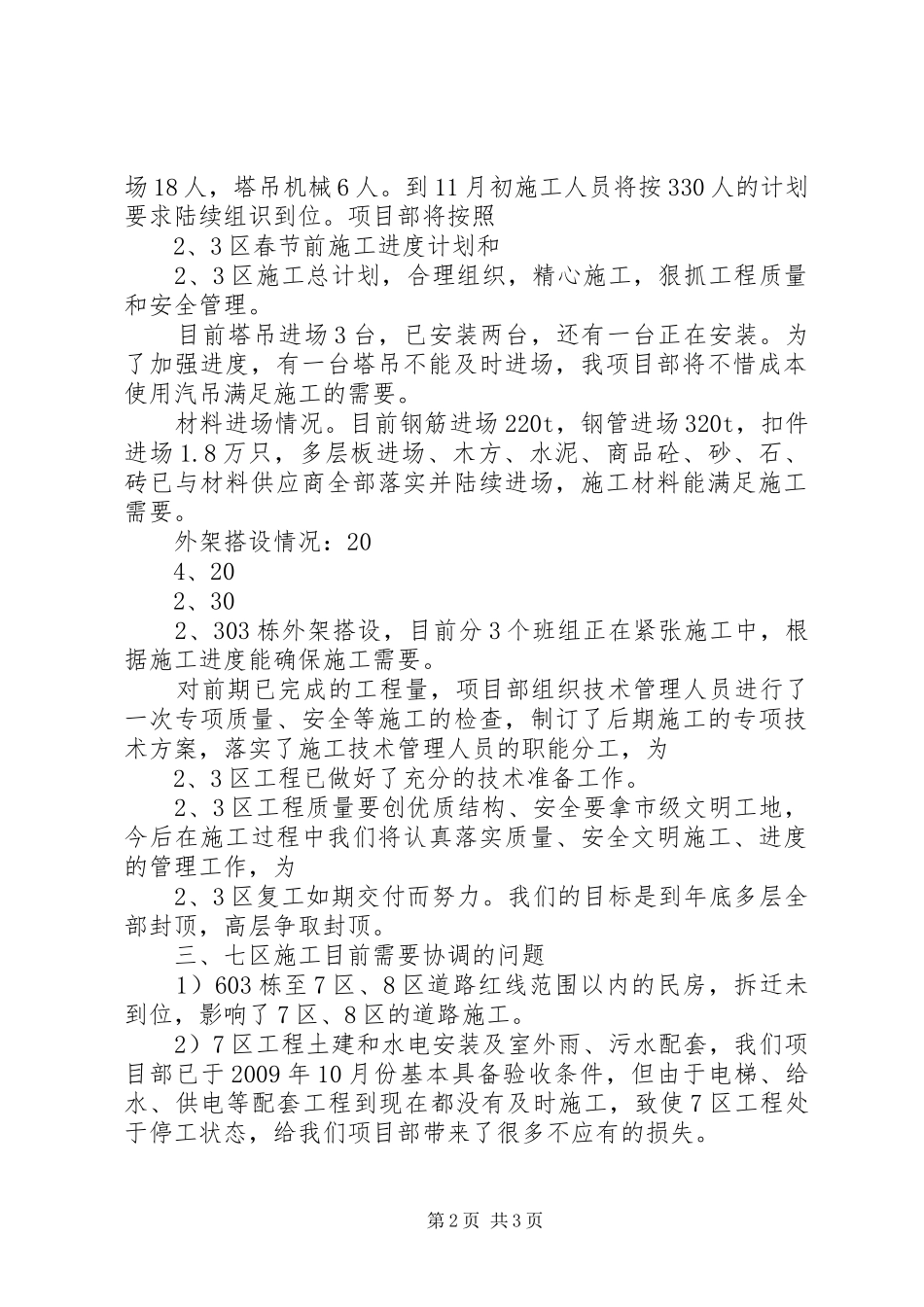

项目部将按照2、3区春节前施工进度计划和2、3区施工总计划,合理组织,精心施工,狠抓工程质量和安全管理
目前塔吊进场3台,已安装两台,还有一台正在安装
为了加强进度,有一台塔吊不能及时进场,我项目部将不惜成本使用汽吊满足施工的需要
材料进场情况
目前钢筋进场220t,钢管进场320t,扣件进场1
8万只,多层板进场、木方、水泥、商品砼、砂、石、砖已与材料供应商全部落实并陆续进场,施工材料能满足施工需要

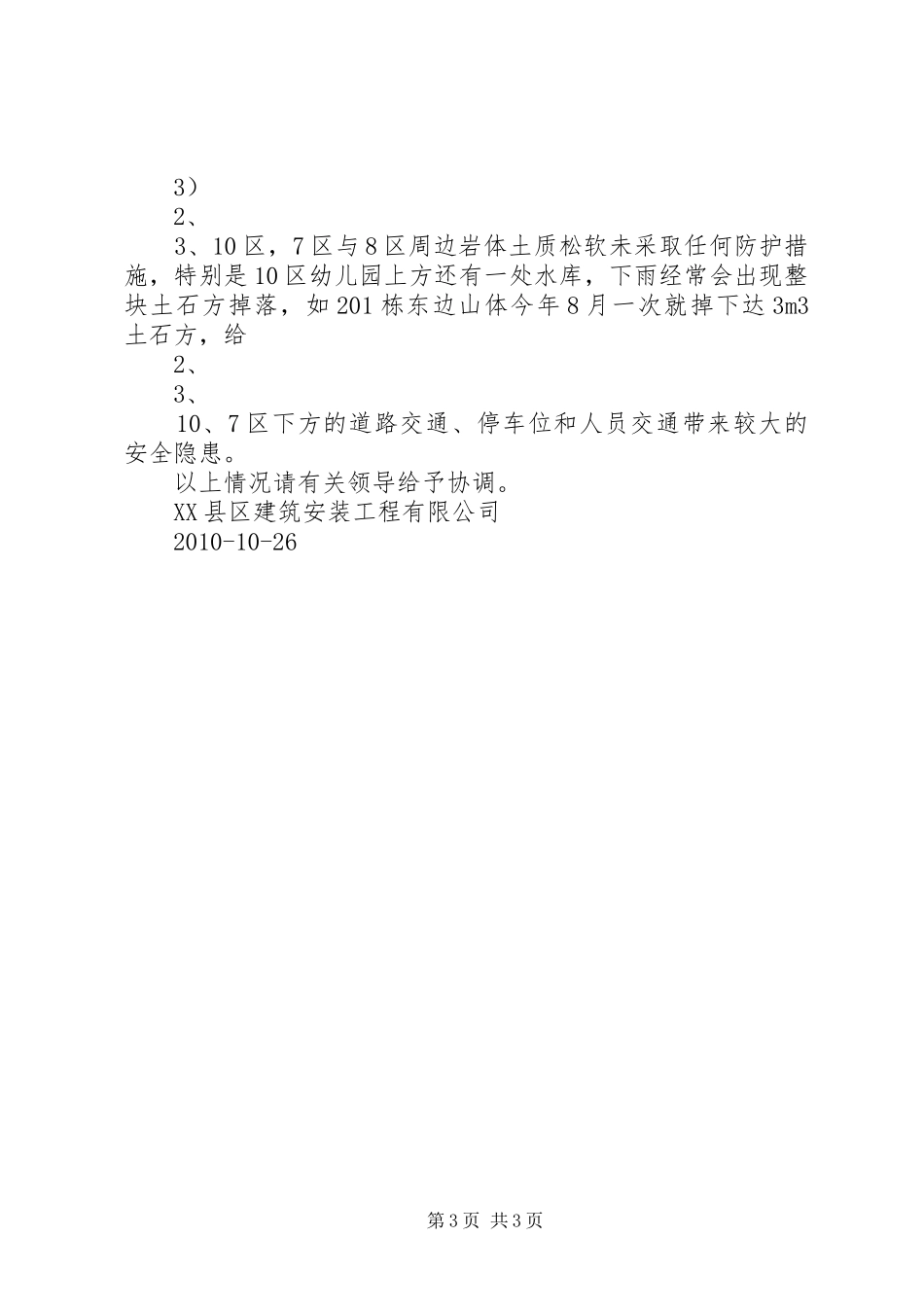

外架搭设情况:2
