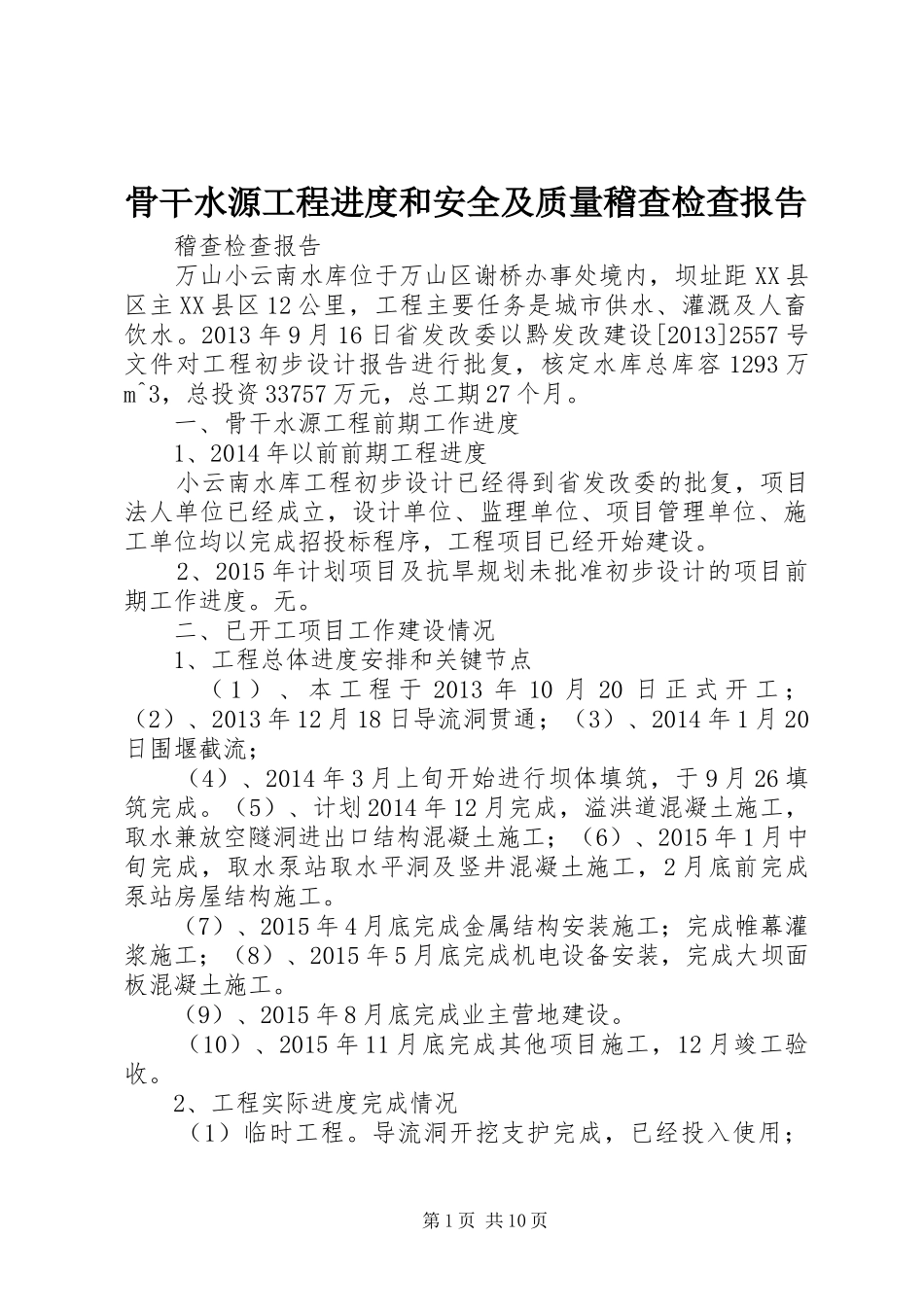

骨干水源工程进度和安全及质量稽查检查报告稽查检查报告万山小云南水库位于万山区谢桥办事处境内,坝址距XX县区主XX县区12公里,工程主要任务是城市供水、灌溉及人畜饮水
2013年9月16日省发改委以黔发改建设[2013]2557号文件对工程初步设计报告进行批复,核定水库总库容1293万m^3,总投资33757万元,总工期27个月
一、骨干水源工程前期工作进度1、2014年以前前期工程进度小云南水库工程初步设计已经得到省发改委的批复,项目法人单位已经成立,设计单位、监理单位、项目管理单位、施工单位均以完成招投标程序,工程项目已经开始建设
2、2015年计划项目及抗旱规划未批准初步设计的项目前期工作进度
二、已开工项目工作建设情况1、工程总体进度安排和关键节点(1)、本工程于2013年10月20日正式开工;(2)、2013年12月18日导流洞贯通;(3)、2014年1月20日围堰截流;(4)、2014年3月上旬开始进行坝体填筑,于9月26填筑完成
(5)、计划2014年12月完成,溢洪道混凝土施工,取水兼放空隧洞进出口结构混凝土施工;(6)、2015年1月中旬完成,取水泵站取水平洞及竖井混凝土施工,2月底前完成泵站房屋结构施工
(7)、2015年4月底完成金属结构安装施工;完成帷幕灌浆施工;(8)、2015年5月底完成机电设备安装,完成大坝面板混凝土施工
(9)、2015年8月底完成业主营地建设
(10)、2015年11月底完成其他项目施工,12月竣工验收
2、工程实际进度完成情况(1)临时工程
导流洞开挖支护完成,已经投入使用;第1页共10页“三通一平”等项目建设完成

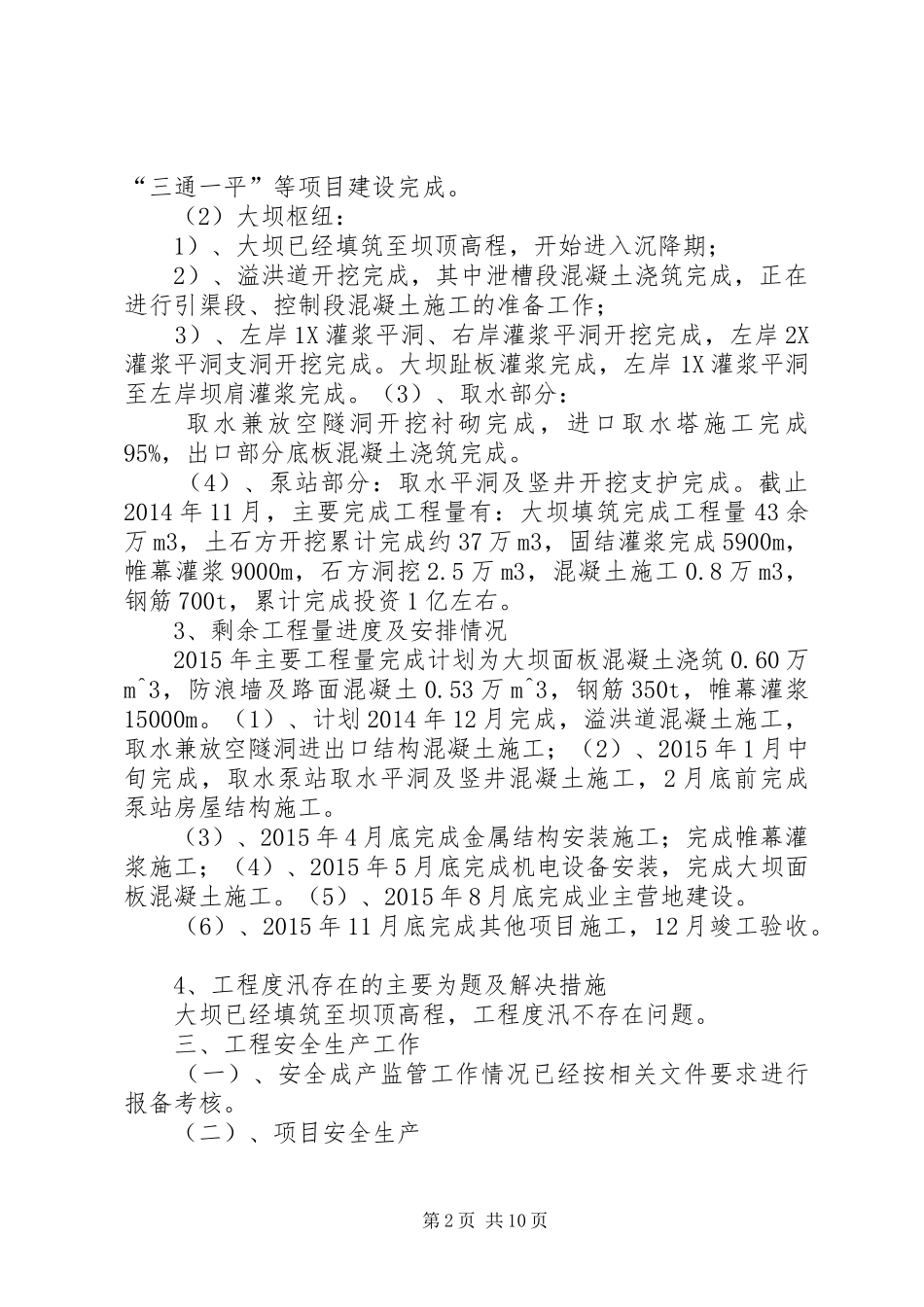

(2)大坝枢纽:1)、大坝已经填筑至坝顶高程,开始进入沉降期;2)、溢洪道开挖完成,其中泄槽段混凝土浇筑完成,正在进行引渠段、控制段混凝土施工的准备工作;3)、左岸1X灌浆平洞、右岸灌浆平洞开挖完成,左岸2X
