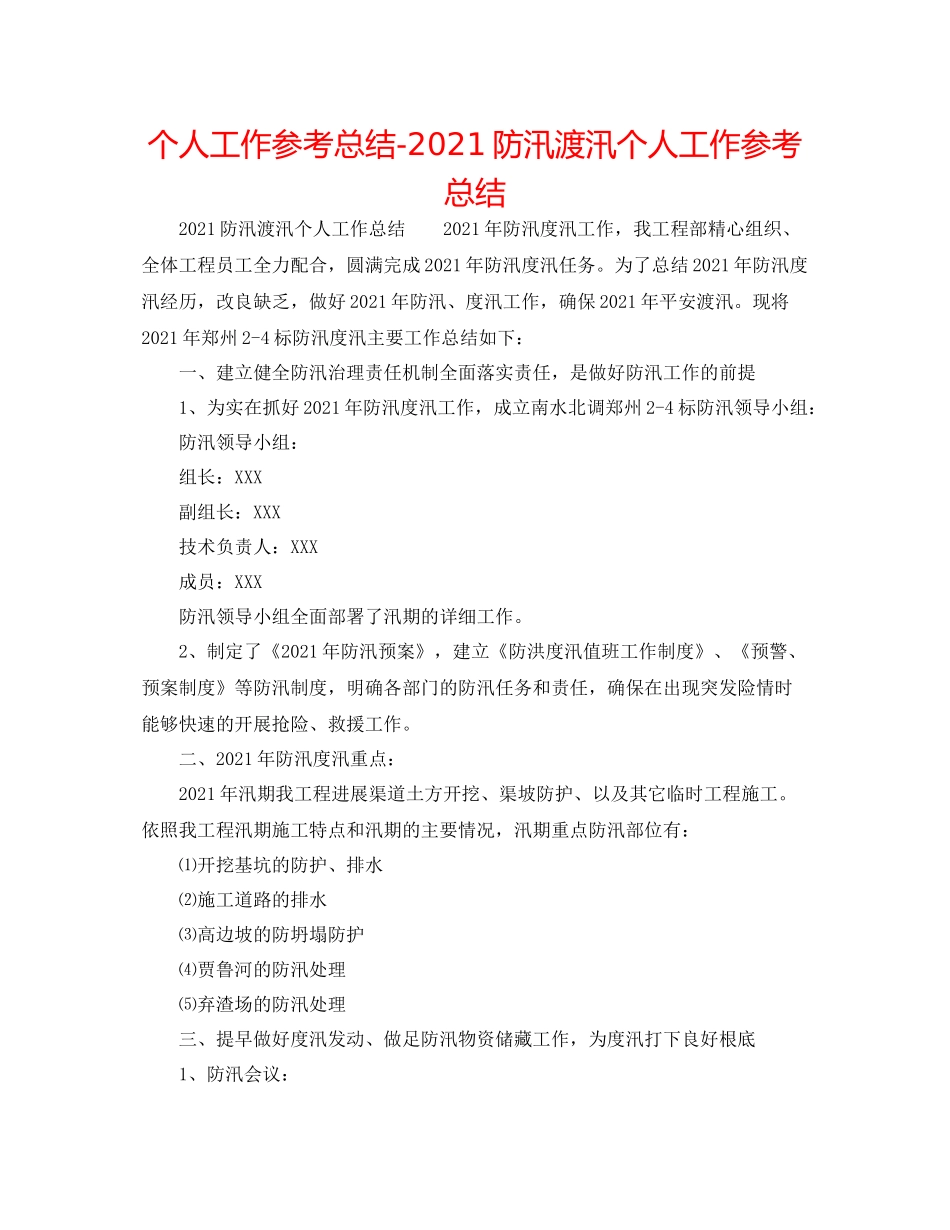

个人工作参考总结-2021防汛渡汛个人工作参考总结2021防汛渡汛个人工作总结2021年防汛度汛工作,我工程部精心组织、全体工程员工全力配合,圆满完成2021年防汛度汛任务。为了总结2021年防汛度汛经历,改良缺乏,做好2021年防汛、度汛工作,确保2021年平安渡汛。现将2021年郑州2-4标防汛度汛主要工作总结如下:一、建立健全防汛治理责任机制全面落实责任,是做好防汛工作的前提1、为实在抓好2021年防汛度汛工作,成立南水北调郑州2-4标防汛领导小组:防汛领导小组:组长:XXX副组长:XXX技术负责人:XXX成员:XXX防汛领导小组全面部署了汛期的详细工作。2、制定了《2021年防汛预案》,建立《防洪度汛值班工作制度》、《预警、预案制度》等防汛制度,明确各部门的防汛任务和责任,确保在出现突发险情时能够快速的开展抢险、救援工作。二、2021年防汛度汛重点:2021年汛期我工程进展渠道土方开挖、渠坡防护、以及其它临时工程施工。依照我工程汛期施工特点和汛期的主要情况,汛期重点防汛部位有:⑴开挖基坑的防护、排水⑵施工道路的排水⑶高边坡的防坍塌防护⑷贾鲁河的防汛处理⑸弃渣场的防汛处理三、提早做好度汛发动、做足防汛物资储藏工作,为度汛打下良好根底1、防汛会议:2021年5月2日召开防汛发动会议,会议要求:认真落实上级防汛、度汛精神,严格按照制度实行值班,要求跟部门克服麻木、幸运心理,充分做好各方面防汛预备工作。为完成2021年防汛度汛工作做好思想发动工作。2021年6月30日、2021年7月2日、2021年7月18日、2021年9月5日,天气预告显示将出现强降雨天气。提早召开了防汛专项会议,会议要求:人员、物资设备做好预备,加强降雨期间的平安巡查和值班上报,减少强降水对我标段基坑、边坡、施工道路的妨碍。要求抢险突击队做好预备,一旦出现险情能迅速到位展开抢险工作。2、人员预备:⑴工程部组织50名身强力壮的年轻职工组建成立防汛抢险突击队,严格恪守组织纪律,随时可进入抢险一线。一旦现险情时由经理部统一调配,为汛期的到来做好了充分的人员预备。3、预案演练:2021年4月15日进展了防汛抢险应急演练⑴演习效果:实战性强,做到指挥有力、反响快速、处置有效,充分的展示了抗洪抢险突击队伍的应急救援才能,获得了良好效果,获得圆满成功。⑵演练后由监理部、建管处和工程经理部组成现场演练评审团(10人)对演练进展评审:防洪小组执行抢险任务配合不够默契和装载机、自卸客车协调略微有冲突2个环节比拟薄弱。针对薄弱环节进展改良,为汛期的到来做好了充分的抢险、救援预备。4、物资储藏:建立了专门的防汛仓库,由专人进展治理。汛前备足防汛物资主要是编织袋、木桩、铅丝、块石、沙子、彩条布等,并装备功能良好的机械设备如挖掘机、装载机、推土机、自卸汽车和水泵等。防汛物资数量如下:编织袋:1000条;雨布:600㎡;木桩:200根;胶鞋:50双;铁锨:100把;雨衣:50件;推土机:2台;装载机:2台;挖掘机:4台;抽水设备:4套;自卸汽车:10台;发电机:1台。四、做好汛期检查、值班工作,落实措施整改工程部各部门亲密配合各负其责,针对基坑开挖、施工道路、高边坡,加强了汛期平安检查和监管工作。1、注重汛期平安检查,及时落实隐患整改2021年7与18日至21日、7月26日至7月28日、2021年8月18日至20日、8月24日至8月25日、9月5日至7日,出现对汛期施工妨碍较大的持续性降雨,平安检查人员冒雨进展基坑、施工道路、贾鲁河漫水桥、开挖高边坡等重点防汛部位进进展巡查。发觉防汛平安隐患5处,均已整改完成。2、建立防汛值班制度,做好防汛值班记录2021年5月1日至2021年9月30日汛期期间严格执行24小时设专人值班,值班和值班人员昼夜不准关机,确保在5分钟内把防汛及洪水水情全部上报到位。值班人员,第一时间内掌握险情变化情况,如天气预告显示强降雨或持续性降雨等妨碍汛期平安的气候变化,详细记录在《防汛值班记录》上。3、进展平安消费专项整治活动工程部对汛期平安消费工作进展专项整治。通过专项整治活动有效地消除了平安隐患,消除了施工作业人员汛期平安消费的幸运心理和麻木思想,确保汛期施工平安消费工作顺利进展。五、针对防汛重点采取有效措施,做...
