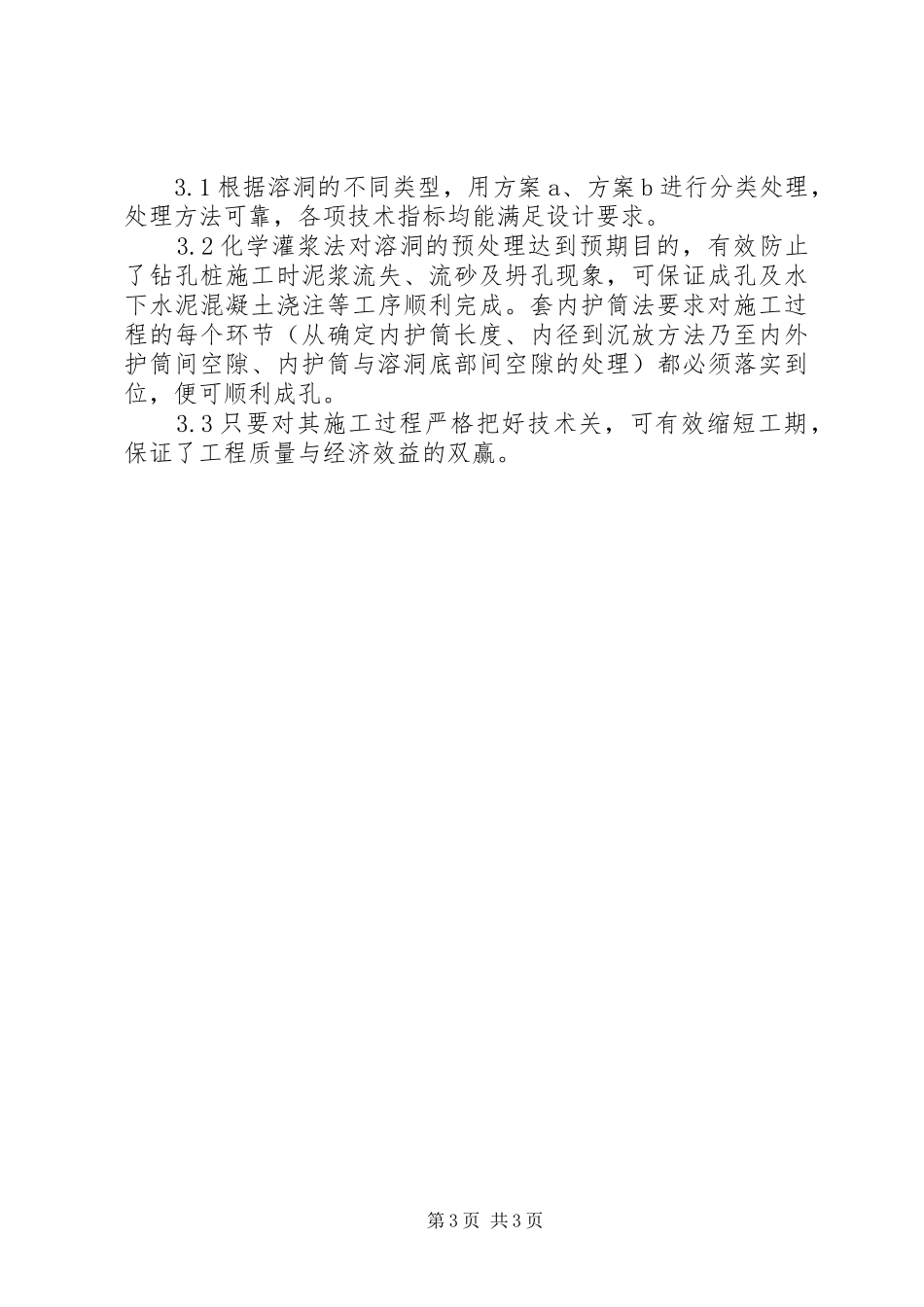

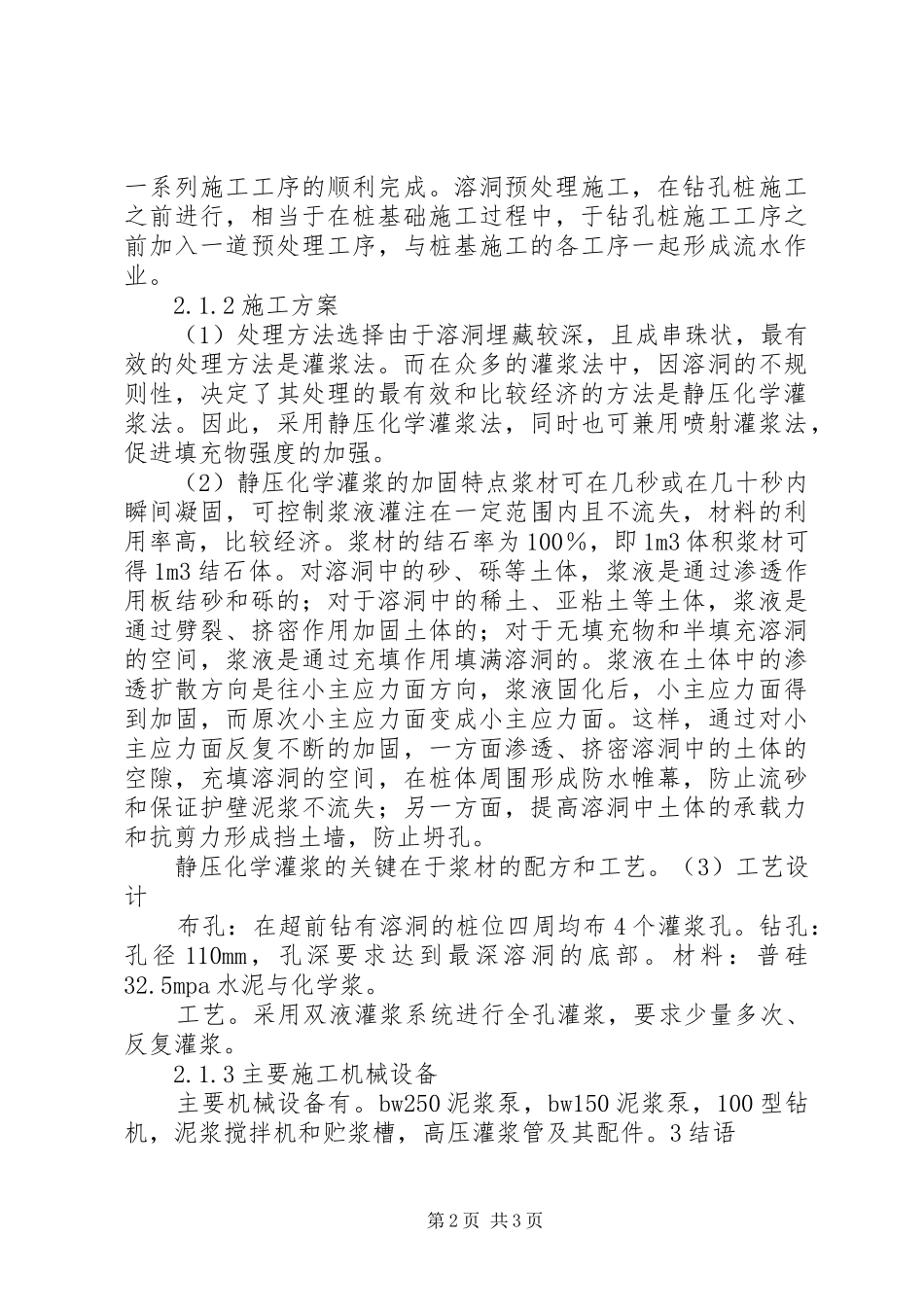

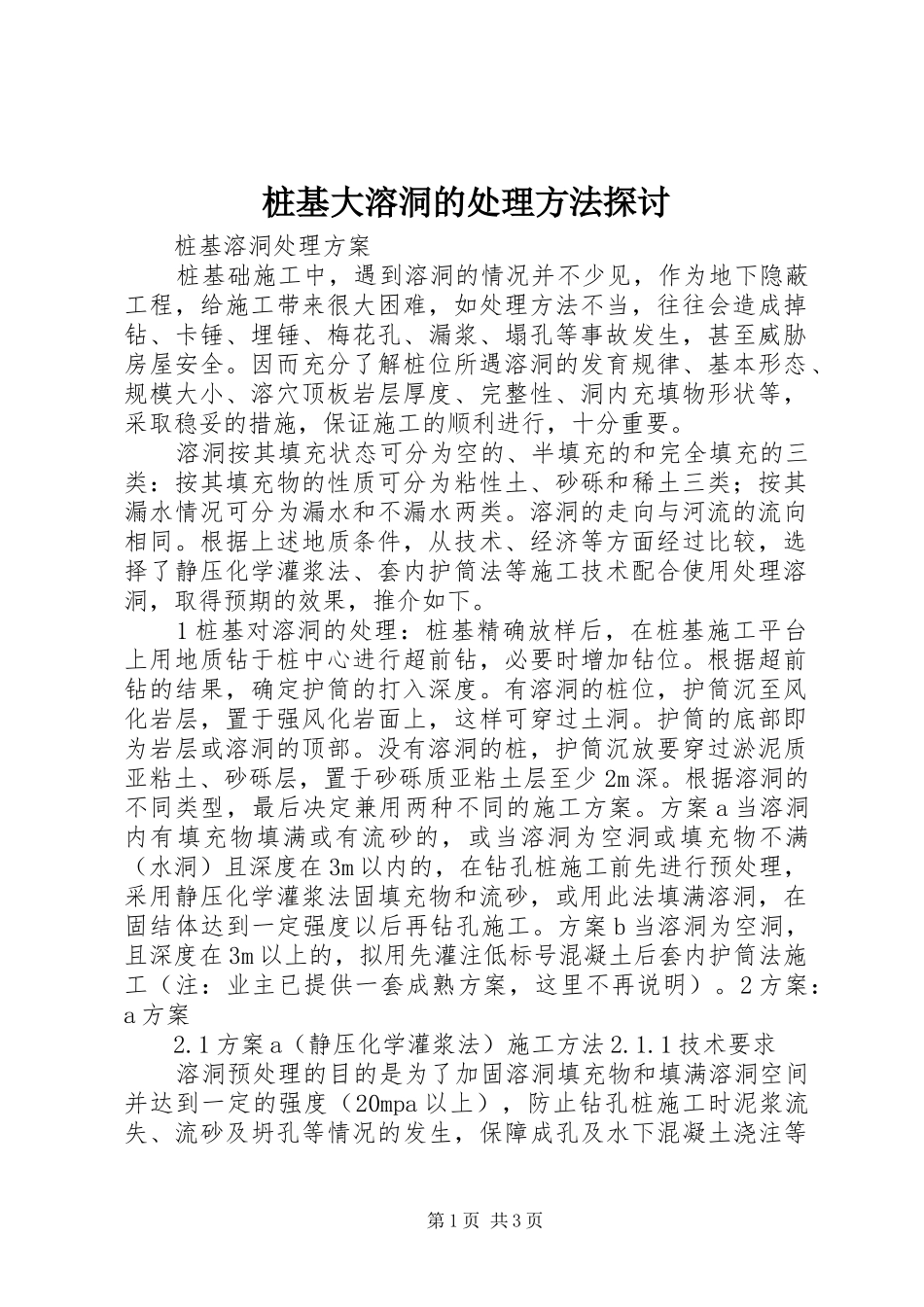

桩基大溶洞的处理方法探讨桩基溶洞处理方案桩基础施工中,遇到溶洞的情况并不少见,作为地下隐蔽工程,给施工带来很大困难,如处理方法不当,往往会造成掉钻、卡锤、埋锤、梅花孔、漏浆、塌孔等事故发生,甚至威胁房屋安全
因而充分了解桩位所遇溶洞的发育规律、基本形态、规模大小、溶穴顶板岩层厚度、完整性、洞内充填物形状等,采取稳妥的措施,保证施工的顺利进行,十分重要
溶洞按其填充状态可分为空的、半填充的和完全填充的三类:按其填充物的性质可分为粘性土、砂砾和稀土三类;按其漏水情况可分为漏水和不漏水两类
溶洞的走向与河流的流向相同
根据上述地质条件,从技术、经济等方面经过比较,选择了静压化学灌浆法、套内护筒法等施工技术配合使用处理溶洞,取得预期的效果,推介如下
1桩基对溶洞的处理:桩基精确放样后,在桩基施工平台上用地质钻于桩中心进行超前钻,必要时增加钻位
根据超前钻的结果,确定护筒的打入深度
有溶洞的桩位,护筒沉至风化岩层,置于强风化岩面上,这样可穿过土洞
护筒的底部即为岩层或溶洞的顶部
没有溶洞的桩,护筒沉放要穿过淤泥质亚粘土、砂砾层,置于砂砾质亚粘土层至少2m深
根据溶洞的不同类型,最后决定兼用两种不同的施工方案
方案a当溶洞内有填充物填满或有流砂的,或当溶洞为空洞或填充物不满(水洞)且深度在3m以内的,在钻孔桩施工前先进行预处理,采用静压化学灌浆法固填充物和流砂,或用此法填满溶洞,在固结体达到一定强度以后再钻孔施工
方案b当溶洞为空洞,且深度在3m以上的,拟用先灌注低标号混凝土后套内护筒法施工(注:业主已提供一套成熟方案,这里不再说明)
2方案:a方案2
1方案a(静压化学灌浆法)施工方法2
1技术要求溶洞预处理的目的是为了加固溶洞填充物和填满溶洞空间并达到一定的强度(20mpa以上),防止钻孔桩施工时泥浆流失、流砂及坍孔等情况的发生,保障成孔及水下混凝土浇注等第1页共3页一系列施工
