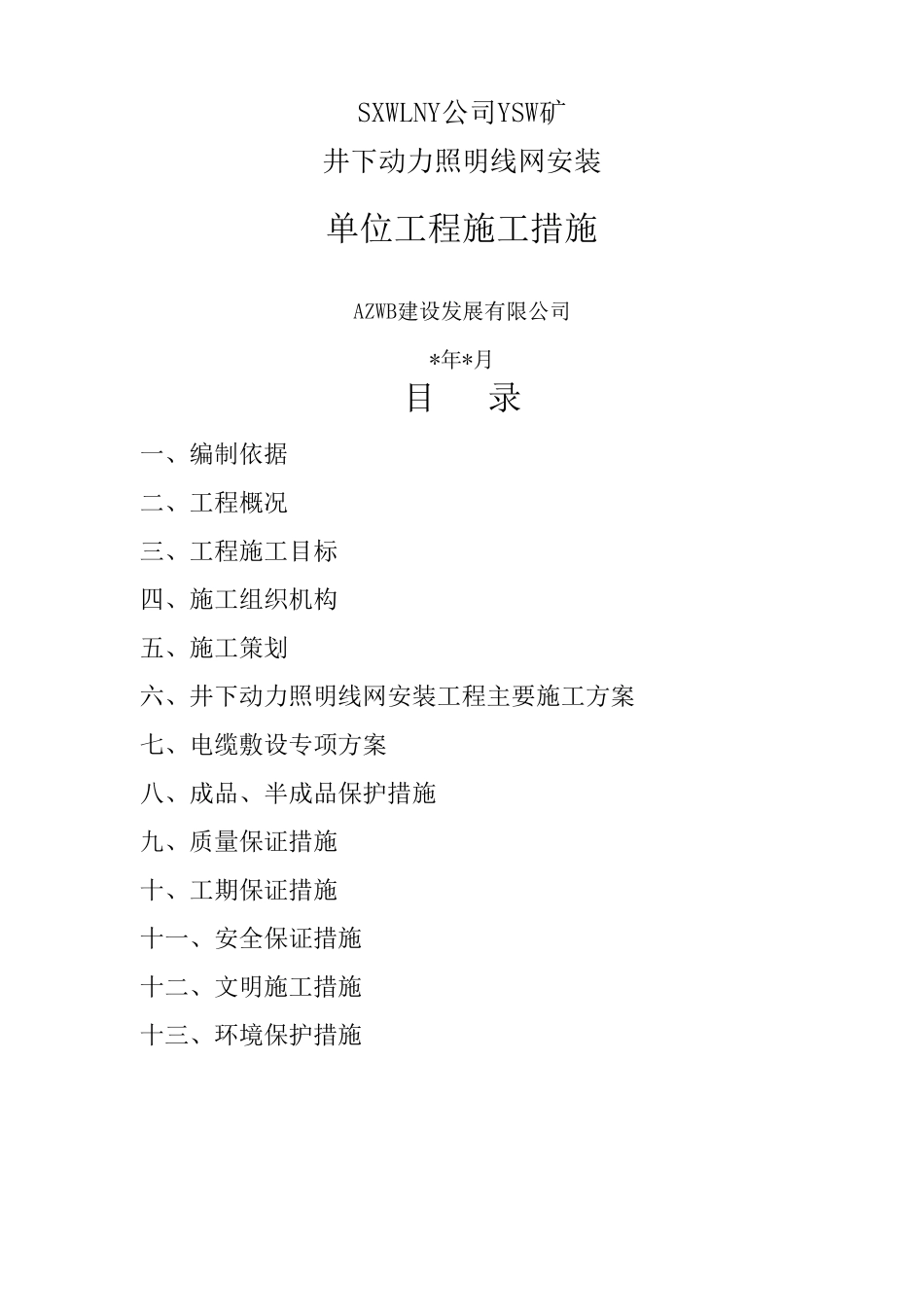

SXWLNY公司YSW矿井下动力照明线网安装单位工程施工措施AZWB建设发展有限公司*年*月目录一、编制依据二、工程概况三、工程施工目标四、施工组织机构五、施工策划六、井下动力照明线网安装工程主要施工方案七、电缆敷设专项方案八、成品、半成品保护措施九、质量保证措施十、工期保证措施十一、安全保证措施十二、文明施工措施十三、环境保护措施一、编制依据1.1编制依据本单位工程的施工措施依据该工程的中标通知书、投标文件、设计图纸、建设方批准的施工组织设计,合同等工程文件,国家、行业、地方标准,目前施工同类工程的新技术新工艺及公司体系文件进行编制

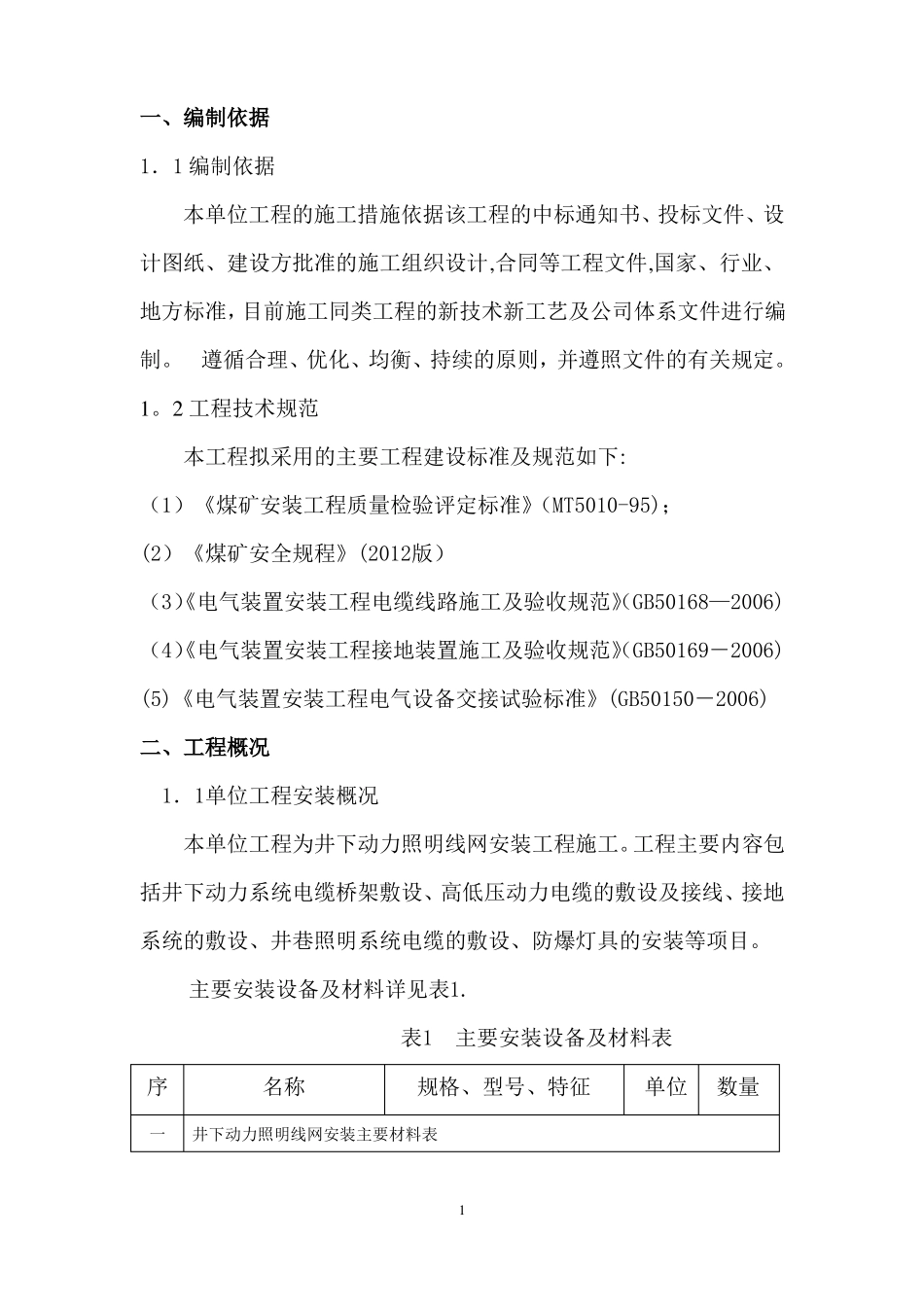

遵循合理、优化、均衡、持续的原则,并遵照文件的有关规定
2工程技术规范本工程拟采用的主要工程建设标准及规范如下:(1)《煤矿安装工程质量检验评定标准》(MT5010-95);(2)《煤矿安全规程》(2012版)(3)《电气装置安装工程电缆线路施工及验收规范》(GB50168—2006)(4)《电气装置安装工程接地装置施工及验收规范》(GB50169-2006)(5)《电气装置安装工程电气设备交接试验标准》(GB50150-2006)二、工程概况1.1单位工程安装概况本单位工程为井下动力照明线网安装工程施工
工程主要内容包括井下动力系统电缆桥架敷设、高低压动力电缆的敷设及接线、接地系统的敷设、井巷照明系统电缆的敷设、防爆灯具的安装等项目
主要安装设备及材料详见表1

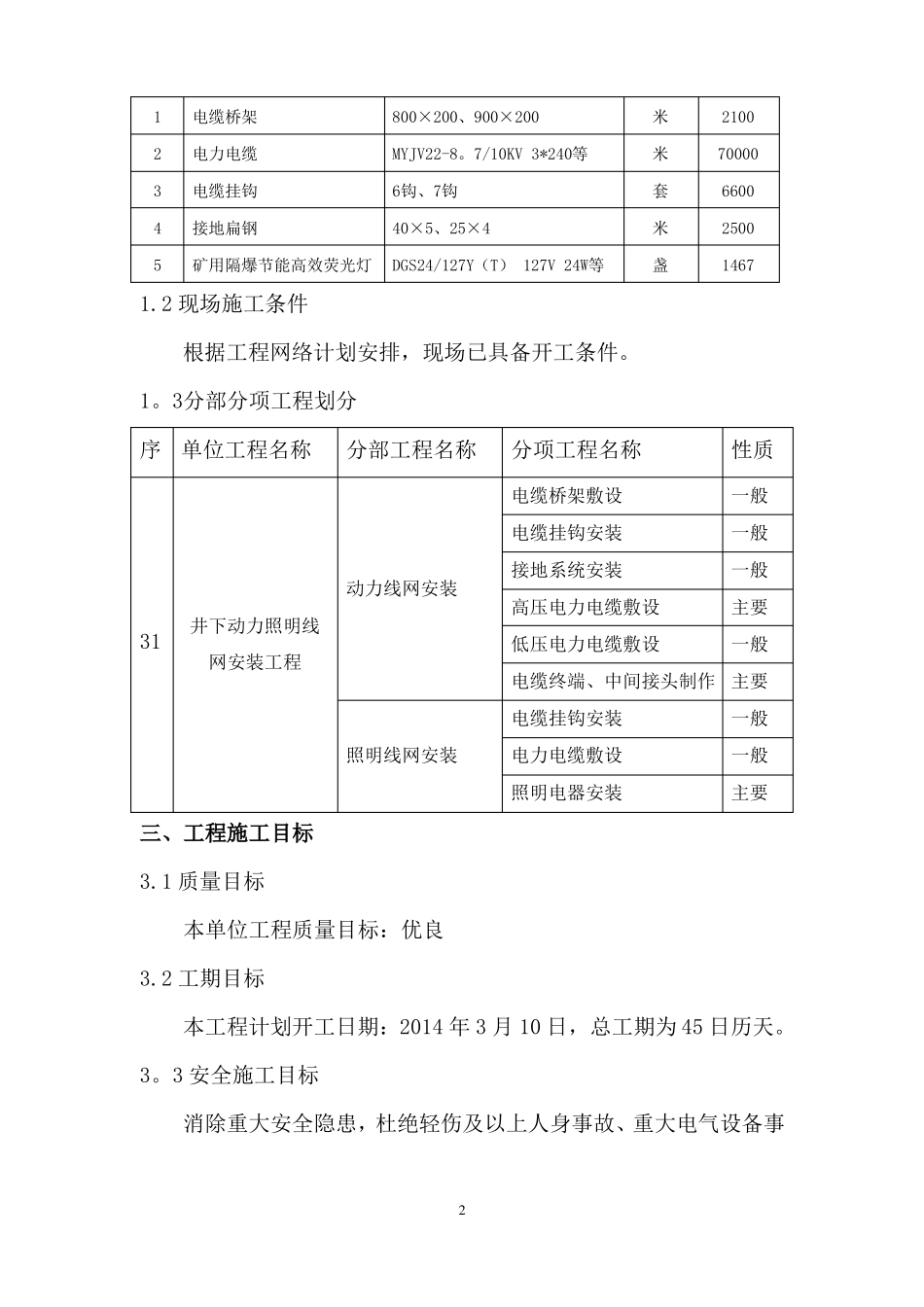

表1主要安装设备及材料表序一名称规格、型号、特征单位数量井下动力照明线网安装主要材料表112345电缆桥架电力电缆电缆挂钩接地扁钢800×200、900×200MYJV22-8
7/10KV3*240等6钩、7钩40×5、25×4米米套米盏210070000660025001467矿用隔爆节能高效荧光灯DGS24/127Y(T)127V24W等1
2现场施工条件根据工程网络计划安
