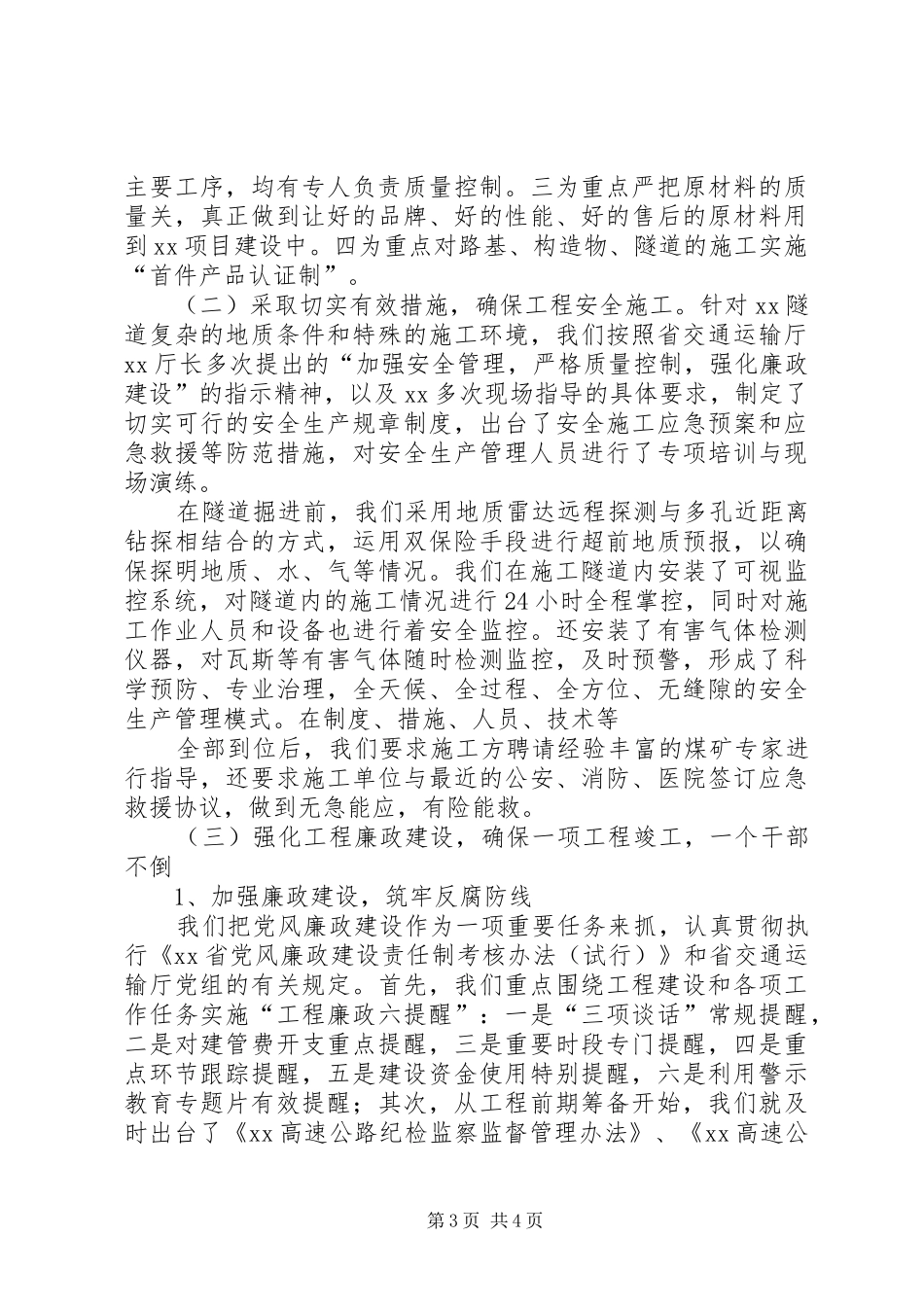

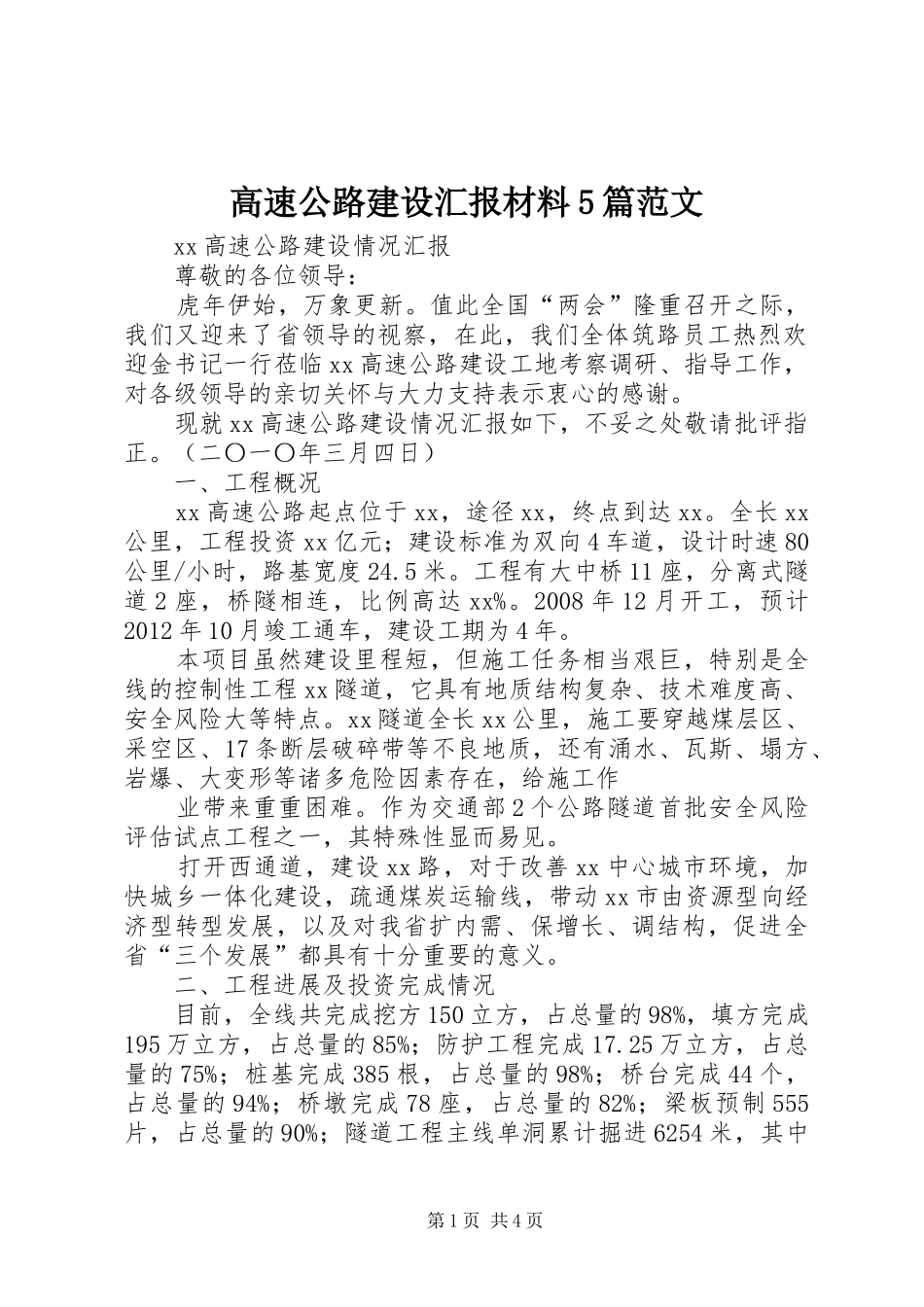

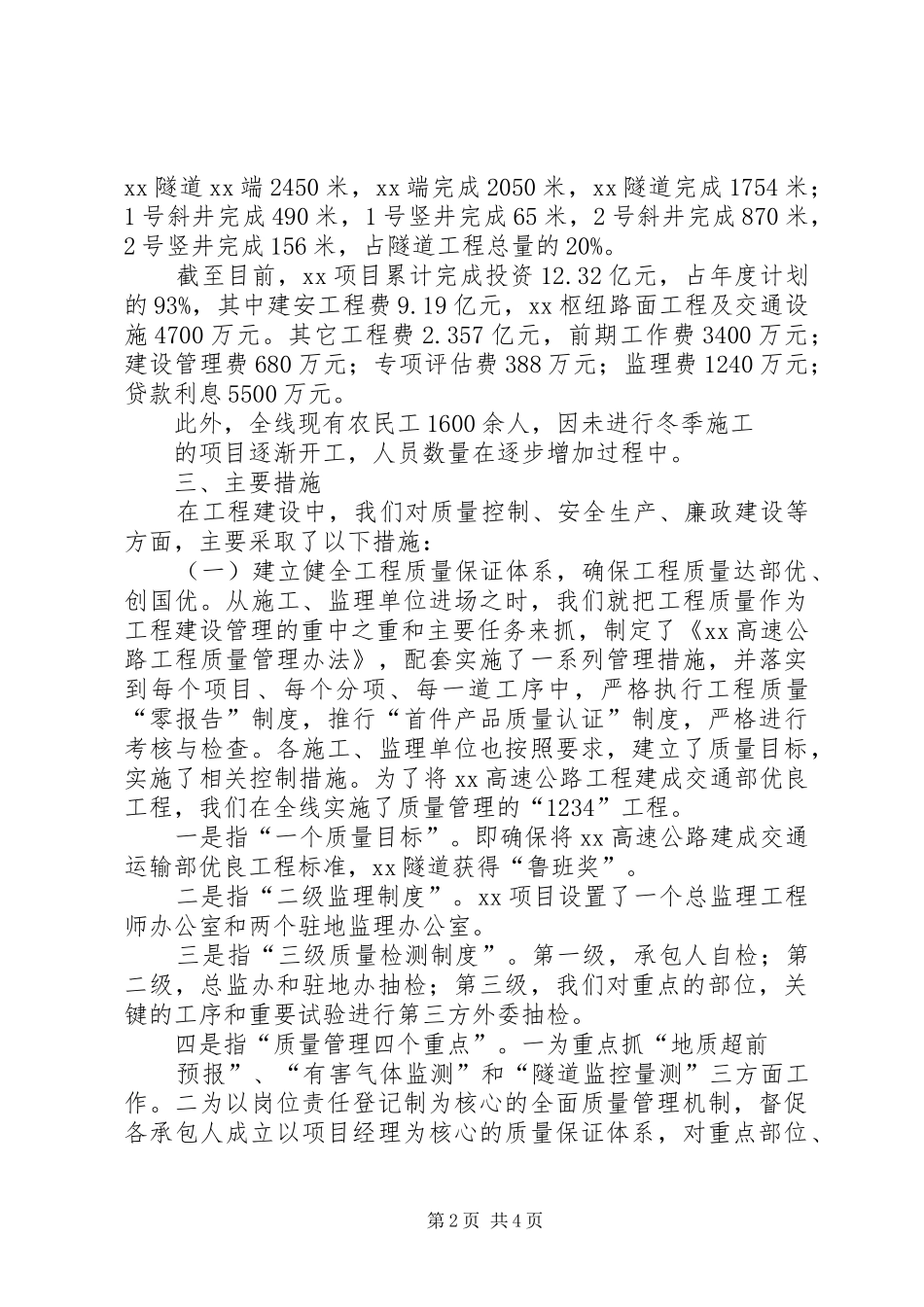

高速公路建设汇报材料5篇范文xx高速公路建设情况汇报尊敬的各位领导:虎年伊始,万象更新
值此全国“两会”隆重召开之际,我们又迎来了省领导的视察,在此,我们全体筑路员工热烈欢迎金书记一行莅临xx高速公路建设工地考察调研、指导工作,对各级领导的亲切关怀与大力支持表示衷心的感谢
现就xx高速公路建设情况汇报如下,不妥之处敬请批评指正
(二〇一〇年三月四日)一、工程概况xx高速公路起点位于xx,途径xx,终点到达xx
全长xx公里,工程投资xx亿元;建设标准为双向4车道,设计时速80公里/小时,路基宽度24
工程有大中桥11座,分离式隧道2座,桥隧相连,比例高达xx%
2008年12月开工,预计2012年10月竣工通车,建设工期为4年
本项目虽然建设里程短,但施工任务相当艰巨,特别是全线的控制性工程xx隧道,它具有地质结构复杂、技术难度高、安全风险大等特点
xx隧道全长xx公里,施工要穿越煤层区、采空区、17条断层破碎带等不良地质,还有涌水、瓦斯、塌方、岩爆、大变形等诸多危险因素存在,给施工作业带来重重困难
作为交通部2个公路隧道首批安全风险评估试点工程之一,其特殊性显而易见
打开西通道,建设xx路,对于改善xx中心城市环境,加快城乡一体化建设,疏通煤炭运输线,带动xx市由资源型向经济型转型发展,以及对我省扩内需、保增长、调结构,促进全省“三个发展”都具有十分重要的意义
二、工程进展及投资完成情况目前,全线共完成挖方150立方,占总量的98%,填方完成195万立方,占总量的85%;防护工程完成17
