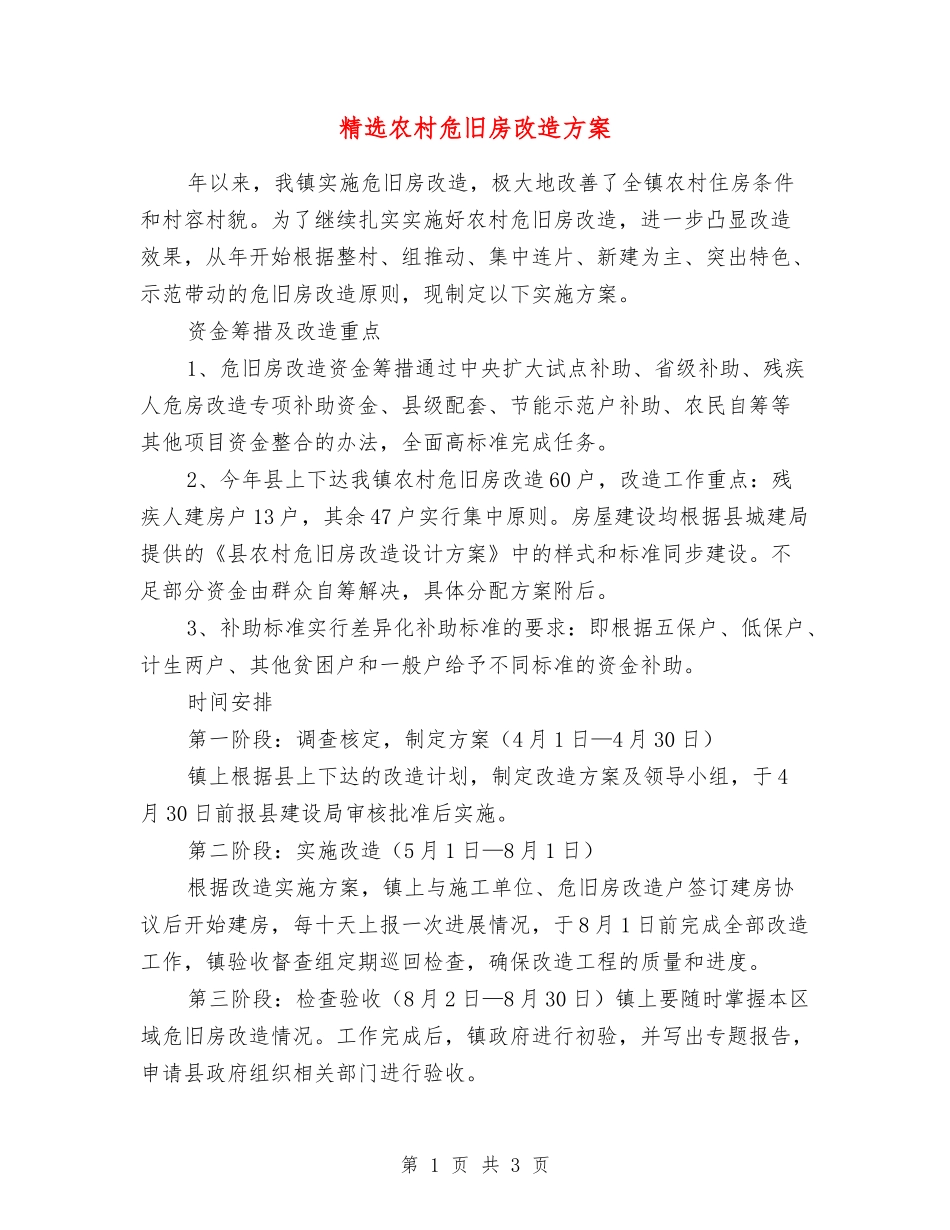

精选农村危旧房改造方案年以来,我镇实施危旧房改造,极大地改善了全镇农村住房条件和村容村貌
为了继续扎实实施好农村危旧房改造,进一步凸显改造效果,从年开始根据整村、组推动、集中连片、新建为主、突出特色、示范带动的危旧房改造原则,现制定以下实施方案
资金筹措及改造重点1、危旧房改造资金筹措通过中央扩大试点补助、省级补助、残疾人危房改造专项补助资金、县级配套、节能示范户补助、农民自筹等其他项目资金整合的办法,全面高标准完成任务
2、今年县上下达我镇农村危旧房改造60户,改造工作重点:残疾人建房户13户,其余47户实行集中原则
房屋建设均根据县城建局提供的《县农村危旧房改造设计方案》中的样式和标准同步建设
不足部分资金由群众自筹解决,具体分配方案附后
3、补助标准实行差异化补助标准的要求:即根据五保户、低保户、计生两户、其他贫困户和一般户给予不同标准的资金补助
时间安排第一阶段:调查核定,制定方案(4月1日—4月30日)镇上根据县上下达的改造计划,制定改造方案及领导小组,于4月30日前报县建设局审核批准后实施
第二阶段:实施改造(5月1日—8月1日)根据改造实施方案,镇上与施工单位、危旧房改造户签订建房协议后开始建房,每十天上报一次进展情况,于8月1日前完成全部改造工作,镇验收督查组定期巡回检查,确保改造工程的质量和进度
第三阶段:检查验收(8月2日—8月30日)镇上要随时掌握本区域危旧房改造情况
工作完成后,镇政府进行初验,并写出专题报告,申请县政府组织相关部门进行验收

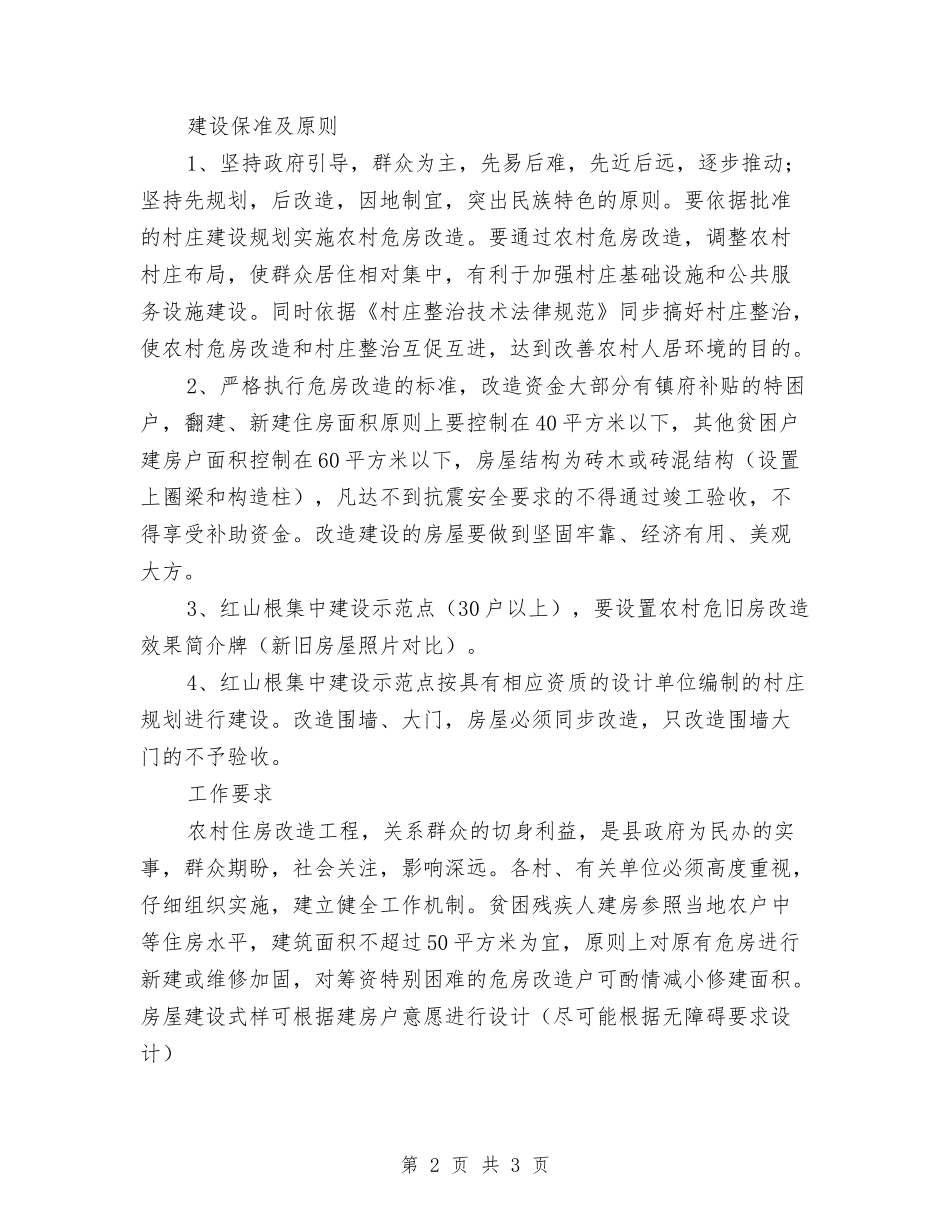

第1页共3页建设保准及原则1、坚持政府引导,群众为主,先易后难,先近后远,逐步推动;坚持先规划,后改造,因地制宜,突出民族特色的原则
要依据批准的村庄建设规划实施农村危房改造
要通过农村危房改造,调整农村村庄布局,使群众居住相对集中,有利于加强村庄基础设施和公共服务设施建设

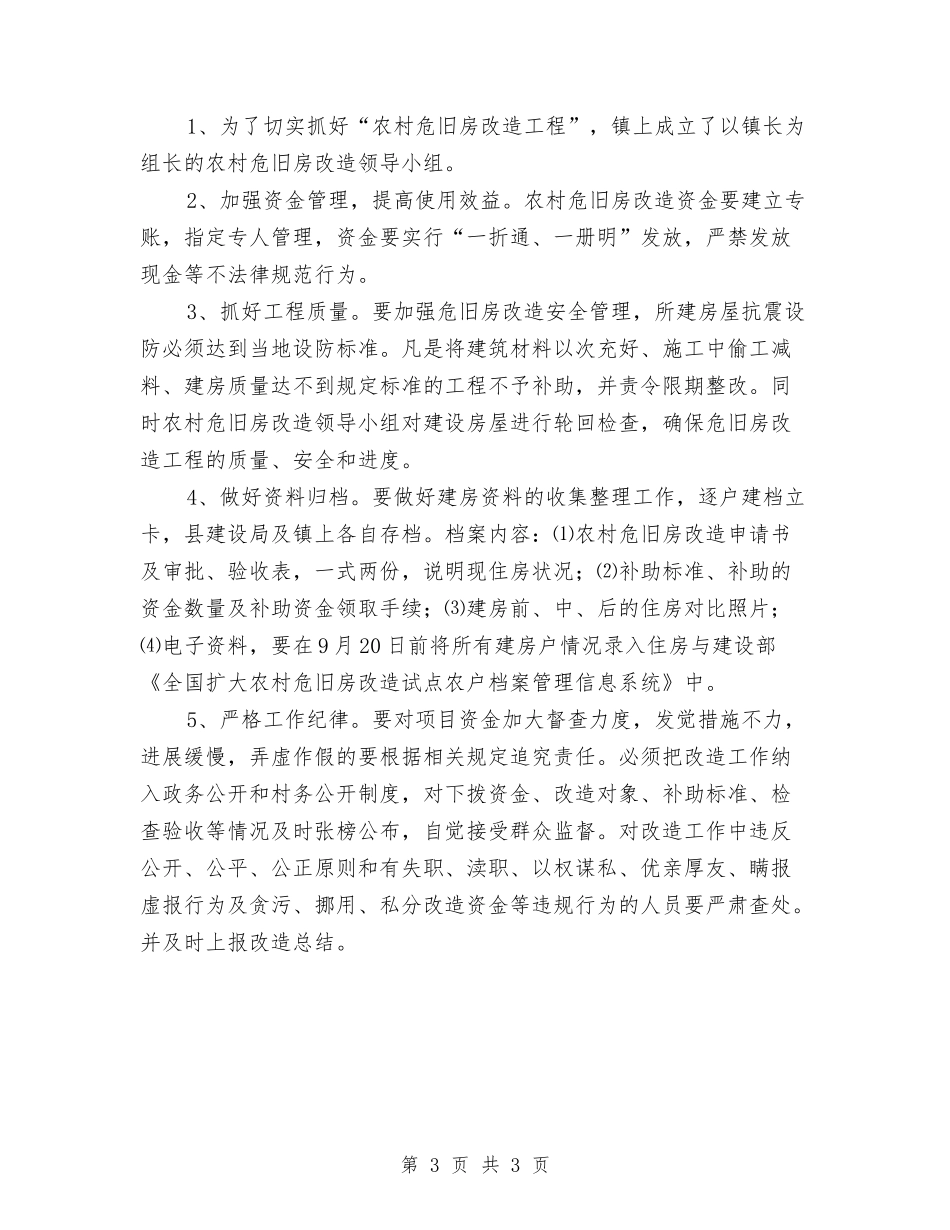

同时依据《村庄整治技术法律规范》同步搞
