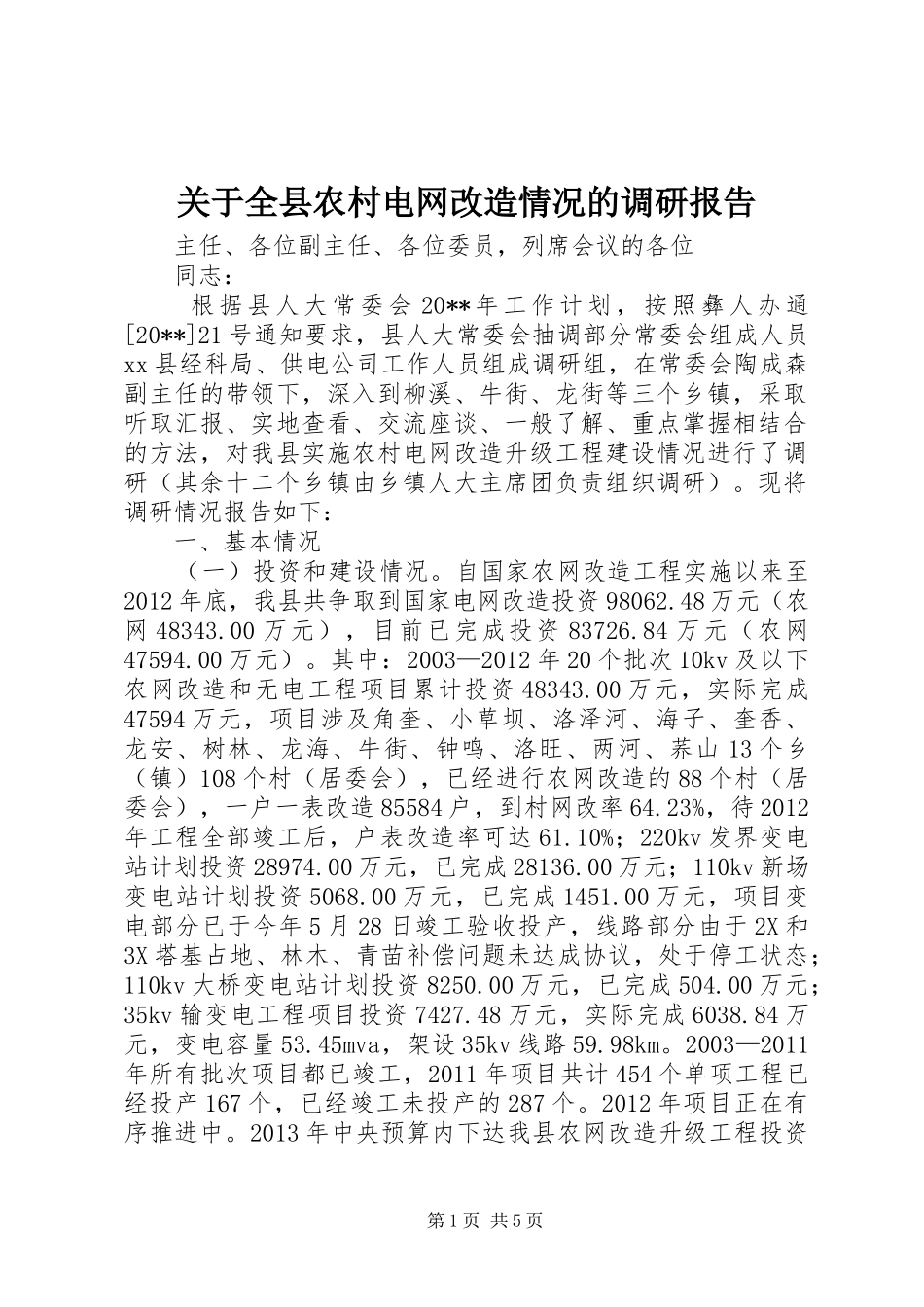

关于全县农村电网改造情况的调研报告主任、各位副主任、各位委员,列席会议的各位同志:根据县人大常委会20**年工作计划,按照彝人办通[20**]21号通知要求,县人大常委会抽调部分常委会组成人员xx县经科局、供电公司工作人员组成调研组,在常委会陶成森副主任的带领下,深入到柳溪、牛街、龙街等三个乡镇,采取听取汇报、实地查看、交流座谈、一般了解、重点掌握相结合的方法,对我县实施农村电网改造升级工程建设情况进行了调研(其余十二个乡镇由乡镇人大主席团负责组织调研)
现将调研情况报告如下:一、基本情况(一)投资和建设情况
自国家农网改造工程实施以来至2012年底,我县共争取到国家电网改造投资98062
48万元(农网48343
00万元),目前已完成投资83726
84万元(农网47594
其中:2003—2012年20个批次10kv及以下农网改造和无电工程项目累计投资48343
00万元,实际完成47594万元,项目涉及角奎、小草坝、洛泽河、海子、奎香、龙安、树林、龙海、牛街、钟鸣、洛旺、两河、荞山13个乡(镇)108个村(居委会),已经进行农网改造的88个村(居委会),一户一表改造85584户,到村网改率64
23%,待2012年工程全部竣工后,户表改造率可达61
10%;220kv发界变电站计划投资28974
00万元,已完成28136
00万元;110kv新场变电站计划投资5068
00万元,已完成1451
00万元,项目变电部分已于今年5月28日竣工验收投产,线路部分由于2X和3X塔基占地、林木、青苗补偿问题未达成协议,处于停工状态;110kv大桥变电站计划投资8250
00万元,已完成504
00万元;35kv输变电工程项目投资7427
48万元,实际完成6038
84万元,变电容量53
45mva,架设35kv线路59
2003—2011年所有批次项
