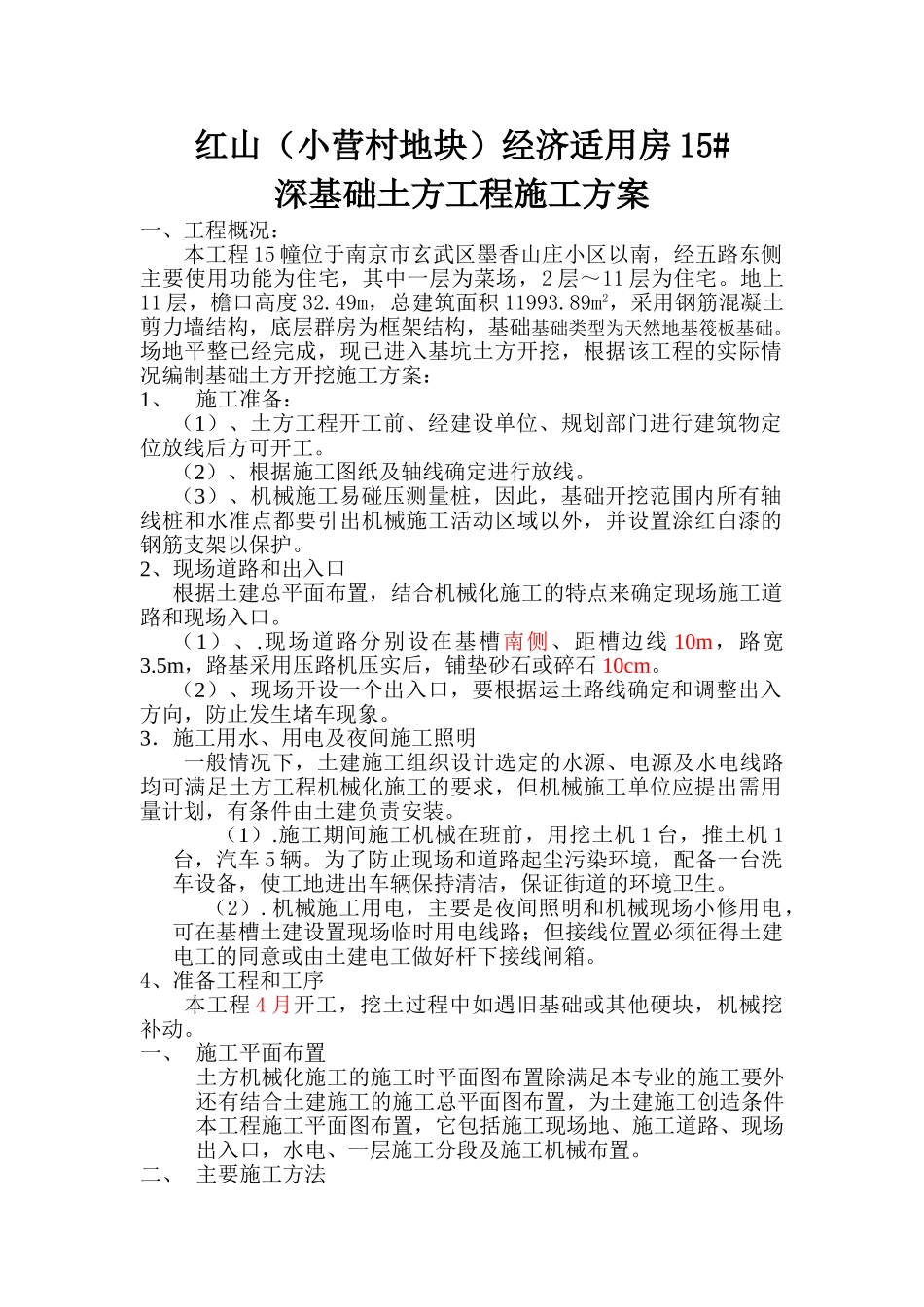

红山(小营村地块)经济适用房15#深基础土方工程施工方案一、工程概况:本工程15幢位于南京市玄武区墨香山庄小区以南,经五路东侧主要使用功能为住宅,其中一层为菜场,2层~11层为住宅
地上11层,檐口高度32
49m,总建筑面积11993
89m2,采用钢筋混凝土剪力墙结构,底层群房为框架结构,基础基础类型为天然地基筏板基础
场地平整已经完成,现已进入基坑土方开挖,根据该工程的实际情况编制基础土方开挖施工方案:1、施工准备:(1)、土方工程开工前、经建设单位、规划部门进行建筑物定位放线后方可开工
(2)、根据施工图纸及轴线确定进行放线
(3)、机械施工易碰压测量桩,因此,基础开挖范围内所有轴线桩和水准点都要引出机械施工活动区域以外,并设置涂红白漆的钢筋支架以保护
2、现场道路和出入口根据土建总平面布置,结合机械化施工的特点来确定现场施工道路和现场入口
现场道路分别设在基槽南侧、距槽边线10m,路宽3
5m,路基采用压路机压实后,铺垫砂石或碎石10cm
(2)、现场开设一个出入口,要根据运土路线确定和调整出入方向,防止发生堵车现象
3.施工用水、用电及夜间施工照明一般情况下,土建施工组织设计选定的水源、电源及水电线路均可满足土方工程机械化施工的要求,但机械施工单位应提出需用量计划,有条件由土建负责安装
施工期间施工机械在班前,用挖土机1台,推土机1台,汽车5辆
为了防止现场和道路起尘污染环境,配备一台洗车设备,使工地进出车辆保持清洁,保证街道的环境卫生
机械施工用电,主要是夜间照明和机械现场小修用电,可在基槽土建设置现场临时用电线路;但接线位置必须征得土建电工的同意或由土建电工做好杆下接线闸箱

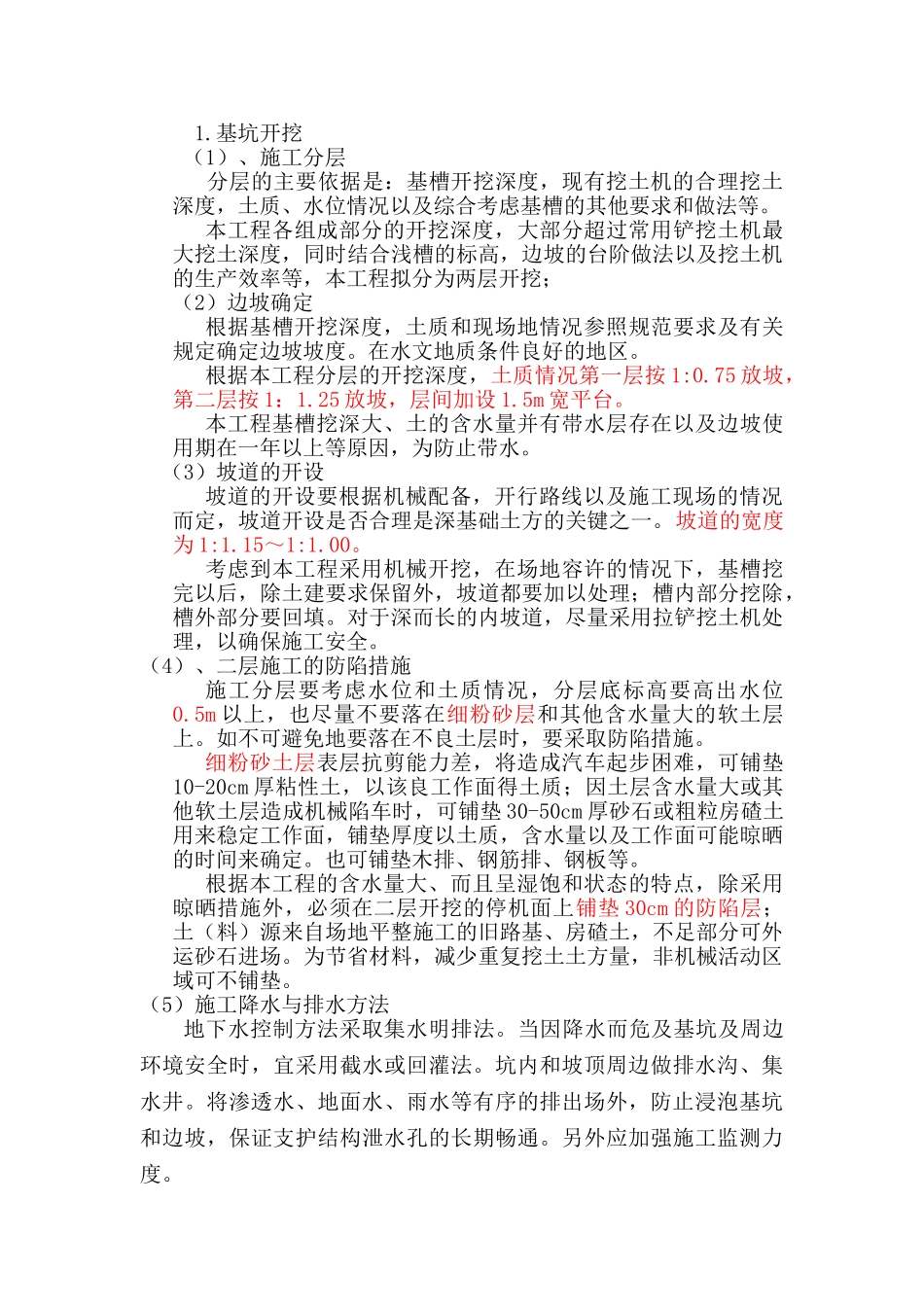

4、准备工程和工序本工程4月开工,挖土过程中如遇旧基础或其他硬块,机械挖补动
一、施工平面布置土方机械化施工的施工时平面图布置除满足本专业的施工要外还有结合土建
