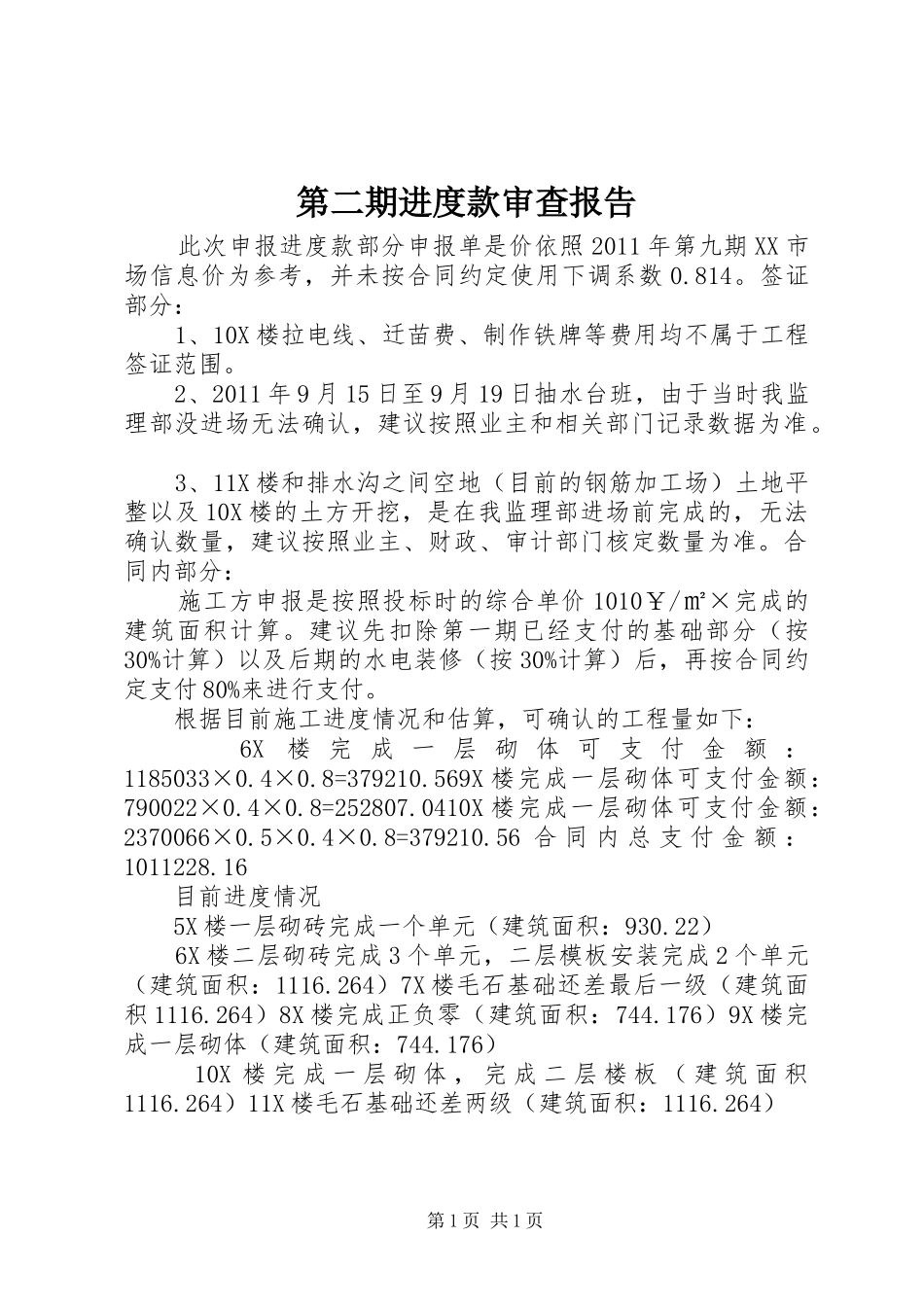

第二期进度款审查报告此次申报进度款部分申报单是价依照2011年第九期XX市场信息价为参考,并未按合同约定使用下调系数0
签证部分:1、10X楼拉电线、迁苗费、制作铁牌等费用均不属于工程签证范围
2、2011年9月15日至9月19日抽水台班,由于当时我监理部没进场无法确认,建议按照业主和相关部门记录数据为准
3、11X楼和排水沟之间空地(目前的钢筋加工场)土地平整以及10X楼的土方开挖,是在我监理部进场前完成的,无法确认数量,建议按照业主、财政、审计部门核定数量为准
合同内部分:施工方申报是按照投标时的综合单价1010¥/㎡×完成的建筑面积计算
建议先扣除第一期已经支付的基础部分(按30%计算)以及后期的水电装修(按30%计算)后,再按合同约定支付80%来进行支付
根据目前施工进度情况和估算,可确认的工程量如下:6X楼完成一层砌体可支付金额:1185033×0
8=379210
569X楼完成一层砌体可支付金额:790022×0
8=252807
0410X楼完成一层砌体可支付金额:2370066×0
8=379210
56合同内总支付金额:1011228
16目前进度情况5X楼一层砌砖完成一个单元(建筑面积:930
22)6X楼二层砌砖完成3个单元,二层模板安装完成2个单元(建筑面积:1116
264)7X楼毛石基础还差最后一级(建筑面积1116
264)8X楼完成正负零(建筑面积:744
176)9X楼完成一层砌体(建筑面积:744
176)10X楼完成一层砌体,完成二层楼板(建筑面积1116
264)11X楼毛石基础还差两级(建筑面积:1116
264)第1页共1页
