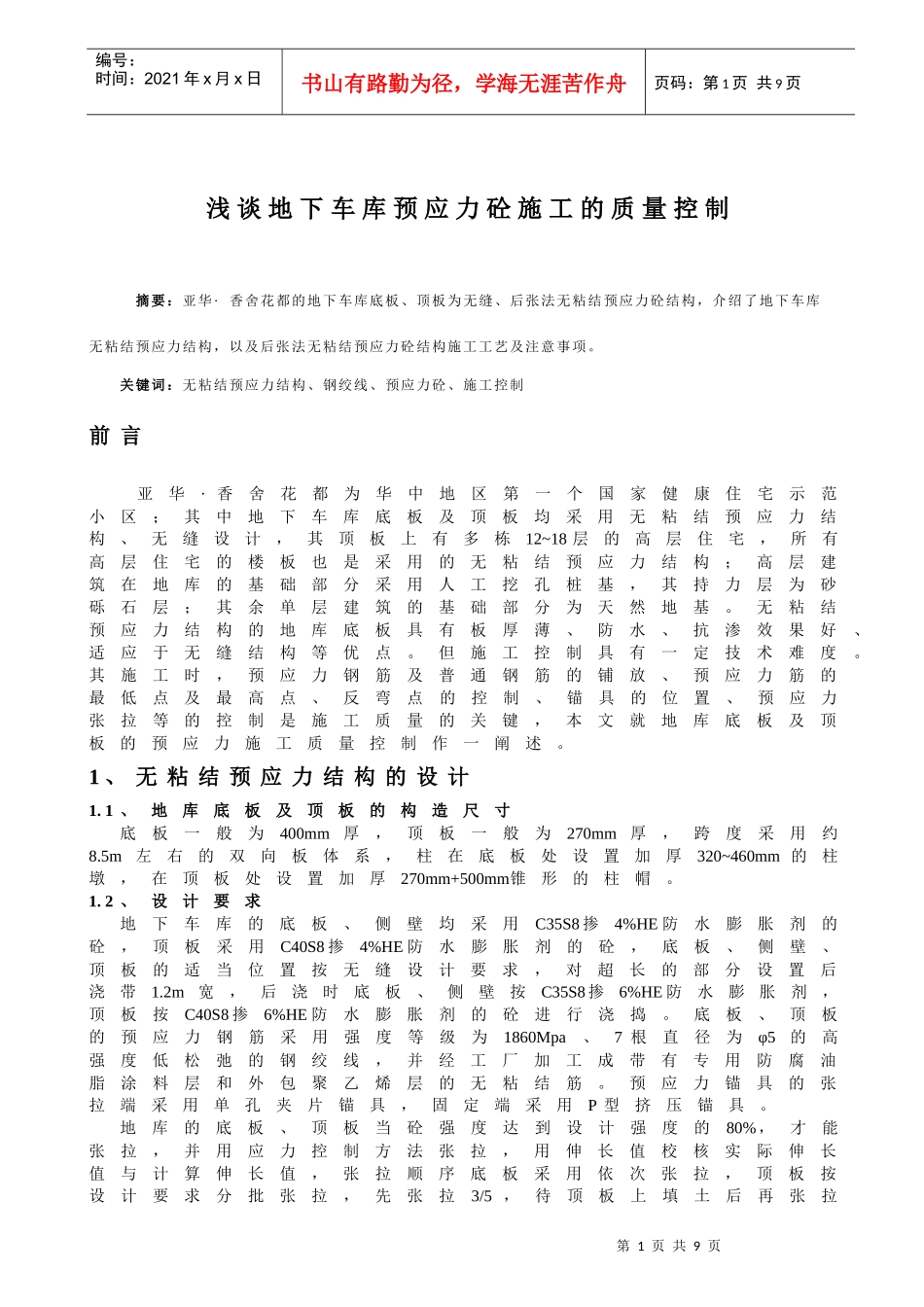

第1页共9页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共9页浅谈地下车库预应力砼施工的质量控制摘要:亚华·香舍花都的地下车库底板、顶板为无缝、后张法无粘结预应力砼结构,介绍了地下车库无粘结预应力结构,以及后张法无粘结预应力砼结构施工工艺及注意事项
关键词:无粘结预应力结构、钢绞线、预应力砼、施工控制前言亚华·香舍花都为华中地区第一个国家健康住宅示范小区;其中地下车库底板及顶板均采用无粘结预应力结构、无缝设计,其顶板上有多栋12~18层的高层住宅,所有高层住宅的楼板也是采用的无粘结预应力结构;高层建筑在地库的基础部分采用人工挖孔桩基,其持力层为砂砾石层;其余单层建筑的基础部分为天然地基
无粘结预应力结构的地库底板具有板厚薄、防水、抗渗效果好、适应于无缝结构等优点
但施工控制具有一定技术难度
其施工时,预应力钢筋及普通钢筋的铺放、预应力筋的最低点及最高点、反弯点的控制、锚具的位置、预应力张拉等的控制是施工质量的关键,本文就地库底板及顶板的预应力施工质量控制作一阐述
1、无粘结预应力结构的设计1
1、地库底板及顶板的构造尺寸底板一般为400mm厚,顶板一般为270mm厚,跨度采用约8
5m左右的双向板体系,柱在底板处设置加厚320~460mm的柱墩,在顶板处设置加厚270mm+500mm锥形的柱帽
2、设计要求地下车库的底板、侧壁均采用C35S8掺4%HE防水膨胀剂的砼,顶板采用C40S8掺4%HE防水膨胀剂的砼,底板、侧壁、顶板的适当位置按无缝设计要求,对超长的部分设置后浇带1
2m宽,后浇时底板、侧壁按C35S8掺6%HE防水膨胀剂,顶板按C40S8掺6%HE防水膨胀剂的砼进行浇捣
底板、顶板的预应力钢筋采用强度等级为1860Mpa、7根直径为φ5的高强度低松弛的钢绞线,并经工厂加工成带有专用防腐油脂涂料层和外包聚乙烯层的无粘结筋
