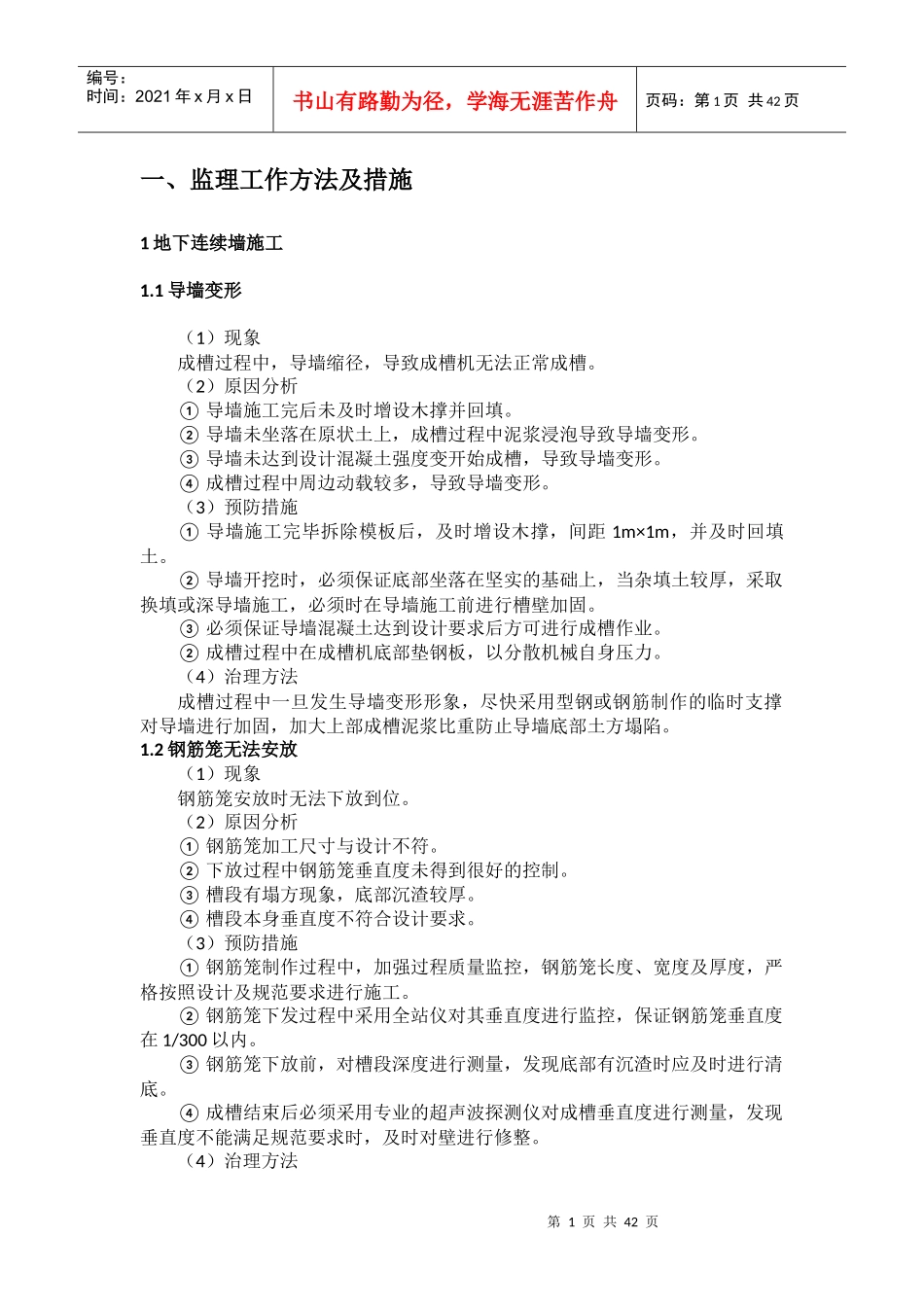

第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共42页一、监理工作方法及措施1地下连续墙施工1
1导墙变形(1)现象成槽过程中,导墙缩径,导致成槽机无法正常成槽
(2)原因分析①导墙施工完后未及时增设木撑并回填
②导墙未坐落在原状土上,成槽过程中泥浆浸泡导致导墙变形
③导墙未达到设计混凝土强度变开始成槽,导致导墙变形
④成槽过程中周边动载较多,导致导墙变形
(3)预防措施①导墙施工完毕拆除模板后,及时增设木撑,间距1m×1m,并及时回填土
②导墙开挖时,必须保证底部坐落在坚实的基础上,当杂填土较厚,采取换填或深导墙施工,必须时在导墙施工前进行槽壁加固
③必须保证导墙混凝土达到设计要求后方可进行成槽作业
②成槽过程中在成槽机底部垫钢板,以分散机械自身压力
(4)治理方法成槽过程中一旦发生导墙变形形象,尽快采用型钢或钢筋制作的临时支撑对导墙进行加固,加大上部成槽泥浆比重防止导墙底部土方塌陷
2钢筋笼无法安放(1)现象钢筋笼安放时无法下放到位
(2)原因分析①钢筋笼加工尺寸与设计不符
②下放过程中钢筋笼垂直度未得到很好的控制
③槽段有塌方现象,底部沉渣较厚
④槽段本身垂直度不符合设计要求
(3)预防措施①钢筋笼制作过程中,加强过程质量监控,钢筋笼长度、宽度及厚度,严格按照设计及规范要求进行施工
②钢筋笼下发过程中采用全站仪对其垂直度进行监控,保证钢筋笼垂直度在1/300以内
③钢筋笼下放前,对槽段深度进行测量,发现底部有沉渣时应及时进行清底
④成槽结束后必须采用专业的超声波探测仪对成槽垂直度进行测量,发现垂直度不能满足规范要求时,及时对壁进行修整

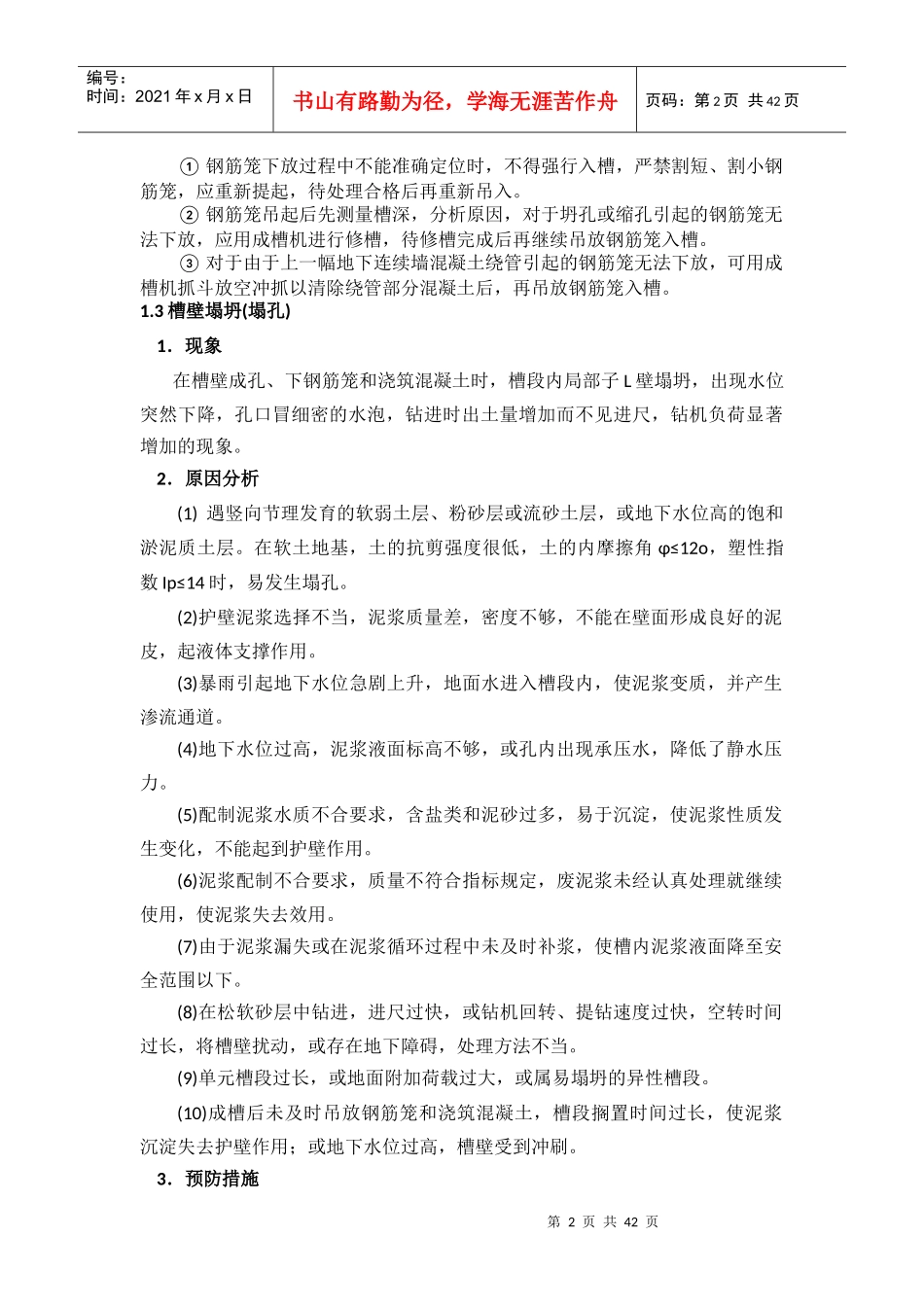

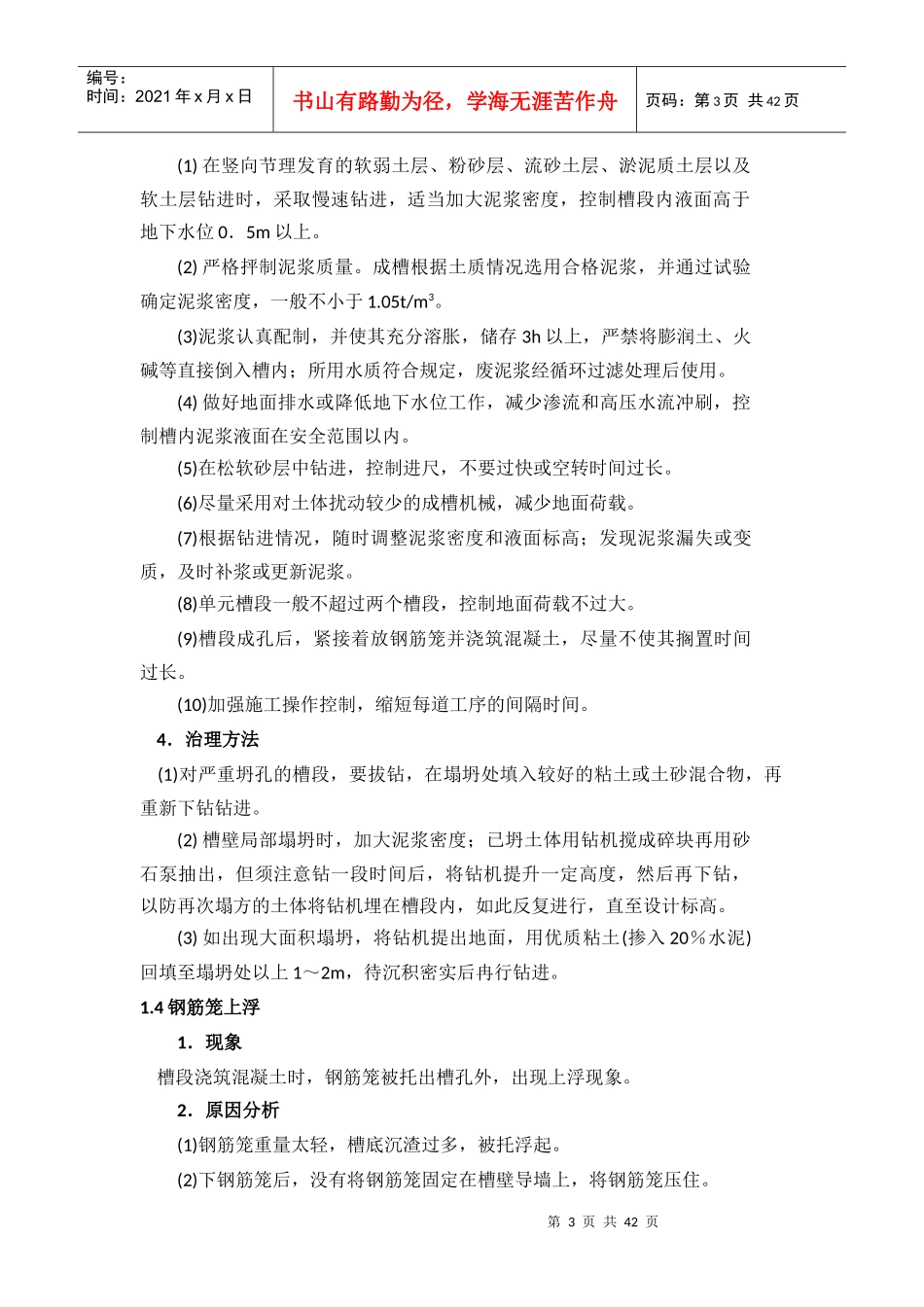

(4)治理方法第2页共42页第1页共42页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共42页①钢筋笼下放过程中不能准确定位时,不得强行入槽,严禁割短、割小钢筋笼,
