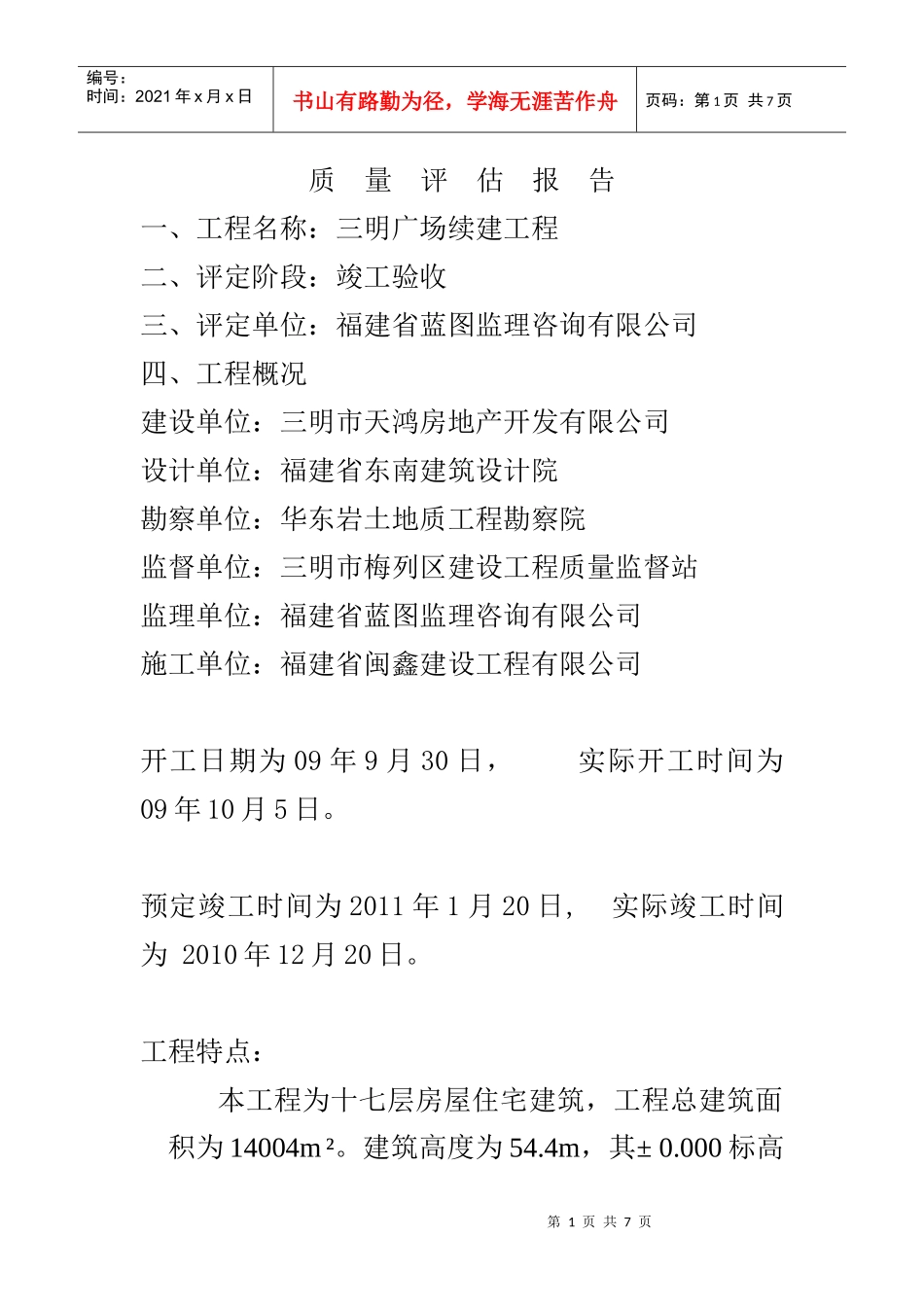

第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共7页质量评估报告一、工程名称:三明广场续建工程二、评定阶段:竣工验收三、评定单位:福建省蓝图监理咨询有限公司四、工程概况建设单位:三明市天鸿房地产开发有限公司设计单位:福建省东南建筑设计院勘察单位:华东岩土地质工程勘察院监督单位:三明市梅列区建设工程质量监督站监理单位:福建省蓝图监理咨询有限公司施工单位:福建省闽鑫建设工程有限公司开工日期为09年9月30日,实际开工时间为09年10月5日
预定竣工时间为2011年1月20日,实际竣工时间为2010年12月20日
工程特点:本工程为十七层房屋住宅建筑,工程总建筑面积为14004m²
建筑高度为54
4m,其±0

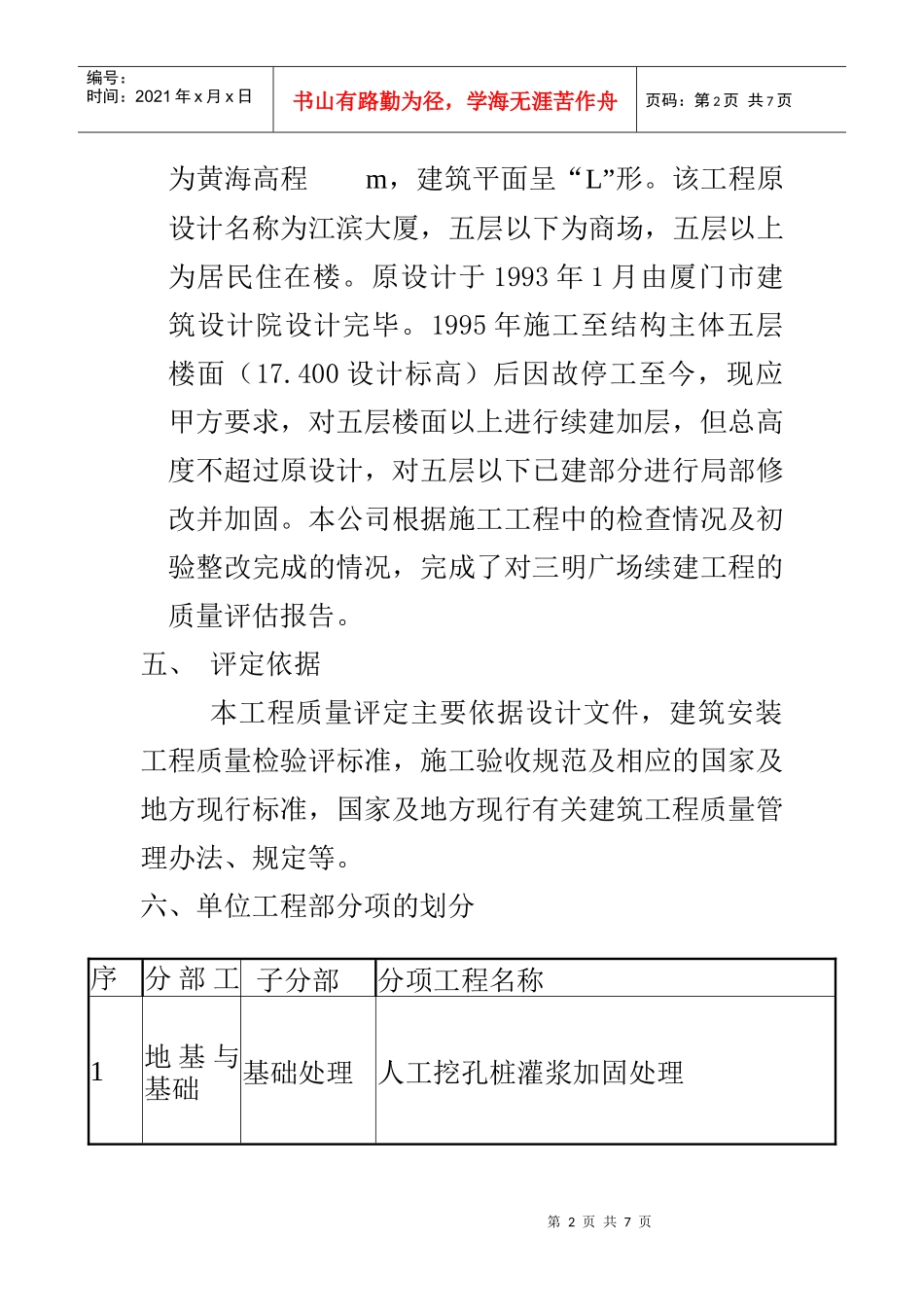

000标高第2页共7页第1页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共7页为黄海高程m,建筑平面呈“L”形
该工程原设计名称为江滨大厦,五层以下为商场,五层以上为居民住在楼
原设计于1993年1月由厦门市建筑设计院设计完毕
1995年施工至结构主体五层楼面(17
400设计标高)后因故停工至今,现应甲方要求,对五层楼面以上进行续建加层,但总高度不超过原设计,对五层以下已建部分进行局部修改并加固
本公司根据施工工程中的检查情况及初验整改完成的情况,完成了对三明广场续建工程的质量评估报告
五、评定依据本工程质量评定主要依据设计文件,建筑安装工程质量检验评标准,施工验收规范及相应的国家及地方现行标准,国家及地方现行有关建筑工程质量管理办法、规定等

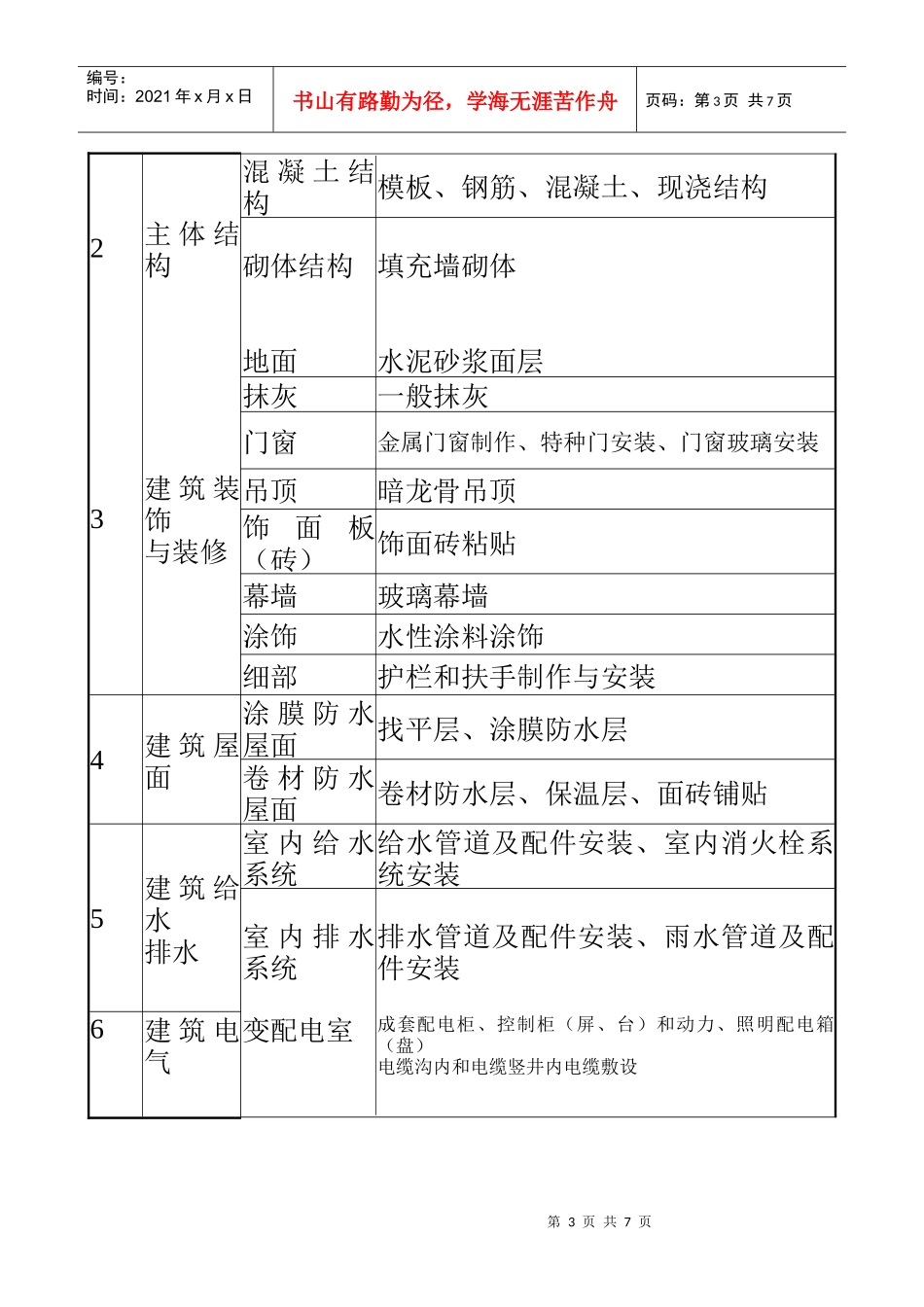

六、单位工程部分项的划分序号分部工程名称子分部分项工程名称1地基与基础基础处理人工挖孔桩灌浆加固处理第3页共7页第2页共7页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共7页2主体结构混凝土结构模板、钢筋、混凝土、现浇结构砌体结构填
