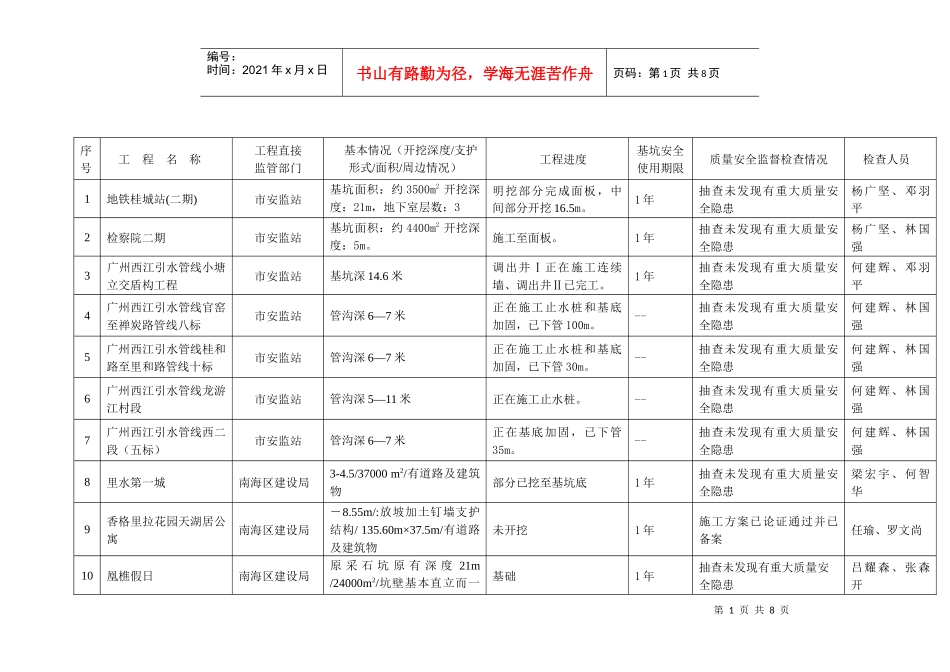

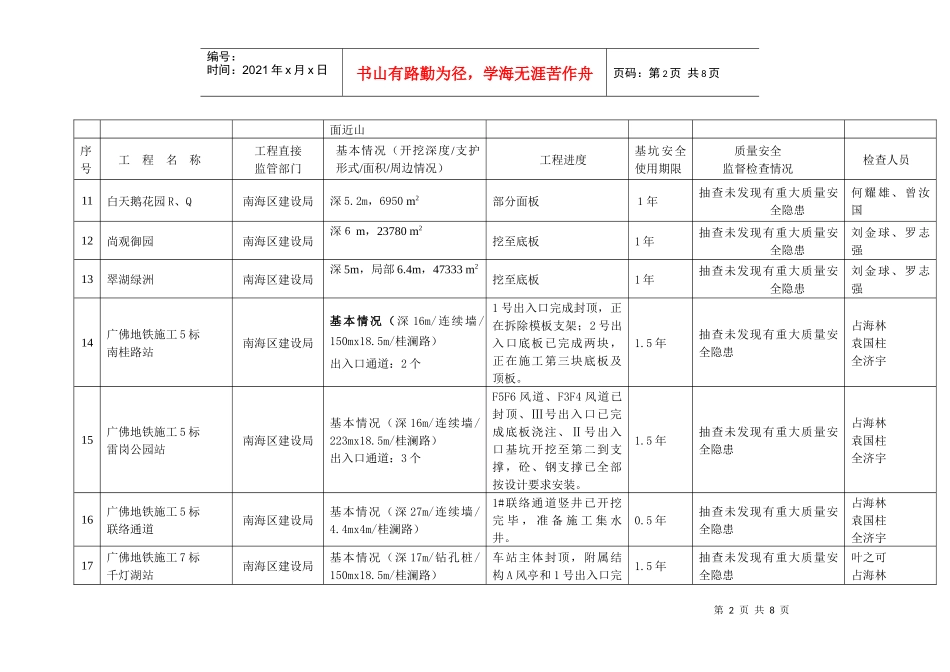

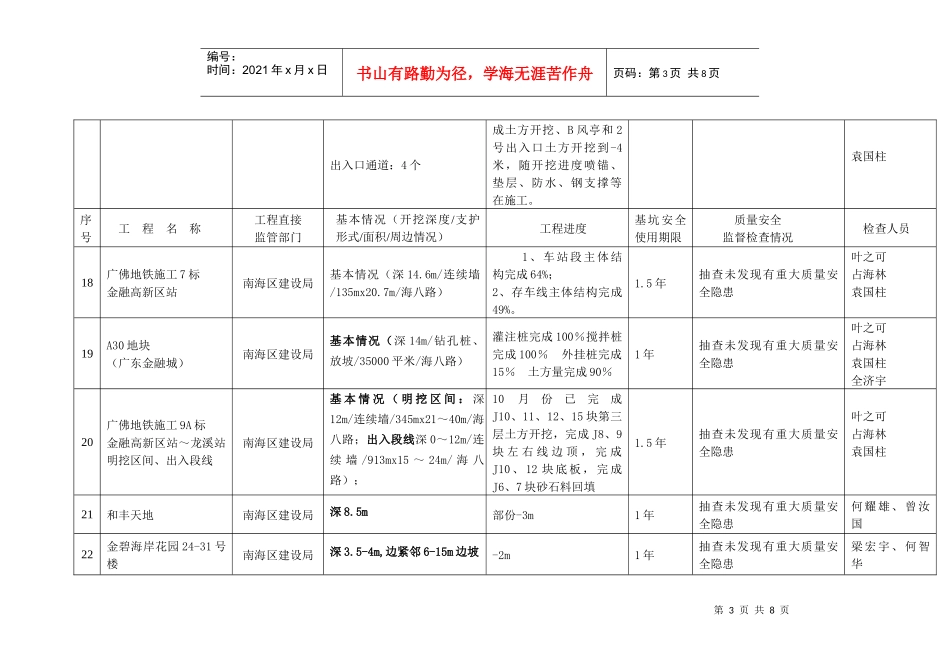

第1页共8页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共8页序号工程名称工程直接监管部门基本情况(开挖深度/支护形式/面积/周边情况)工程进度基坑安全使用期限质量安全监督检查情况检查人员1地铁桂城站(二期)市安监站基坑面积:约3500m2开挖深度:21m,地下室层数:3明挖部分完成面板,中间部分开挖16
1年抽查未发现有重大质量安全隐患杨广坚、邓羽平2检察院二期市安监站基坑面积:约4400m2开挖深度:5m
1年抽查未发现有重大质量安全隐患杨广坚、林国强3广州西江引水管线小塘立交盾构工程市安监站基坑深14
6米调出井Ⅰ正在施工连续墙、调出井Ⅱ已完工
1年抽查未发现有重大质量安全隐患何建辉、邓羽平4广州西江引水管线官窑至禅炭路管线八标市安监站管沟深6—7米正在施工止水桩和基底加固,已下管100m
--抽查未发现有重大质量安全隐患何建辉、林国强5广州西江引水管线桂和路至里和路管线十标市安监站管沟深6—7米正在施工止水桩和基底加固,已下管30m
--抽查未发现有重大质量安全隐患何建辉、林国强6广州西江引水管线龙游江村段市安监站管沟深5—11米正在施工止水桩
--抽查未发现有重大质量安全隐患何建辉、林国强7广州西江引水管线西二段(五标)市安监站管沟深6—7米正在基底加固,已下管35m
--抽查未发现有重大质量安全隐患何建辉、林国强8里水第一城南海区建设局3-4
5/37000m2/有道路及建筑物部分已挖至基坑底1年抽查未发现有重大质量安全隐患梁宏宇、何智华9香格里拉花园天湖居公寓南海区建设局-8
55m/:放坡加土钉墙支护结构/135
60m×37
5m/有道路及建筑物未开挖1年施工方案已论证通过并已备案任瑜、罗文尚10凰樵假日南海区建设局原采石坑原有深度21m/24000m2/坑壁基本直立而一基础1年抽查未发现有重大质量安全隐患吕耀
