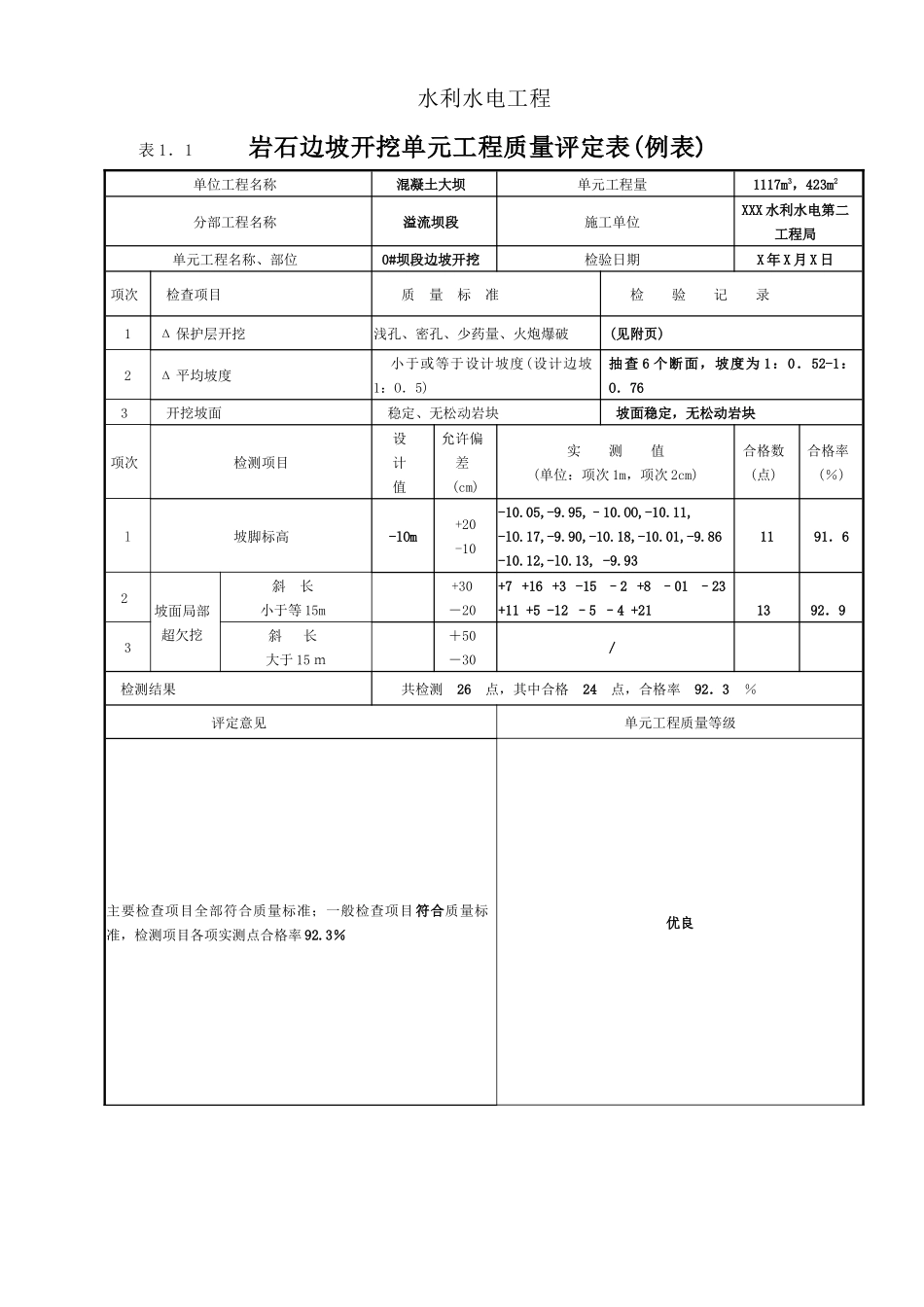

000第二部分水工建筑工程单元工程施工质量评定表(共有30个表)本部分系根据原水利电力部颁发的SDJ249.1—88《水利水电基本建设工程单元工程质量等级评定标准(一)》(试行)及水利水电行业现行施工规范编制。适用于大中型水利水电工程,小型工程可参照使用。评定表中加“Δ”的项目为主要检查(检测)项目。工序名称前加“Δ”者为主要工序。限于篇幅,本示例中,均未刊印附页内容。实际填表时,应加附页。表1.1岩石边坡开挖单元工程质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。1.单元工程划分:按设计或施工检查验收的区、段划分,每区、段为一单元工程。2.单元工程量:本单元工程开挖工程量(m2及开挖面积(m3)。3.检查项目:项次2的质量标准栏须填写设计坡度。本例为1:0.5。检验记录栏要将检验情况简要记录下来,以便与质量标准比较,不能只填“符合要求”或“合格”。4.检测项目;坡面局部超挖、欠挖分为两项,本例斜坡长度小于15m,故将实测值写在项次2相应的检测栏内。5.总检测数量:500m2及其以内,不少于20个;500m2以上不少于30个;局部突出或凹陷部位(面积在0.5m2以上者)应增设检测点。6.评定意见:“一般检查项目”后面的空格填“符合质量标准”或“基本符合质量标准”,视一般检查项目的“检查记录”而定。7.单元工程质量标准。在主要检查项目符合质量标准的前提下,一般检查项目基本符合标准,检测总点数中有70%及其以上符合标准,即评为合格。若一般检查项目符合质量标准,并且检测总点数中有90%及其以上符合质量标准,即评为优良。水利水电工程表1.1岩石边坡开挖单元工程质量评定表(例表)单位工程名称混凝土大坝单元工程量1117m3,423m2分部工程名称溢流坝段施工单位XXX水利水电第二工程局单元工程名称、部位0#坝段边坡开挖检验日期X年X月X日项次检查项目质量标准检验记录1Δ保护层开挖浅孔、密孔、少药量、火炮爆破(见附页)2Δ平均坡度小于或等于设计坡度(设计边坡1:O.5)抽查6个断面,坡度为1:0.52-1:O.763开挖坡面稳定、无松动岩块坡面稳定,无松动岩块项次检测项目设计值允许偏差(cm)实测值(单位:项次1m,项次2cm)合格数(点)合格率(%)l坡脚标高-lOm+20-10-10.05,-9.95,–10.OO,-10.11,-lO.17,-9.90,-10.18,-10.01,-9.86-10.12,-l0.13,-9.931191.62坡面局部超欠挖斜长小于等15m+30-20+7+16+3-15–2+8–01–23+11+5-12–5–4+211392.93斜长大于15m+50-30/检测结果共检测26点,其中合格24点,合格率92.3%评定意见单元工程质量等级主要检查项目全部符合质量标准;一般检查项目符合质量标准,检测项目各项实测点合格率92.3%优良施工单位XXXX年X月X日建设(监理)单位XXXX年X月X日注:“+”为超挖,“—”为欠挖。表1.2岩石地基开挖单元工程质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求。1.单元工程划分:按相应混凝土浇筑仓块划分,每一块为一单元工程,两岸边坡地基开挖也可按施工检查验收的区划分,每一验收区为一个单元工程。2.单元工程量:本单元工程开挖的面积(m2),本单元工程的工程量(m3)。3.检查项目项次3—7,如果按设计要求处理,应附上设计要求说明。4.检测项目分“无结构要求或无配筋”和“有结构要求或有配筋”两类,属于哪一类填相应的栏。除平整度项外,其余均应按施工图填设计值及其单位(m或cm)。复杂的地基开挖,宜附测量图。5.检测数量:200m2以内,总检测点数不少于20个;200m2以上,不少于30个;局部凸出或凹陷部位(面积在0.5m2以上者)应增设检测点(平整度用2m直尺检查)。6.评定意见:“一般检查项目”后面的空格填“符合质量标准”或“基本符合标准”,视一般检查项目的“检查记录”而定。7.单元工程质量标准。在主要检查项目符合质量标准的前提下,一般检查项目基本符合质量标准,检测总点数中有70%及其以上符合质量标准,即评为合格。一般检查项目符合质量标准,检测总点数中有90%及其以上符合质量标准,即评为优良。水利水电工程表1.2岩石地基开挖单元工程质量评定表(例表)单位工程名称混凝土大垌单元工程量542.5m2,6130m3分部工程名称溢流坝坝段施工单位...
