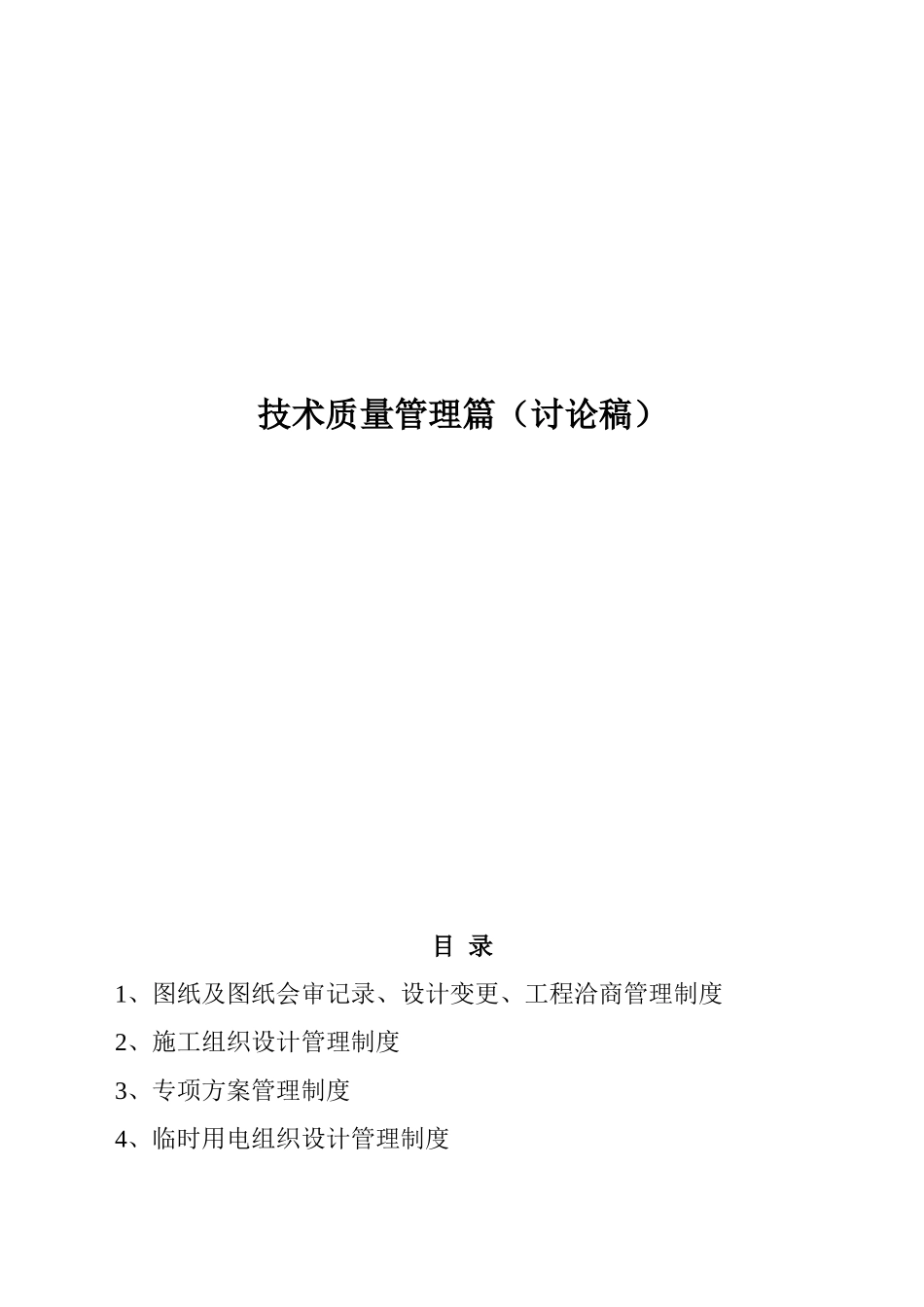

技术质量管理篇(讨论稿)目录1、图纸及图纸会审记录、设计变更、工程洽商管理制度2、施工组织设计管理制度3、专项方案管理制度4、临时用电组织设计管理制度5、季节性施工措施管理制度6、技术交底管理制度7、施工技术资料管理办法8、检验和试验管理办法9、监视和测量装置管理制度10、特殊过程管理制度11、科技创新管理制度12、工法管理制度13、工程创优管理制度14、质量管理QC小组活动管理制度15、质量通病预控管理办法16、质量问题处理制度图纸及图纸会审记录、设计变更、工程洽商管理制度1

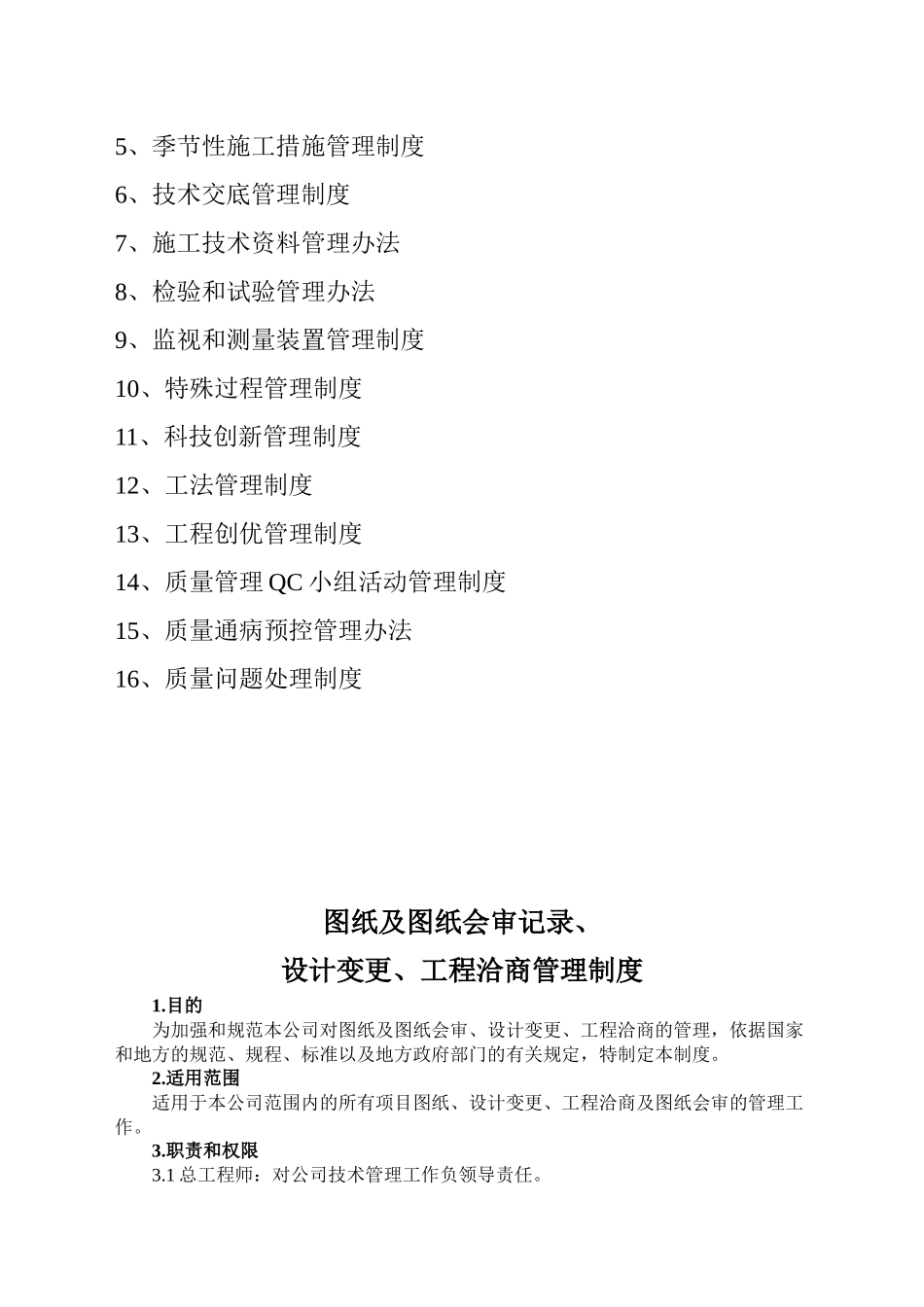

目的为加强和规范本公司对图纸及图纸会审、设计变更、工程洽商的管理,依据国家和地方的规范、规程、标准以及地方政府部门的有关规定,特制定本制度
适用范围适用于本公司范围内的所有项目图纸、设计变更、工程洽商及图纸会审的管理工作
职责和权限3
1总工程师:对公司技术管理工作负领导责任
2技术质量部:负责对图纸及图纸会审、设计变更、工程洽商的登记、收发及技术交底工作的监控
3分公司技术副经理:负责对图纸及图纸会审、设计变更、工程洽商的登记、收发及技术交底工作的检查
4项目经理:组织图纸及图纸会审、设计变更、工程洽商内容的实施
5技术负责人:组织图纸审查,参加设计交底、图纸会审,组织办理工程洽商记录,进行有关图纸及图纸会审、设计变更、工程洽商的技术交底,检查交底实施情况
6资料员:负责项目部所需文件的接收、发放和留存,并建立台帐
工作流程(详见附录1)5
1项目部从建设单位领取图纸并进行核对后,进行登记,填写收图记录
收图记录包括收图时间、图纸名称、图纸套数、起止图号、图纸提供单位、提供人等;5
2图纸套数应按照合同中规定的数量为准,项目部技术负责人应留足竣工图,不满足施工实际需要时自行翻晒,不得将竣工图用于施工;5

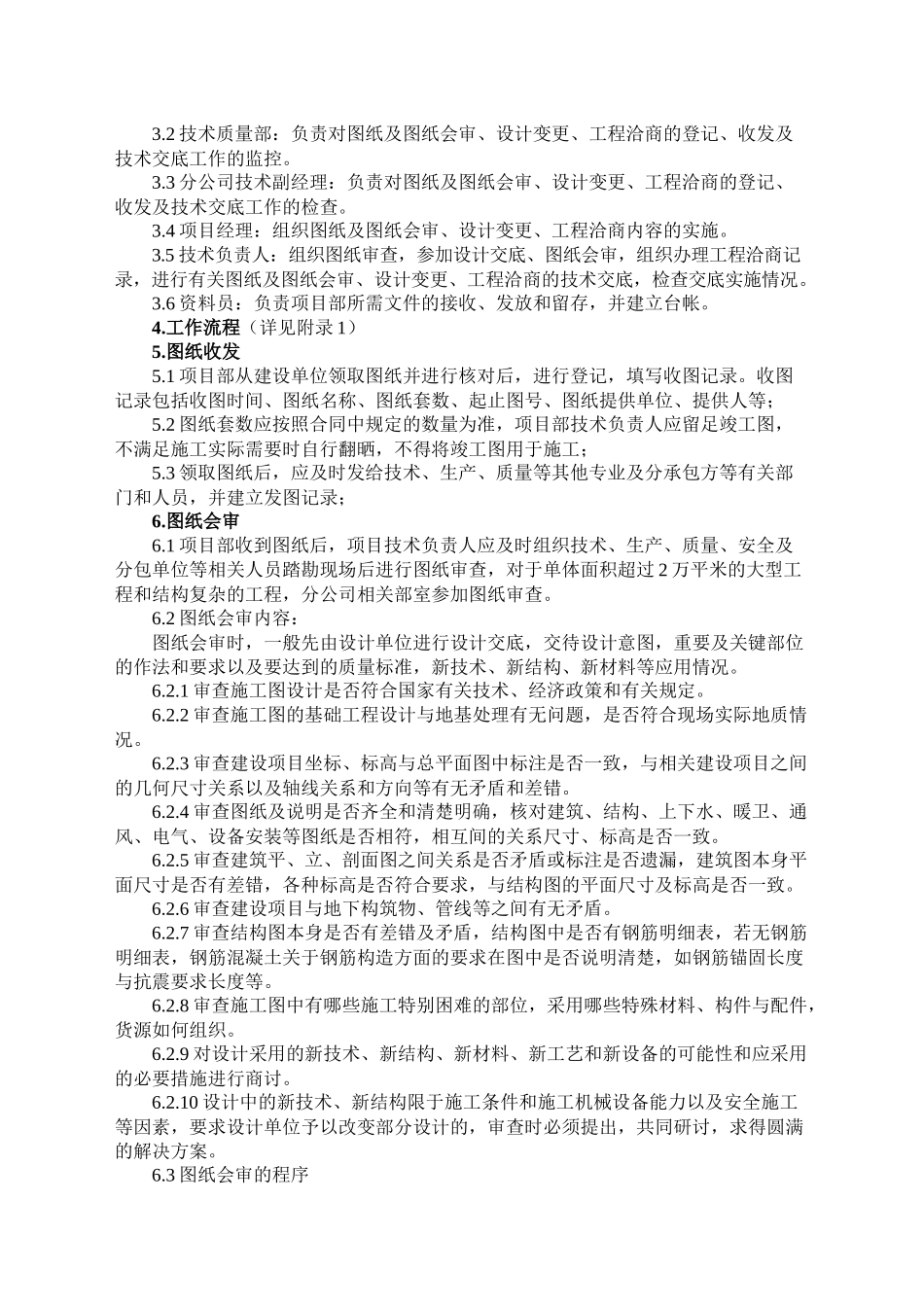

3领取图纸后,应及时发给技术、生产、质量等其他专业
