北方国贸平度购物中心工程投资监理实施细则编制人:日期:审批人:日期:青岛建筑工程学院工程建设监理公司一、投资目标分解投资目标:《山东省建筑工程消耗量定额》(2003年);《山东省安装工程消耗量定额》(2003年);《青岛市2006年工程结算资料汇编》青岛市价目表(2006年)为依据,合同承包价为人民币:92936940
二、投资使用计划投资使用计划表单位:万元工程名称基础主体安装工程精装修配套合计投资1000450025001600100016000附属设施和室外工程待定
三、投资目标的风险分析本工程施工合同造价为暂定价,最终造价按完成工程量及相关定额决算,主要投资风险在于材料差价及工程量变更,监理主要工作应该控制工程变更及工程造价的影响

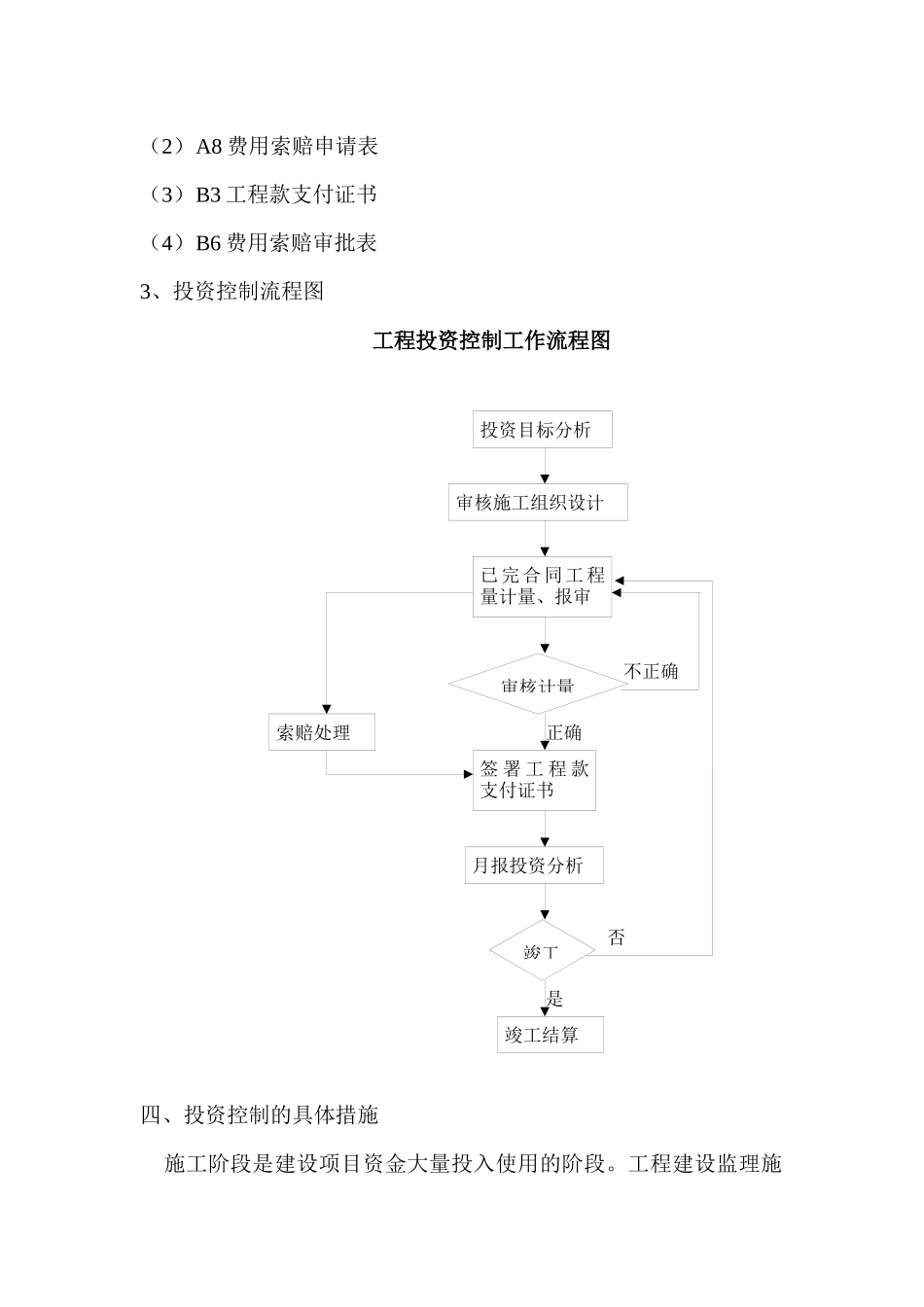

1、投资控制的动态比较(1)投资目标分解值与项目概算值的比较(2)项目概算值与施工图预算值的比较(3)施工图预算值(合同价)与实际投资的比较2、投资控制表格(1)A6工程款支付申请表(2)A8费用索赔申请表(3)B3工程款支付证书(4)B6费用索赔审批表3、投资控制流程图工程投资控制工作流程图四、投资控制的具体措施施工阶段是建设项目资金大量投入使用的阶段
工程建设监理施是否正确不正确审核施工组织设计竣工月报投资分析投资目标分析审核计量索赔处理已完合同工程量计量、报审竣工结算签署工程款支付证书工阶段投资控制不是单一目标的控制,在力求使项目满足质量和进度目标的前提下,实现项目实际投资不超过计划投资,使业主方获得最佳的投资效益
为确保项目投资控制目标的实现,项目监理部投资控制组监理人员在总监理工程师领导下,综合采取组织、经济、技术、合同的措施控制投资,主要完成工程投资风险分析与防范对策制定;确定投资控制点的设置;投资控制的措施与手段;制定资金流量图以及提出节约投资的合理化建议并在施工过程中严格执行等项任务
工程投资风险预测及防范对策
