第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共66页从地基到装修,质量掌握从地基基础、主体结构到装修,细数建筑工程中最常见的质量问题

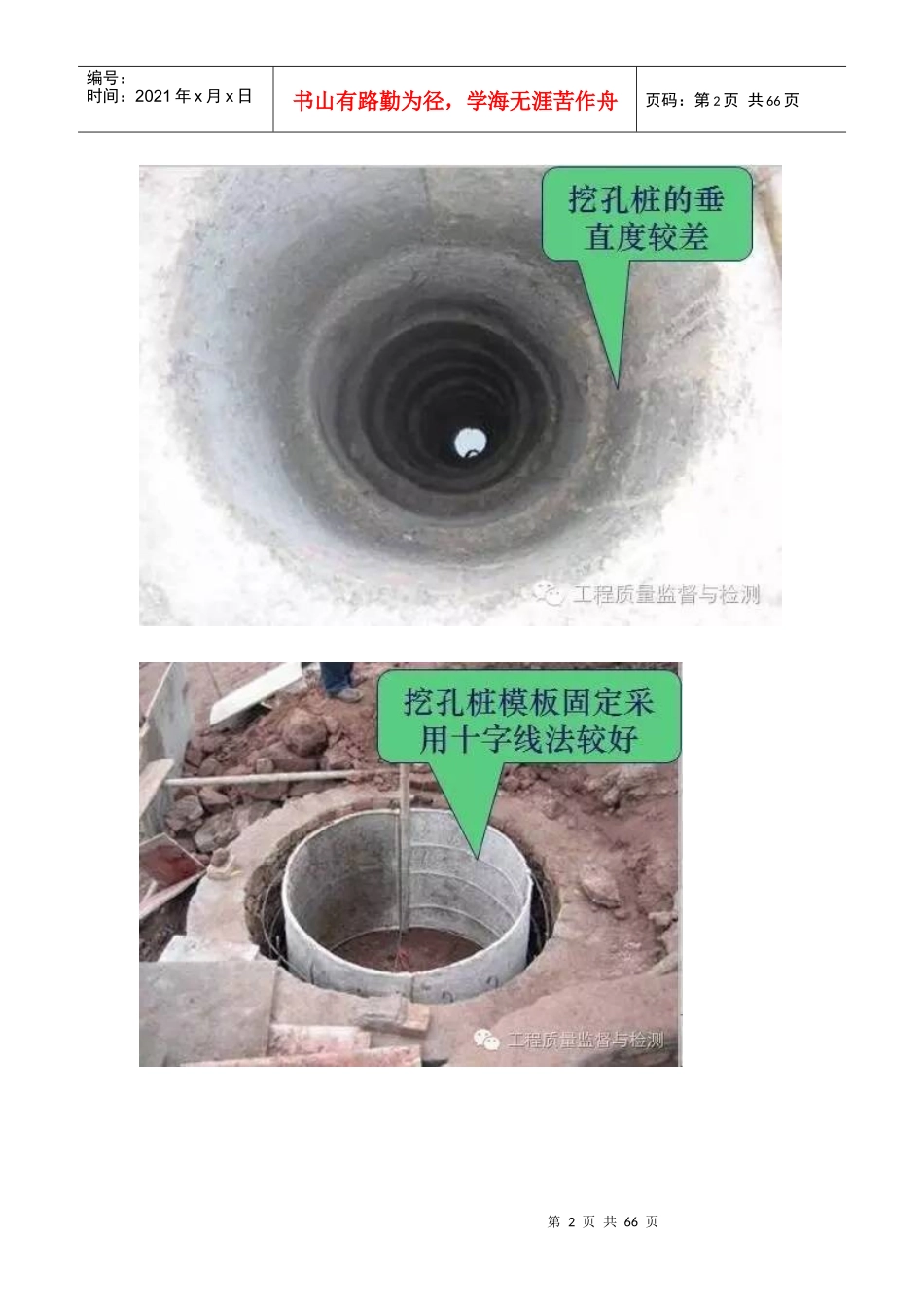

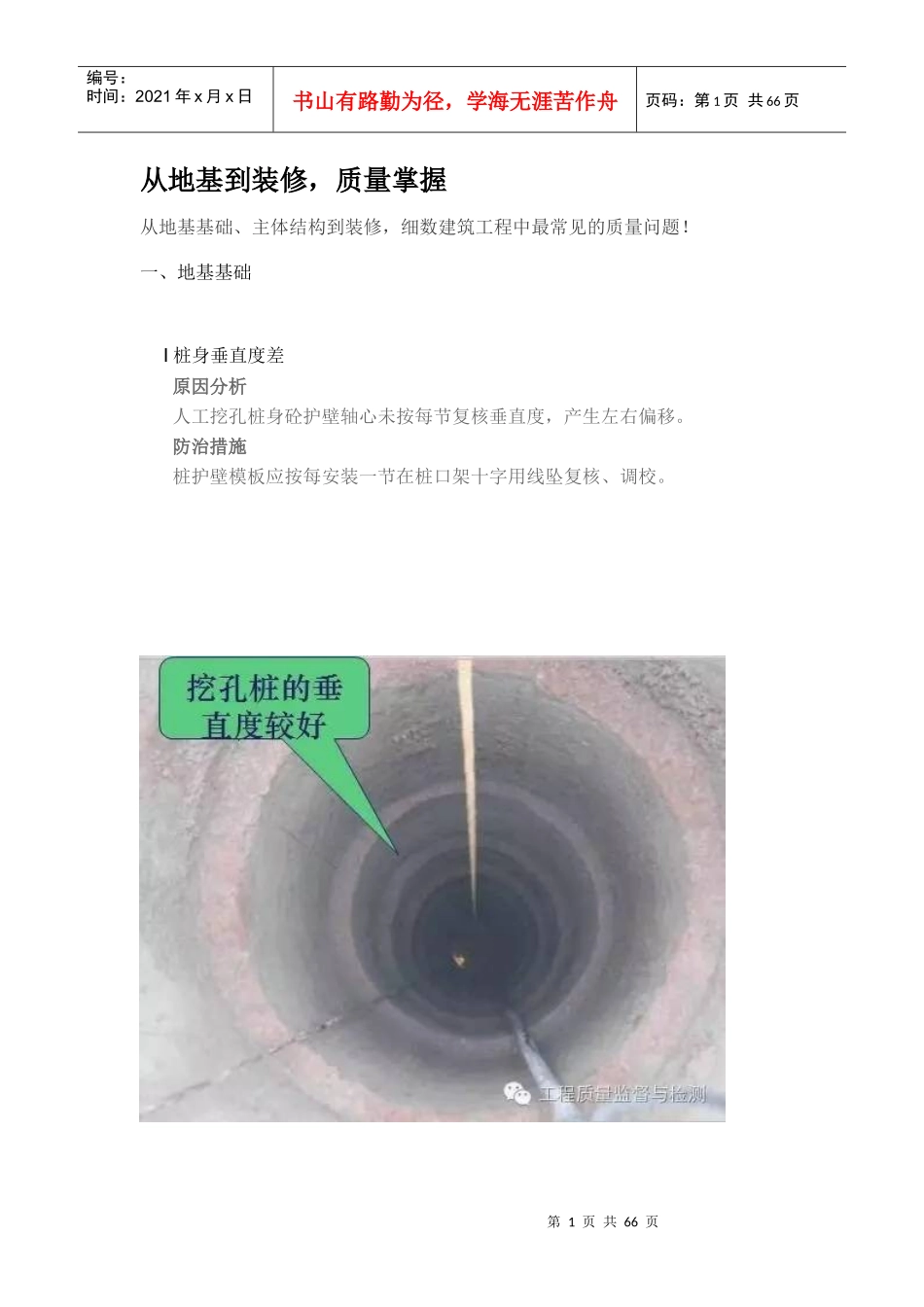

一、地基基础Ⅰ桩身垂直度差原因分析人工挖孔桩身砼护壁轴心未按每节复核垂直度,产生左右偏移
防治措施桩护壁模板应按每安装一节在桩口架十字用线坠复核、调校

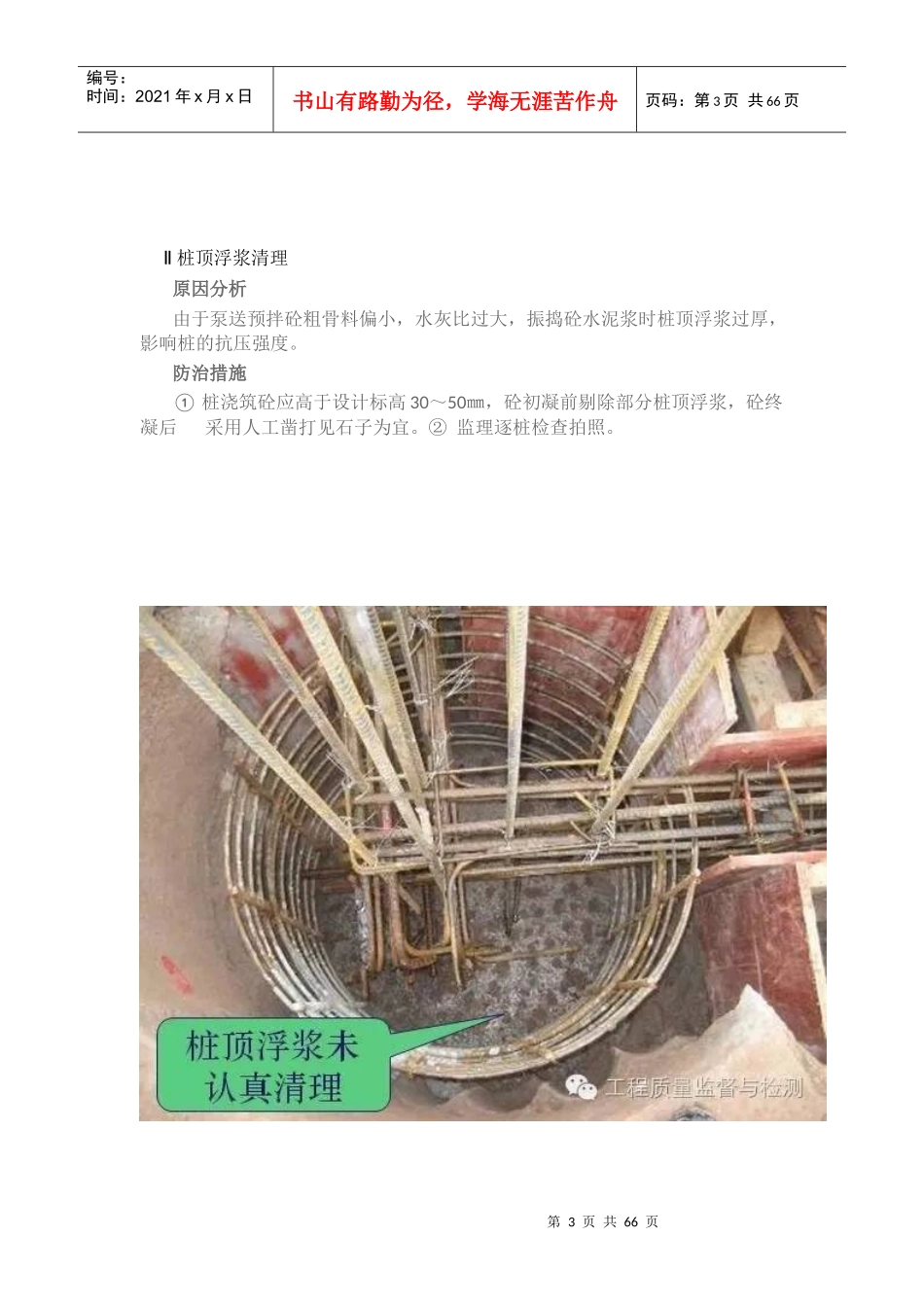

第2页共66页第1页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共66页第3页共66页第2页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第3页共66页Ⅱ桩顶浮浆清理原因分析由于泵送预拌砼粗骨料偏小,水灰比过大,振捣砼水泥浆时桩顶浮浆过厚,影响桩的抗压强度
防治措施①桩浇筑砼应高于设计标高30~50㎜,砼初凝前剔除部分桩顶浮浆,砼终凝后采用人工凿打见石子为宜
②监理逐桩检查拍照
第4页共66页第3页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第4页共66页Ⅲ柱短肢墙插筋偏移原因分析①短肢墙(柱)插筋由于下部钢筋密集安装插筋偏移
②插筋安装后未固定
③浇筑砼时插筋偏移,未扶筋及复核
防治措施①按轴线位置拨开密集钢筋插筋锚入用点焊或增加箍筋固定
②插筋上部用钢管或木枋井字架固定,复核轴线
③浇筑砼后及时扶筋、调校
④加强旁站监理的责任心教育
第5页共66页第4页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第5页共66页第6页共66页第5页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第6页共66页第7页共66页第6页共66页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第7页共66页Ⅳ地梁轴线偏移原因分析地梁模板安装后未复核轴线
防治措施①按纵横轴线用钢尺丈量及房间的对角线检查,做到准确
