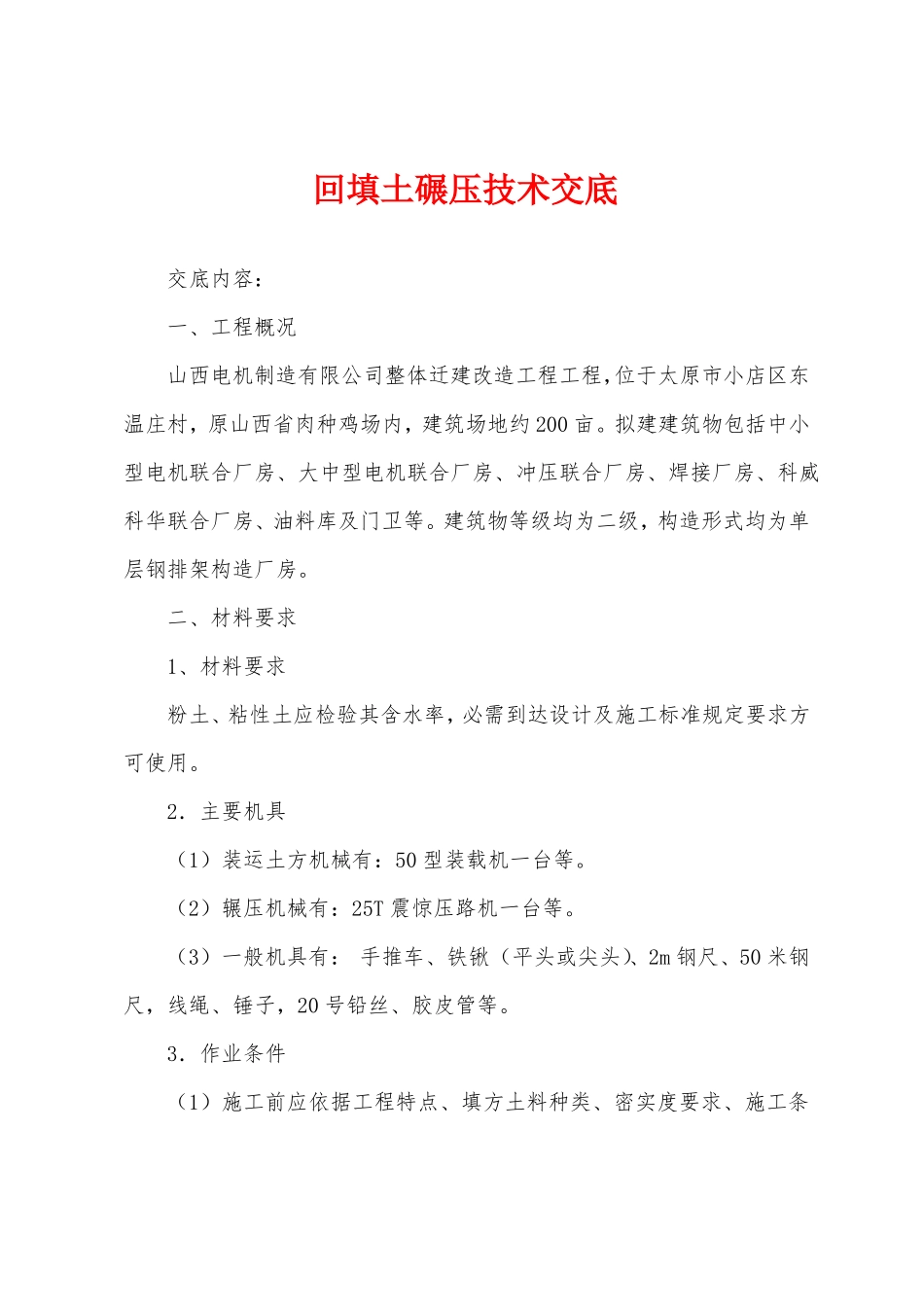

回填土碾压技术交底交底内容:一、工程概况山西电机制造有限公司整体迁建改造工程工程,位于太原市小店区东温庄村,原山西省肉种鸡场内,建筑场地约200亩
拟建建筑物包括中小型电机联合厂房、大中型电机联合厂房、冲压联合厂房、焊接厂房、科威科华联合厂房、油料库及门卫等
建筑物等级均为二级,构造形式均为单层钢排架构造厂房
二、材料要求1、材料要求粉土、粘性土应检验其含水率,必需到达设计及施工标准规定要求方可使用
2.主要机具(1)装运土方机械有:50型装载机一台等
(2)辗压机械有:25T震惊压路机一台等
(3)一般机具有:手推车、铁锹(平头或尖头)、2m钢尺、50米钢尺,线绳、锤子,20号铅丝、胶皮管等

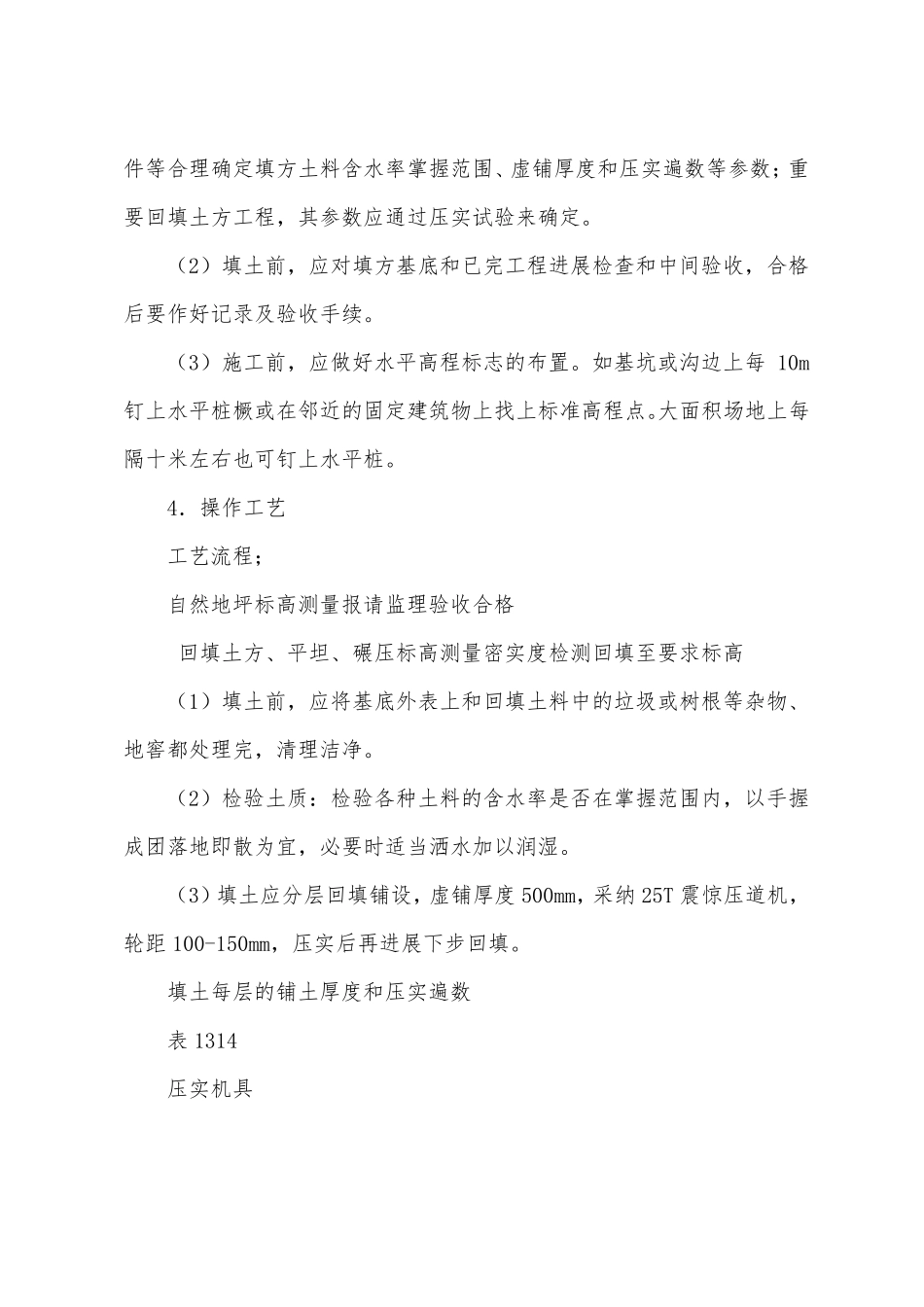

3.作业条件(1)施工前应依据工程特点、填方土料种类、密实度要求、施工条件等合理确定填方土料含水率掌握范围、虚铺厚度和压实遍数等参数;重要回填土方工程,其参数应通过压实试验来确定
(2)填土前,应对填方基底和已完工程进展检查和中间验收,合格后要作好记录及验收手续
(3)施工前,应做好水平高程标志的布置
如基坑或沟边上每10m钉上水平桩橛或在邻近的固定建筑物上找上标准高程点
大面积场地上每隔十米左右也可钉上水平桩
4.操作工艺工艺流程;自然地坪标高测量报请监理验收合格回填土方、平坦、碾压标高测量密实度检测回填至要求标高(1)填土前,应将基底外表上和回填土料中的垃圾或树根等杂物、地窖都处理完,清理洁净
(2)检验土质:检验各种土料的含水率是否在掌握范围内,以手握成团落地即散为宜,必要时适当洒水加以润湿
(3)填土应分层回填铺设,虚铺厚度500mm,采纳25T震惊压道机,轮距100-150mm,压实后再进展下步回填

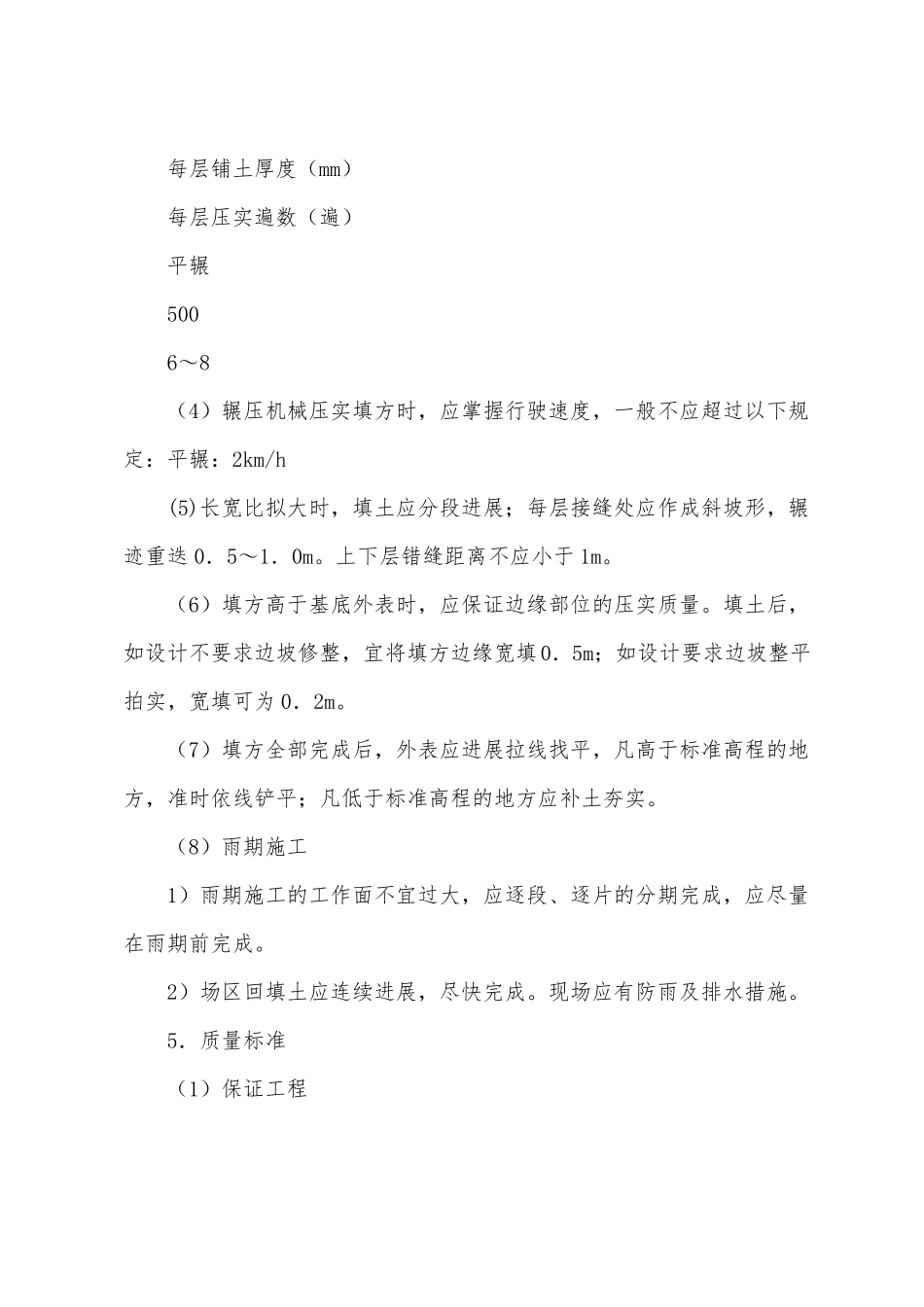

填土每层的铺土厚度和压实遍数表1314压实机具每层铺土厚度(mm)每层压实遍数(遍)平辗5006~8(4)辗压机械压实填方时,应掌握行驶速度,一般不应超过以下规定:平辗:2km
