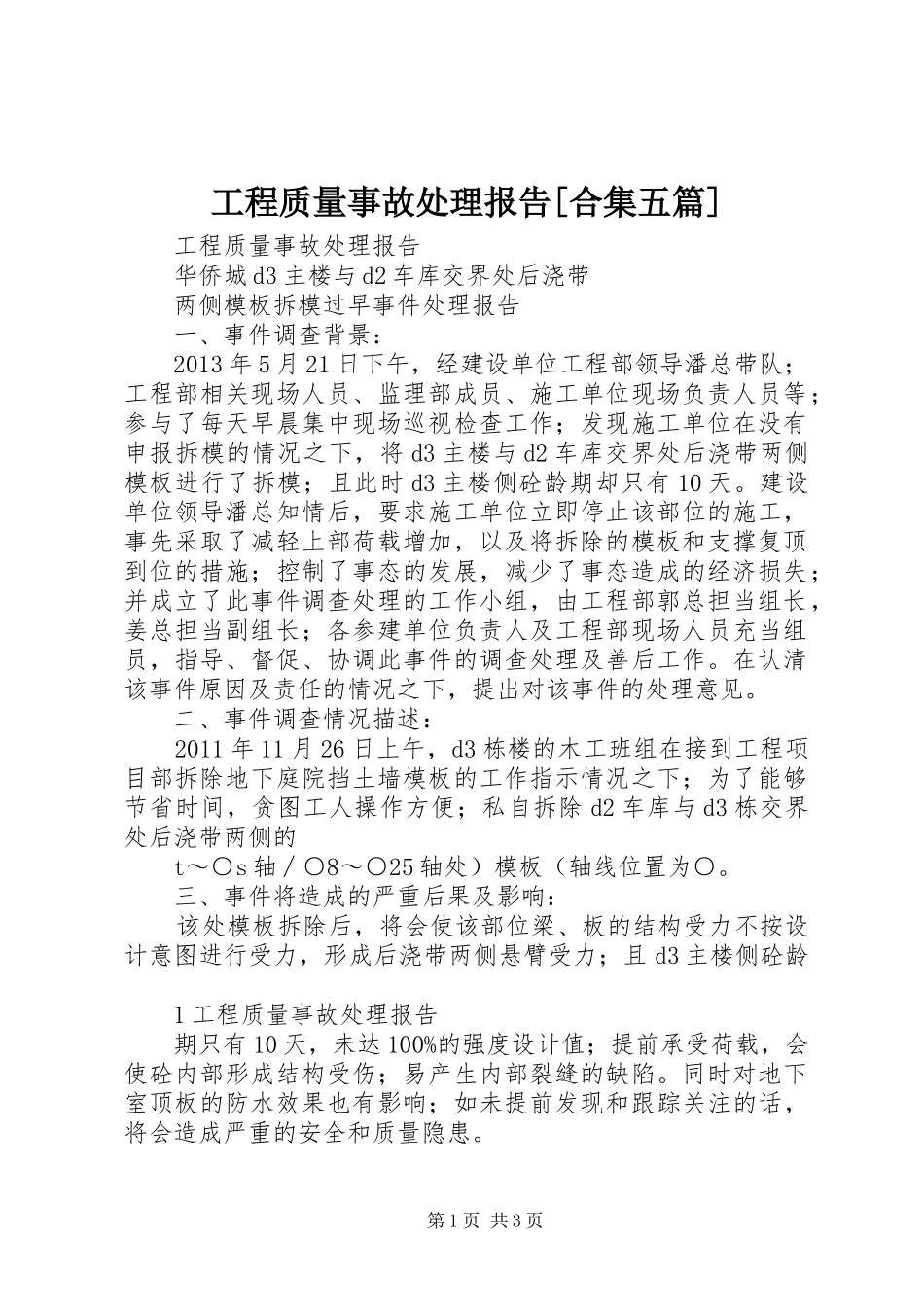

工程质量事故处理报告[合集五篇]工程质量事故处理报告华侨城d3主楼与d2车库交界处后浇带两侧模板拆模过早事件处理报告一、事件调查背景:2013年5月21日下午,经建设单位工程部领导潘总带队;工程部相关现场人员、监理部成员、施工单位现场负责人员等;参与了每天早晨集中现场巡视检查工作;发现施工单位在没有申报拆模的情况之下,将d3主楼与d2车库交界处后浇带两侧模板进行了拆模;且此时d3主楼侧砼龄期却只有10天
建设单位领导潘总知情后,要求施工单位立即停止该部位的施工,事先采取了减轻上部荷载增加,以及将拆除的模板和支撑复顶到位的措施;控制了事态的发展,减少了事态造成的经济损失;并成立了此事件调查处理的工作小组,由工程部郭总担当组长,姜总担当副组长;各参建单位负责人及工程部现场人员充当组员,指导、督促、协调此事件的调查处理及善后工作
在认清该事件原因及责任的情况之下,提出对该事件的处理意见
二、事件调查情况描述:2011年11月26日上午,d3栋楼的木工班组在接到工程项目部拆除地下庭院挡土墙模板的工作指示情况之下;为了能够节省时间,贪图工人操作方便;私自拆除d2车库与d3栋交界处后浇带两侧的t~○s轴∕○8~○25轴处)模板(轴线位置为○
三、事件将造成的严重后果及影响:该处模板拆除后,将会使该部位梁、板的结构受力不按设计意图进行受力,形成后浇带两侧悬臂受力;且d3主楼侧砼龄1工程质量事故处理报告期只有10天,未达100%的强度设计值;提前承受荷载,会使砼内部形成结构受伤;易产生内部裂缝的缺陷
同时对地下室顶板的防水效果也有影响;如未提前发现和跟踪关注的话,将会造成严重的安全和质量隐患

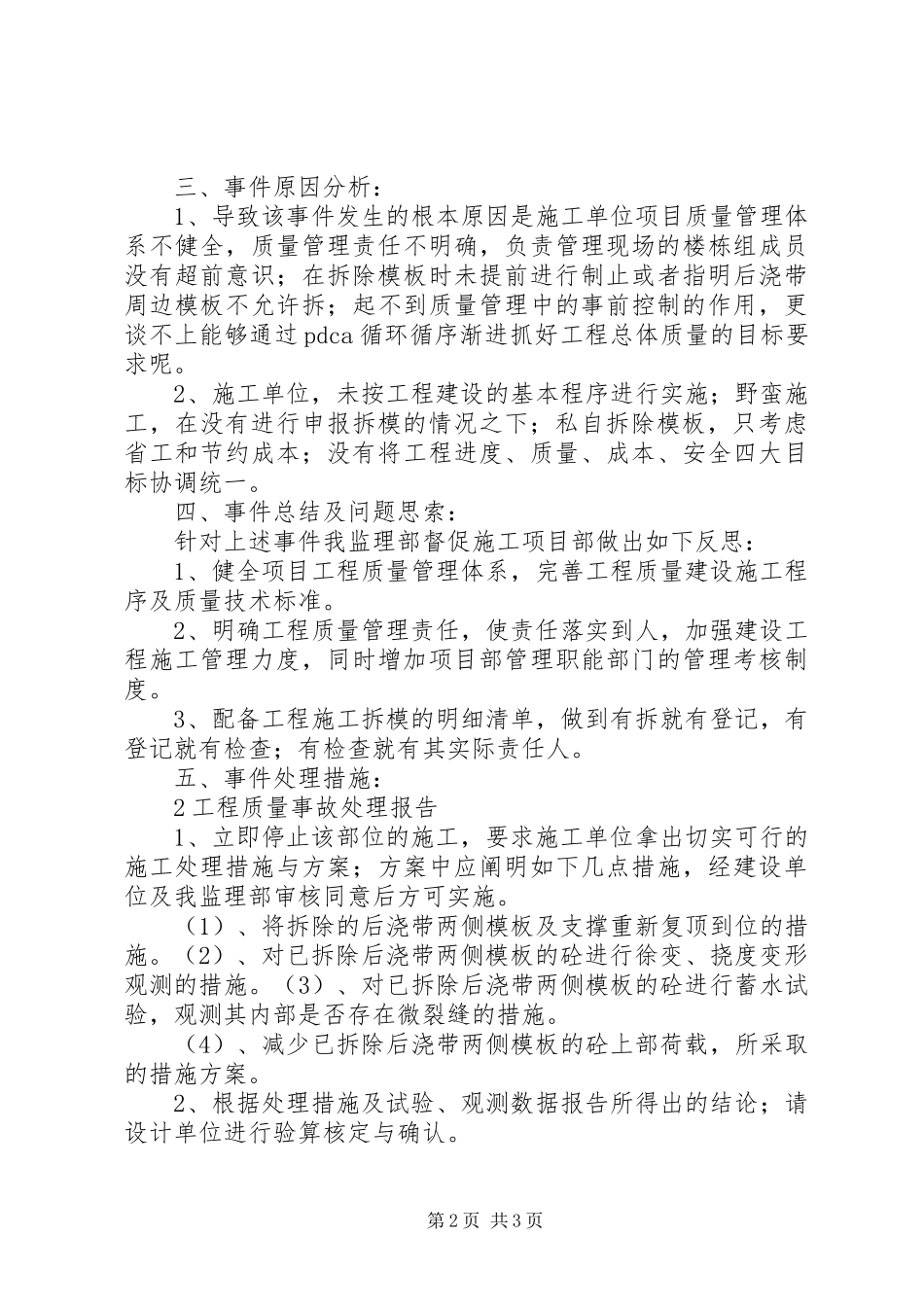

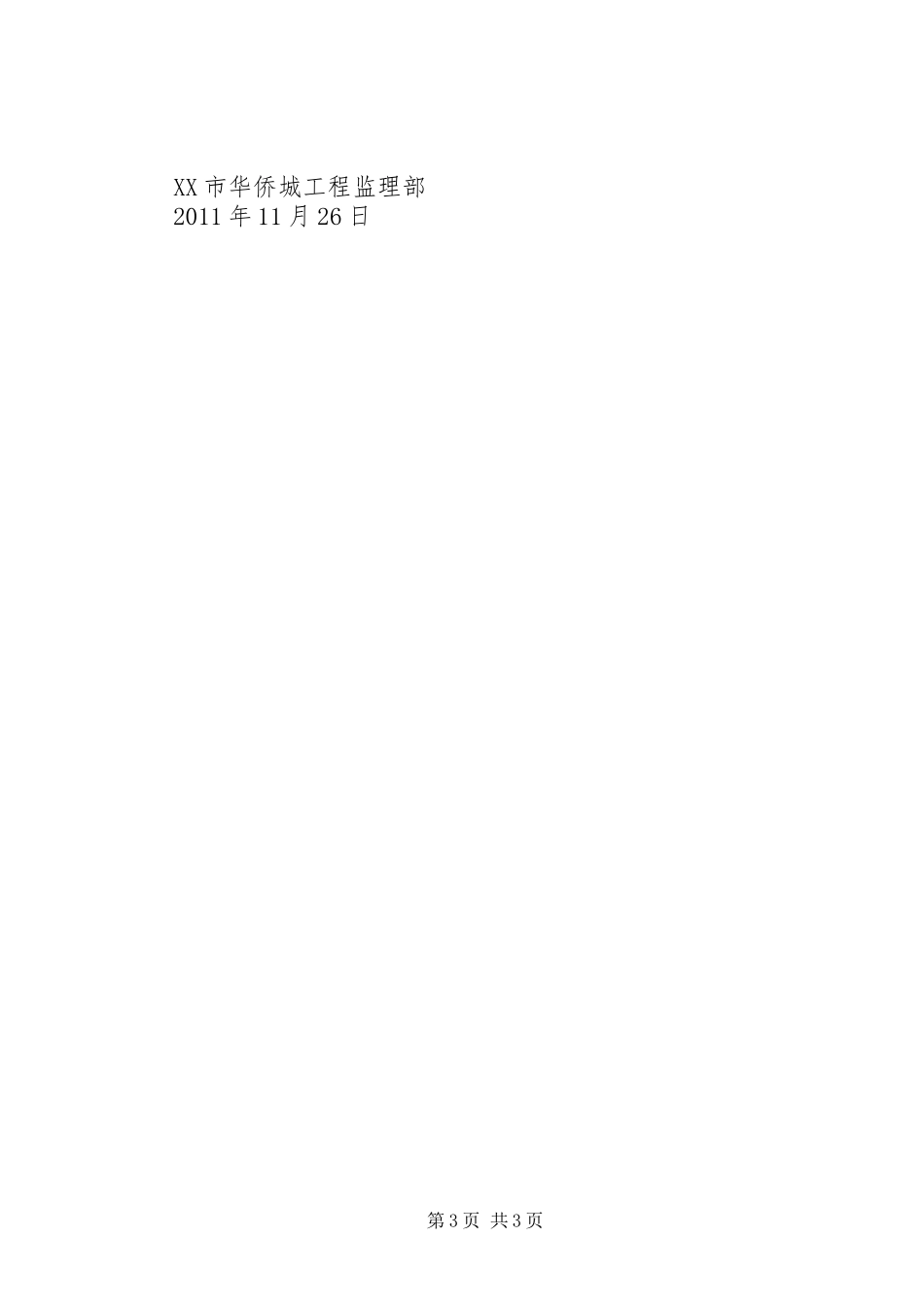

第1页共3页三、事件原因分析:1、导致该事件发生的根本原因是施工单位项目质量管理体系不健全,质量管理责任不明确,负责管理现场的楼栋组成员没有超前意识;在拆除模板时未提前进行制止或者指明后浇带周边模板不
