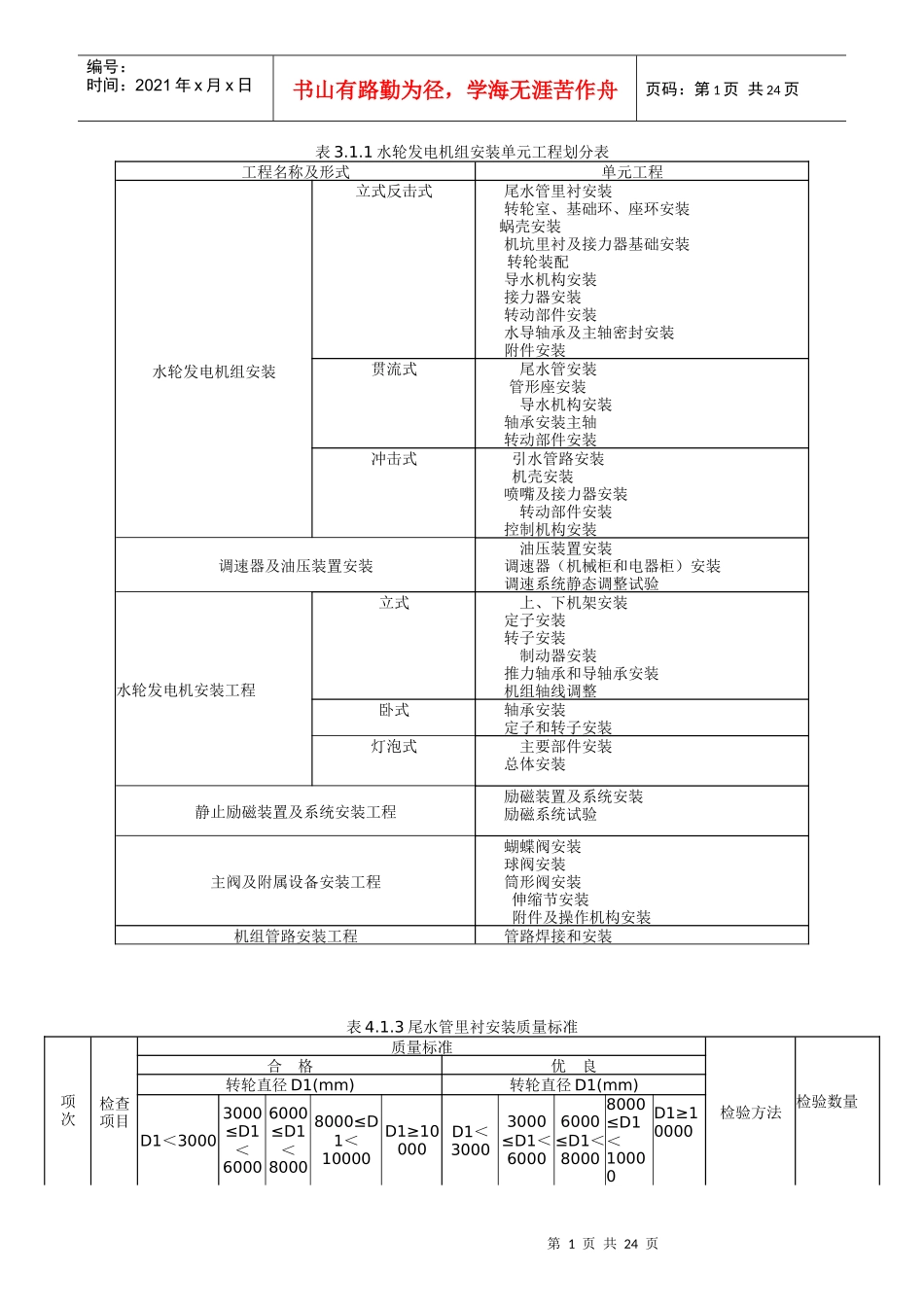

第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第1页共24页表3
1水轮发电机组安装单元工程划分表工程名称及形式单元工程水轮发电机组安装立式反击式尾水管里衬安装转轮室、基础环、座环安装蜗壳安装机坑里衬及接力器基础安装转轮装配导水机构安装接力器安装转动部件安装水导轴承及主轴密封安装附件安装贯流式尾水管安装管形座安装导水机构安装轴承安装主轴转动部件安装冲击式引水管路安装机壳安装喷嘴及接力器安装转动部件安装控制机构安装调速器及油压装置安装油压装置安装调速器(机械柜和电器柜)安装调速系统静态调整试验水轮发电机安装工程立式上、下机架安装定子安装转子安装制动器安装推力轴承和导轴承安装机组轴线调整卧式轴承安装定子和转子安装灯泡式主要部件安装总体安装静止励磁装置及系统安装工程励磁装置及系统安装励磁系统试验主阀及附属设备安装工程蝴蝶阀安装球阀安装筒形阀安装伸缩节安装附件及操作机构安装机组管路安装工程管路焊接和安装表4

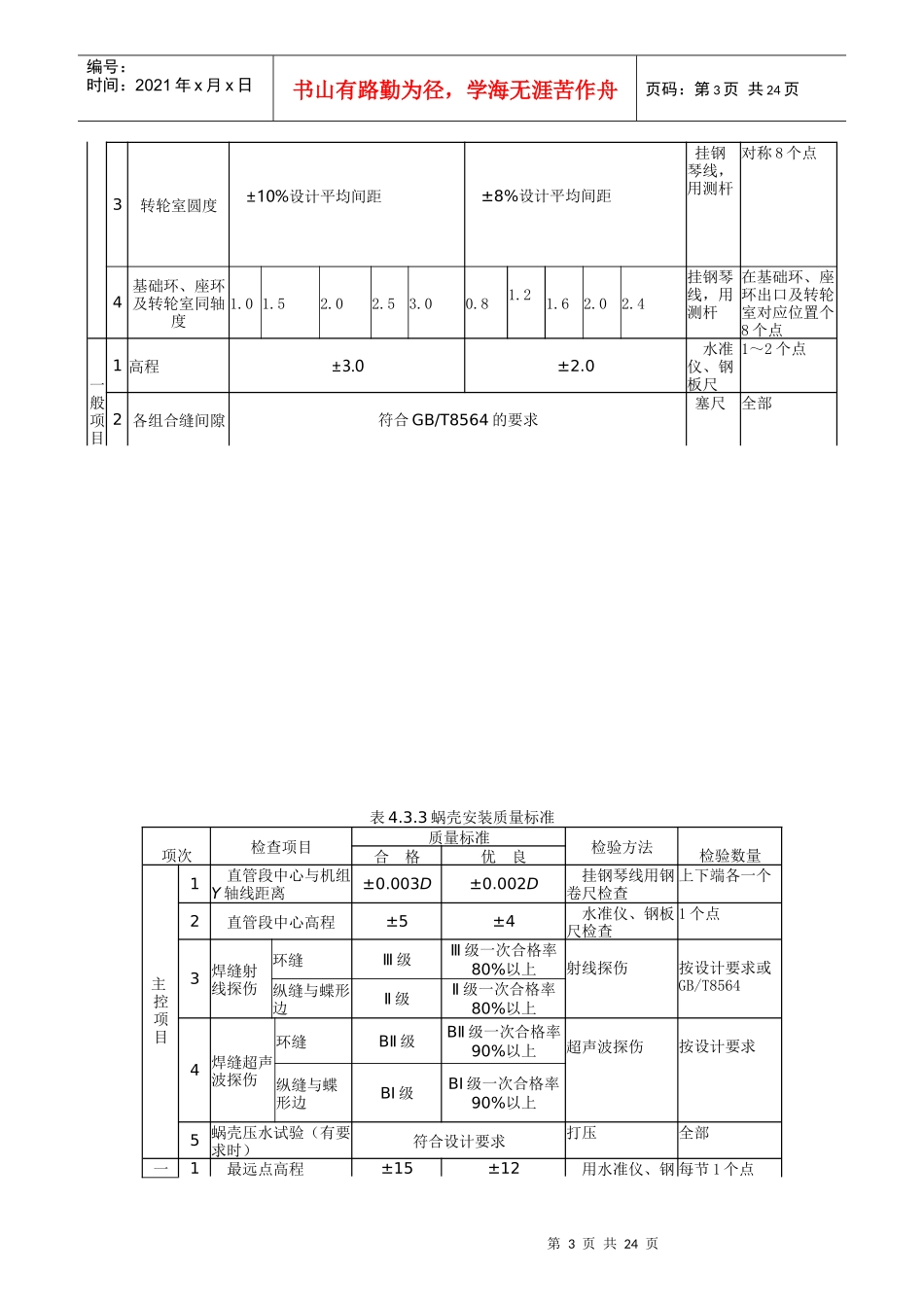

3尾水管里衬安装质量标准项次检查项目质量标准检验方法检验数量合格优良转轮直径D1(mm)转轮直径D1(mm)D1<30003000≤D1<60006000≤D1<80008000≤D1<10000D1≥10000D1<30003000≤D1<60006000≤D1<80008000≤D1<10000D1≥10000第2页共24页第1页共24页编号:时间:2021年x月x日书山有路勤为径,学海无涯苦作舟页码:第2页共24页主控项目1肘管、锥管上管口中心及方位4681012356810挂钢琴线,用钢板尺对称位置不少于8个点2焊缝无表面裂纹及明显咬边缺肉PT/MT全部一般项目1锥管管口直径±0
0015D±0
0010D挂钢琴线,用钢卷尺按圆周对称不少于8个点2内壁焊缝错呀符合设计要求钢板尺全部3上管口高程0~80~120~150~180~2
