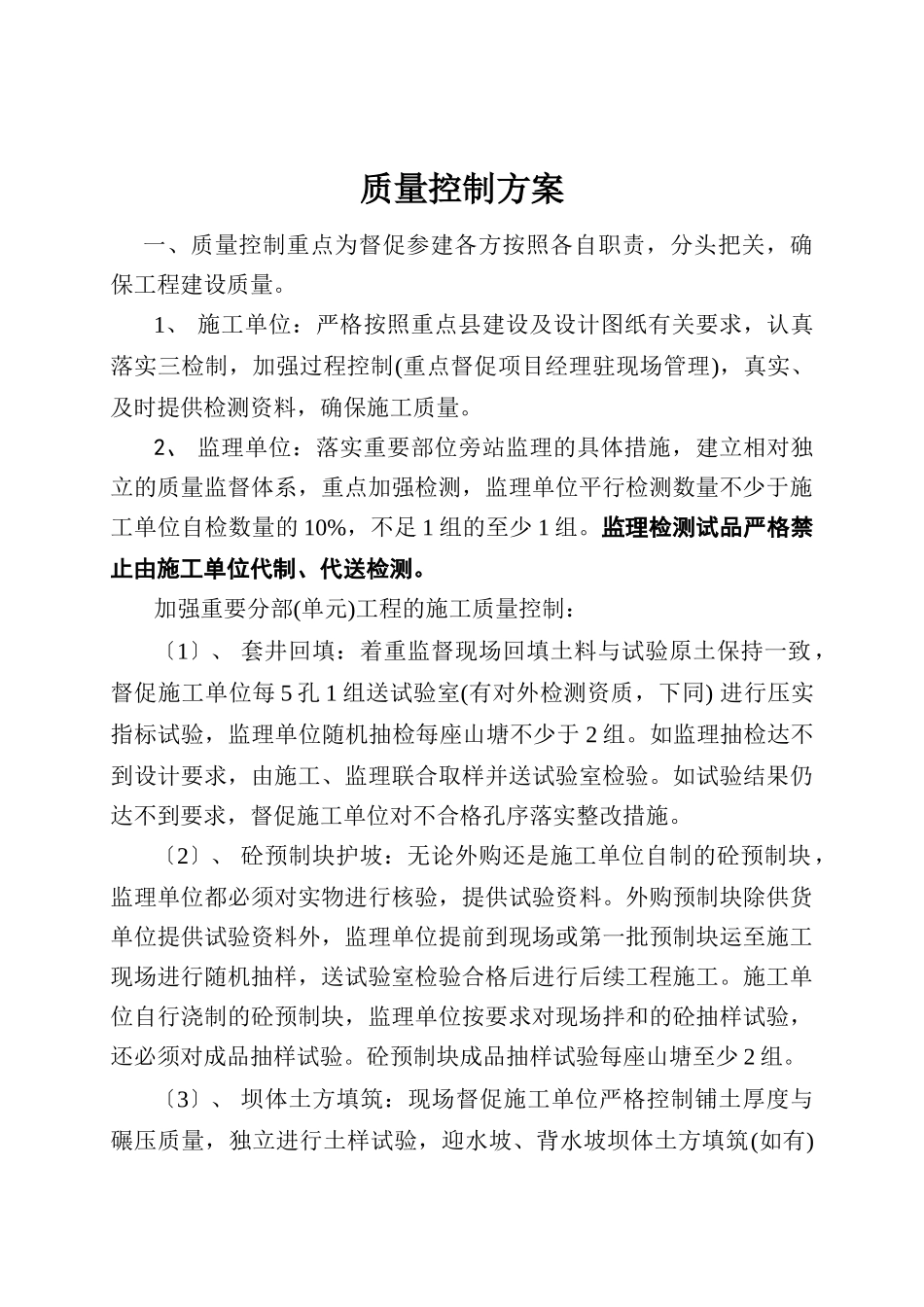

质量控制方案一、质量控制重点为督促参建各方按照各自职责,分头把关,确保工程建设质量
1、施工单位:严格按照重点县建设及设计图纸有关要求,认真落实三检制,加强过程控制(重点督促项目经理驻现场管理),真实、及时提供检测资料,确保施工质量
2、监理单位:落实重要部位旁站监理的具体措施,建立相对独立的质量监督体系,重点加强检测,监理单位平行检测数量不少于施工单位自检数量的10%,不足1组的至少1组
监理检测试品严格禁止由施工单位代制、代送检测
加强重要分部(单元)工程的施工质量控制:〔1〕、套井回填:着重监督现场回填土料与试验原土保持一致,督促施工单位每5孔1组送试验室(有对外检测资质,下同)进行压实指标试验,监理单位随机抽检每座山塘不少于2组
如监理抽检达不到设计要求,由施工、监理联合取样并送试验室检验
如试验结果仍达不到要求,督促施工单位对不合格孔序落实整改措施
〔2〕、砼预制块护坡:无论外购还是施工单位自制的砼预制块,监理单位都必须对实物进行核验,提供试验资料
外购预制块除供货单位提供试验资料外,监理单位提前到现场或第一批预制块运至施工现场进行随机抽样,送试验室检验合格后进行后续工程施工
施工单位自行浇制的砼预制块,监理单位按要求对现场拌和的砼抽样试验,还必须对成品抽样试验
砼预制块成品抽样试验每座山塘至少2组
〔3〕、坝体土方填筑:现场督促施工单位严格控制铺土厚度与碾压质量,独立进行土样试验,迎水坡、背水坡坝体土方填筑(如有)监理试验资料至少各2组

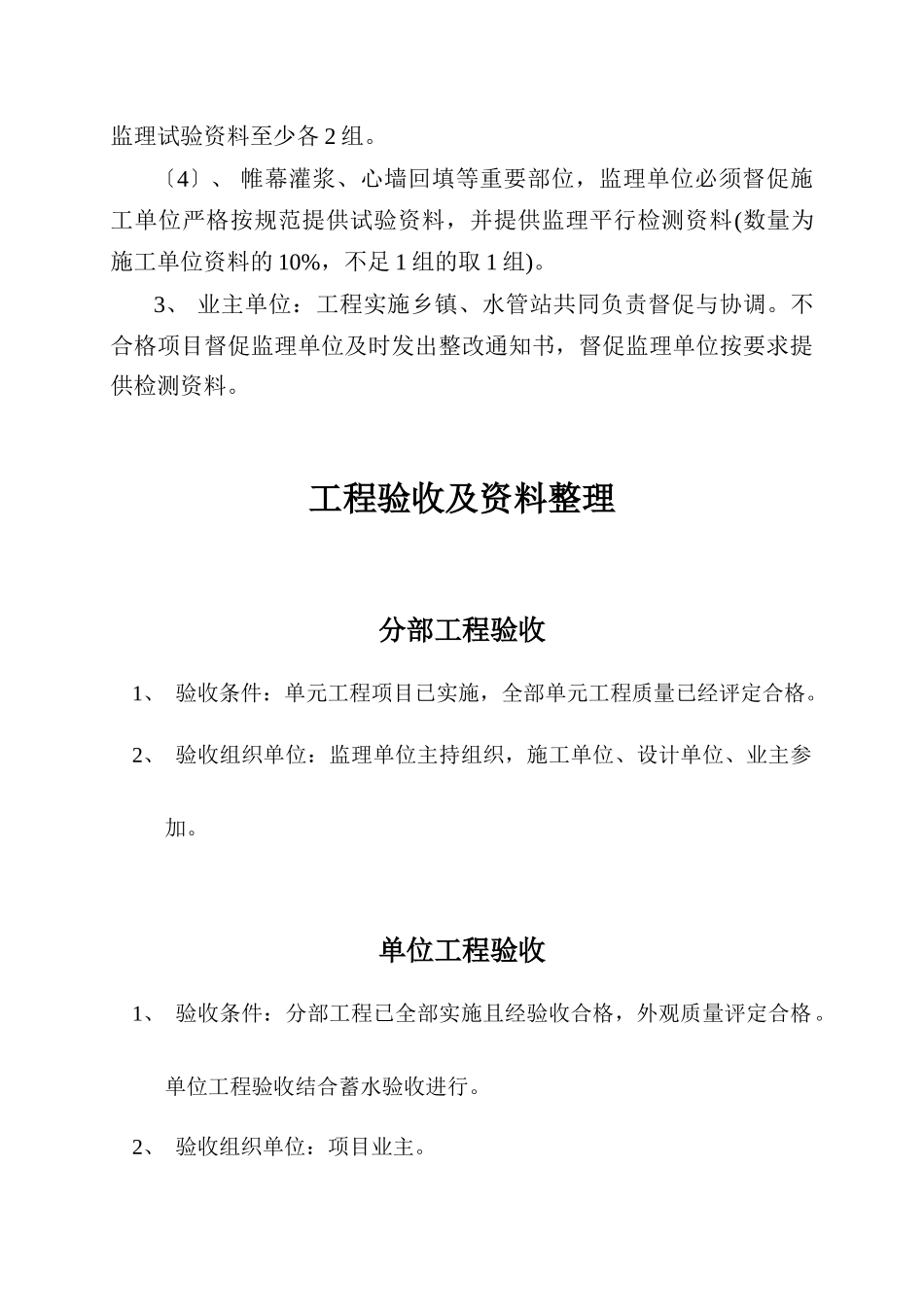

〔4〕、帷幕灌浆、心墙回填等重要部位,监理单位必须督促施工单位严格按规范提供试验资料,并提供监理平行检测资料(数量为施工单位资料的10%,不足1组的取1组)
3、业主单位:工程实施乡镇、水管站共同负责督促与协调
不合格项目督促监理单位及时发出整改通知书,督促监理单位按要求提供检测资料

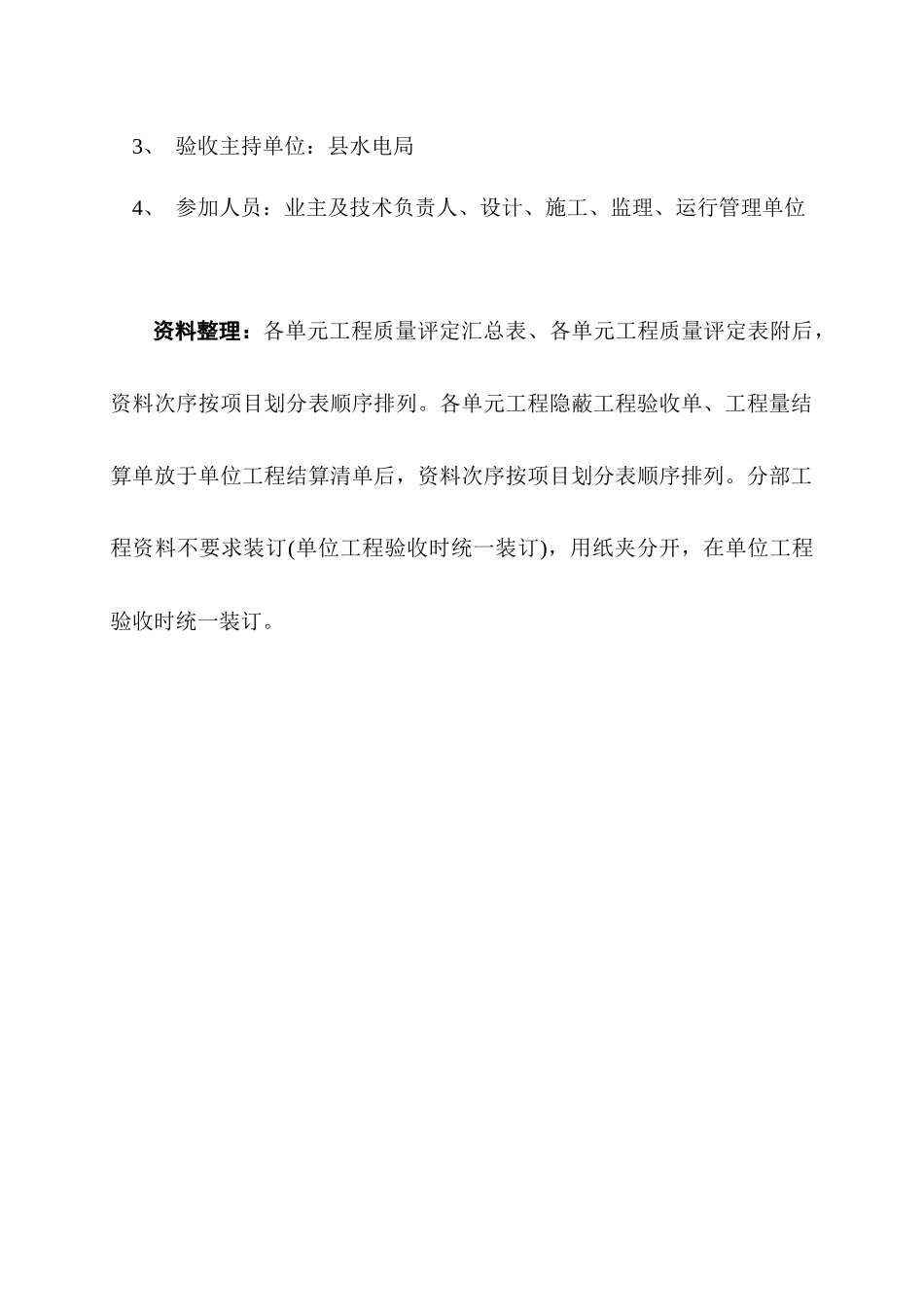

工程验收及资料整理分部工程验收1、验收条件:
