商场工程技术条件1、总面积:11847平方米1建筑要求保证车流、人流、货流路线与规划的合理性,其中厂商送货车流与顾客购物车流应避免交叉;主入口人流动线应避免与购物车流交叉
车流设计通过规划和交通部2建筑总平面门的审批
平面规划中应设置免费购物停车场及候车篷,出租车等候区,自行车停车场及车棚等
完成所有道路施工(含建筑周围符合规范的消防环形通道)
完成交通表示,划线,2
1室外道路减速,防撞等工程
完成停车场的划分和设计,符合国家停车场规范,以满足商场需求;并完成施工(包室外汽车停车2
2场照度〉40LX
停车位需求:40个停车位完成所有室内停车场建筑及设施的施工(包括照明,消防,通风换气,交通标识,划线,减速,防撞,出入口设备等)
室内汽车停车2
3场由金属栏杆分隔,以防手推车流失
照度〉80LX停车位需求:150个停车位2
4卸货区室外自行车/摩2
8非机动车辆停车位:600-1000个出租车等候区根据交通流线图预留等候区和候车棚
交通划线,减速,防撞等设施
室外绿化建筑景观、室2
9外广场道路照明完成所有绿化施工和照明工作完成广场及道路照明,照度>150Lux
完成照明施工(250W泛光灯照明,外墙照度平均不低于200Lux,正面及主入口部位不低于400Lux)

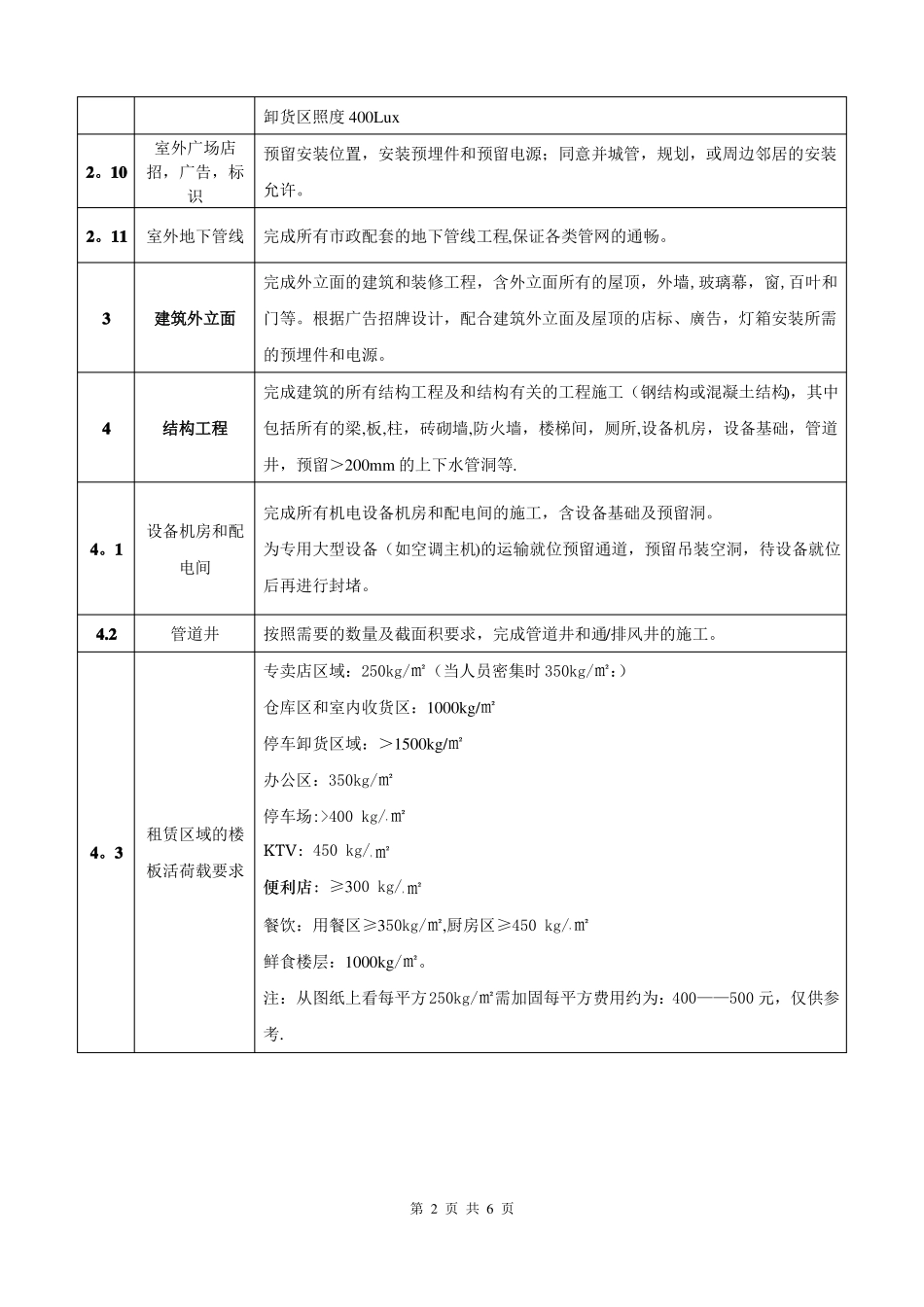

第1页共6页括照明,停车交通标识,划线,减速,防撞等停车场设施)
地下停车场的坡梯口需预留门厅及安装电动移门;专用停车位与业主停车位间须提供3
5M*15M*2位之卸货处,供2辆货车同时卸货
自行车停车位尺寸>80cmx180cm卸货区照度400Lux室外广场店2
10招,广告,标识预留安装位置,安装预埋件和预留电源;同意并城管,规划,或周边邻居的安装允许
11室外地下管线完成所有市政配套的地下管线工程,保证各类管网的通畅

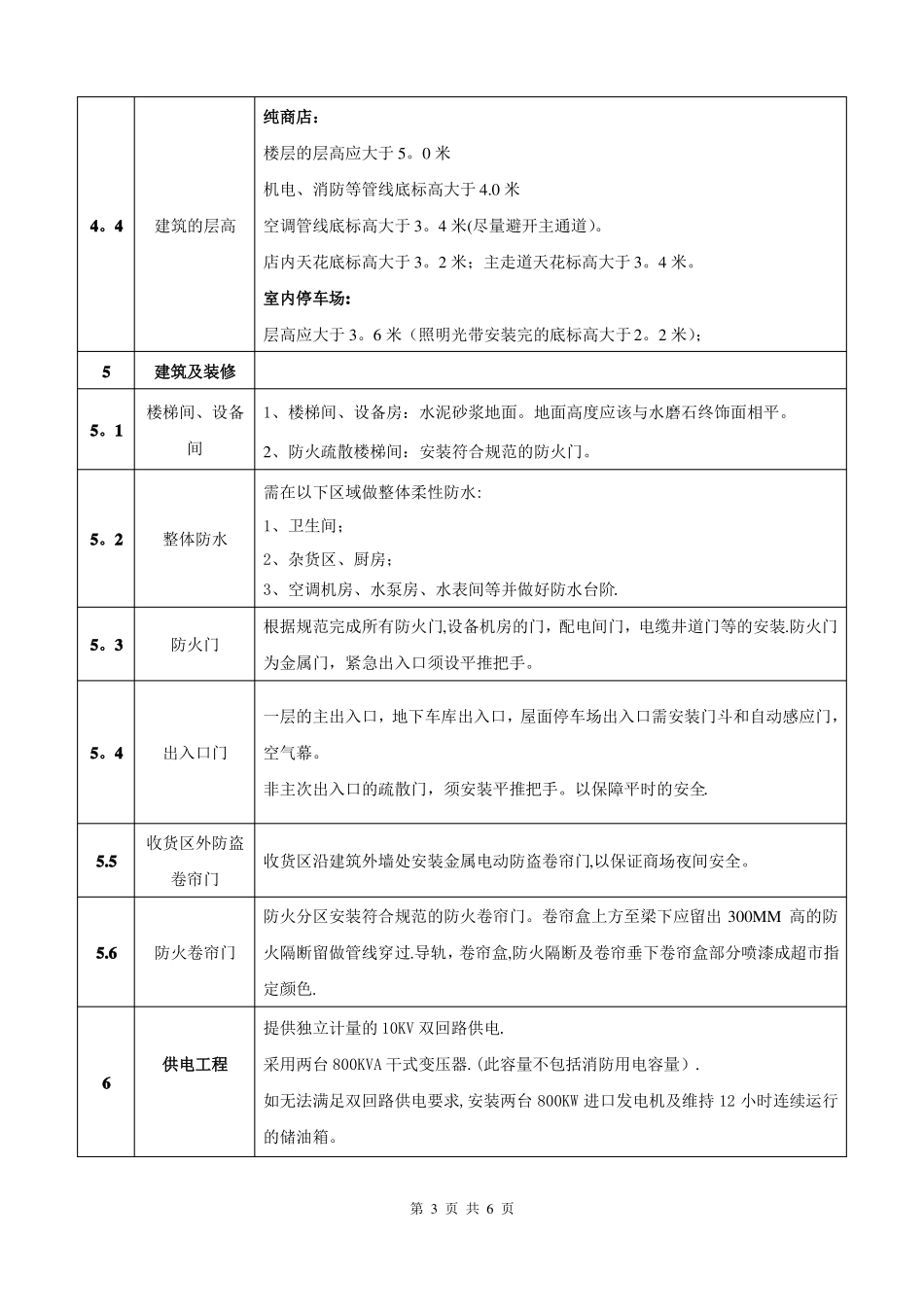

完成外立面的建筑和装修工程,含外立面所有的屋顶,外墙,玻璃幕,窗,
