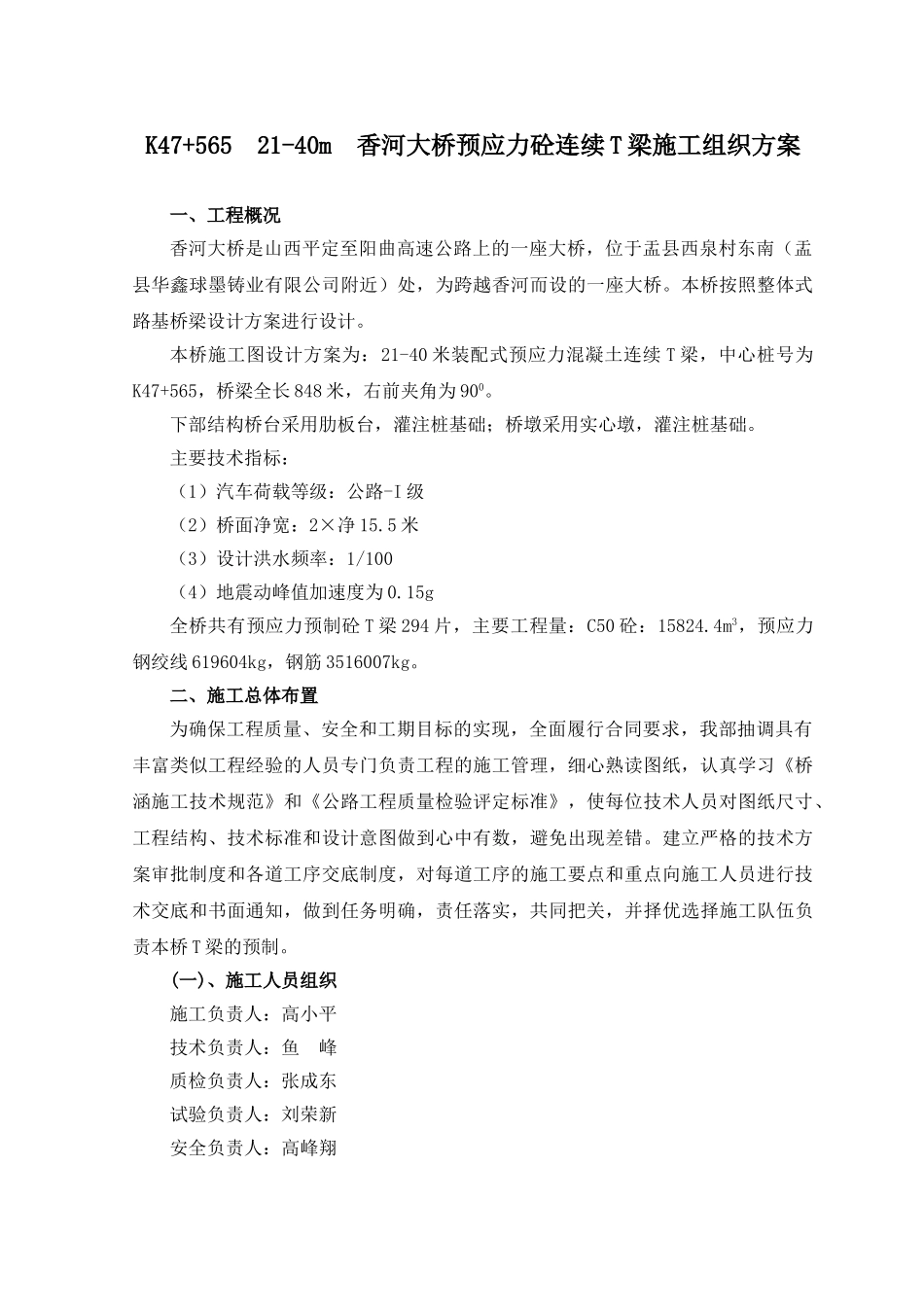

K47+56521-40m香河大桥预应力砼连续T梁施工组织方案一、工程概况香河大桥是山西平定至阳曲高速公路上的一座大桥,位于盂县西泉村东南(盂县华鑫球墨铸业有限公司附近)处,为跨越香河而设的一座大桥
本桥按照整体式路基桥梁设计方案进行设计
本桥施工图设计方案为:21-40米装配式预应力混凝土连续T梁,中心桩号为K47+565,桥梁全长848米,右前夹角为900
下部结构桥台采用肋板台,灌注桩基础;桥墩采用实心墩,灌注桩基础
主要技术指标:(1)汽车荷载等级:公路-I级(2)桥面净宽:2×净15
5米(3)设计洪水频率:1/100(4)地震动峰值加速度为0
15g全桥共有预应力预制砼T梁294片,主要工程量:C50砼:15824
4m3,预应力钢绞线619604kg,钢筋3516007kg
二、施工总体布置为确保工程质量、安全和工期目标的实现,全面履行合同要求,我部抽调具有丰富类似工程经验的人员专门负责工程的施工管理,细心熟读图纸,认真学习《桥涵施工技术规范》和《公路工程质量检验评定标准》,使每位技术人员对图纸尺寸、工程结构、技术标准和设计意图做到心中有数,避免出现差错
建立严格的技术方案审批制度和各道工序交底制度,对每道工序的施工要点和重点向施工人员进行技术交底和书面通知,做到任务明确,责任落实,共同把关,并择优选择施工队伍负责本桥T梁的预制
(一)、施工人员组织施工负责人:高小平技术负责人:鱼峰质检负责人:张成东试验负责人:刘荣新安全负责人:高峰翔(二)、工期及进度安排根据本分项工程数量及计划投入的资源能力全面开展施工作业,在施工中运用先进网络计划技术,精心组织,科学管理统筹兼顾,优化投入的资源配置,高效、快速、安全地完成本分项施工任务
本分项工程施工组织设计计划安排从2010年05月1日开始,2009年9月30日完工,工期为153天
(三)、机械配备机械配备见下表:(四
