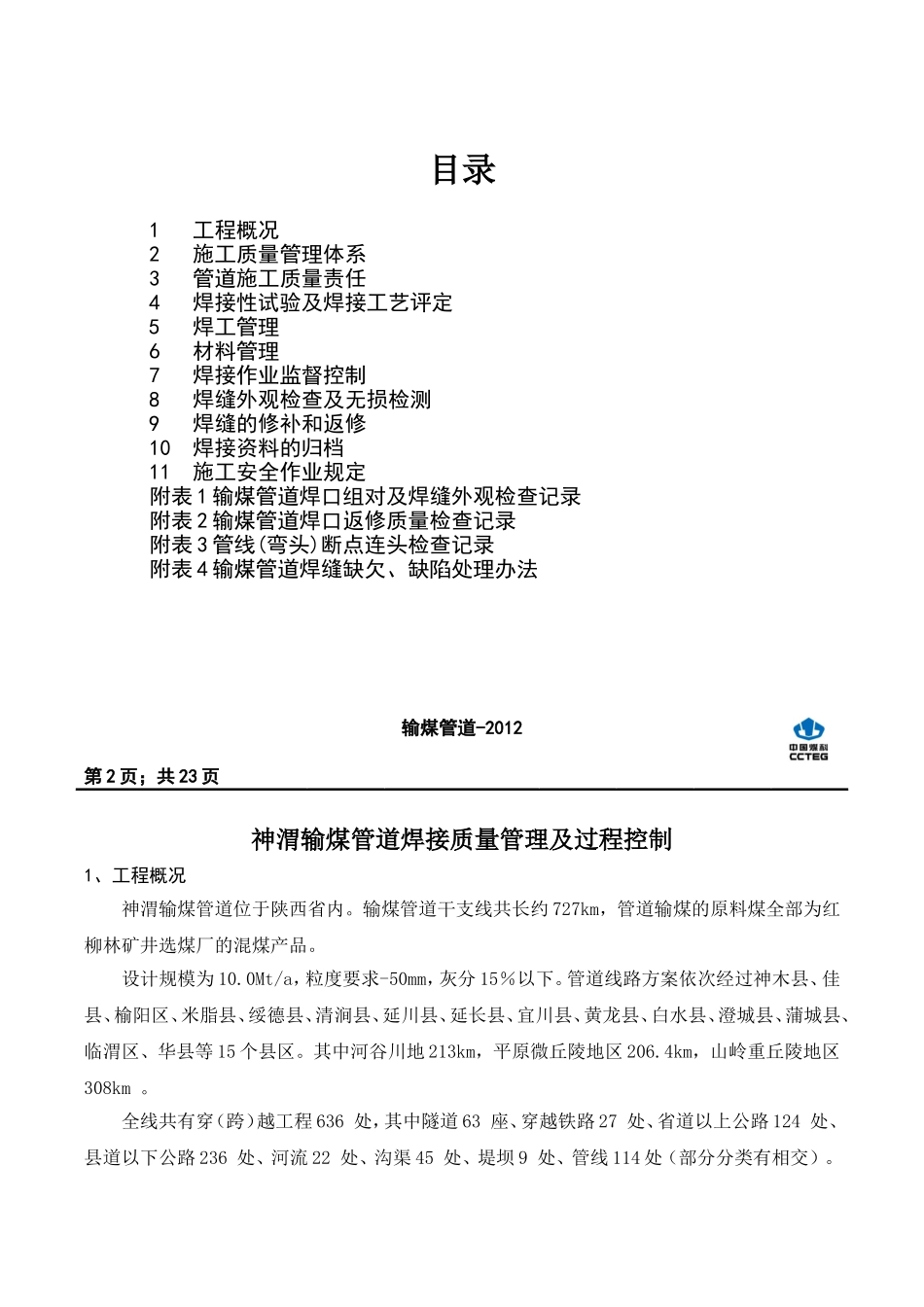

中煤科工集团武汉设计研究院神渭管道输煤项目EPC总承包项目管理部神渭输煤管道焊接管理及过程控制编制:审核:批准:2012年12月30日第1页;共23页输煤管道-2012目录1工程概况2施工质量管理体系3管道施工质量责任4焊接性试验及焊接工艺评定5焊工管理6材料管理7焊接作业监督控制8焊缝外观检查及无损检测9焊缝的修补和返修10焊接资料的归档11施工安全作业规定附表1输煤管道焊口组对及焊缝外观检查记录附表2输煤管道焊口返修质量检查记录附表3管线(弯头)断点连头检查记录附表4输煤管道焊缝缺欠、缺陷处理办法第2页;共23页输煤管道-2012神渭输煤管道焊接质量管理及过程控制1、工程概况神渭输煤管道位于陕西省内。输煤管道干支线共长约727km,管道输煤的原料煤全部为红柳林矿井选煤厂的混煤产品。设计规模为10.0Mt/a,粒度要求-50mm,灰分15%以下。管道线路方案依次经过神木县、佳县、榆阳区、米脂县、绥德县、清涧县、延川县、延长县、宜川县、黄龙县、白水县、澄城县、蒲城县、临渭区、华县等15个县区。其中河谷川地213km,平原微丘陵地区206.4km,山岭重丘陵地区308km。全线共有穿(跨)越工程636处,其中隧道63座、穿越铁路27处、省道以上公路124处、县道以下公路236处、河流22处、沟渠45处、堤坝9处、管线114处(部分分类有相交)。首端红柳林矿场坪高程约1200m,终端高程在360m~410m之间,线路途径最高点高程约为1600m,位于黄龙山旗杆庙。全线共设置6个泵站,其中1到5号泵站为干线泵站,管道直径为610mm、559mm,年运输精煤10Mt;6号泵站为转输泵站,位于蒲城终端,承担分输陕化及渭化需要输送煤量,输送量分别为陕化1.2Mt/a,渭化1.8Mt/a;蒲城~渭化管道直径为323×9.3mm;蒲城~陕化管道直径为273×7.1mm。输煤管道全线设置了工艺、截断阀室共12处。首端厂址选择在红柳林矿井工业广场外北侧,位于神府矿区南区;终端厂址共有三个,即蒲城终端、渭化终端和陕化终端。2、施工质量管理体系2.1本工程的质量管理主要分为三个层次,第一层为业主的监督、管理层,第二层为监理公司的监督、管理和控制层,第三层为EPC及其他分包商、供应商的监督、管理、控制和保证层。2.2监理公司对施工质量实施两级管理,即监理部的QHSE组与施工监理组管理。监理部的QHSE组作为专职管理部门,负责与EPC项目部、EPC管理部的QHSE部对口联系,协调处理有关质量事项,负责对施工监理有关质量事项的监督管理。施工监理负责现场的质量监督管理和工程质量检查的确认。第3页;共23页输煤管道-20122.3EPC对焊接质量实施三级管理,即EPC管理部、EPC项目部代表、分包方(施工单位)专职质检员的质量管理。2.4EPC的质量部作为专职管理部门,负责与监理部的QHSE组对口联系,协调处理有关质量事项,负责对EPC专职质量检查员的监督管理,负责对分包方(施工单位)的质量管理实施控制措施。2.5EPC现场代表作为EPC项目部的派出人员,直接接受EPC项目部质量部的管理,对分包方(施工单位)的质量管理实施监督,对工程质量进行检查验收,并接收EPC项目部质量控制指令负责对口联系监理方,协调处理有关现场质量事项,并接受监理代表的监督。2.6分包方(施工单位)负责具体的施工质量管理,并接受各方的检查和监督。2.7EPC项目部每一标段单位工程、大中型河流穿越、跨越工程、站场工程、焊接作业必须配备一名EPC现场代表。3、管道施工质量责任3.1分包方(施工单位)在布管过程中应考虑到保护防腐层的技术措施,现场监理代表在巡视过程中发现有损伤或有可能损伤防腐层的硬质垫层时,应视为质检员失职,现场监理代表必须记录不符合项,并上网发布。EPC项目部应督促分包方(施工单位)严格执行“输煤管道工程防腐层保护管理规定”。3.2安装机组开工后,必须按照规定程序开展百口磨合,焊接施工无损检测百口一次合格率达到96%以上,分包方(施工单位)质量保证体系达到正常运转状态,视为百口磨合通过,监理由旁站监理转为巡视抽检。3.3分包方(施工单位)百口磨合合格率未达到规定合格率或质量保证体系未达到正常运转状态时,分包方(施工单位)进行停工整顿,停工整顿经监理方验收后,允许分包方(施工单位)再一次进行百口...
