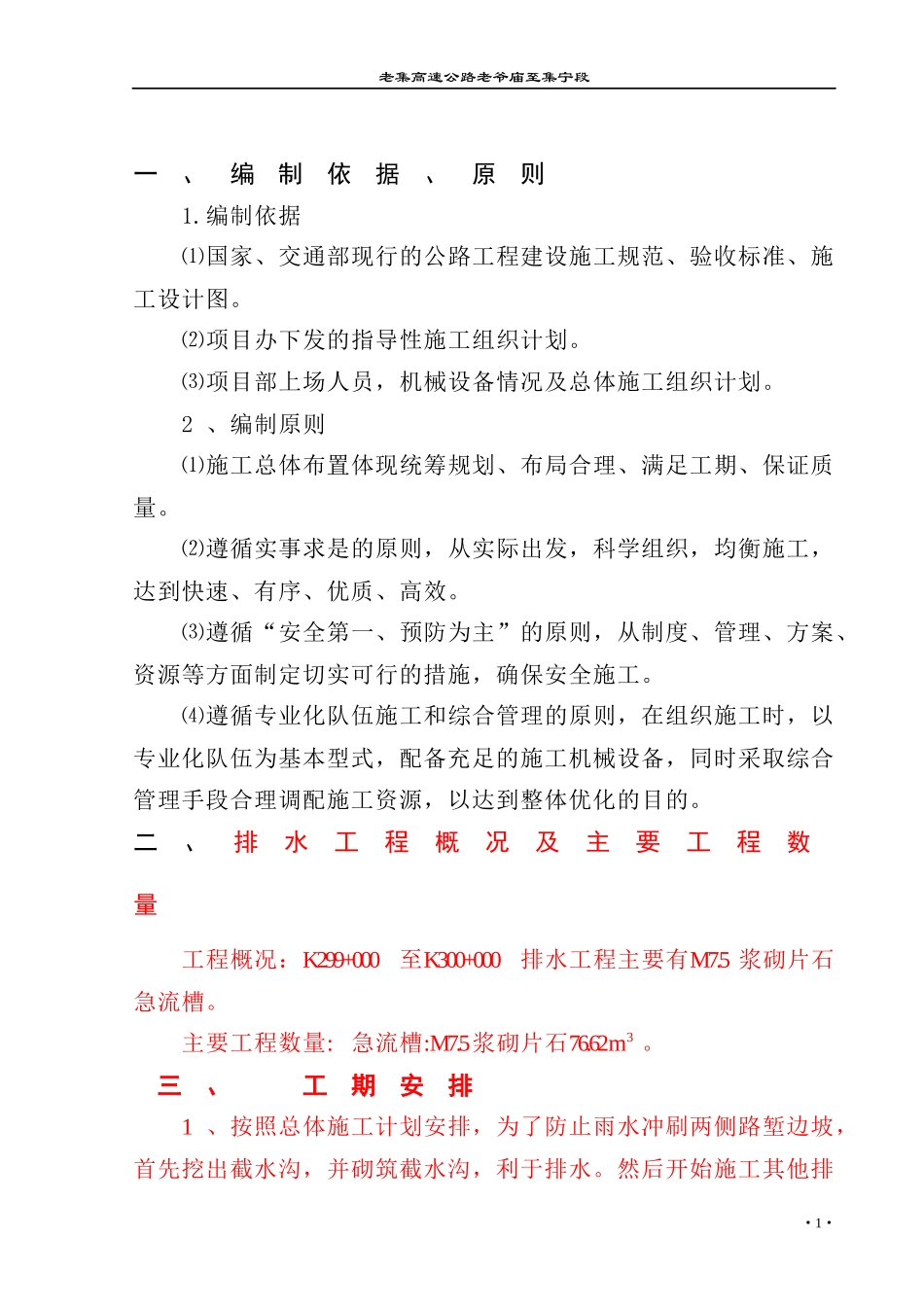

老集高速公路老爷庙至集宁段一、编制依据、原则1
编制依据⑴国家、交通部现行的公路工程建设施工规范、验收标准、施工设计图
⑵项目办下发的指导性施工组织计划
⑶项目部上场人员,机械设备情况及总体施工组织计划
2、编制原则⑴施工总体布置体现统筹规划、布局合理、满足工期、保证质量
⑵遵循实事求是的原则,从实际出发,科学组织,均衡施工,达到快速、有序、优质、高效
⑶遵循“安全第一、预防为主”的原则,从制度、管理、方案、资源等方面制定切实可行的措施,确保安全施工
⑷遵循专业化队伍施工和综合管理的原则,在组织施工时,以专业化队伍为基本型式,配备充足的施工机械设备,同时采取综合管理手段合理调配施工资源,以达到整体优化的目的
二、排水工程概况及主要工程数量工程概况:K299+000至K300+000排水工程主要有M7
5浆砌片石急流槽
主要工程数量:急流槽:M7
5浆砌片石76
三、工期安排1、按照总体施工计划安排,为了防止雨水冲刷两侧路堑边坡,首先挖出截水沟,并砌筑截水沟,利于排水
然后开始施工其他排·1·老集高速公路老爷庙至集宁段水工程

本段路基排水工程施工进度安排:施工准备:2004
10~2004
31截水沟:2004
20—2004
20边沟、排水沟:2004
20—2004
20急流槽:2004
20—2004

202、施工进度计划横道图T3-1施工进度计划横道图序号工序时间(天)20043456781施工准备212截水沟913边沟排水沟914急流槽91四、施工准备1、人员组织安排情况施工人员已到位,具体分工职责如下:(附组织机构框图T4-1)A项目经理a对履行施工承包合同所要求的工程质量、安全、进度、成本和实现合同目标负全责
b按“施工组织设计”合理配置资源,组织均衡生产,防止因·2·老集高速公路老爷庙至集宁段组织安排不当,影响工程质量
