新建铁路麟游矿区至宝鸡二电厂铁路专用线技术交底纪要TJ-标段工程项目:川口河特大桥-滑模施工记录者:(签字)交底者:(签字)技术负责:(签字)技术部门:(盖章)日期:2012—11—20交底记录工程名称交底项目宝麟铁路专用线工程滑模施工技术交底分部(分项)工程图纸名称、图号川口河特大桥宝麟施(桥)特—09-78、交底内容:钻孔桩施工安全交底一、适用范围宝麟铁路专用线川口河特大桥滑模施工技术交底

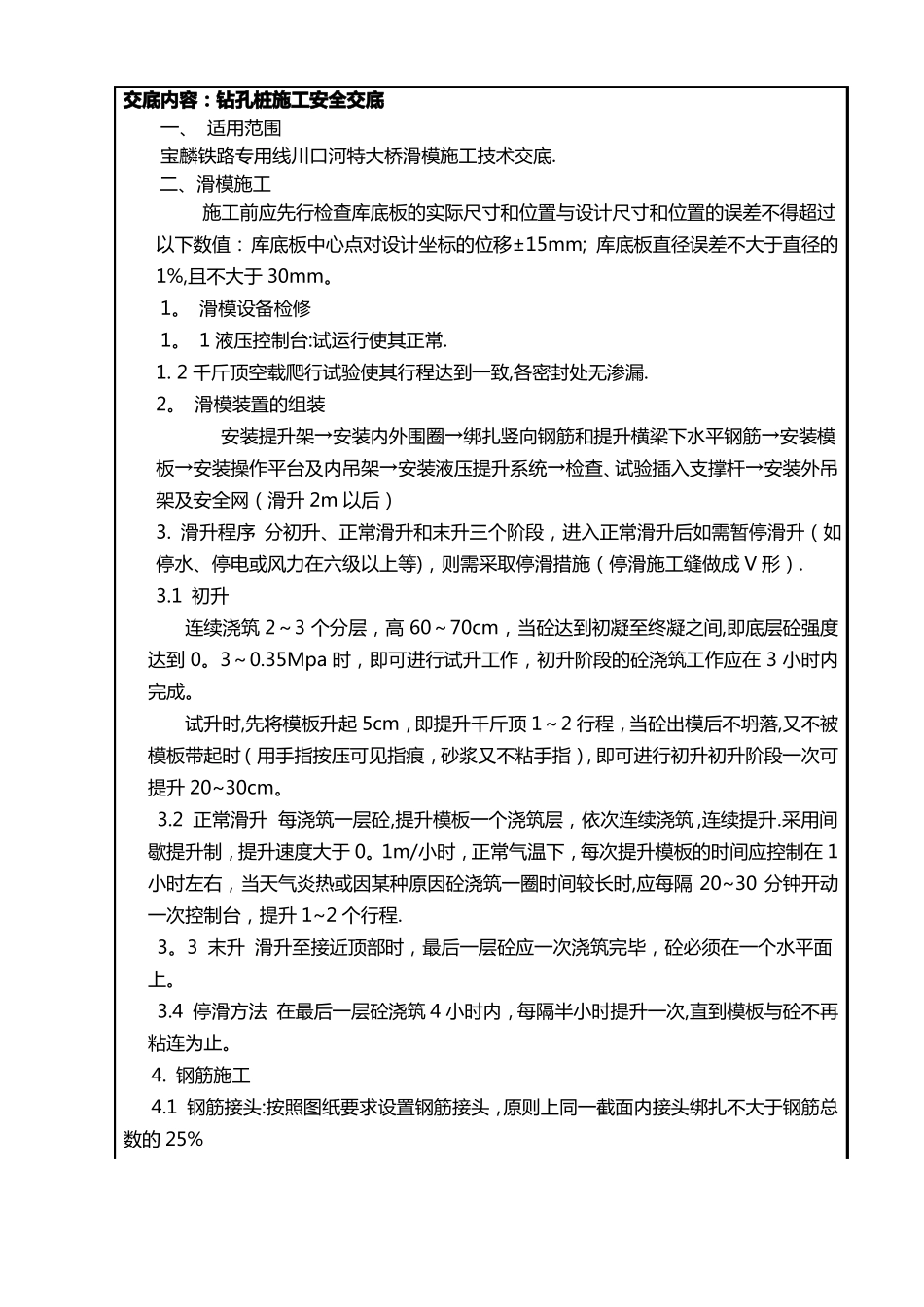

二、滑模施工施工前应先行检查库底板的实际尺寸和位置与设计尺寸和位置的误差不得超过以下数值:库底板中心点对设计坐标的位移±15mm;库底板直径误差不大于直径的1%,且不大于30mm
滑模设备检修1
1液压控制台:试运行使其正常
2千斤顶空载爬行试验使其行程达到一致,各密封处无渗漏
滑模装置的组装安装提升架→安装内外围圈→绑扎竖向钢筋和提升横梁下水平钢筋→安装模板→安装操作平台及内吊架→安装液压提升系统→检查、试验插入支撑杆→安装外吊架及安全网(滑升2m以后)3
滑升程序分初升、正常滑升和末升三个阶段,进入正常滑升后如需暂停滑升(如停水、停电或风力在六级以上等),则需采取停滑措施(停滑施工缝做成V形)
1初升连续浇筑2~3个分层,高60~70cm,当砼达到初凝至终凝之间,即底层砼强度达到0
35Mpa时,即可进行试升工作,初升阶段的砼浇筑工作应在3小时内完成
试升时,先将模板升起5cm,即提升千斤顶1~2行程,当砼出模后不坍落,又不被模板带起时(用手指按压可见指痕,砂浆又不粘手指),即可进行初升初升阶段一次可提升20~30cm
2正常滑升每浇筑一层砼,提升模板一个浇筑层,依次连续浇筑,连续提升
采用间歇提升制,提升速度大于0
1m/小时,正常气温下,每次提升模板的时间应控制在1小时左右,当天气炎热或因某种原因砼浇筑一圈时间较长时,应每隔20~30分钟开动一次控
