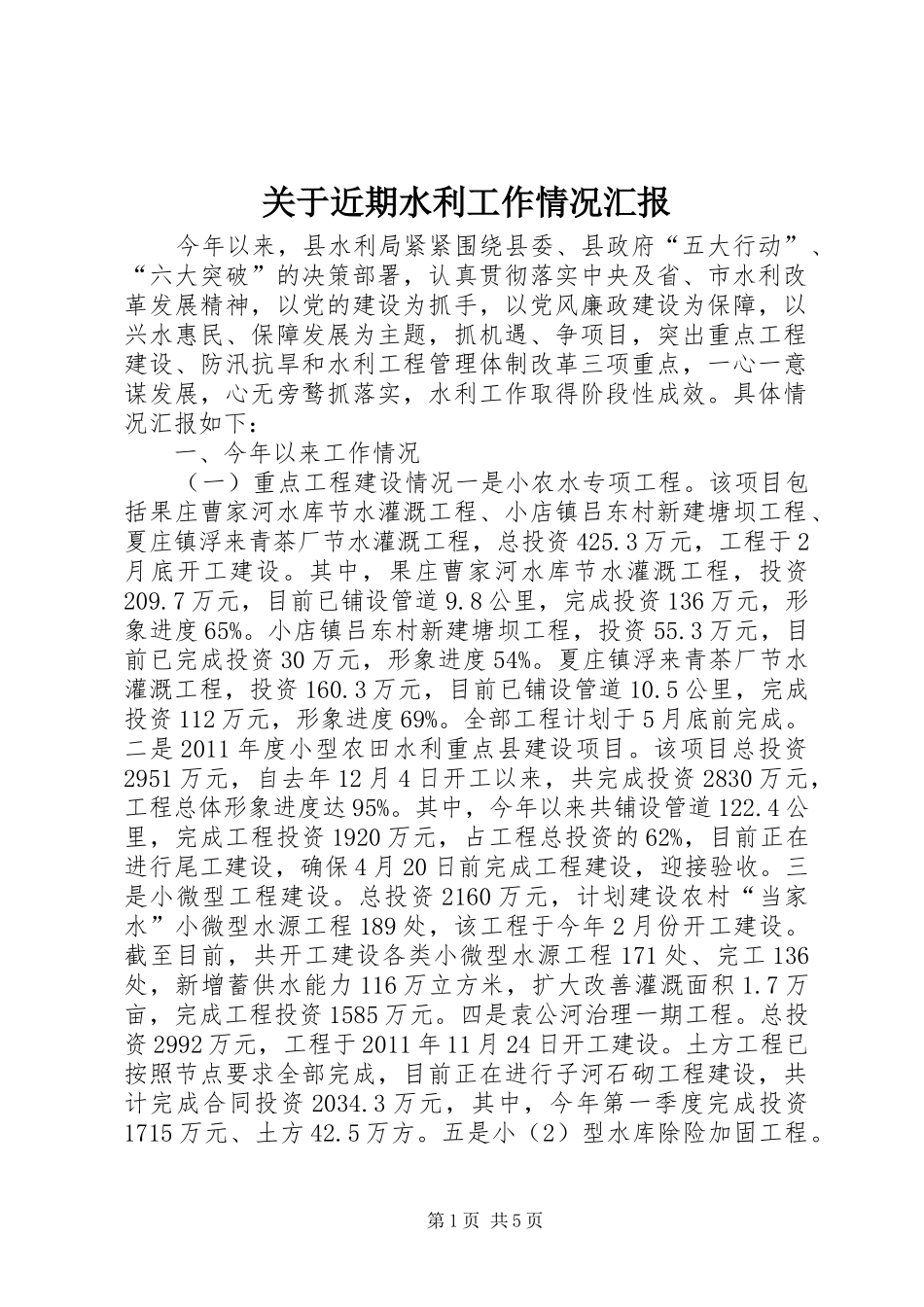

关于近期水利工作情况汇报今年以来,县水利局紧紧围绕县委、县政府“五大行动”、“六大突破”的决策部署,认真贯彻落实中央及省、市水利改革发展精神,以党的建设为抓手,以党风廉政建设为保障,以兴水惠民、保障发展为主题,抓机遇、争项目,突出重点工程建设、防汛抗旱和水利工程管理体制改革三项重点,一心一意谋发展,心无旁鹜抓落实,水利工作取得阶段性成效
具体情况汇报如下:一、今年以来工作情况(一)重点工程建设情况一是小农水专项工程
该项目包括果庄曹家河水库节水灌溉工程、小店镇吕东村新建塘坝工程、夏庄镇浮来青茶厂节水灌溉工程,总投资425
3万元,工程于2月底开工建设
其中,果庄曹家河水库节水灌溉工程,投资209
7万元,目前已铺设管道9
8公里,完成投资136万元,形象进度65%
小店镇吕东村新建塘坝工程,投资55
3万元,目前已完成投资30万元,形象进度54%
夏庄镇浮来青茶厂节水灌溉工程,投资160
3万元,目前已铺设管道10
5公里,完成投资112万元,形象进度69%
全部工程计划于5月底前完成
二是2011年度小型农田水利重点县建设项目
该项目总投资2951万元,自去年12月4日开工以来,共完成投资2830万元,工程总体形象进度达95%
其中,今年以来共铺设管道122
4公里,完成工程投资1920万元,占工程总投资的62%,目前正在进行尾工建设,确保4月20日前完成工程建设,迎接验收
三是小微型工程建设
总投资2160万元,计划建设农村“当家水”小微型水源工程189处,该工程于今年2月份开工建设
截至目前,共开工建设各类小微型水源工程171处、完工136处,新增蓄供水能力116万立方米,扩大改善灌溉面积1
7万亩,完成工程投资1585万元
四是袁公河治理一期工程
总投资2992万元,工程于2011年11月24日开工建设
土方工程已按照节点要求全部完成,目前正在进行子河石砌工程建设,
