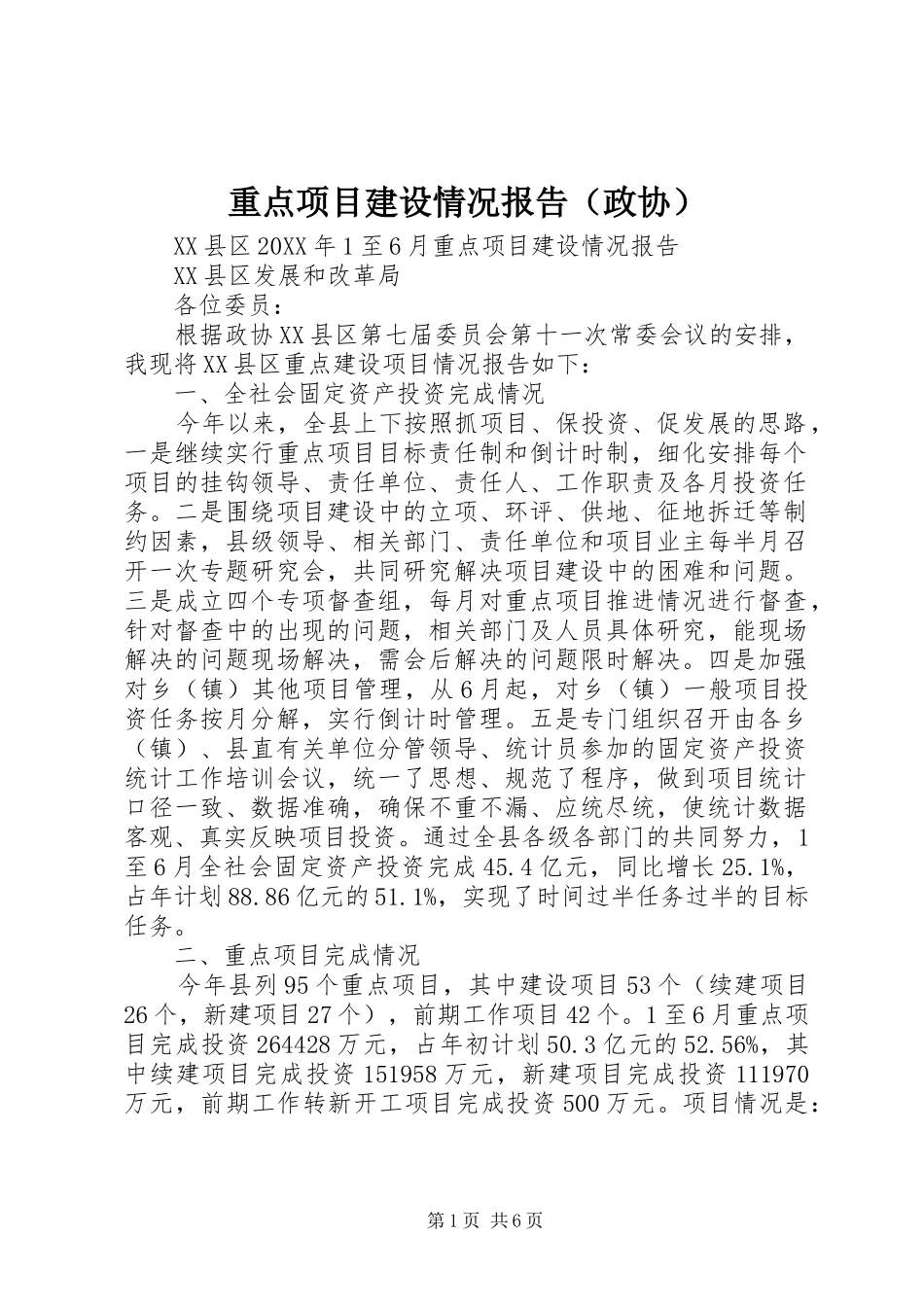

重点项目建设情况报告(政协)XX县区20XX年1至6月重点项目建设情况报告XX县区发展和改革局各位委员:根据政协XX县区第七届委员会第十一次常委会议的安排,我现将XX县区重点建设项目情况报告如下:一、全社会固定资产投资完成情况今年以来,全县上下按照抓项目、保投资、促发展的思路,一是继续实行重点项目目标责任制和倒计时制,细化安排每个项目的挂钩领导、责任单位、责任人、工作职责及各月投资任务
二是围绕项目建设中的立项、环评、供地、征地拆迁等制约因素,县级领导、相关部门、责任单位和项目业主每半月召开一次专题研究会,共同研究解决项目建设中的困难和问题
三是成立四个专项督查组,每月对重点项目推进情况进行督查,针对督查中的出现的问题,相关部门及人员具体研究,能现场解决的问题现场解决,需会后解决的问题限时解决
四是加强对乡(镇)其他项目管理,从6月起,对乡(镇)一般项目投资任务按月分解,实行倒计时管理
五是专门组织召开由各乡(镇)、县直有关单位分管领导、统计员参加的固定资产投资统计工作培训会议,统一了思想、规范了程序,做到项目统计口径一致、数据准确,确保不重不漏、应统尽统,使统计数据客观、真实反映项目投资
通过全县各级各部门的共同努力,1至6月全社会固定资产投资完成45
4亿元,同比增长25
1%,占年计划88
86亿元的51
1%,实现了时间过半任务过半的目标任务
二、重点项目完成情况今年县列95个重点项目,其中建设项目53个(续建项目26个,新建项目27个),前期工作项目42个
1至6月重点项目完成投资264428万元,占年初计划50
3亿元的52
56%,其中续建项目完成投资151958万元,新建项目完成投资111970万元,前期工作转新开工项目完成投资500万元

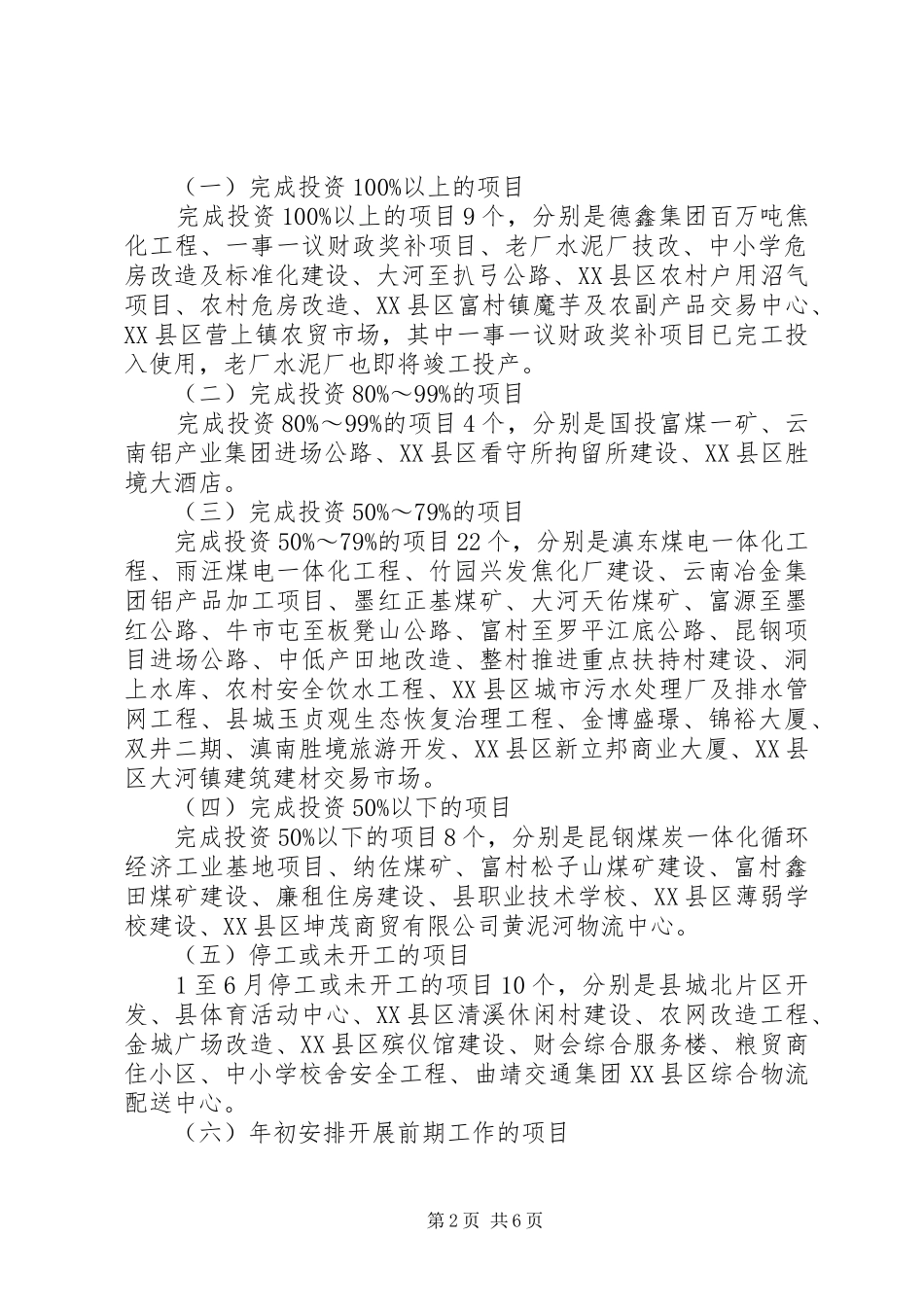

项目情况是:第1页共6页(一)完成投资100%以上的项目完成投资100%以上的项目9个,分别是德鑫集团百万吨焦化工程、一
