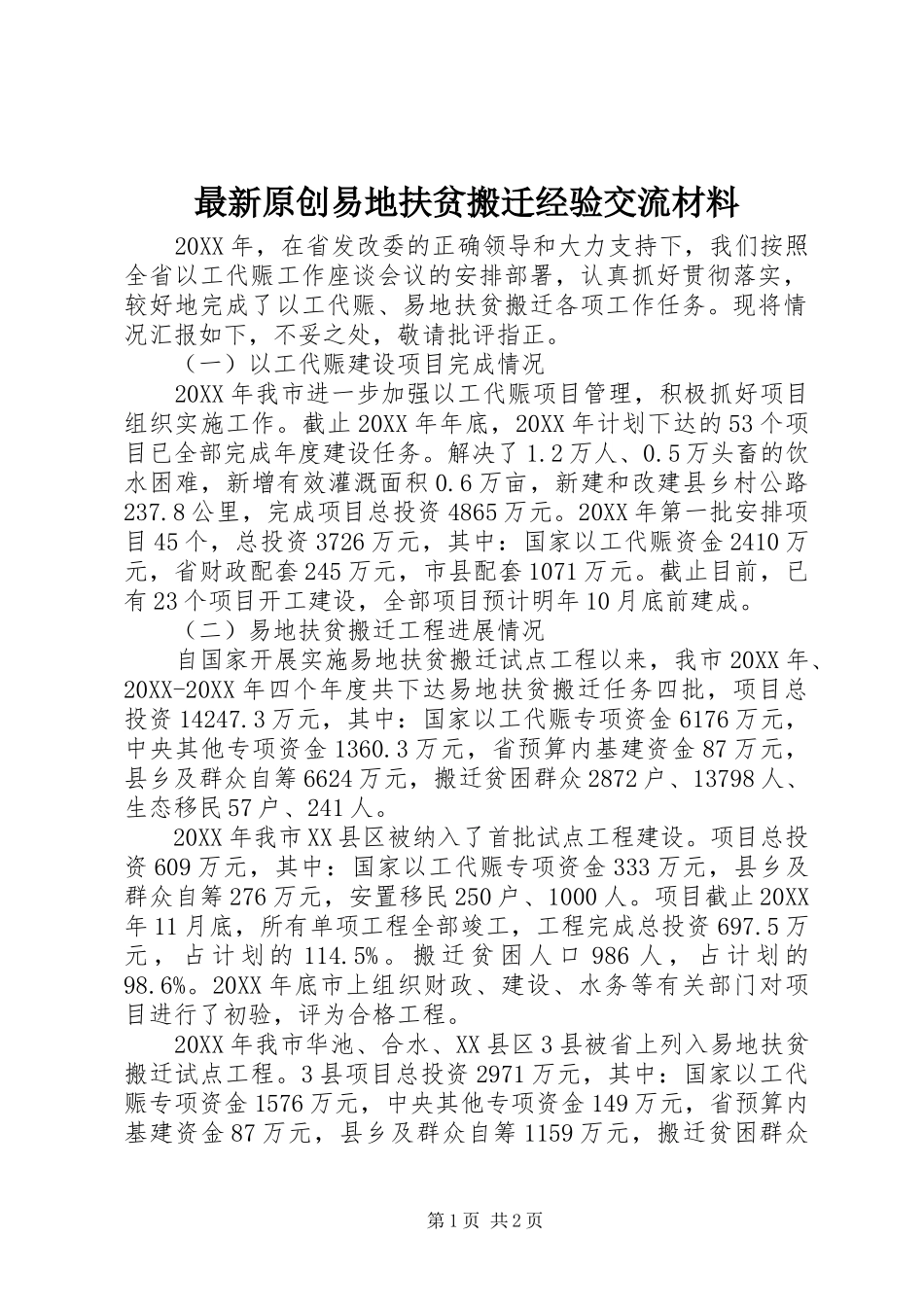

最新原创易地扶贫搬迁经验交流材料20XX年,在省发改委的正确领导和大力支持下,我们按照全省以工代赈工作座谈会议的安排部署,认真抓好贯彻落实,较好地完成了以工代赈、易地扶贫搬迁各项工作任务
现将情况汇报如下,不妥之处,敬请批评指正
(一)以工代赈建设项目完成情况20XX年我市进一步加强以工代赈项目管理,积极抓好项目组织实施工作
截止20XX年年底,20XX年计划下达的53个项目已全部完成年度建设任务
5万头畜的饮水困难,新增有效灌溉面积0
6万亩,新建和改建县乡村公路237
8公里,完成项目总投资4865万元
20XX年第一批安排项目45个,总投资3726万元,其中:国家以工代赈资金2410万元,省财政配套245万元,市县配套1071万元
截止目前,已有23个项目开工建设,全部项目预计明年10月底前建成
(二)易地扶贫搬迁工程进展情况自国家开展实施易地扶贫搬迁试点工程以来,我市20XX年、20XX-20XX年四个年度共下达易地扶贫搬迁任务四批,项目总投资14247
3万元,其中:国家以工代赈专项资金6176万元,中央其他专项资金1360
3万元,省预算内基建资金87万元,县乡及群众自筹6624万元,搬迁贫困群众2872户、13798人、生态移民57户、241人
20XX年我市XX县区被纳入了首批试点工程建设
项目总投资609万元,其中:国家以工代赈专项资金333万元,县乡及群众自筹276万元,安置移民250户、1000人
项目截止20XX年11月底,所有单项工程全部竣工,工程完成总投资697
5万元,占计划的114
搬迁贫困人口986人,占计划的98
20XX年底市上组织财政、建设、水务等有关部门对项目进行了初验,评为合格工程
20XX年我市华池、合水、XX县区3县被省上列入易地扶贫搬迁试点工程

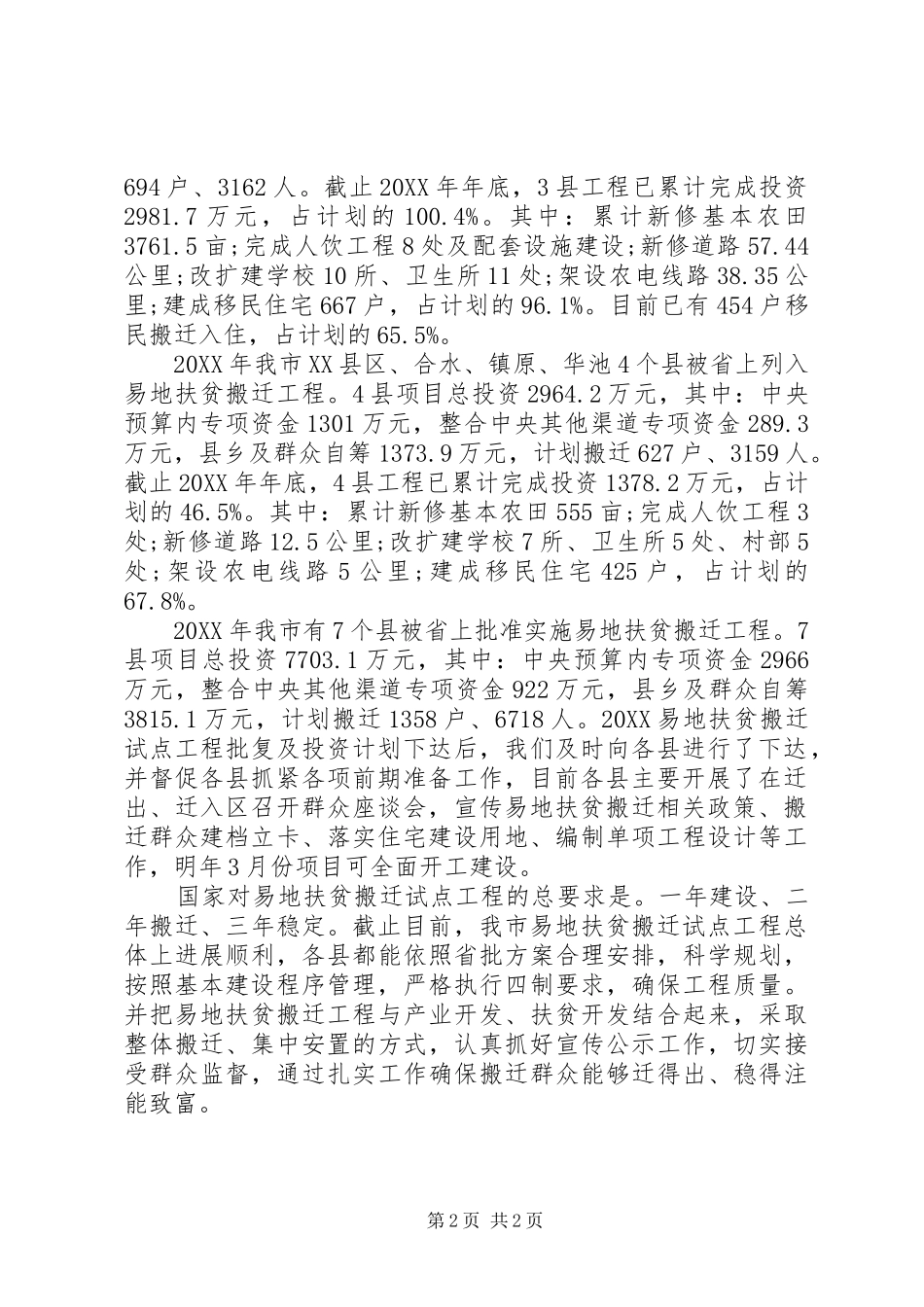

3县项目总投资2971万元,其中:国家以工代赈
