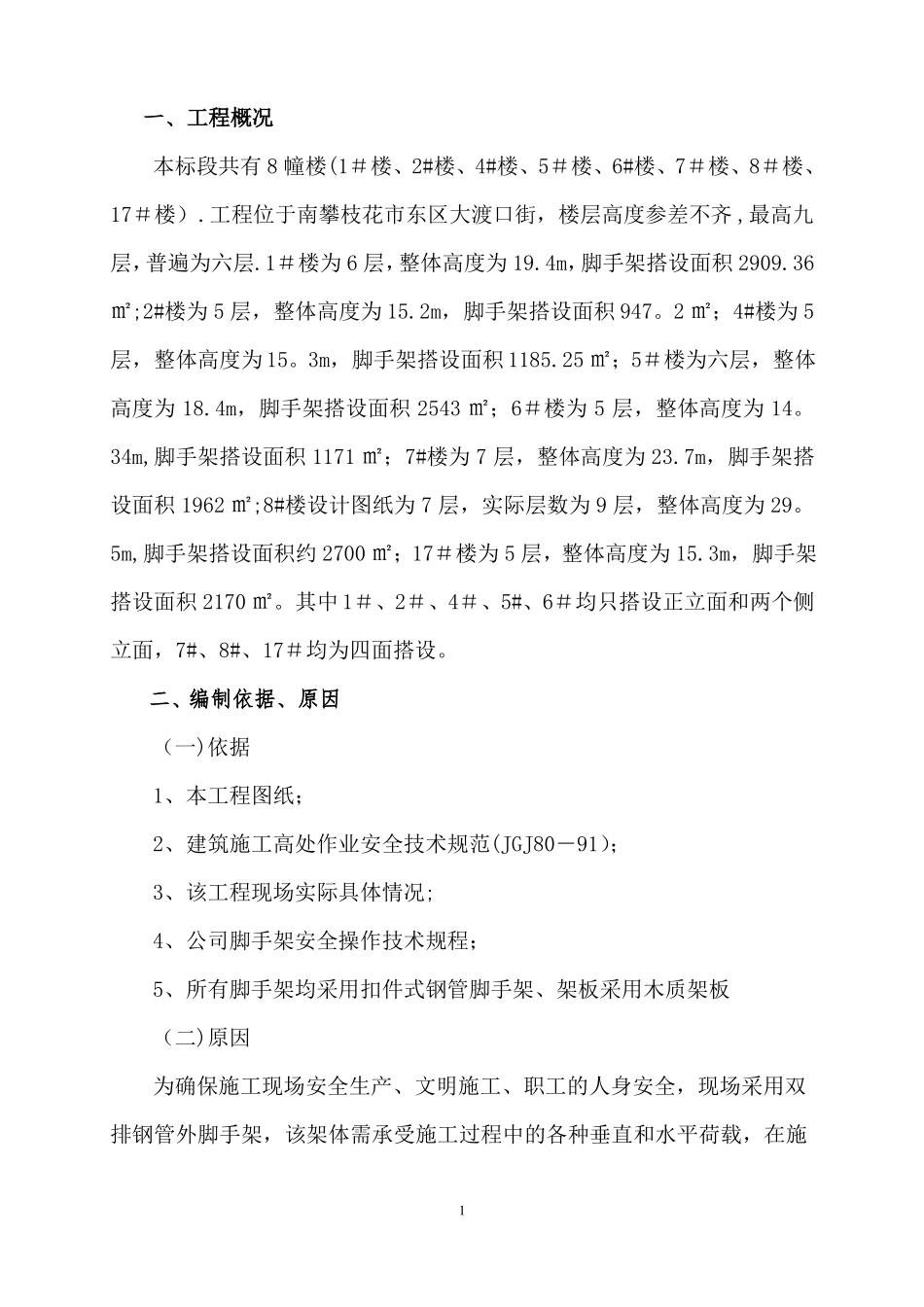

一、工程概况本标段共有8幢楼(1#楼、2#楼、4#楼、5#楼、6#楼、7#楼、8#楼、17#楼)
工程位于南攀枝花市东区大渡口街,楼层高度参差不齐,最高九层,普遍为六层
1#楼为6层,整体高度为19
4m,脚手架搭设面积2909
36㎡;2#楼为5层,整体高度为15
2m,脚手架搭设面积947
2㎡;4#楼为5层,整体高度为15
3m,脚手架搭设面积1185
25㎡;5#楼为六层,整体高度为18
4m,脚手架搭设面积2543㎡;6#楼为5层,整体高度为14
34m,脚手架搭设面积1171㎡;7#楼为7层,整体高度为23
7m,脚手架搭设面积1962㎡;8#楼设计图纸为7层,实际层数为9层,整体高度为29
5m,脚手架搭设面积约2700㎡;17#楼为5层,整体高度为15
3m,脚手架搭设面积2170㎡
其中1#、2#、4#、5#、6#均只搭设正立面和两个侧立面,7#、8#、17#均为四面搭设
二、编制依据、原因(一)依据1、本工程图纸;2、建筑施工高处作业安全技术规范(JGJ80-91);3、该工程现场实际具体情况;4、公司脚手架安全操作技术规程;5、所有脚手架均采用扣件式钢管脚手架、架板采用木质架板(二)原因为确保施工现场安全生产、文明施工、职工的人身安全,现场采用双排钢管外脚手架,该架体需承受施工过程中的各种垂直和水平荷载,在施1工过程中应保证其在各种荷载作用下不发生失稳、倒塌以及超过容许要求的变形、倾斜、摇晃等现象,以确保安全施工

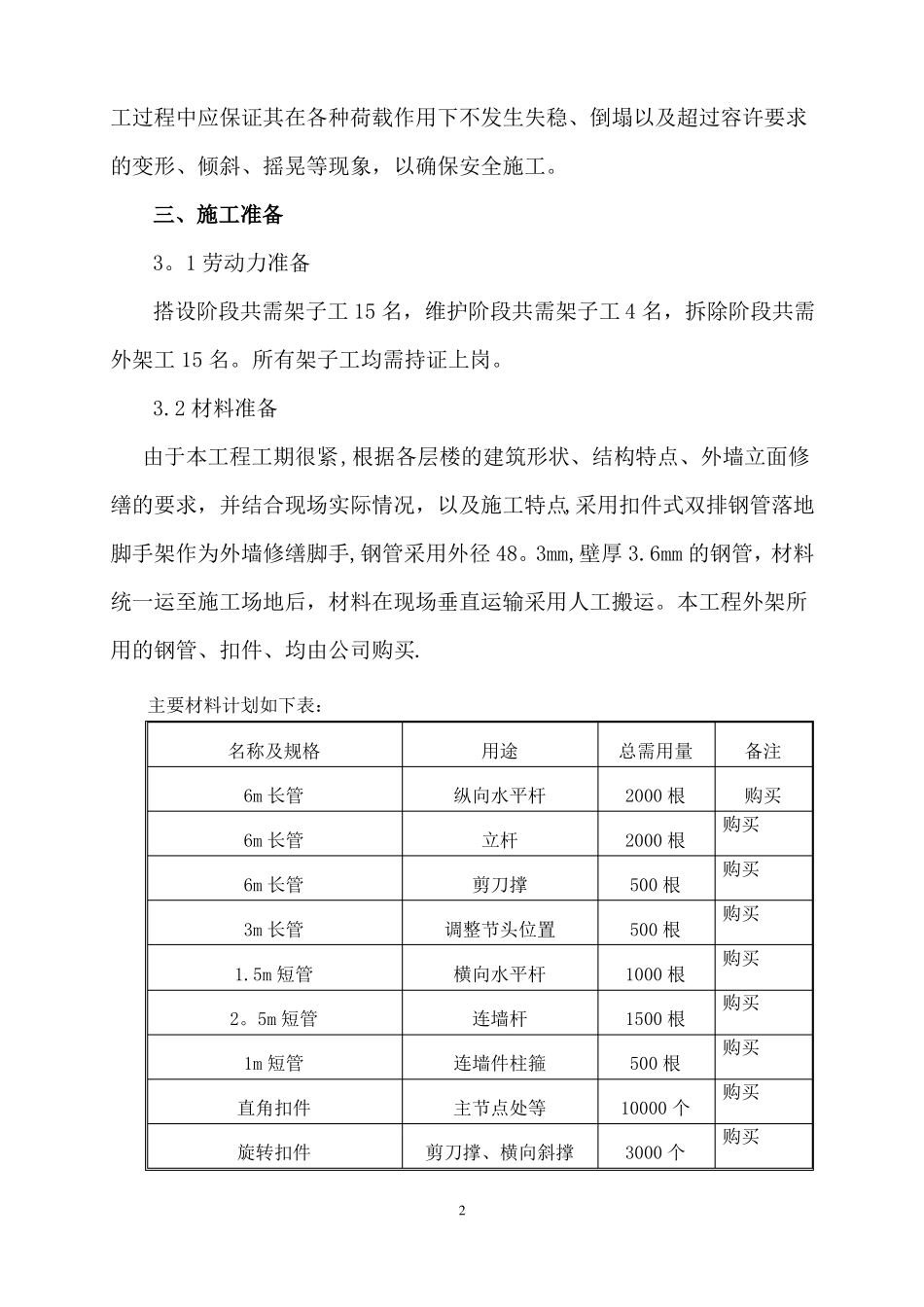

三、施工准备3
1劳动力准备搭设阶段共需架子工15名,维护阶段共需架子工4名,拆除阶段共需外架工15名
所有架子工均需持证上岗
2材料准备由于本工程工期很紧,根据各层楼的建筑形状、结构特点、外墙立面修缮的要求,并结合现场实际情况,以及施工特点,采用扣件式双排钢管落地脚手架作为外墙修缮脚手,钢管采用外径48
3mm,壁厚3

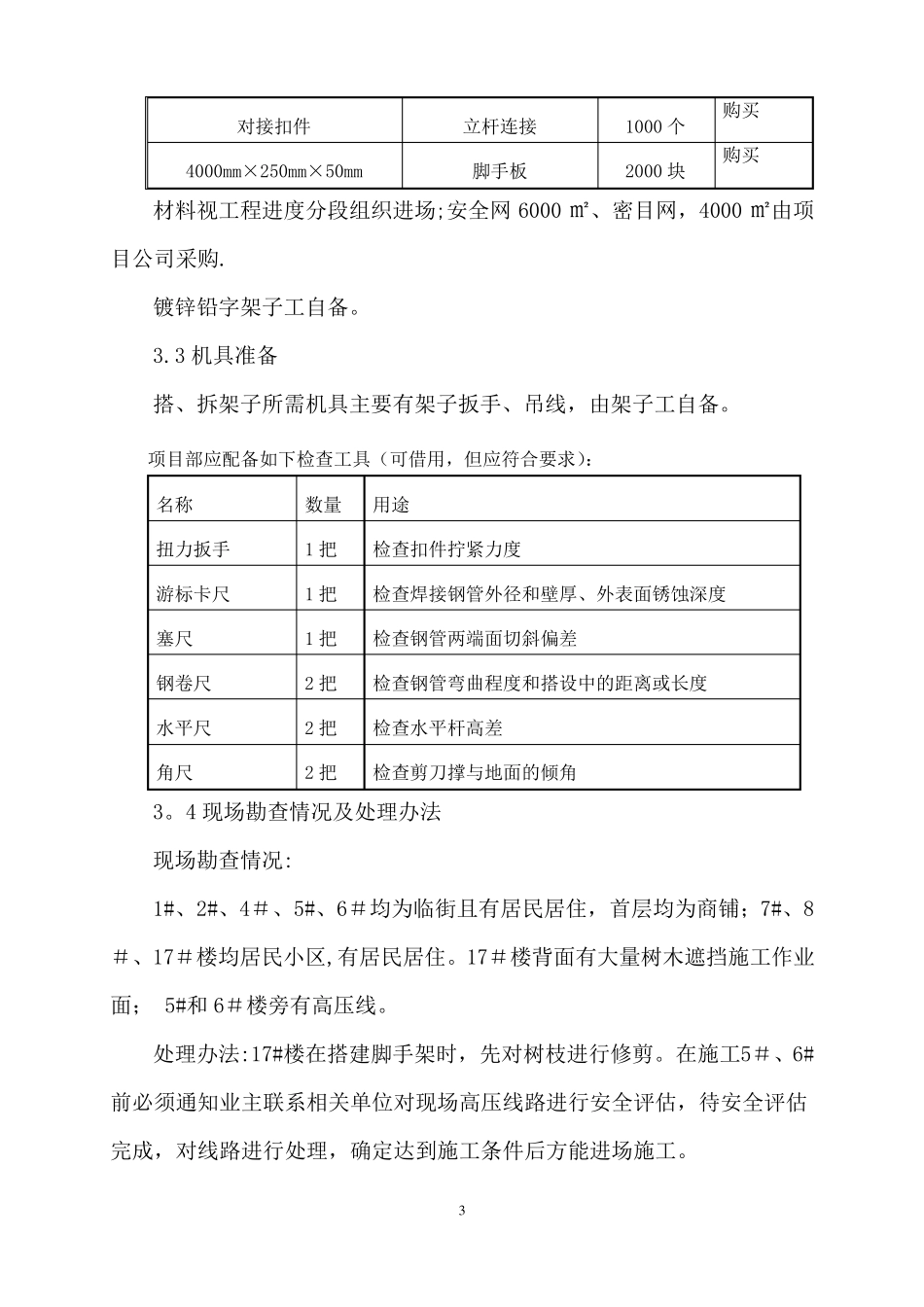

6mm的钢管,材
