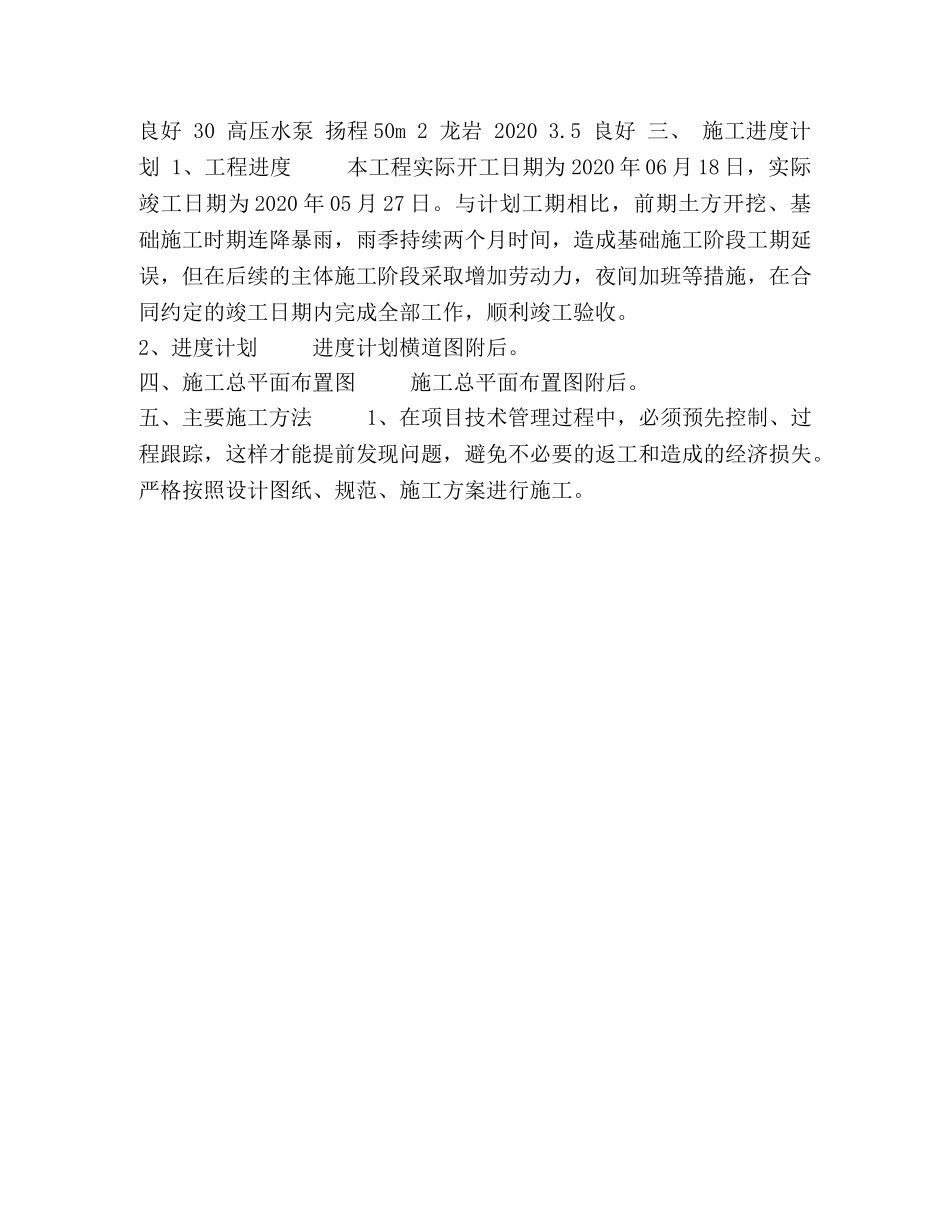

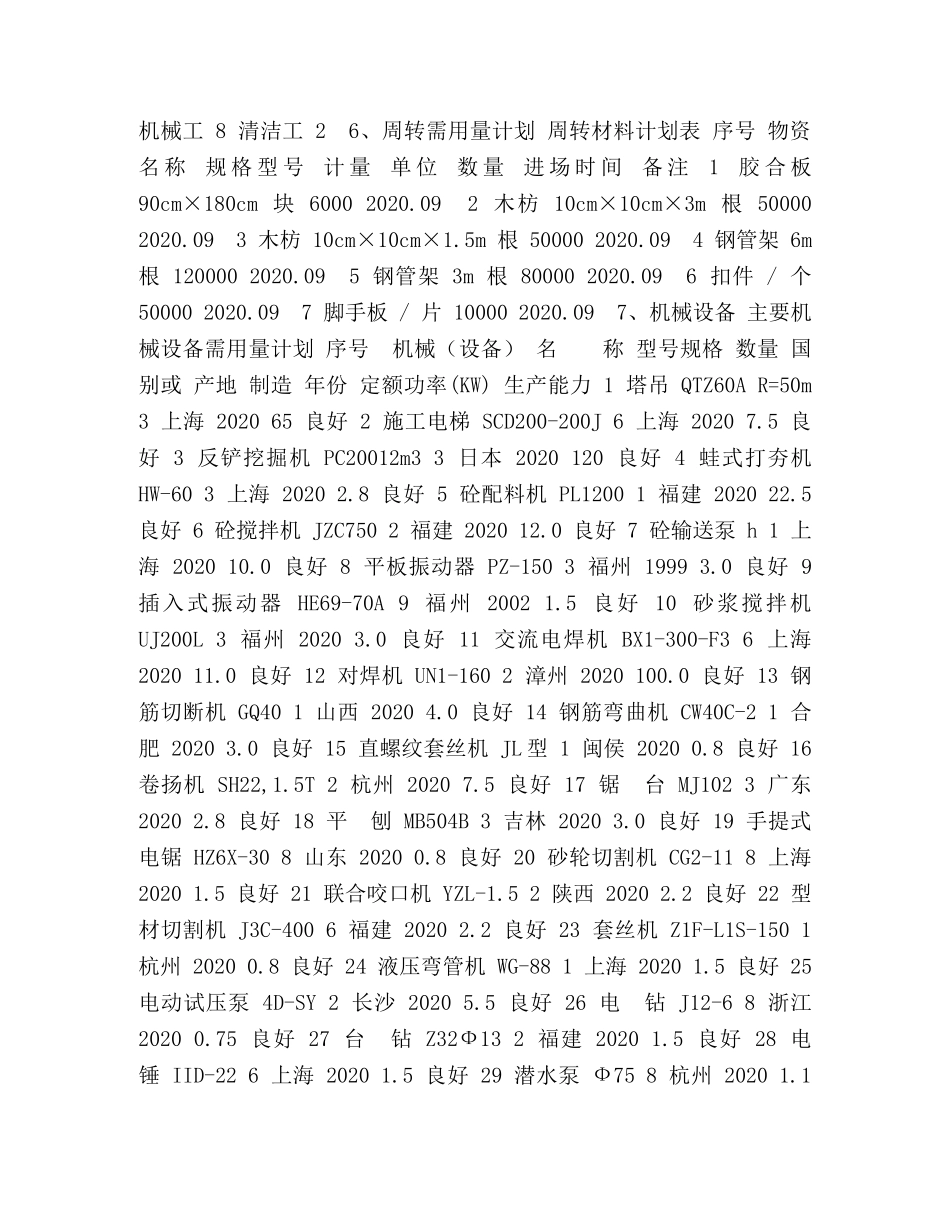

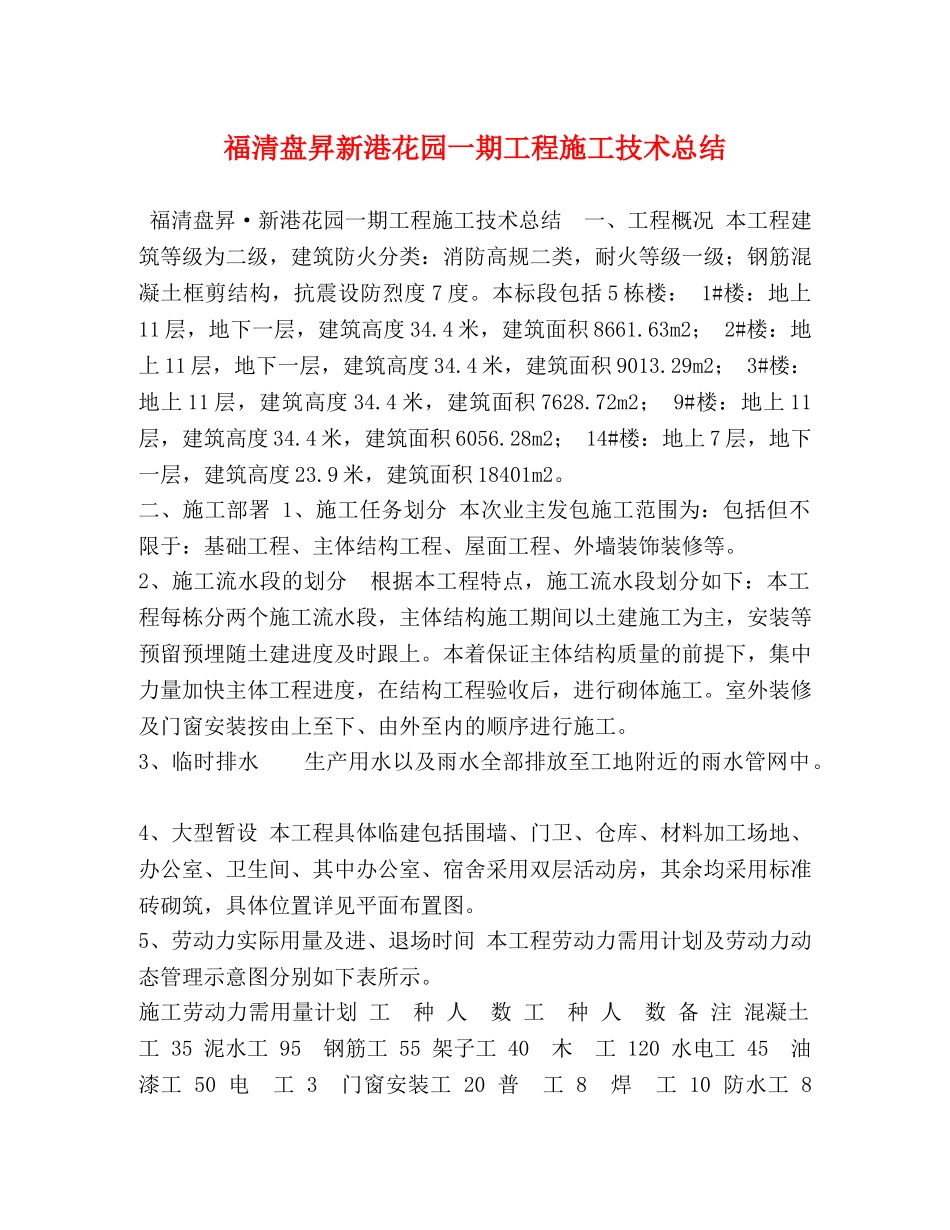

福清盘昇新港花园一期工程施工技术总结福清盘昇·新港花园一期工程施工技术总结一、工程概况本工程建筑等级为二级,建筑防火分类:消防高规二类,耐火等级一级;钢筋混凝土框剪结构,抗震设防烈度7度。本标段包括5栋楼:1#楼:地上11层,地下一层,建筑高度34.4米,建筑面积8661.63m2;2#楼:地上11层,地下一层,建筑高度34.4米,建筑面积9013.29m2;3#楼:地上11层,建筑高度34.4米,建筑面积7628.72m2;9#楼:地上11层,建筑高度34.4米,建筑面积6056.28m2;14#楼:地上7层,地下一层,建筑高度23.9米,建筑面积18401m2。二、施工部署1、施工任务划分本次业主发包施工范围为:包括但不限于:基础工程、主体结构工程、屋面工程、外墙装饰装修等。2、施工流水段的划分根据本工程特点,施工流水段划分如下:本工程每栋分两个施工流水段,主体结构施工期间以土建施工为主,安装等预留预埋随土建进度及时跟上。本着保证主体结构质量的前提下,集中力量加快主体工程进度,在结构工程验收后,进行砌体施工。室外装修及门窗安装按由上至下、由外至内的顺序进行施工。3、临时排水生产用水以及雨水全部排放至工地附近的雨水管网中。4、大型暂设本工程具体临建包括围墙、门卫、仓库、材料加工场地、办公室、卫生间、其中办公室、宿舍采用双层活动房,其余均采用标准砖砌筑,具体位置详见平面布置图。5、劳动力实际用量及进、退场时间本工程劳动力需用计划及劳动力动态管理示意图分别如下表所示。施工劳动力需用量计划工种人数工种人数备注混凝土工35泥水工95钢筋工55架子工40木工120水电工45油漆工50电工3门窗安装工20普工8焊工10防水工8此资料由网络收集而来,如有侵权请告知上传者立即删除。资料共分享,我们负责传递知识。机械工8清洁工26、周转需用量计划周转材料计划表序号物资名称规格型号计量单位数量进场时间备注1胶合板90cm×180cm块60002020.092木枋10cm×10cm×3m根500002020.093木枋10cm×10cm×1.5m根500002020.094钢管架6m根1200002020.095钢管架3m根800002020.096扣件/个500002020.097脚手板/片100002020.097、机械设备主要机械设备需用量计划序号机械(设备)名称型号规格数量国别或产地制造年份定额功率(KW)生产能力1塔吊QTZ60AR=50m3上海202065良好2施工电梯SCD200-200J6上海20207.5良好3反铲挖掘机PC20012m33日本2020120良好4蛙式打夯机HW-603上海20202.8良好5砼配料机PL12001福建202022.5良好6砼搅拌机JZC7502福建202012.0良好7砼输送泵h1上海202010.0良好8平板振动器PZ-1503福州19993.0良好9插入式振动器HE69-70A9福州20021.5良好10砂浆搅拌机UJ200L3福州20203.0良好11交流电焊机BX1-300-F36上海202011.0良好12对焊机UN1-1602漳州2020100.0良好13钢筋切断机GQ401山西20204.0良好14钢筋弯曲机CW40C-21合肥20203.0良好15直螺纹套丝机JL型1闽侯20200.8良好16卷扬机SH22,1.5T2杭州20207.5良好17锯台MJ1023广东20202.8良好18平刨MB504B3吉林20203.0良好19手提式电锯HZ6X-308山东20200.8良好20砂轮切割机CG2-118上海20201.5良好21联合咬口机YZL-1.52陕西20202.2良好22型材切割机J3C-4006福建20202.2良好23套丝机Z1F-L1S-1501杭州20200.8良好24液压弯管机WG-881上海20201.5良好25电动试压泵4D-SY2长沙20205.5良好26电钻J12-68浙江20200.75良好27台钻Z32Ф132福建20201.5良好28电锤IID-226上海20201.5良好29潜水泵Ф758杭州20201.1此资料由网络收集而来,如有侵权请告知上传者立即删除。资料共分享,我们负责传递知识。良好30高压水泵扬程50m2龙岩20203.5良好三、施工进度计划1、工程进度本工程实际开工日期为2020年06月18日,实际竣工日期为2020年05月27日。与计划工期相比,前期土方开挖、基础施工时期连降暴雨,雨季持续两个月时间,造成基础施工阶段工期延误,但在后续的主体施工阶段采取增加劳动力,夜间加班等措施,在合同约定的竣工日期内完成全部工作,顺利竣工验收。2、进度计划进度计划横道图附后。四、施工总平面布置图施工总平面布置图附后。五、主要施工方法1、在项目技术管理过程中,必须预先控制、过程跟踪,这样才能提前发现问题,避免不必要的返工和造成的经济损失。严格按照设计图纸、规范、施工方案进行施工。此资料由网络收集而来,如有侵权请告知上传者立即删除。资料共分享,我们负责传递知识。
