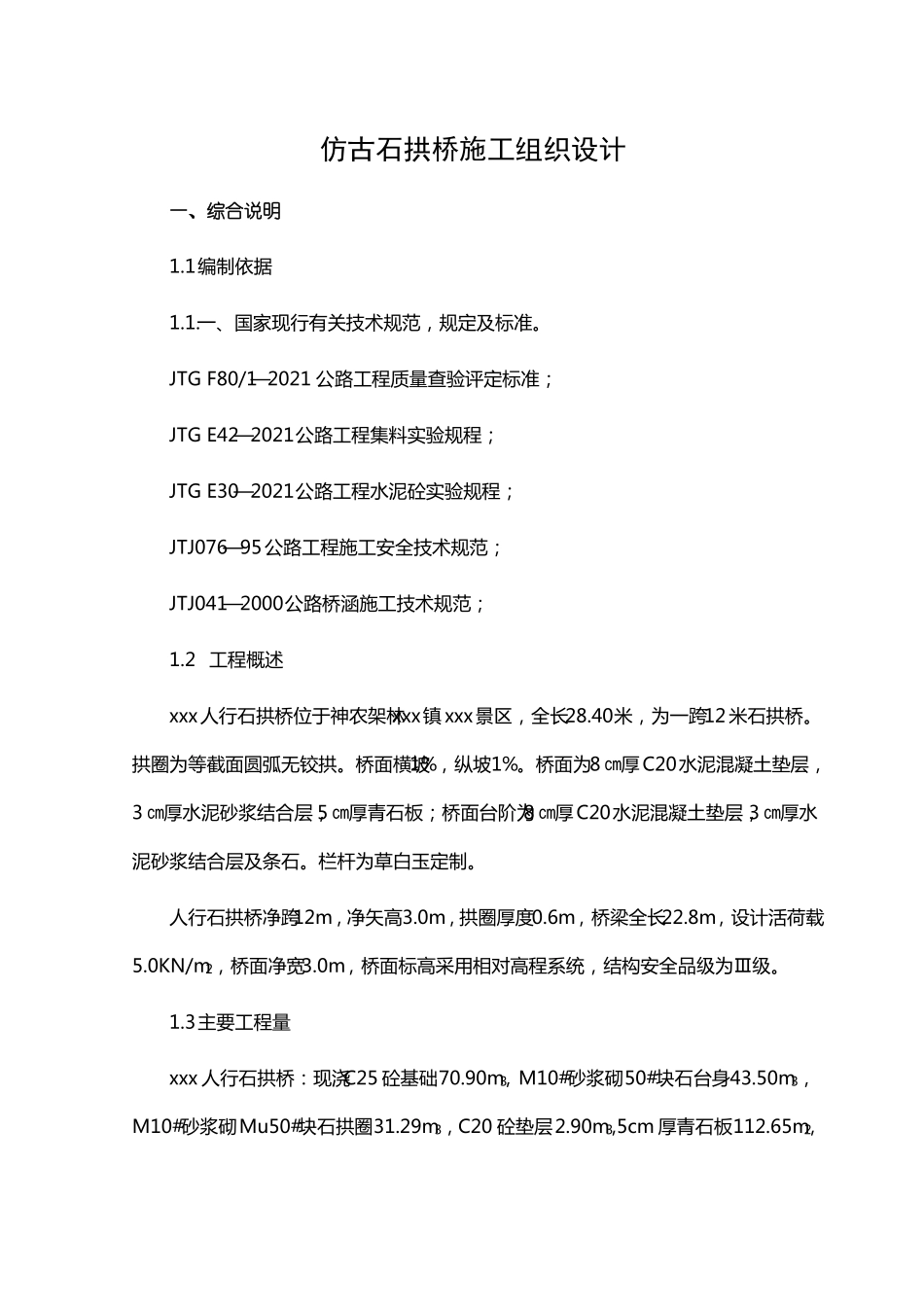

仿古石拱桥施工组织设计一、综合说明1.1编制依据1.1.一、国家现行有关技术规范,规定及标准。JTGF80/1—2021公路工程质量查验评定标准;JTGE42—2021公路工程集料实验规程;JTGE30—2021公路工程水泥砼实验规程;JTJ076—95公路工程施工安全技术规范;JTJ041—2000公路桥涵施工技术规范;1.2工程概述xxx人行石拱桥位于神农架林xxx镇xxx景区,全长28.40米,为一跨12米石拱桥。拱圈为等截面圆弧无铰拱。桥面横坡1%,纵坡1%。桥面为8㎝厚C20水泥混凝土垫层,3㎝厚水泥砂浆结合层,5㎝厚青石板;桥面台阶为8㎝厚C20水泥混凝土垫层,3㎝厚水泥砂浆结合层及条石。栏杆为草白玉定制。人行石拱桥净跨12m,净矢高3.0m,拱圈厚度0.6m,桥梁全长22.8m,设计活荷载5.0KN/m2,桥面净宽3.0m,桥面标高采用相对高程系统,结构安全品级为Ⅲ级。1.3主要工程量xxx人行石拱桥:现浇C25砼基础70.90m3,M10#砂浆砌50#块石台身43.50m3,M10#砂浆砌Mu50#块石拱圈31.29m3,C20砼垫层2.90m3,5cm厚青石板112.65m2,栏杆安装91.50m.1.4工程特点xxx人行石拱桥为一般浆砌块石石拱桥,浆砌数量较大,砼数量较小;且该桥为人行景观桥,桥面栏杆、桥台身、拱圈及挡墙墙面工艺复杂,工期紧。1.5沿线材料、水、电、道路等建设条件1.5.1材料石料、砂:桥台身及挡墙用片(块)石在兴山县黄梁镇购买,拱圈石在宜昌市夷陵区分乡镇采购;碎石在木鱼镇采购,砂要江砂,在兴山县峡口镇购买。水泥:可就近采购兴山水泥厂水泥,但质量必需查验合格后方可利用。木材、火工材料:可在就近采购。1.5.2水、电、道路等建设条件沿线天然水质较好,为工程施工、生活用水带来方便。2.施工组织2.1组织机构⑴设置本工程拟实施项目法管理。为增强管理,确保工期与质量,我公司按照本桥工程量及工期要求,拟成立工程施工项目部,代表我公司全权履行本标段工程职责,指挥工程施工和管理,集结劳力、资金、设备、物资,领导本标段全部员工,依照合同工期要求优质、高效、低耗完本钱标段工程及缺点修复等工作。项目领导部机构设置见下图:项目经工程技生产调度科财务材料科测量组施工组质检组财务统计材料采购后勤组生产管理⑵施工整体安排安全管理xxx石拱桥下设挖基、浆砌、支架、粗料石加工、模板、混凝土、桥面栏杆施工队。施工队至少配1名管理人员,1名安全员,各专业技术(含劳工)人员按如实际情况具体调整。①工期施工工期:2021年9月8日动工,2021年9月30日完工,总工期23天。②进度计划砼基础:2021年9月8日——2010年9月20日桥台身:2021年9月18日——2010年9月22日石拱圈:2021年9月23日——2010年9月25日侧墙及挡墙:2021年9月25日——2010年9月27日桥面及栏杆安装:2021年9月28日——2010年9月30日2.2设备人员动员周期本桥交通较方便,咱们迅速将机械设备运至现场;并组织人员进场,编制详细的施工组织设计,进行桥梁控制测量,并修筑临时设施。2.3设备人员运到现场的方式咱们将结合我公司的具体情况,保证技术、测量、实验及主要管理人员进驻现场,进行定线测量放样等工作;挖掘机及大型设备用平板拖车运至现场,自卸汽车装运拌和机、模板及小型机具直接开往现场。2.4临时设施布置项目部设于K7+000料场内,在桥施工现场搭建工棚、材料库。2.5施工用水、电、通信及交通工具施工现场用水、电、通信及交通均方便。3.主要工程项目的施工方案、施工方式3.1施工准备一、组织技术人员熟悉施工图纸,复核结构物尺寸,做好记录,做好图纸会审前的准备工作。二、组织各专业技术人员参加图纸会审,了解掌握设计用意,与设计单位、业主、监理一路解决图纸中存在的问题。3、对施工所用材料制订质量验收计划,进行查验、实验,提前做好各类砼、砂浆等配比实验,做好各项土工实验,调查研究各类材料、构件的市场供给情况,选择合理的供给商。4、成立工程所需的生产、生活基地,本工程工厂布置详见《施工平面布置图》;组织机械设备进场,采购前期生活、生产所必需的物质和材料等。五、动工前,按照业主提供的设计图纸和导线控制点,提交测量资料报监理工程师批准,进行工程量校核及土工实验、材料实验。六、施工前,对桥基用地范围内的树木、灌木林等...
