学校危房改造收尾工作检查情况汇报教育厅危房改造办公室:根据省教育厅《关于进一步做好收尾工作确保危房改造工程顺利完成的通知》,我局组织5个检查组,于7月8日至11日对我市xx县、xx县、xx县、xx县、xx县农村义务教育学校危房改造收尾工作进行检查,检查的重点是实地检查省级验收时已封顶但尚未竣工的新建项目(截止20**年1月),主要核实项目是否已竣工,未竣工项目是否存在停工现象并了解停工原因
现将检查情况汇报如下:一、基本情况在危改收尾工作中,我市各县区主要做了以下几项工作
一是继续实行“包片挂镇”制度,县区教育局领导和干部继续“包片挂镇”,重心下移狠抓危改收尾工作;二是继续强化质量管理,加强对危改工作的工程进度、建筑质量等进行检查;三是继续加温鼓劲,克服各种困难,集中人力、物力,齐心协力打好危改工程收尾攻坚战,确保危改工程项目依时全面竣工,绝不能出现“烂尾楼”
目前,我市危改项目已绝大部分竣工并交付使用,一小部分确保在8月25日前竣工交付使用
检查项目数22个,建筑面积8441平方米,已竣工面积7797平方米,另2所学校两个项目未竣工,建筑面积644平方米,计划在7月底竣工
检查项目数39个,建筑面积14460平方米,已全部竣工
检查项目数273个,建筑面积55444平方米,已竣工面积38357平方米,仍有50所学校57个项目,17087平方米正在装修,可在8月25日前竣工交付使用
检查项目数249个,建筑面积54459平方米,已竣工面积34552平方米,仍有26所学校28个项目,19907平方米正在装修,可在8月25日前竣工交付使用
检查项目数52个,建筑面积18291平方米,已全部竣工
二、存在问题1、资金缺口大

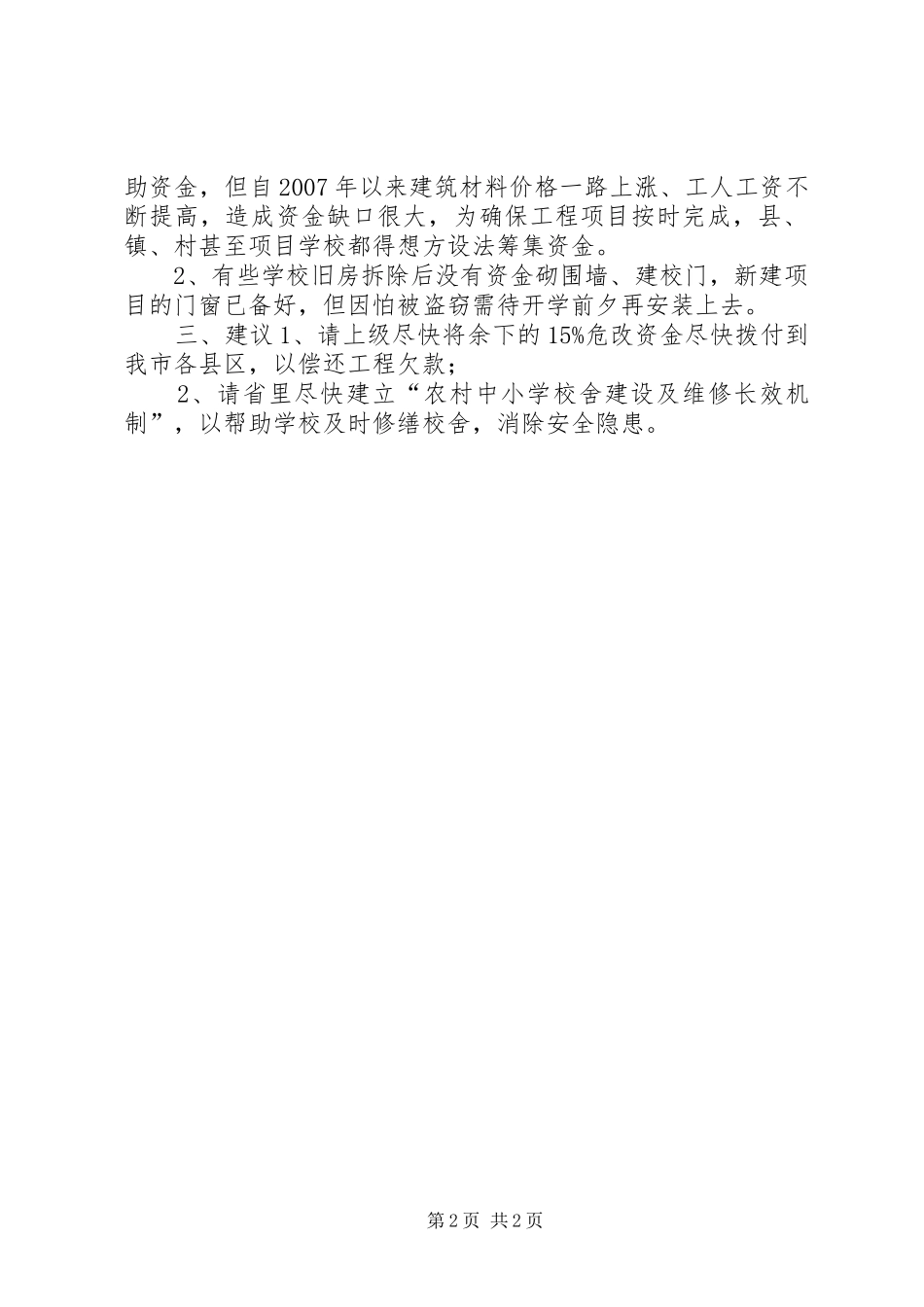

由于省核定危改资金补助标准为维修160元/平方米、新建500元/平方米,拆除没有补第1页共2页助资
