首桩成桩汇报材料VIP免费

首桩成桩汇报材料_第1页
1/2
首桩成桩汇报材料_第2页
2/2

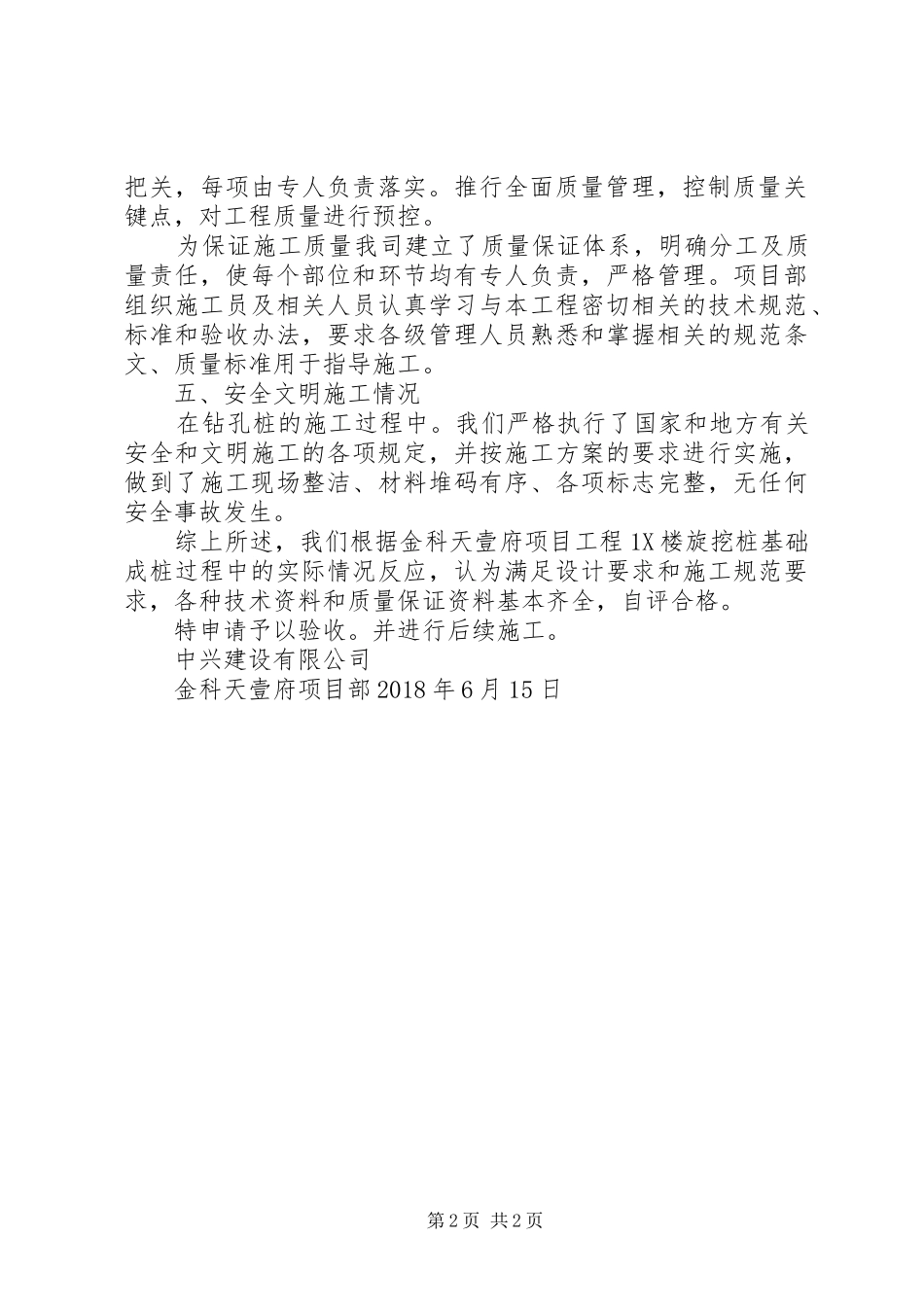

首桩成桩汇报材料金科天壹府工程10X楼机械旋挖灌注桩成桩报告尊敬的各位领导:感谢大家来我司参加项目工程1X楼机械旋挖灌注成孔桩验收会议,现将基本情况汇报如下:一、参建单位:建设单位:重庆金帛藏房地产开发有限公司监理单位:重庆佳兴建设监理有限公司设计单位:XX省华城建筑设计有限公司地勘单位:重庆南江地质工程勘察设计院施工单位:中兴建设有限公司二、基本概况本工程10X楼为洋房,为地下-1层,地上8层。设计使用年限50年。主楼均为剪力墙结构,车库为框架结构,结构安全等级均为二级,地基基础设计等级乙级,抗震设防烈度均为六度。主要抗震等级为四级,框支框架四级抗震、剪力墙底部加强部位抗震等级为四级。基础形式为机械成孔桩基础。设计基础持力层为中风化泥岩层,天然单轴抗压强度标准值≥8.55mpa,地基承载力特征值≥2.82mpa。三、施工情况金科天壹府项目工程10X楼共计68根桩加车库31根现已完成首桩。我司在开挖之前编制了人工挖孔桩施工方案、根据地勘报告编制了桩基预挖深度表以及桩基自编号图。对进场工人进行了安全技术交底。我司在开挖中及完成后均对桩身垂直度、桩孔底部残渣清理、嵌岩深度、轴线、标高、截面尺寸都做了逐一检查,偏差值均符合规范要求。开挖区域为回填区域,在首桩开挖过程中暂未发现塌孔现象。桩基岩芯在监理旁站下进行取样送检18号桩:检验合格。岩芯取值为:17.52mpa四、质量控制为确保本工程优质快速全面完成,项目部把工程质量列为首要目标,做到目标明确,责任落实,由工程各管理部门层层第1页共2页把关,每项由专人负责落实。推行全面质量管理,控制质量关键点,对工程质量进行预控。为保证施工质量我司建立了质量保证体系,明确分工及质量责任,使每个部位和环节均有专人负责,严格管理。项目部组织施工员及相关人员认真学习与本工程密切相关的技术规范、标准和验收办法,要求各级管理人员熟悉和掌握相关的规范条文、质量标准用于指导施工。五、安全文明施工情况在钻孔桩的施工过程中。我们严格执行了国家和地方有关安全和文明施工的各项规定,并按施工方案的要求进行实施,做到了施工现场整洁、材料堆码有序、各项标志完整,无任何安全事故发生。综上所述,我们根据金科天壹府项目工程1X楼旋挖桩基础成桩过程中的实际情况反应,认为满足设计要求和施工规范要求,各种技术资料和质量保证资料基本齐全,自评合格。特申请予以验收。并进行后续施工。中兴建设有限公司金科天壹府项目部2018年6月15日第2页共2页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

首桩成桩汇报材料

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
