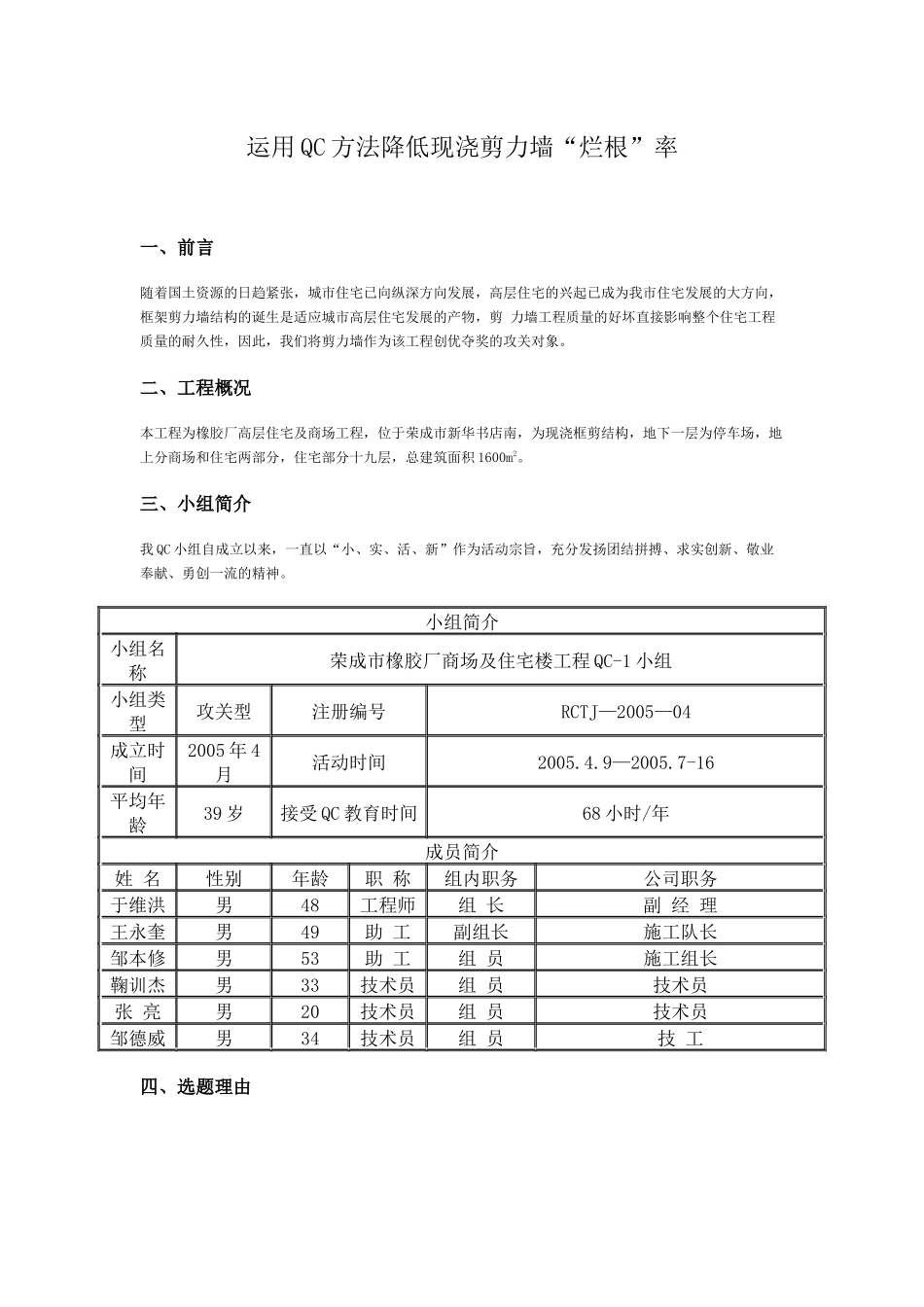

运用QC方法降低现浇剪力墙“烂根”率一、前言随着国土资源的日趋紧张,城市住宅已向纵深方向发展,高层住宅的兴起已成为我市住宅发展的大方向,框架剪力墙结构的诞生是适应城市高层住宅发展的产物,剪力墙工程质量的好坏直接影响整个住宅工程质量的耐久性,因此,我们将剪力墙作为该工程创优夺奖的攻关对象
二、工程概况本工程为橡胶厂高层住宅及商场工程,位于荣成市新华书店南,为现浇框剪结构,地下一层为停车场,地上分商场和住宅两部分,住宅部分十九层,总建筑面积1600m2
三、小组简介我QC小组自成立以来,一直以“小、实、活、新”作为活动宗旨,充分发扬团结拼搏、求实创新、敬业奉献、勇创一流的精神

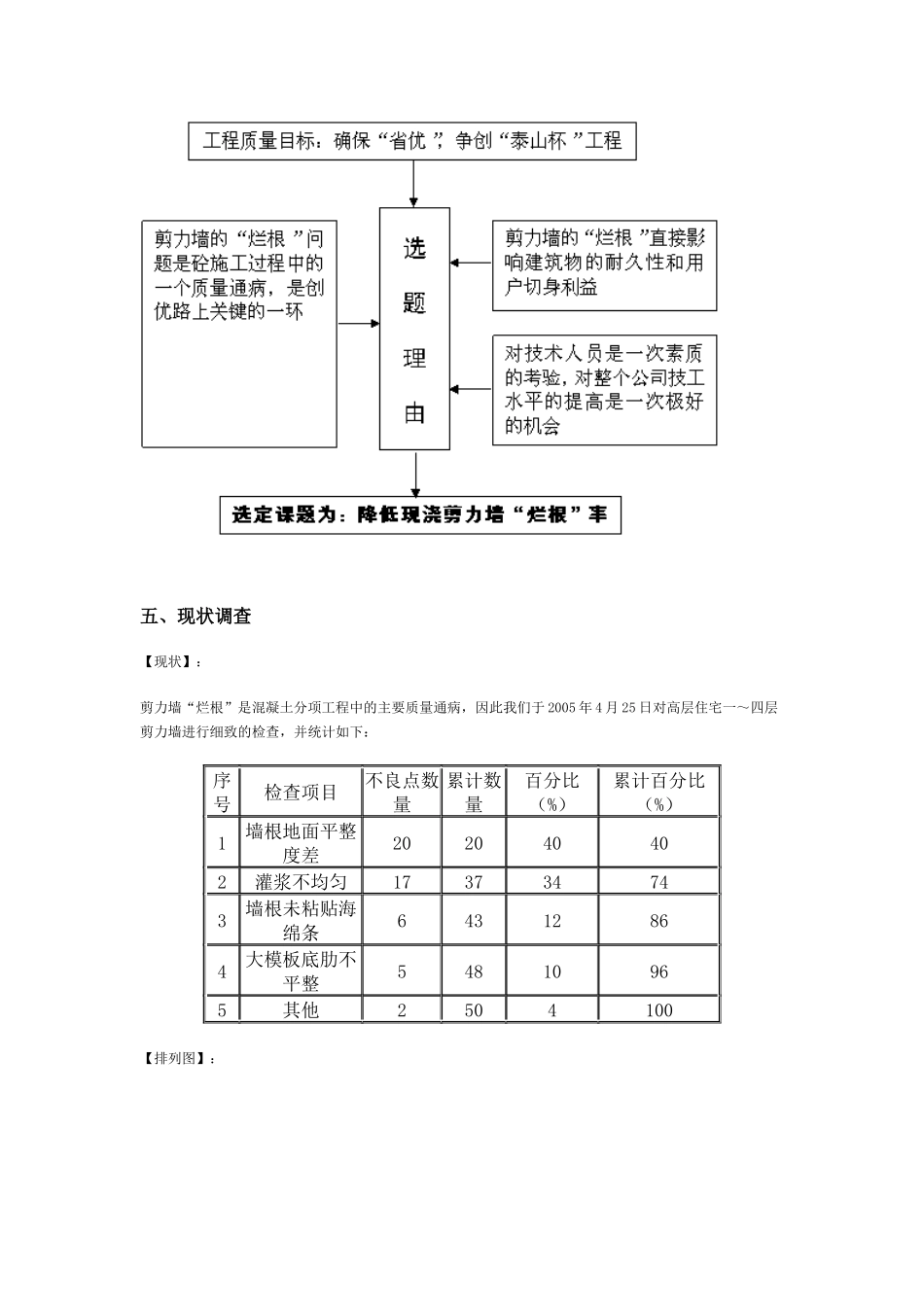

小组简介小组名称荣成市橡胶厂商场及住宅楼工程QC-1小组小组类型攻关型注册编号RCTJ—2005—04成立时间2005年4月活动时间2005
9—2005
7-16平均年龄39岁接受QC教育时间68小时/年成员简介姓名性别年龄职称组内职务公司职务于维洪男48工程师组长副经理王永奎男49助工副组长施工队长邹本修男53助工组员施工组长鞠训杰男33技术员组员技术员张亮男20技术员组员技术员邹德威男34技术员组员技工四、选题理由五、现状调查【现状】:剪力墙“烂根”是混凝土分项工程中的主要质量通病,因此我们于2005年4月25日对高层住宅一~四层剪力墙进行细致的检查,并统计如下:序号检查项目不良点数量累计数量百分比(%)累计百分比(%)1墙根地面平整度差202040402灌浆不均匀173734743墙根未粘贴海绵条64312864大模板底肋不平整54810965其他2504100【排列图】:

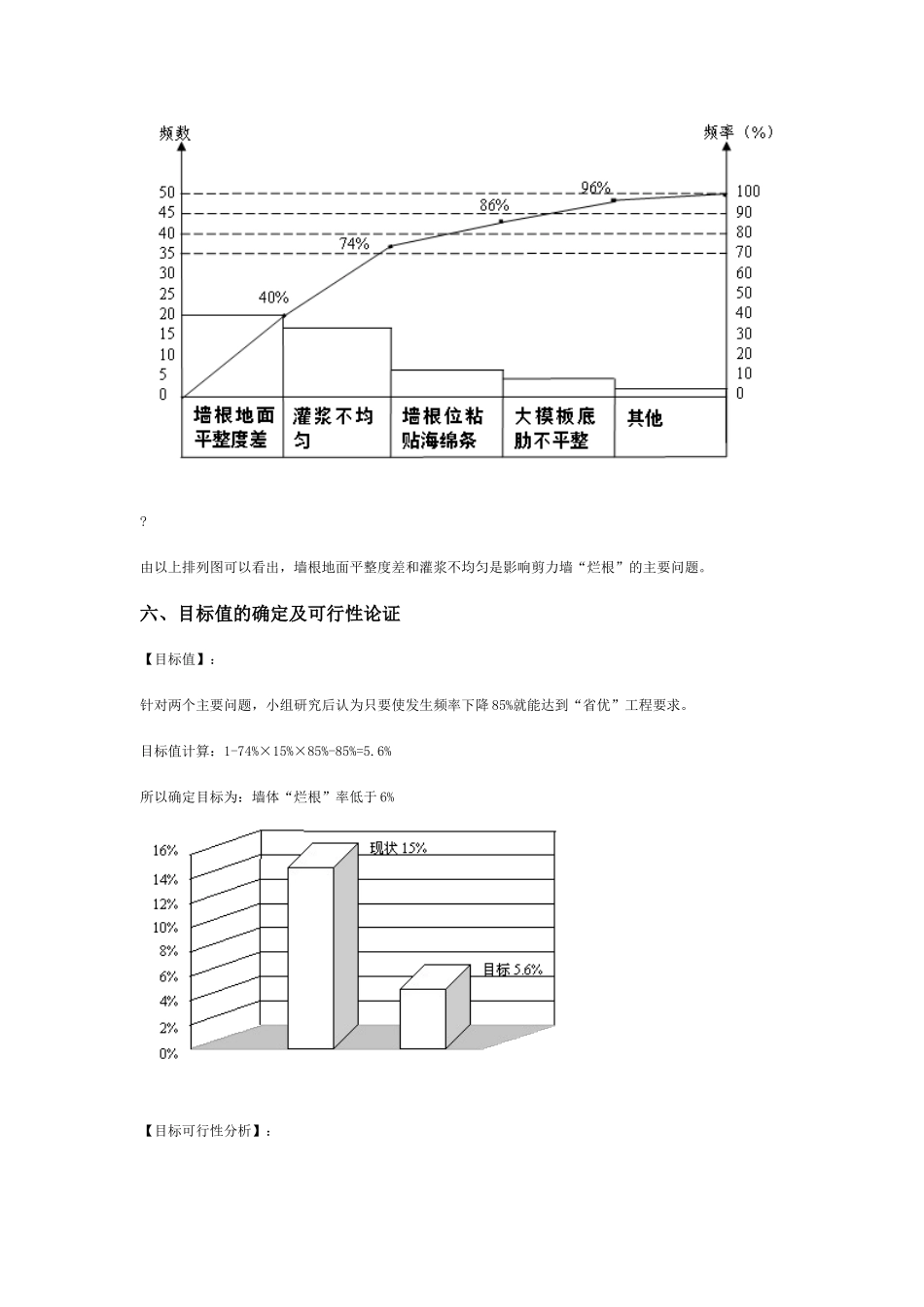

由以上排列图可以看出,墙根地面平整度差和灌浆不均匀是影响剪力墙“烂根”的主要问题
六、目标值的确定及可行性论证【目标值】:针对两个主要问题,小组研究后认为只要使发生频率下降85%就能达到“省优”工程要求
目标值计算:1-7
