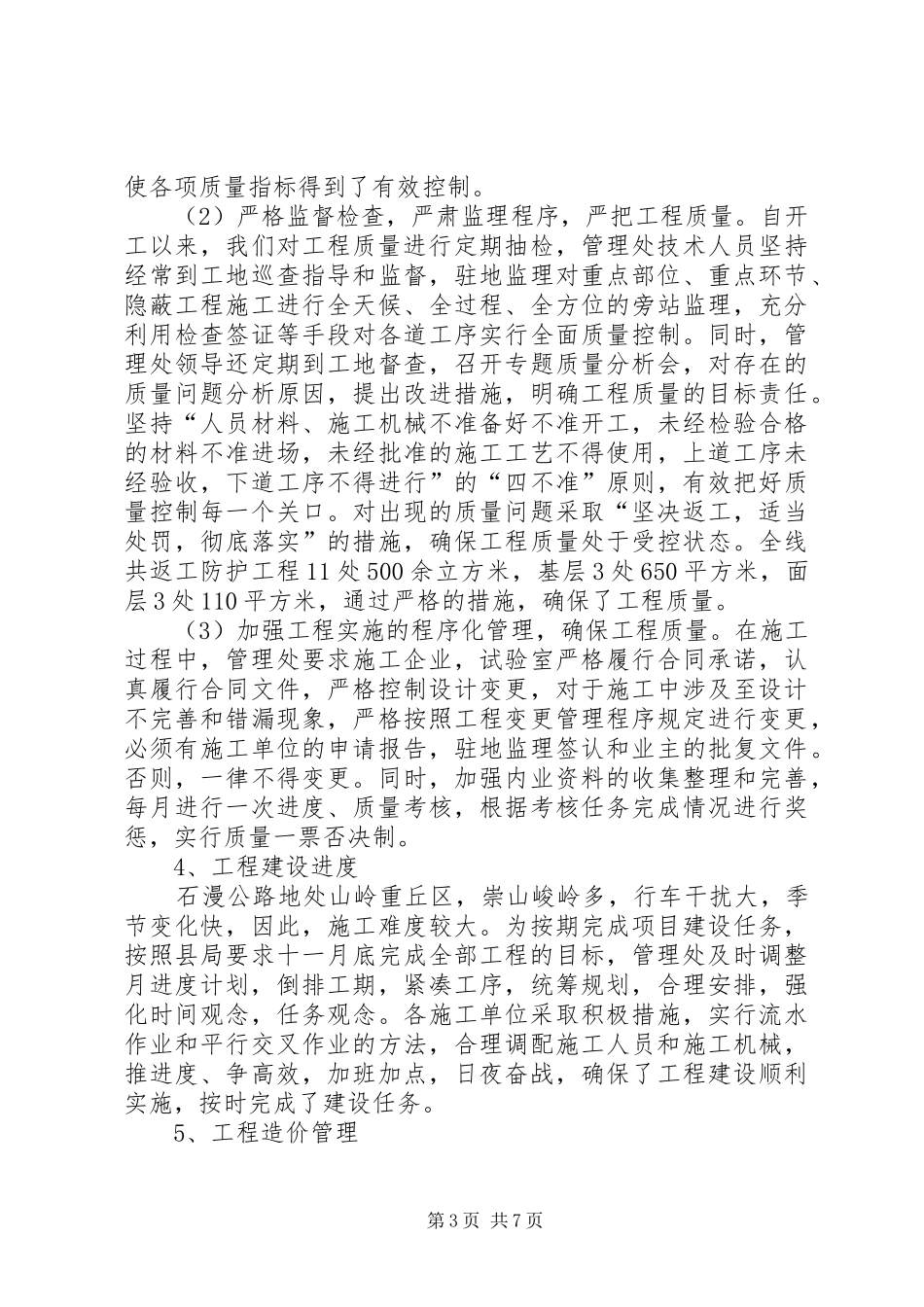

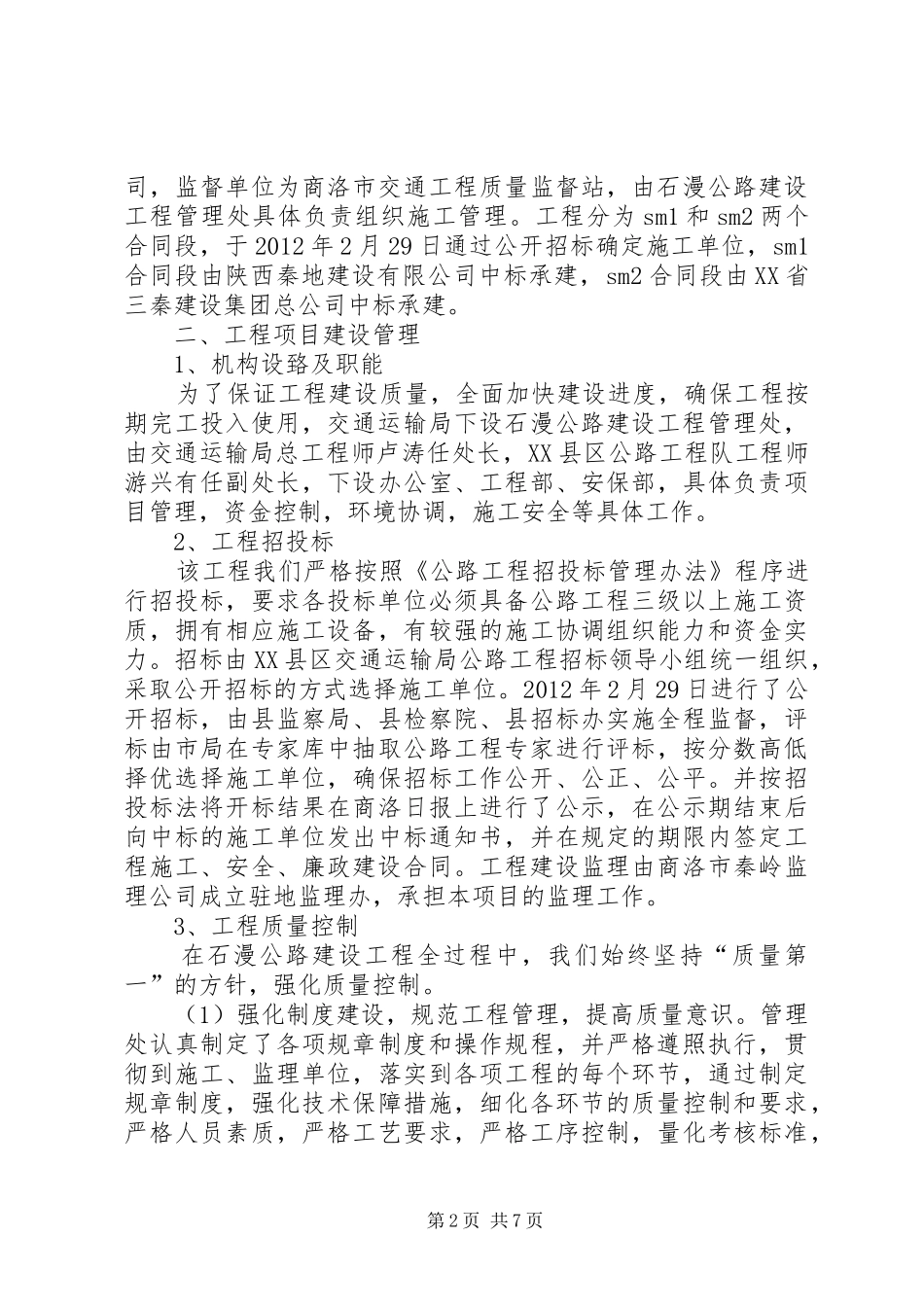

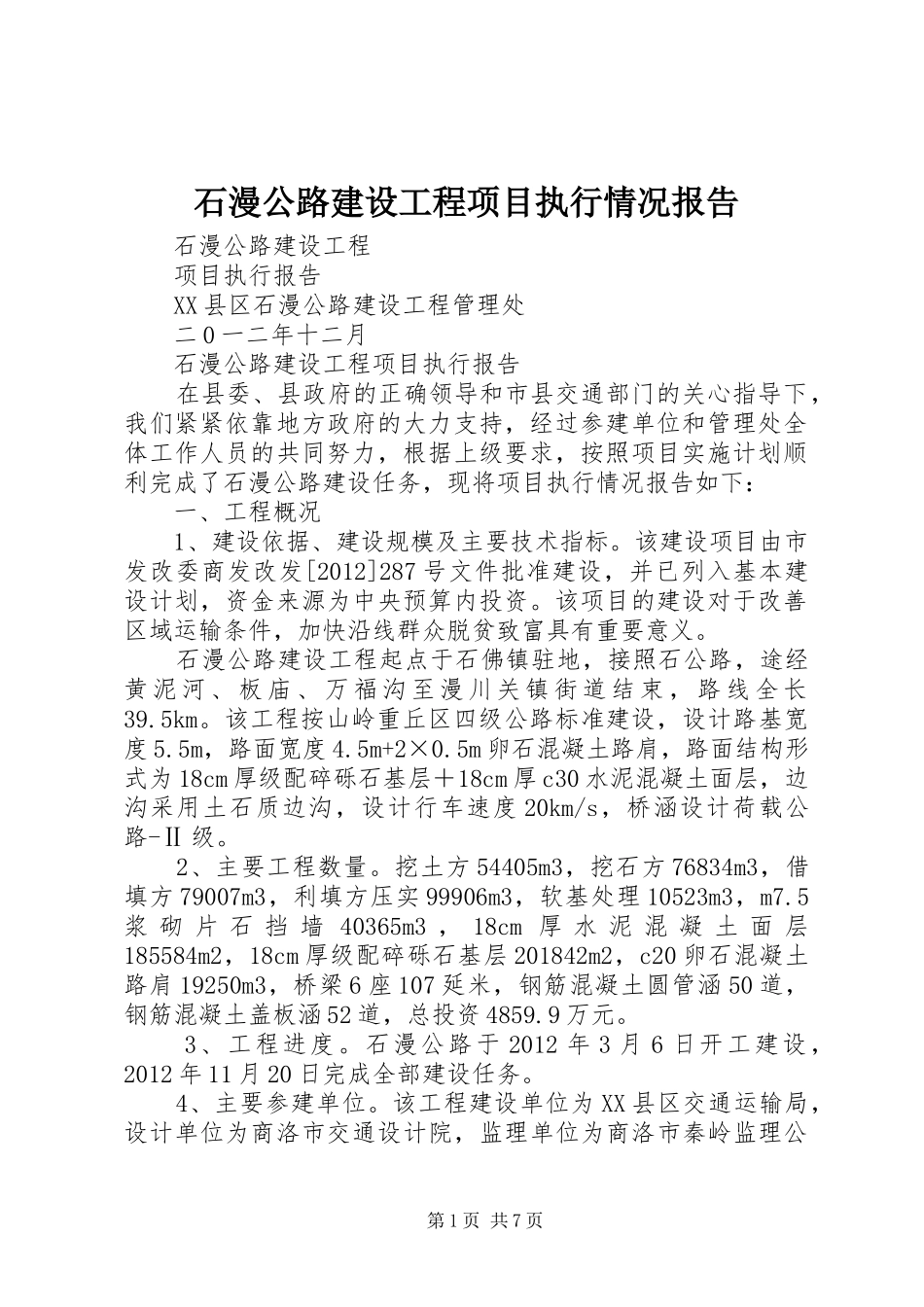

石漫公路建设工程项目执行情况报告石漫公路建设工程项目执行报告XX县区石漫公路建设工程管理处二0一二年十二月石漫公路建设工程项目执行报告在县委、县政府的正确领导和市县交通部门的关心指导下,我们紧紧依靠地方政府的大力支持,经过参建单位和管理处全体工作人员的共同努力,根据上级要求,按照项目实施计划顺利完成了石漫公路建设任务,现将项目执行情况报告如下:一、工程概况1、建设依据、建设规模及主要技术指标。该建设项目由市发改委商发改发[2012]287号文件批准建设,并已列入基本建设计划,资金来源为中央预算内投资。该项目的建设对于改善区域运输条件,加快沿线群众脱贫致富具有重要意义。石漫公路建设工程起点于石佛镇驻地,接照石公路,途经黄泥河、板庙、万福沟至漫川关镇街道结束,路线全长39.5km。该工程按山岭重丘区四级公路标准建设,设计路基宽度5.5m,路面宽度4.5m+2×0.5m卵石混凝土路肩,路面结构形式为18cm厚级配碎砾石基层+18cm厚c30水泥混凝土面层,边沟采用土石质边沟,设计行车速度20km/s,桥涵设计荷载公路-Ⅱ级。2、主要工程数量。挖土方54405m3,挖石方76834m3,借填方79007m3,利填方压实99906m3,软基处理10523m3,m7.5浆砌片石挡墙40365m3,18cm厚水泥混凝土面层185584m2,18cm厚级配碎砾石基层201842m2,c20卵石混凝土路肩19250m3,桥梁6座107延米,钢筋混凝土圆管涵50道,钢筋混凝土盖板涵52道,总投资4859.9万元。3、工程进度。石漫公路于2012年3月6日开工建设,2012年11月20日完成全部建设任务。4、主要参建单位。该工程建设单位为XX县区交通运输局,设计单位为商洛市交通设计院,监理单位为商洛市秦岭监理公第1页共7页司,监督单位为商洛市交通工程质量监督站,由石漫公路建设工程管理处具体负责组织施工管理。工程分为sm1和sm2两个合同段,于2012年2月29日通过公开招标确定施工单位,sm1合同段由陕西秦地建设有限公司中标承建,sm2合同段由XX省三秦建设集团总公司中标承建。二、工程项目建设管理1、机构设臵及职能为了保证工程建设质量,全面加快建设进度,确保工程按期完工投入使用,交通运输局下设石漫公路建设工程管理处,由交通运输局总工程师卢涛任处长,XX县区公路工程队工程师游兴有任副处长,下设办公室、工程部、安保部,具体负责项目管理,资金控制,环境协调,施工安全等具体工作。2、工程招投标该工程我们严格按照《公路工程招投标管理办法》程序进行招投标,要求各投标单位必须具备公路工程三级以上施工资质,拥有相应施工设备,有较强的施工协调组织能力和资金实力。招标由XX县区交通运输局公路工程招标领导小组统一组织,采取公开招标的方式选择施工单位。2012年2月29日进行了公开招标,由县监察局、县检察院、县招标办实施全程监督,评标由市局在专家库中抽取公路工程专家进行评标,按分数高低择优选择施工单位,确保招标工作公开、公正、公平。并按招投标法将开标结果在商洛日报上进行了公示,在公示期结束后向中标的施工单位发出中标通知书,并在规定的期限内签定工程施工、安全、廉政建设合同。工程建设监理由商洛市秦岭监理公司成立驻地监理办,承担本项目的监理工作。3、工程质量控制在石漫公路建设工程全过程中,我们始终坚持“质量第一”的方针,强化质量控制。(1)强化制度建设,规范工程管理,提高质量意识。管理处认真制定了各项规章制度和操作规程,并严格遵照执行,贯彻到施工、监理单位,落实到各项工程的每个环节,通过制定规章制度,强化技术保障措施,细化各环节的质量控制和要求,严格人员素质,严格工艺要求,严格工序控制,量化考核标准,第2页共7页使各项质量指标得到了有效控制。(2)严格监督检查,严肃监理程序,严把工程质量。自开工以来,我们对工程质量进行定期抽检,管理处技术人员坚持经常到工地巡查指导和监督,驻地监理对重点部位、重点环节、隐蔽工程施工进行全天候、全过程、全方位的旁站监理,充分利用检查签证等手段对各道工序实行全面质量控制。同时,管理处领导还定期到工地督查,召开专题质量分析会,对存在的质量问题分析原因,提出改进措施,明确工程质量的目标责任。坚持“...
