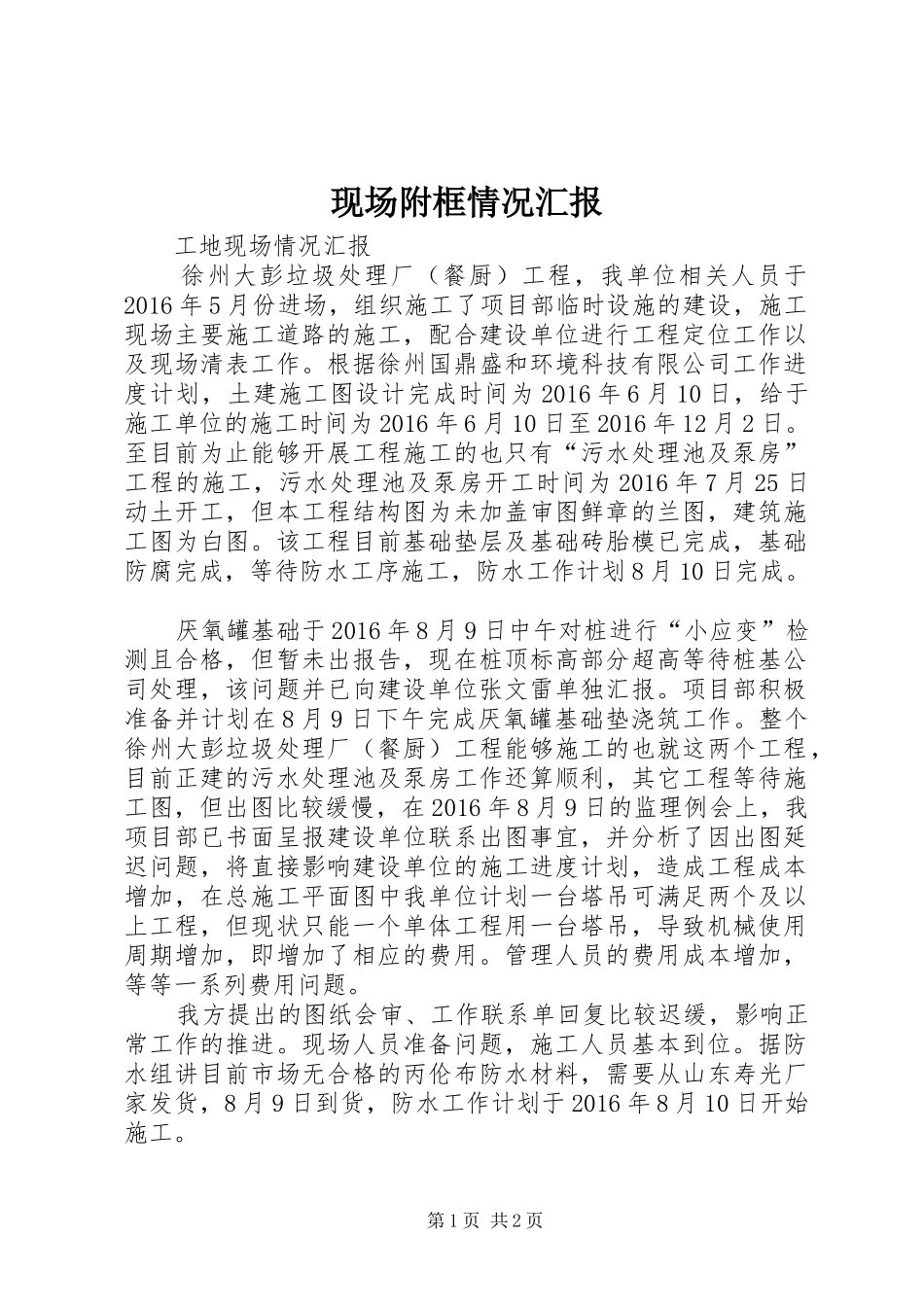

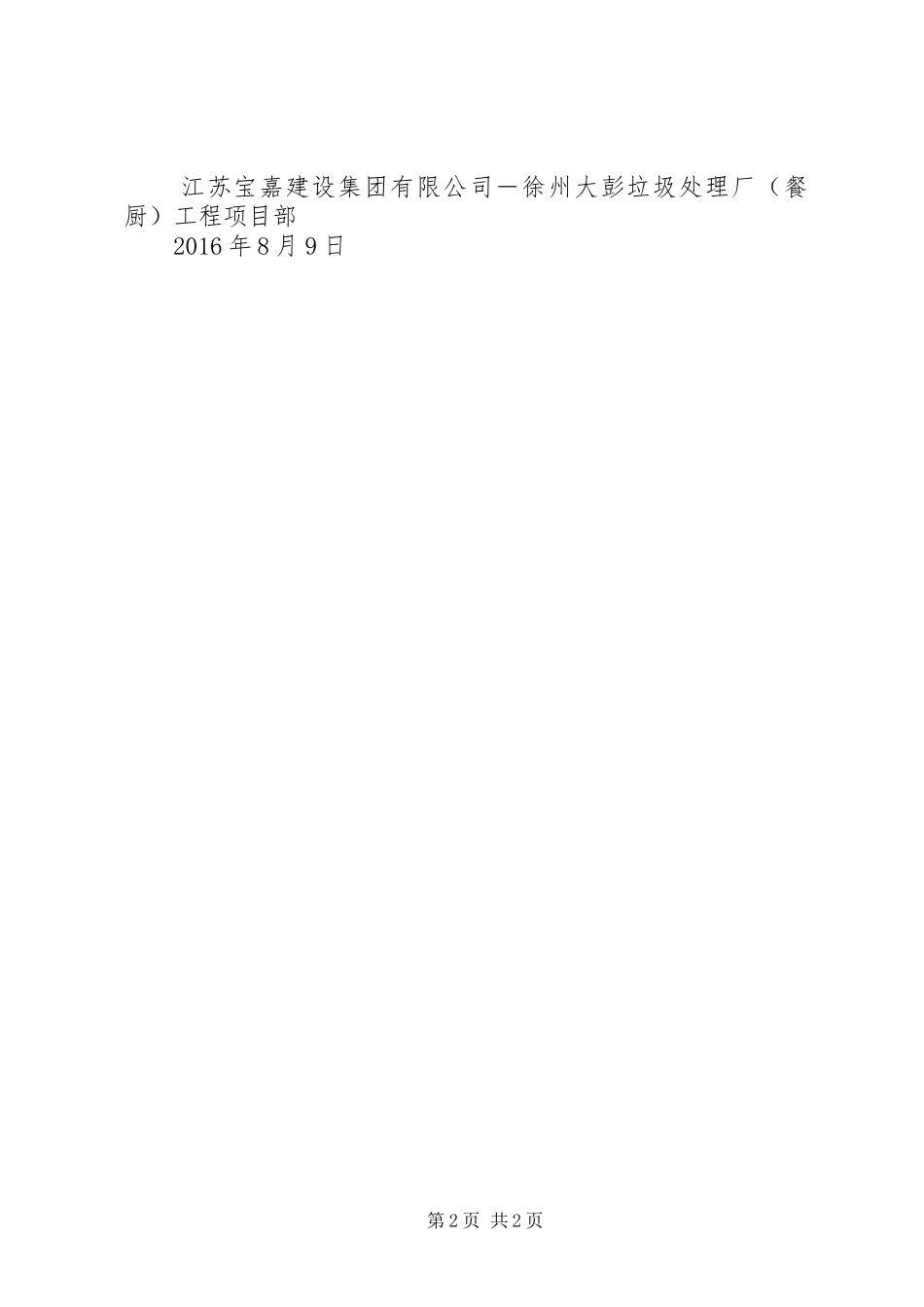

现场附框情况汇报工地现场情况汇报徐州大彭垃圾处理厂(餐厨)工程,我单位相关人员于2016年5月份进场,组织施工了项目部临时设施的建设,施工现场主要施工道路的施工,配合建设单位进行工程定位工作以及现场清表工作。根据徐州国鼎盛和环境科技有限公司工作进度计划,土建施工图设计完成时间为2016年6月10日,给于施工单位的施工时间为2016年6月10日至2016年12月2日。至目前为止能够开展工程施工的也只有“污水处理池及泵房”工程的施工,污水处理池及泵房开工时间为2016年7月25日动土开工,但本工程结构图为未加盖审图鲜章的兰图,建筑施工图为白图。该工程目前基础垫层及基础砖胎模已完成,基础防腐完成,等待防水工序施工,防水工作计划8月10日完成。厌氧罐基础于2016年8月9日中午对桩进行“小应变”检测且合格,但暂未出报告,现在桩顶标高部分超高等待桩基公司处理,该问题并已向建设单位张文雷单独汇报。项目部积极准备并计划在8月9日下午完成厌氧罐基础垫浇筑工作。整个徐州大彭垃圾处理厂(餐厨)工程能够施工的也就这两个工程,目前正建的污水处理池及泵房工作还算顺利,其它工程等待施工图,但出图比较缓慢,在2016年8月9日的监理例会上,我项目部已书面呈报建设单位联系出图事宜,并分析了因出图延迟问题,将直接影响建设单位的施工进度计划,造成工程成本增加,在总施工平面图中我单位计划一台塔吊可满足两个及以上工程,但现状只能一个单体工程用一台塔吊,导致机械使用周期增加,即增加了相应的费用。管理人员的费用成本增加,等等一系列费用问题。我方提出的图纸会审、工作联系单回复比较迟缓,影响正常工作的推进。现场人员准备问题,施工人员基本到位。据防水组讲目前市场无合格的丙伦布防水材料,需要从山东寿光厂家发货,8月9日到货,防水工作计划于2016年8月10日开始施工。第1页共2页江苏宝嘉建设集团有限公司-徐州大彭垃圾处理厂(餐厨)工程项目部2016年8月9日第2页共2页

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

现场附框情况汇报

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
