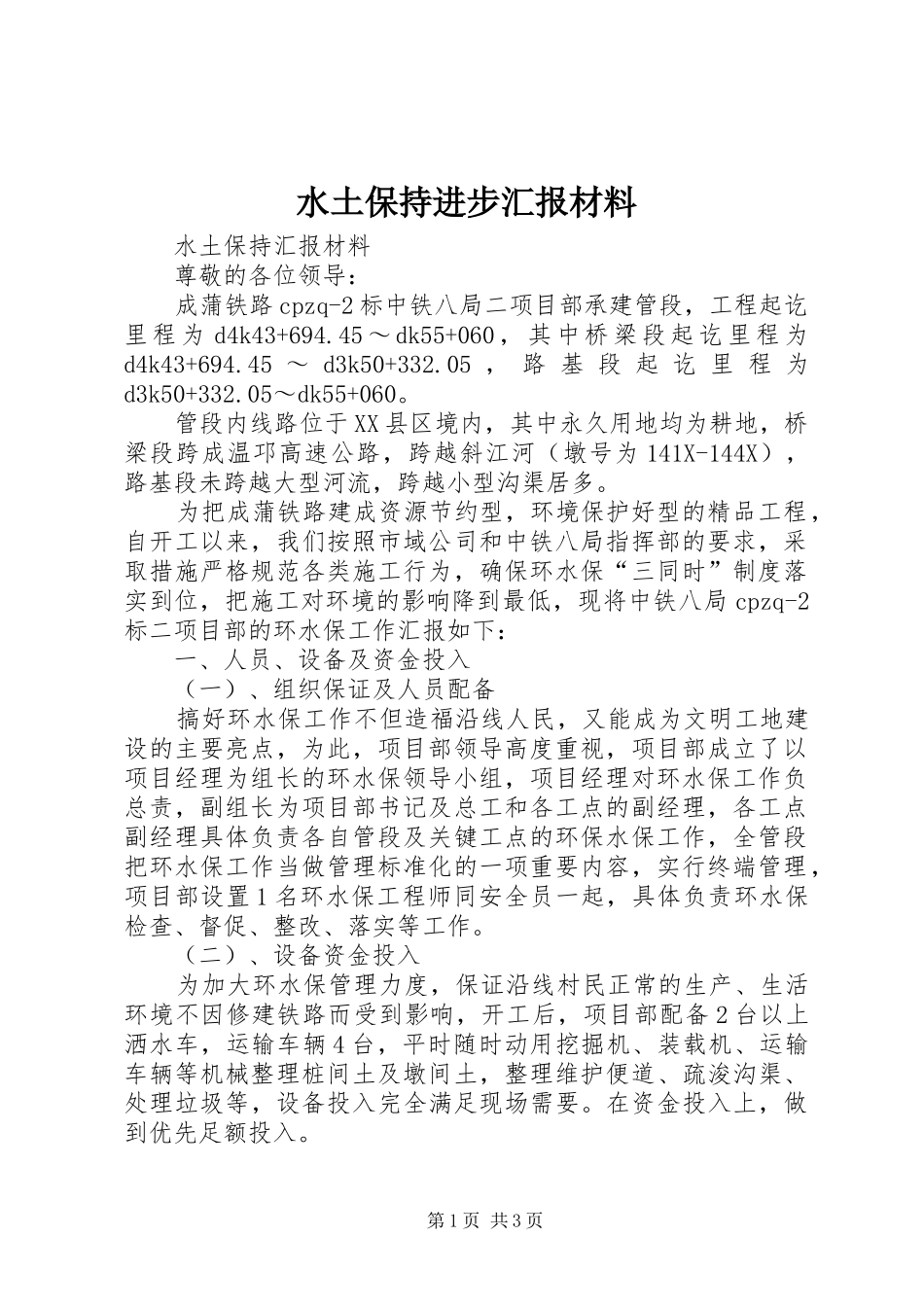

水土保持进步汇报材料水土保持汇报材料尊敬的各位领导:成蒲铁路cpzq-2标中铁八局二项目部承建管段,工程起讫里程为d4k43+694
45~dk55+060,其中桥梁段起讫里程为d4k43+694
45~d3k50+332
05,路基段起讫里程为d3k50+332
05~dk55+060
管段内线路位于XX县区境内,其中永久用地均为耕地,桥梁段跨成温邛高速公路,跨越斜江河(墩号为141X-144X),路基段未跨越大型河流,跨越小型沟渠居多
为把成蒲铁路建成资源节约型,环境保护好型的精品工程,自开工以来,我们按照市域公司和中铁八局指挥部的要求,采取措施严格规范各类施工行为,确保环水保“三同时”制度落实到位,把施工对环境的影响降到最低,现将中铁八局cpzq-2标二项目部的环水保工作汇报如下:一、人员、设备及资金投入(一)、组织保证及人员配备搞好环水保工作不但造福沿线人民,又能成为文明工地建设的主要亮点,为此,项目部领导高度重视,项目部成立了以项目经理为组长的环水保领导小组,项目经理对环水保工作负总责,副组长为项目部书记及总工和各工点的副经理,各工点副经理具体负责各自管段及关键工点的环保水保工作,全管段把环水保工作当做管理标准化的一项重要内容,实行终端管理,项目部设置1名环水保工程师同安全员一起,具体负责环水保检查、督促、整改、落实等工作
(二)、设备资金投入为加大环水保管理力度,保证沿线村民正常的生产、生活环境不因修建铁路而受到影响,开工后,项目部配备2台以上洒水车,运输车辆4台,平时随时动用挖掘机、装载机、运输车辆等机械整理桩间土及墩间土,整理维护便道、疏浚沟渠、处理垃圾等,设备投入完全满足现场需要
在资金投入上,做到优先足额投入

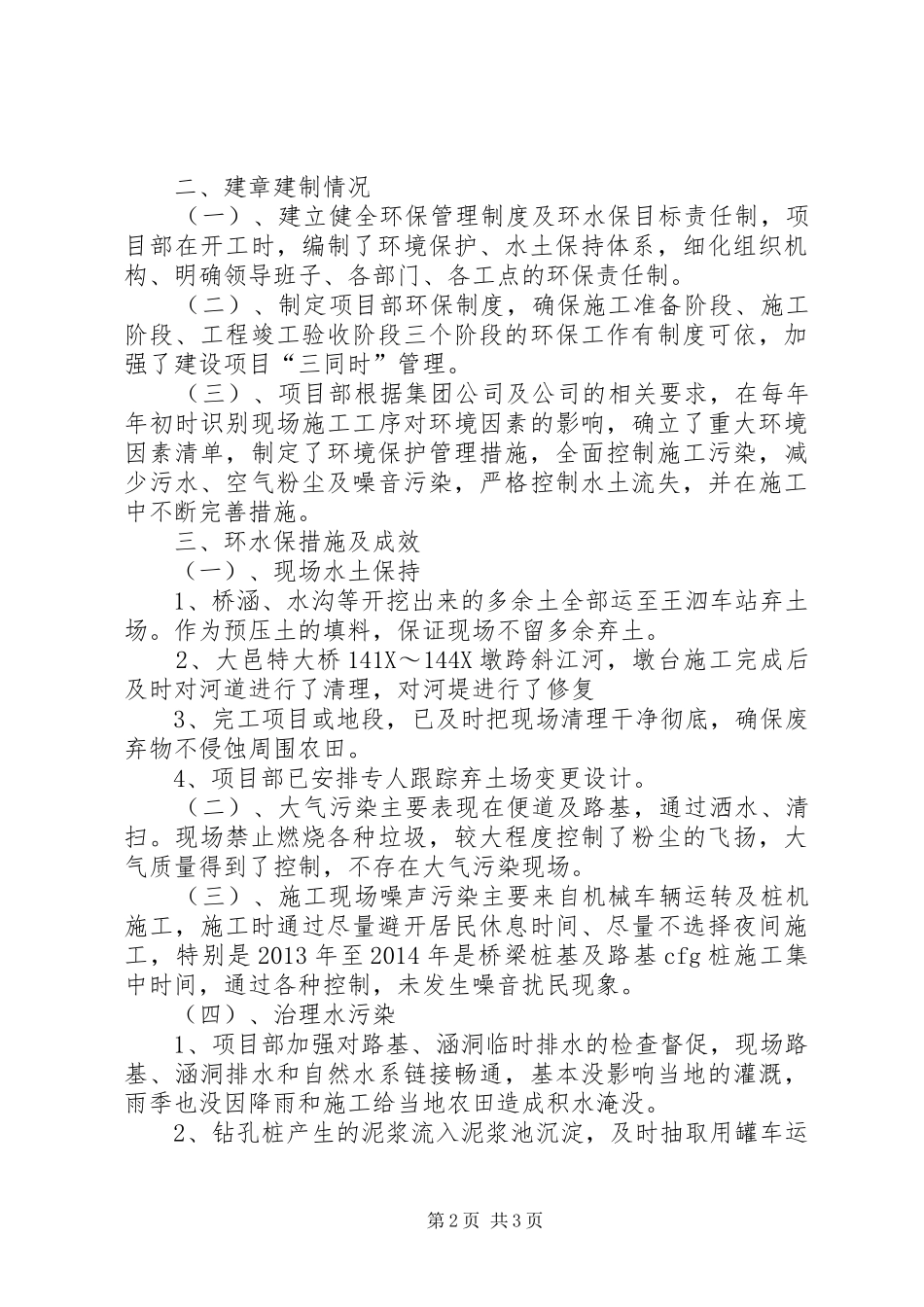

第1页共3页二、建章建制情况(一)、建立健全环保管理制度及环水保目标责任制,项目部在开工时,编制了环境保护、水土保持体系,细化组织机构、明确领导班
