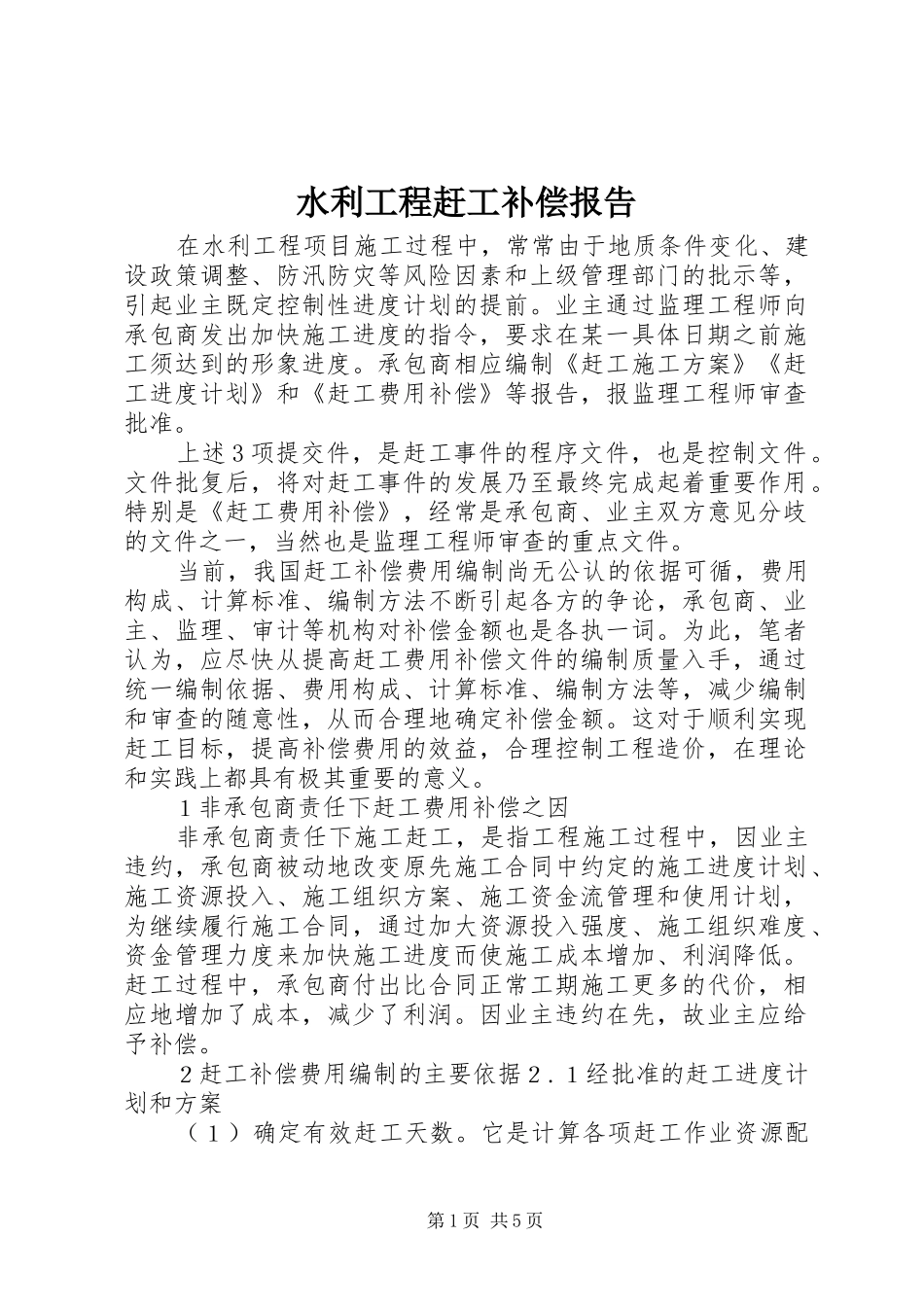

水利工程赶工补偿报告在水利工程项目施工过程中,常常由于地质条件变化、建设政策调整、防汛防灾等风险因素和上级管理部门的批示等,引起业主既定控制性进度计划的提前
业主通过监理工程师向承包商发出加快施工进度的指令,要求在某一具体日期之前施工须达到的形象进度
承包商相应编制《赶工施工方案》《赶工进度计划》和《赶工费用补偿》等报告,报监理工程师审查批准
上述3项提交件,是赶工事件的程序文件,也是控制文件
文件批复后,将对赶工事件的发展乃至最终完成起着重要作用
特别是《赶工费用补偿》,经常是承包商、业主双方意见分歧的文件之一,当然也是监理工程师审查的重点文件
当前,我国赶工补偿费用编制尚无公认的依据可循,费用构成、计算标准、编制方法不断引起各方的争论,承包商、业主、监理、审计等机构对补偿金额也是各执一词
为此,笔者认为,应尽快从提高赶工费用补偿文件的编制质量入手,通过统一编制依据、费用构成、计算标准、编制方法等,减少编制和审查的随意性,从而合理地确定补偿金额
这对于顺利实现赶工目标,提高补偿费用的效益,合理控制工程造价,在理论和实践上都具有极其重要的意义
1非承包商责任下赶工费用补偿之因非承包商责任下施工赶工,是指工程施工过程中,因业主违约,承包商被动地改变原先施工合同中约定的施工进度计划、施工资源投入、施工组织方案、施工资金流管理和使用计划,为继续履行施工合同,通过加大资源投入强度、施工组织难度、资金管理力度来加快施工进度而使施工成本增加、利润降低
赶工过程中,承包商付出比合同正常工期施工更多的代价,相应地增加了成本,减少了利润
因业主违约在先,故业主应给予补偿

2赶工补偿费用编制的主要依据2
1经批准的赶工进度计划和方案(1)确定有效赶工天数
它是计算各项赶工作业资源配第1页共5页置强度的先决条件
赶工期间存在诸多可预见和不可预见的影响因素,有效赶工天数往往小于业主给定的日历赶工天
