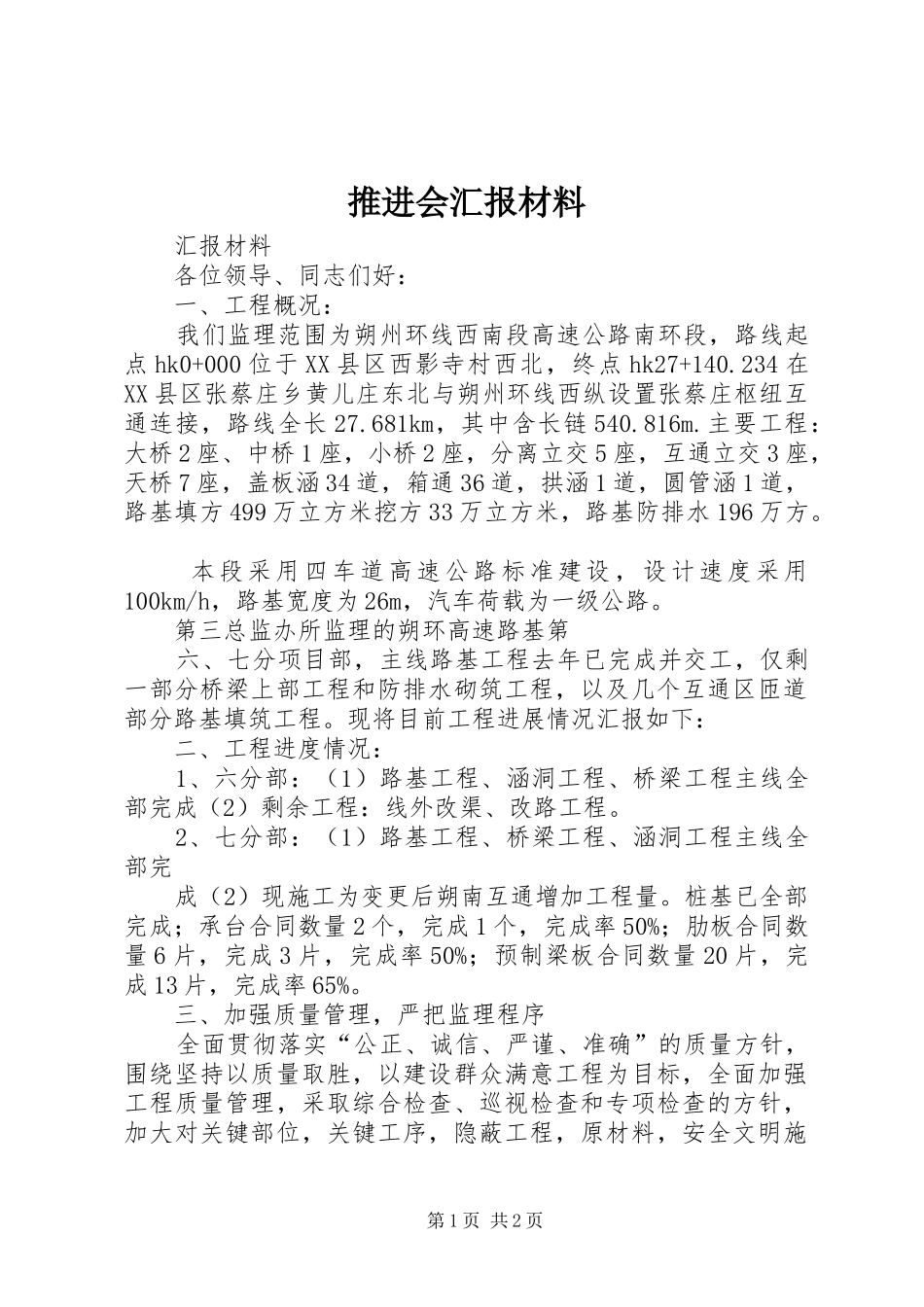

推进会汇报材料汇报材料各位领导、同志们好:一、工程概况:我们监理范围为朔州环线西南段高速公路南环段,路线起点hk0+000位于XX县区西影寺村西北,终点hk27+140
234在XX县区张蔡庄乡黄儿庄东北与朔州环线西纵设置张蔡庄枢纽互通连接,路线全长27
681km,其中含长链540
主要工程:大桥2座、中桥1座,小桥2座,分离立交5座,互通立交3座,天桥7座,盖板涵34道,箱通36道,拱涵1道,圆管涵1道,路基填方499万立方米挖方33万立方米,路基防排水196万方
本段采用四车道高速公路标准建设,设计速度采用100km/h,路基宽度为26m,汽车荷载为一级公路
第三总监办所监理的朔环高速路基第六、七分项目部,主线路基工程去年已完成并交工,仅剩一部分桥梁上部工程和防排水砌筑工程,以及几个互通区匝道部分路基填筑工程
现将目前工程进展情况汇报如下:二、工程进度情况:1、六分部:(1)路基工程、涵洞工程、桥梁工程主线全部完成(2)剩余工程:线外改渠、改路工程
2、七分部:(1)路基工程、桥梁工程、涵洞工程主线全部完成(2)现施工为变更后朔南互通增加工程量
桩基已全部完成;承台合同数量2个,完成1个,完成率50%;肋板合同数量6片,完成3片,完成率50%;预制梁板合同数量20片,完成13片,完成率65%

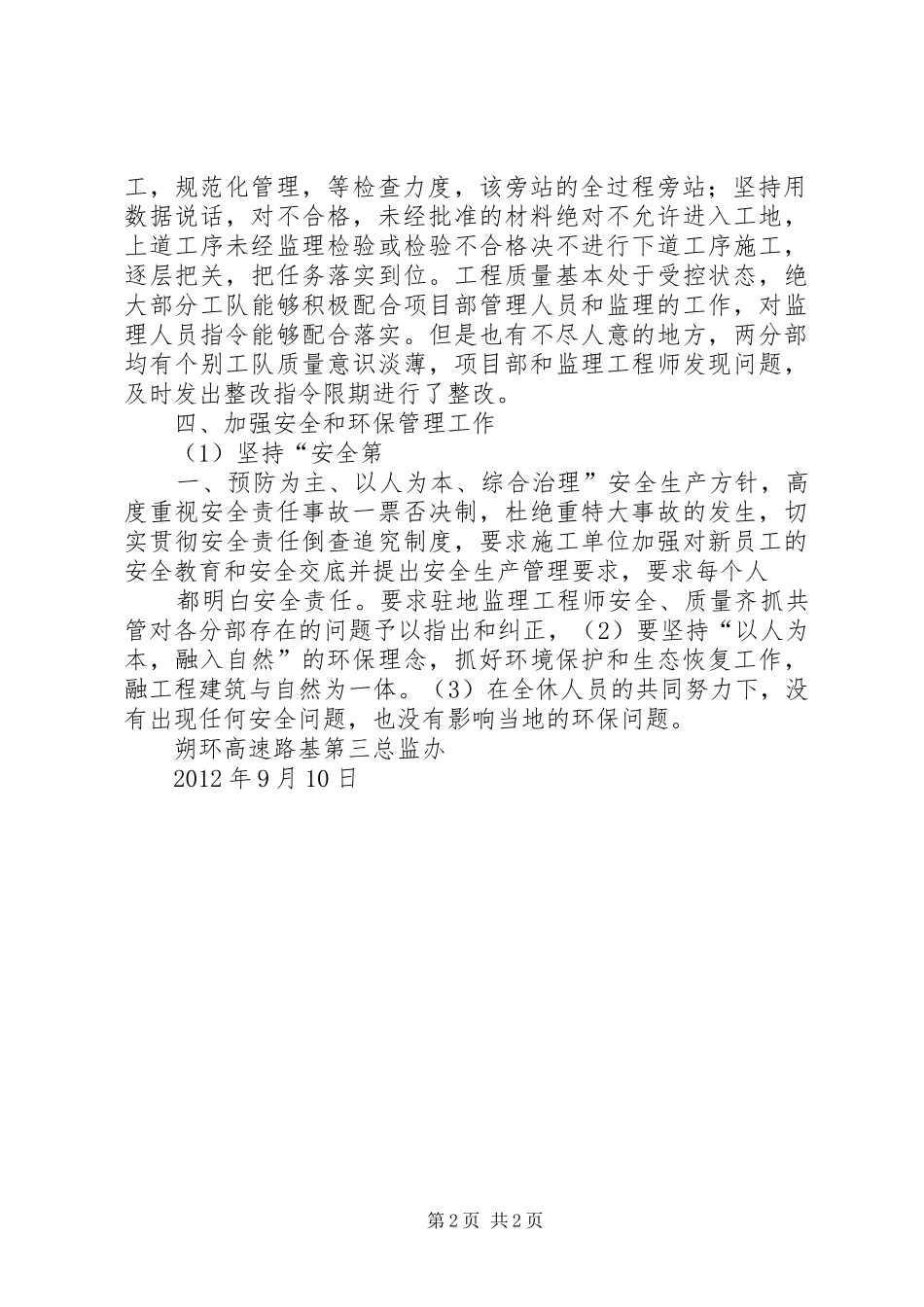

三、加强质量管理,严把监理程序全面贯彻落实“公正、诚信、严谨、准确”的质量方针,围绕坚持以质量取胜,以建设群众满意工程为目标,全面加强工程质量管理,采取综合检查、巡视检查和专项检查的方针,加大对关键部位,关键工序,隐蔽工程,原材料,安全文明施第1页共2页工,规范化管理,等检查力度,该旁站的全过程旁站;坚持用数据说话,对不合格,未经批准的材料绝对不允许进入工地,上道工序未经监理检验或检验不合格决不进行下道工序施工,逐层把关,把任务落实到位
工程质量基本处于受控状态,绝大部
