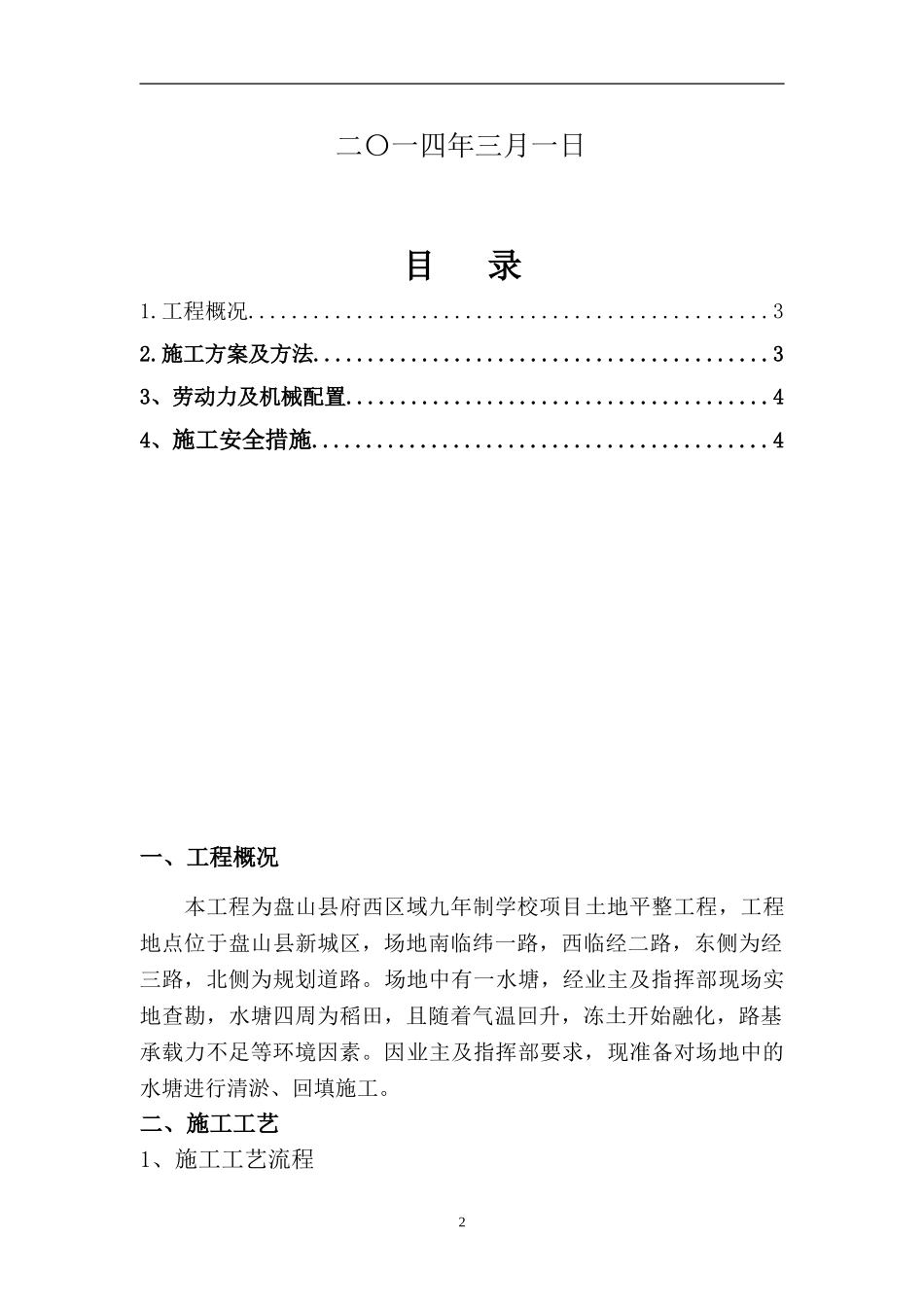

1泛华建设集团有限公司项目场地水塘清淤、回填施工方案曙光九年一贯制学校建设项目场地水塘清淤、回填施工方案编制人:戴加林审核人:王建审批人:陈玉喜泛华建设集团有限公司2二〇一四年三月一日目录1
施工方案及方法
33、劳动力及机械配置
44、施工安全措施
4一、工程概况本工程为盘山县府西区域九年制学校项目土地平整工程,工程地点位于盘山县新城区,场地南临纬一路,西临经二路,东侧为经三路,北侧为规划道路
场地中有一水塘,经业主及指挥部现场实地查勘,水塘四周为稻田,且随着气温回升,冻土开始融化,路基承载力不足等环境因素
因业主及指挥部要求,现准备对场地中的水塘进行清淤、回填施工

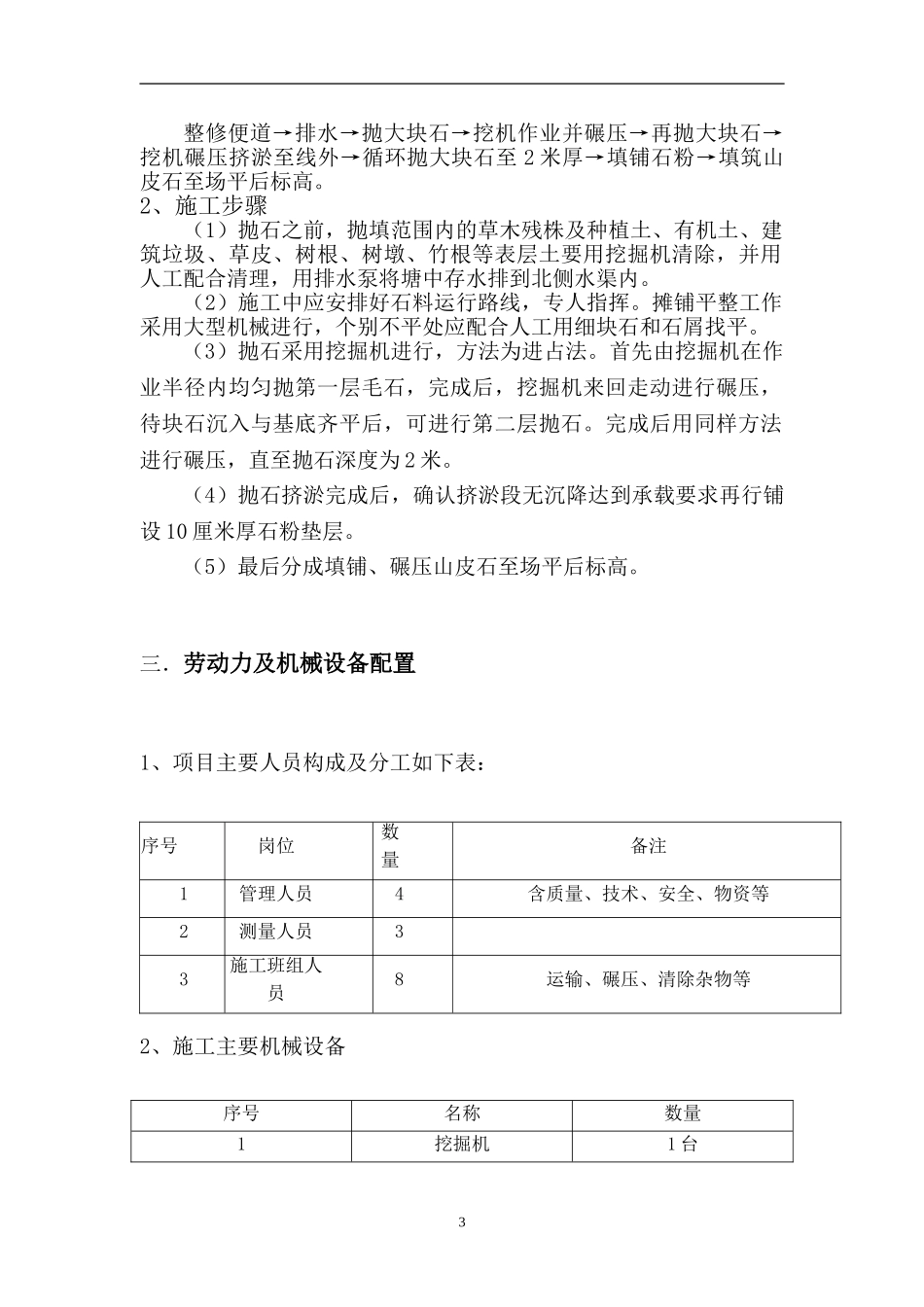

二、施工工艺1、施工工艺流程3整修便道→排水→抛大块石→挖机作业并碾压→再抛大块石→挖机碾压挤淤至线外→循环抛大块石至2米厚→填铺石粉→填筑山皮石至场平后标高
2、施工步骤(1)抛石之前,抛填范围内的草木残株及种植土、有机土、建筑垃圾、草皮、树根、树墩、竹根等表层土要用挖掘机清除,并用人工配合清理,用排水泵将塘中存水排到北侧水渠内
(2)施工中应安排好石料运行路线,专人指挥
摊铺平整工作采用大型机械进行,个别不平处应配合人工用细块石和石屑找平
(3)抛石采用挖掘机进行,方法为进占法
首先由挖掘机在作业半径内均匀抛第一层毛石,完成后,挖掘机来回走动进行碾压,待块石沉入与基底齐平后,可进行第二层抛石
完成后用同样方法进行碾压,直至抛石深度为2米
