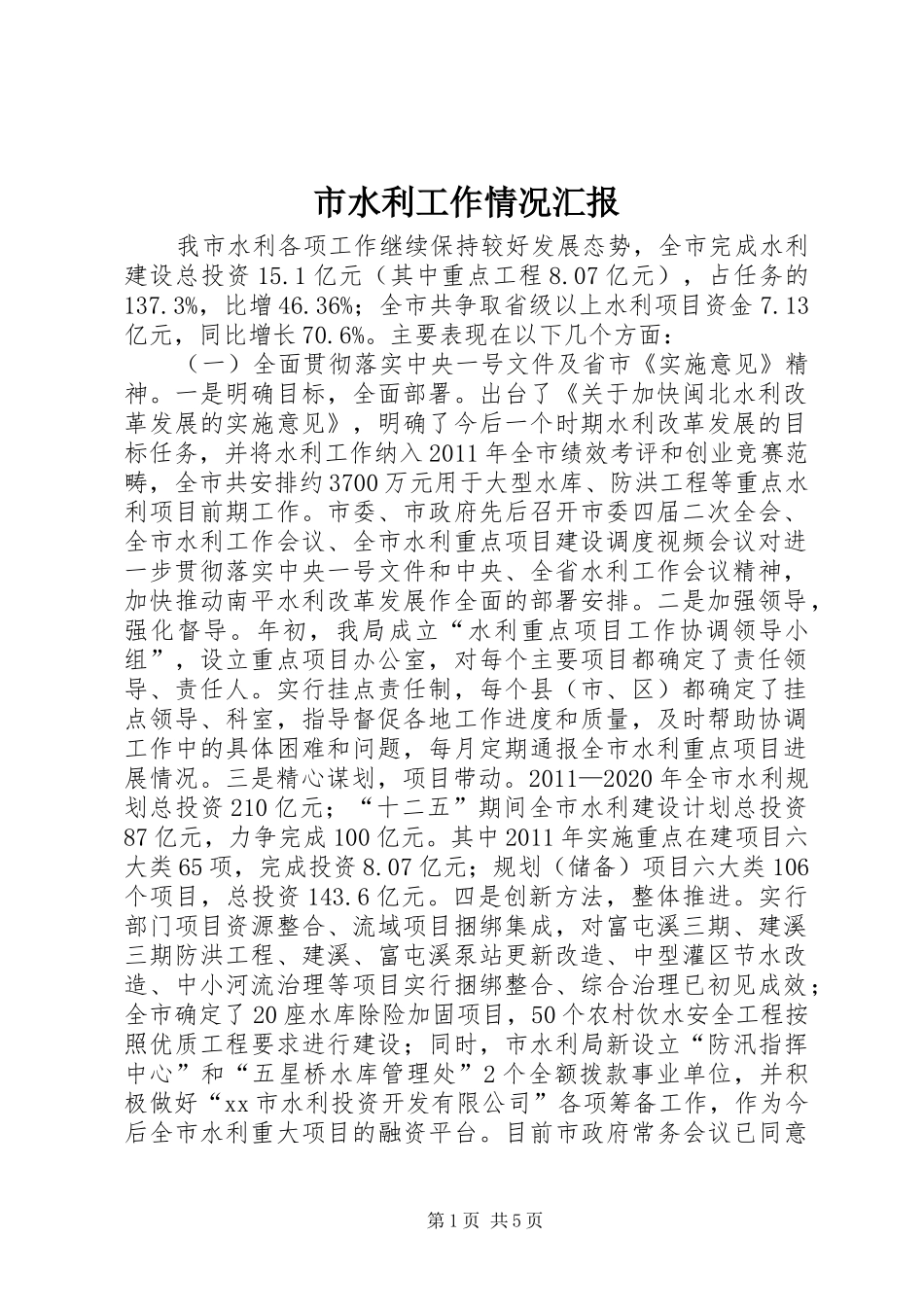

市水利工作情况汇报我市水利各项工作继续保持较好发展态势,全市完成水利建设总投资15
1亿元(其中重点工程8
07亿元),占任务的137
3%,比增46
36%;全市共争取省级以上水利项目资金7
13亿元,同比增长70
主要表现在以下几个方面:(一)全面贯彻落实中央一号文件及省市《实施意见》精神
一是明确目标,全面部署
出台了《关于加快闽北水利改革发展的实施意见》,明确了今后一个时期水利改革发展的目标任务,并将水利工作纳入2011年全市绩效考评和创业竞赛范畴,全市共安排约3700万元用于大型水库、防洪工程等重点水利项目前期工作
市委、市政府先后召开市委四届二次全会、全市水利工作会议、全市水利重点项目建设调度视频会议对进一步贯彻落实中央一号文件和中央、全省水利工作会议精神,加快推动南平水利改革发展作全面的部署安排
二是加强领导,强化督导
年初,我局成立“水利重点项目工作协调领导小组”,设立重点项目办公室,对每个主要项目都确定了责任领导、责任人
实行挂点责任制,每个县(市、区)都确定了挂点领导、科室,指导督促各地工作进度和质量,及时帮助协调工作中的具体困难和问题,每月定期通报全市水利重点项目进展情况
三是精心谋划,项目带动
2011—2020年全市水利规划总投资210亿元;“十二五”期间全市水利建设计划总投资87亿元,力争完成100亿元
其中2011年实施重点在建项目六大类65项,完成投资8
07亿元;规划(储备)项目六大类106个项目,总投资143
四是创新方法,整体推进
实行部门项目资源整合、流域项目捆绑集成,对富屯溪三期、建溪三期防洪工程、建溪、富屯溪泵站更新改造、中型灌区节水改造、中小河流治理等项目实行捆绑整合、综合治理已初见成效;全市确定了20座水库除险加固项目,50个农村饮水安全工程按照优质工程要求进行建设;同时,市水利局新设立“防汛指挥中心”和“五星桥
