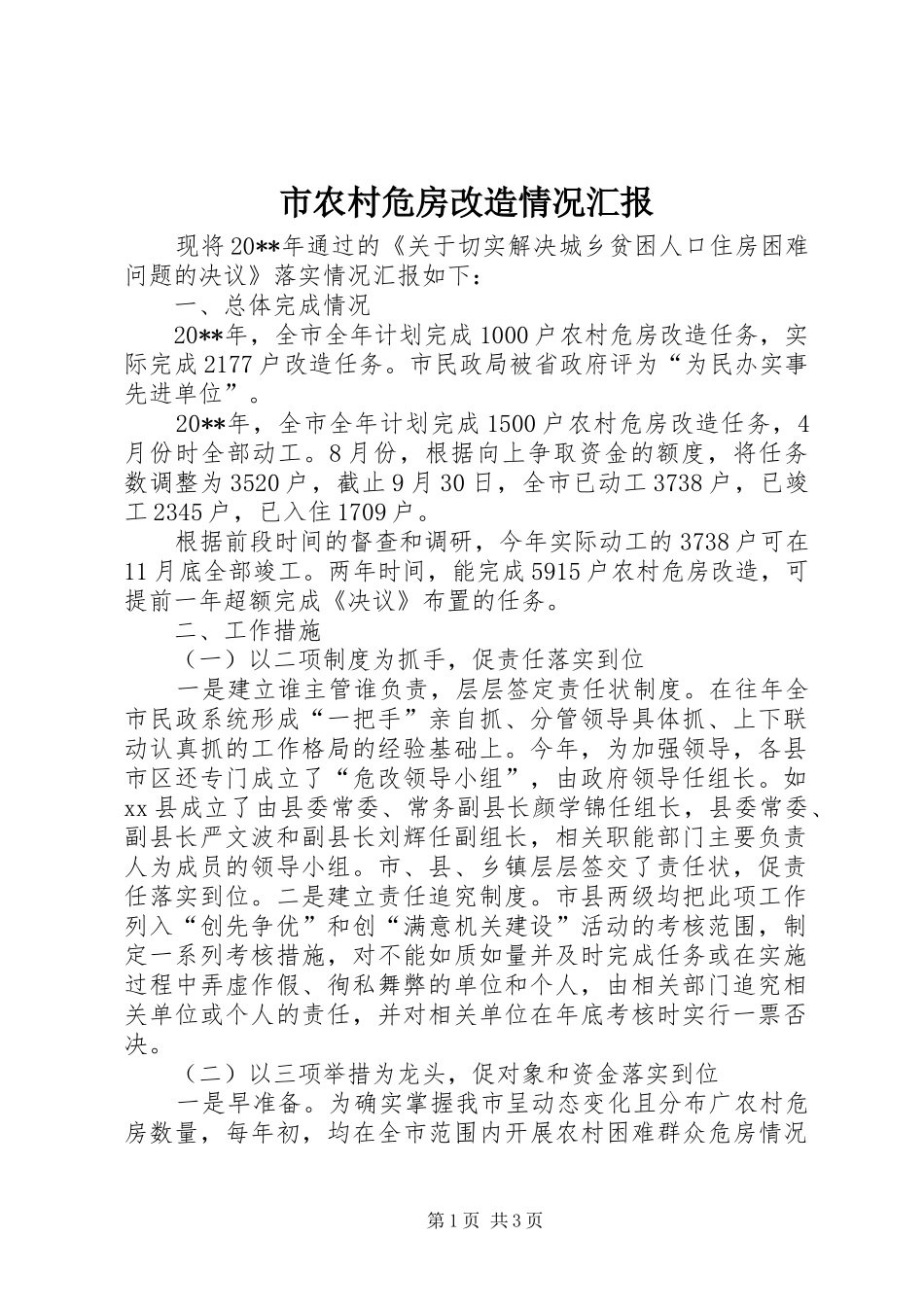

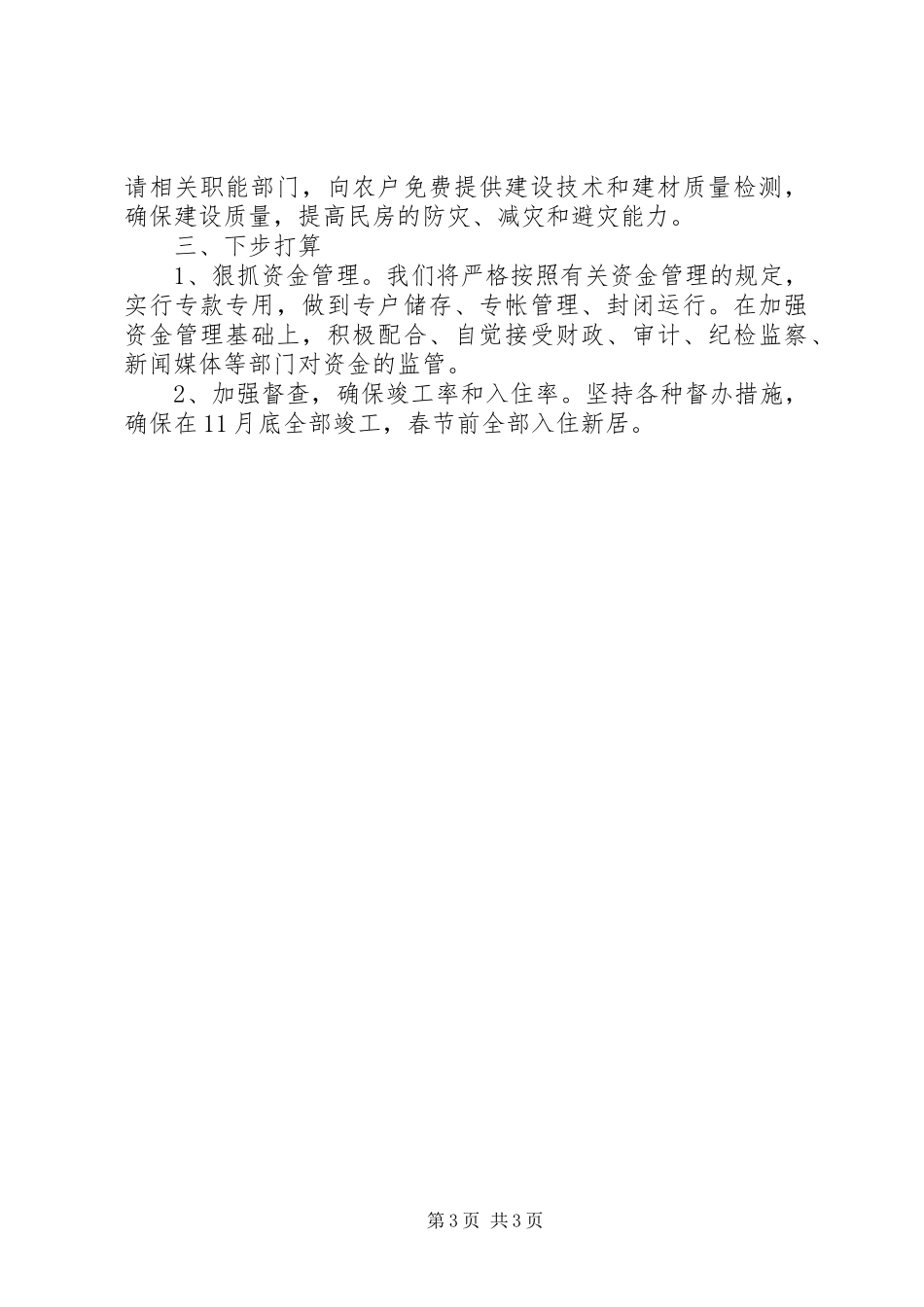

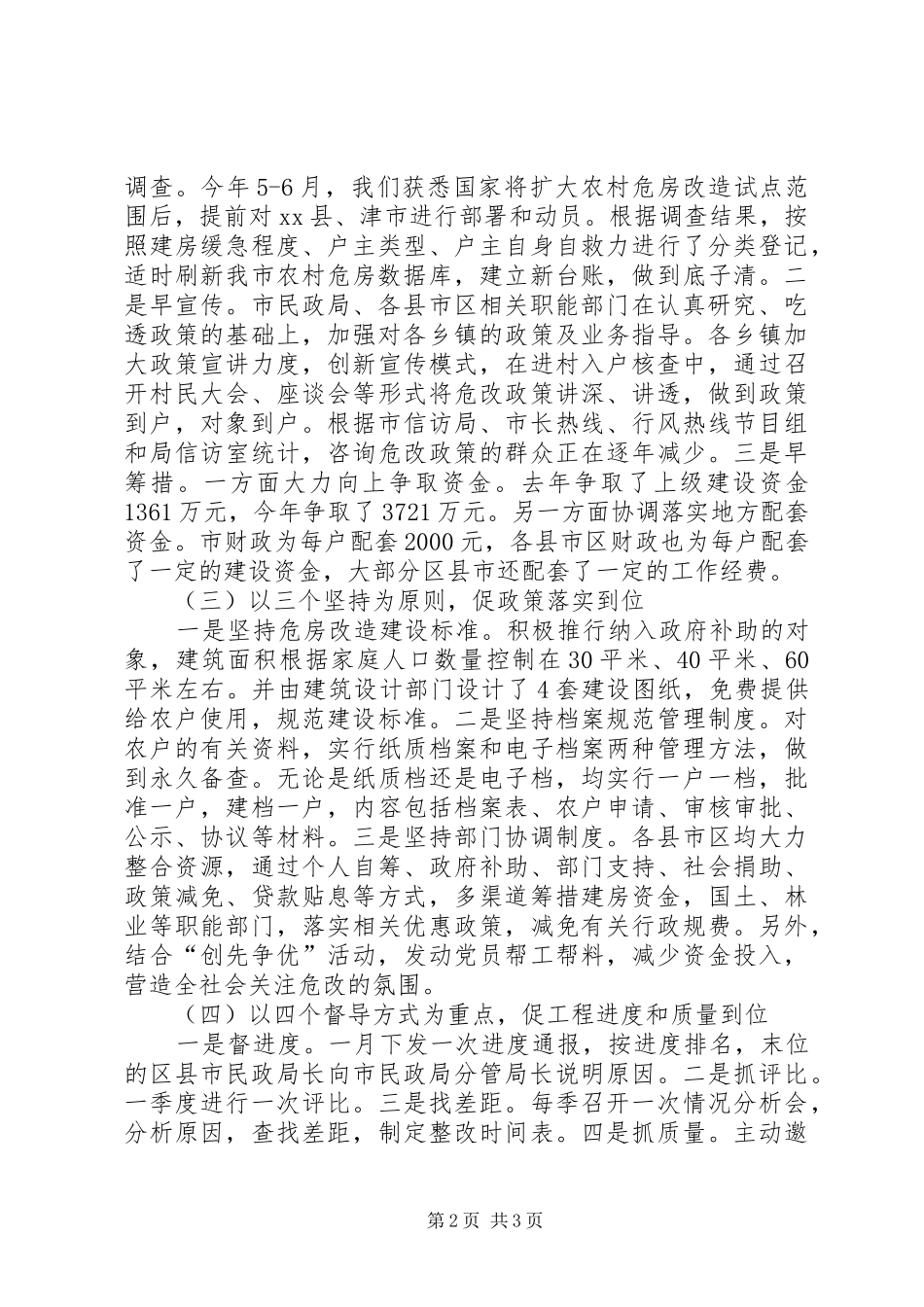

市农村危房改造情况汇报现将20**年通过的《关于切实解决城乡贫困人口住房困难问题的决议》落实情况汇报如下:一、总体完成情况20**年,全市全年计划完成1000户农村危房改造任务,实际完成2177户改造任务。市民政局被省政府评为“为民办实事先进单位”。20**年,全市全年计划完成1500户农村危房改造任务,4月份时全部动工。8月份,根据向上争取资金的额度,将任务数调整为3520户,截止9月30日,全市已动工3738户,已竣工2345户,已入住1709户。根据前段时间的督查和调研,今年实际动工的3738户可在11月底全部竣工。两年时间,能完成5915户农村危房改造,可提前一年超额完成《决议》布置的任务。二、工作措施(一)以二项制度为抓手,促责任落实到位一是建立谁主管谁负责,层层签定责任状制度。在往年全市民政系统形成“一把手”亲自抓、分管领导具体抓、上下联动认真抓的工作格局的经验基础上。今年,为加强领导,各县市区还专门成立了“危改领导小组”,由政府领导任组长。如xx县成立了由县委常委、常务副县长颜学锦任组长,县委常委、副县长严文波和副县长刘辉任副组长,相关职能部门主要负责人为成员的领导小组。市、县、乡镇层层签交了责任状,促责任落实到位。二是建立责任追究制度。市县两级均把此项工作列入“创先争优”和创“满意机关建设”活动的考核范围,制定一系列考核措施,对不能如质如量并及时完成任务或在实施过程中弄虚作假、徇私舞弊的单位和个人,由相关部门追究相关单位或个人的责任,并对相关单位在年底考核时实行一票否决。(二)以三项举措为龙头,促对象和资金落实到位一是早准备。为确实掌握我市呈动态变化且分布广农村危房数量,每年初,均在全市范围内开展农村困难群众危房情况第1页共3页调查。今年5-6月,我们获悉国家将扩大农村危房改造试点范围后,提前对xx县、津市进行部署和动员。根据调查结果,按照建房缓急程度、户主类型、户主自身自救力进行了分类登记,适时刷新我市农村危房数据库,建立新台账,做到底子清。二是早宣传。市民政局、各县市区相关职能部门在认真研究、吃透政策的基础上,加强对各乡镇的政策及业务指导。各乡镇加大政策宣讲力度,创新宣传模式,在进村入户核查中,通过召开村民大会、座谈会等形式将危改政策讲深、讲透,做到政策到户,对象到户。根据市信访局、市长热线、行风热线节目组和局信访室统计,咨询危改政策的群众正在逐年减少。三是早筹措。一方面大力向上争取资金。去年争取了上级建设资金1361万元,今年争取了3721万元。另一方面协调落实地方配套资金。市财政为每户配套2000元,各县市区财政也为每户配套了一定的建设资金,大部分区县市还配套了一定的工作经费。(三)以三个坚持为原则,促政策落实到位一是坚持危房改造建设标准。积极推行纳入政府补助的对象,建筑面积根据家庭人口数量控制在30平米、40平米、60平米左右。并由建筑设计部门设计了4套建设图纸,免费提供给农户使用,规范建设标准。二是坚持档案规范管理制度。对农户的有关资料,实行纸质档案和电子档案两种管理方法,做到永久备查。无论是纸质档还是电子档,均实行一户一档,批准一户,建档一户,内容包括档案表、农户申请、审核审批、公示、协议等材料。三是坚持部门协调制度。各县市区均大力整合资源,通过个人自筹、政府补助、部门支持、社会捐助、政策减免、贷款贴息等方式,多渠道筹措建房资金,国土、林业等职能部门,落实相关优惠政策,减免有关行政规费。另外,结合“创先争优”活动,发动党员帮工帮料,减少资金投入,营造全社会关注危改的氛围。(四)以四个督导方式为重点,促工程进度和质量到位一是督进度。一月下发一次进度通报,按进度排名,末位的区县市民政局长向市民政局分管局长说明原因。二是抓评比。一季度进行一次评比。三是找差距。每季召开一次情况分析会,分析原因,查找差距,制定整改时间表。四是抓质量。主动邀第2页共3页请相关职能部门,向农户免费提供建设技术和建材质量检测,确保建设质量,提高民房的防灾、减灾和避灾能力。三、下步打算1、狠抓资金管理。我们将严格按照有关资金管理的规定,实行专款专用,做到专户...
