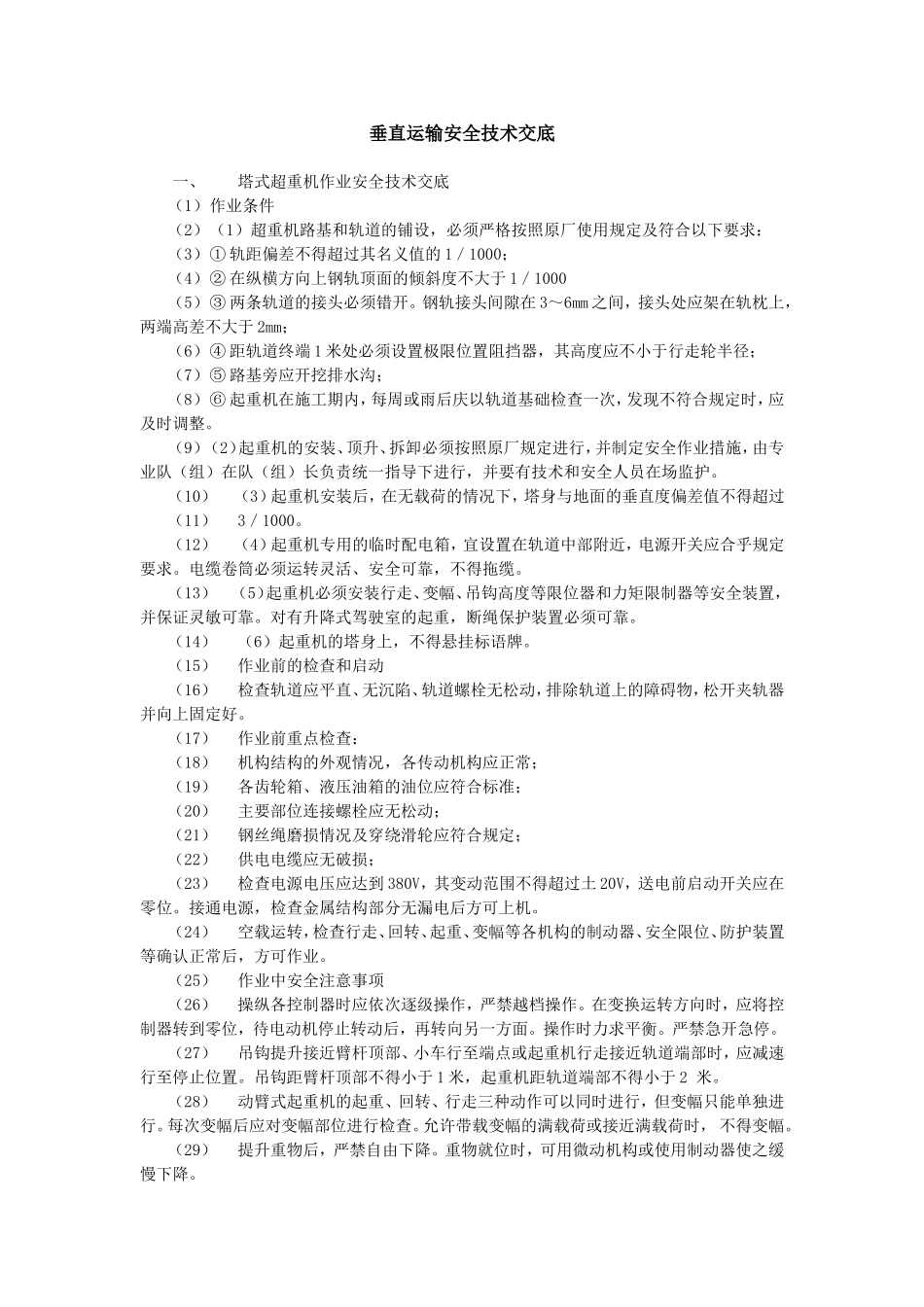

垂直运输安全技术交底一、塔式超重机作业安全技术交底(1)作业条件(2)(1)超重机路基和轨道的铺设,必须严格按照原厂使用规定及符合以下要求:(3)①轨距偏差不得超过其名义值的1/1000;(4)②在纵横方向上钢轨顶面的倾斜度不大于1/1000(5)③两条轨道的接头必须错开
钢轨接头间隙在3~6mm之间,接头处应架在轨枕上,两端高差不大于2mm;(6)④距轨道终端1米处必须设置极限位置阻挡器,其高度应不小于行走轮半径;(7)⑤路基旁应开挖排水沟;(8)⑥起重机在施工期内,每周或雨后庆以轨道基础检查一次,发现不符合规定时,应及时调整
(9)(2)起重机的安装、顶升、拆卸必须按照原厂规定进行,并制定安全作业措施,由专业队(组)在队(组)长负责统一指导下进行,并要有技术和安全人员在场监护
(10)(3)起重机安装后,在无载荷的情况下,塔身与地面的垂直度偏差值不得超过(11)3/1000
(12)(4)起重机专用的临时配电箱,宜设置在轨道中部附近,电源开关应合乎规定要求
电缆卷筒必须运转灵活、安全可靠,不得拖缆
(13)(5)起重机必须安装行走、变幅、吊钩高度等限位器和力矩限制器等安全装置,并保证灵敏可靠
对有升降式驾驶室的起重,断绳保护装置必须可靠
(14)(6)起重机的塔身上,不得悬挂标语牌
(15)作业前的检查和启动(16)检查轨道应平直、无沉陷、轨道螺栓无松动,排除轨道上的障碍物,松开夹轨器并向上固定好
(17)作业前重点检查:(18)机构结构的外观情况,各传动机构应正常;(19)各齿轮箱、液压油箱的油位应符合标准;(20)主要部位连接螺栓应无松动;(21)钢丝绳磨损情况及穿绕滑轮应符合规定;(22)供电电缆应无破损;(23)检查电源电压应达到380V,其变动范围不得超过土20V,送电前启动开关应在零位
接通电源,检查金属结构部分无漏电后方可上机
(24)空载运转,检查行走、
