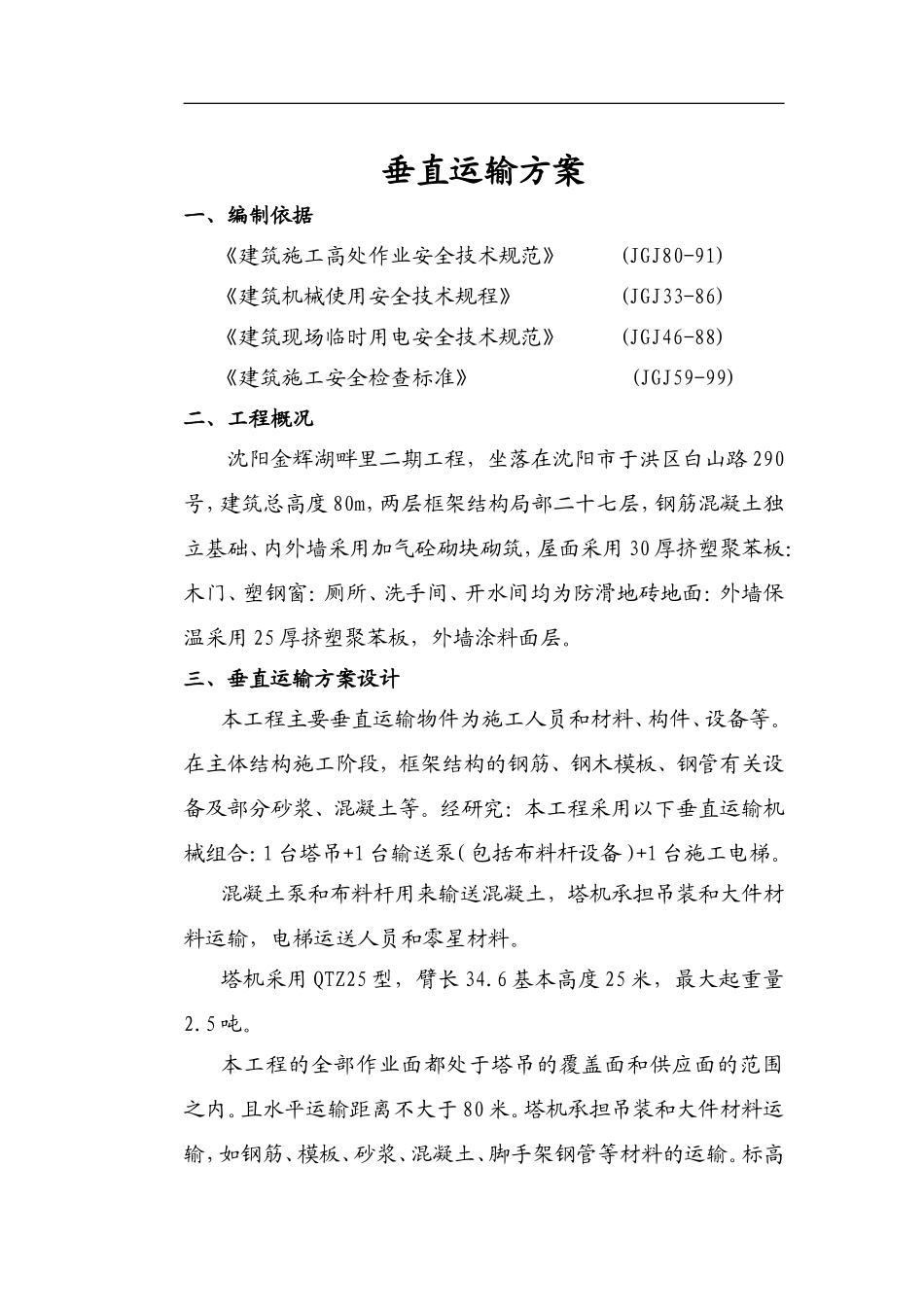

垂直运输方案一、编制依据《建筑施工高处作业安全技术规范》(JGJ80-91)《建筑机械使用安全技术规程》(JGJ33-86)《建筑现场临时用电安全技术规范》(JGJ46-88)《建筑施工安全检查标准》(JGJ59-99)二、工程概况沈阳金辉湖畔里二期工程,坐落在沈阳市于洪区白山路290号,建筑总高度80m,两层框架结构局部二十七层,钢筋混凝土独立基础、内外墙采用加气砼砌块砌筑,屋面采用30厚挤塑聚苯板:木门、塑钢窗:厕所、洗手间、开水间均为防滑地砖地面:外墙保温采用25厚挤塑聚苯板,外墙涂料面层
三、垂直运输方案设计本工程主要垂直运输物件为施工人员和材料、构件、设备等
在主体结构施工阶段,框架结构的钢筋、钢木模板、钢管有关设备及部分砂浆、混凝土等
经研究:本工程采用以下垂直运输机械组合:1台塔吊+1台输送泵(包括布料杆设备)+1台施工电梯
混凝土泵和布料杆用来输送混凝土,塔机承担吊装和大件材料运输,电梯运送人员和零星材料
塔机采用QTZ25型,臂长34
6基本高度25米,最大起重量2
本工程的全部作业面都处于塔吊的覆盖面和供应面的范围之内
且水平运输距离不大于80米
塔机承担吊装和大件材料运输,如钢筋、模板、砂浆、混凝土、脚手架钢管等材料的运输

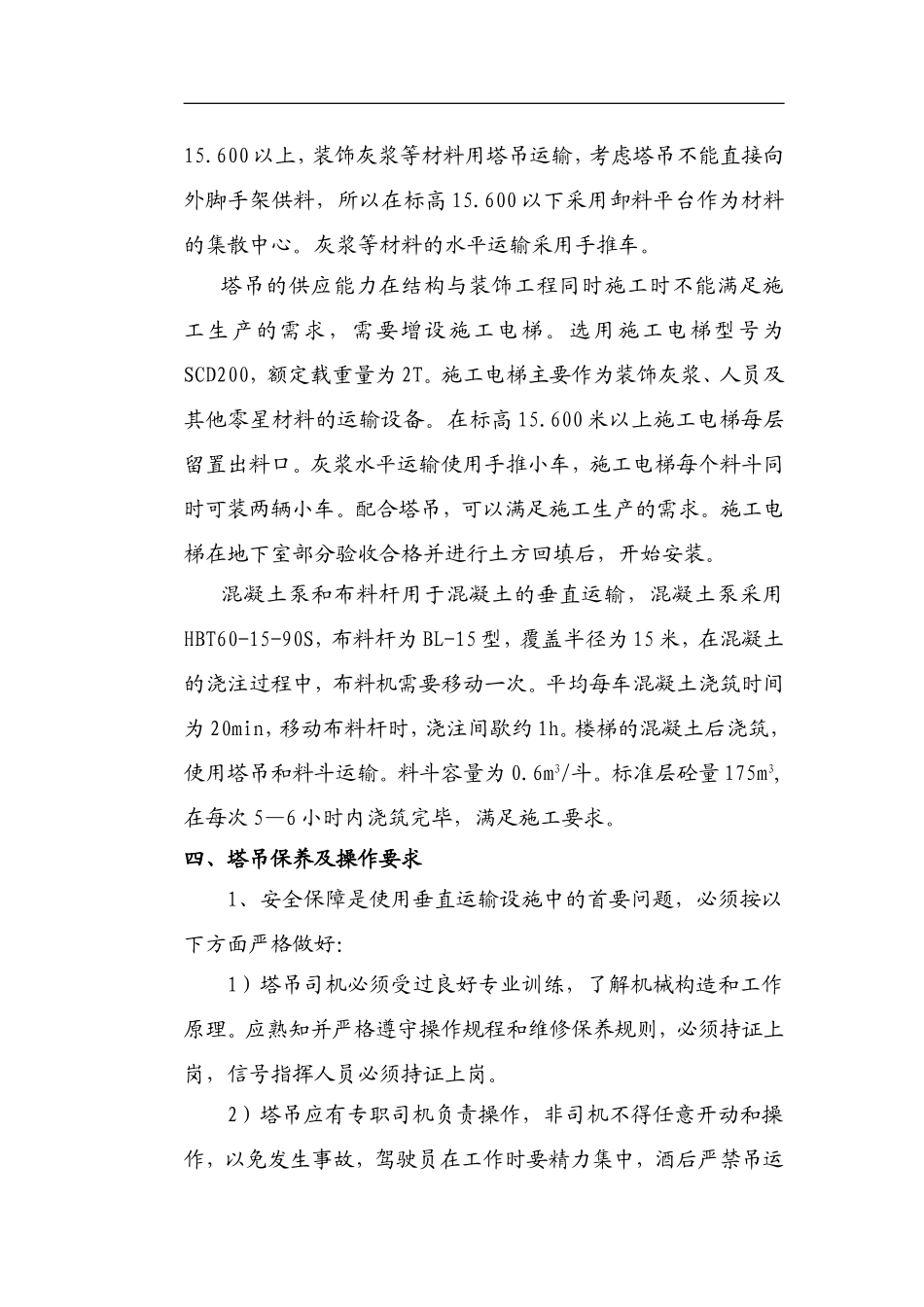

600以上,装饰灰浆等材料用塔吊运输,考虑塔吊不能直接向外脚手架供料,所以在标高15
600以下采用卸料平台作为材料的集散中心
灰浆等材料的水平运输采用手推车
塔吊的供应能力在结构与装饰工程同时施工时不能满足施工生产的需求,需要增设施工电梯
选用施工电梯型号为SCD200,额定载重量为2T
施工电梯主要作为装饰灰浆、人员及其他零星材料的运输设备
600米以上施工电梯每层留置出料口
灰浆水平运输使用手推小车,施工电梯每个料斗同时可装两辆小车
配合塔吊,可以满足施工生产的需求

施工电梯在地下室部分验收合格并进
